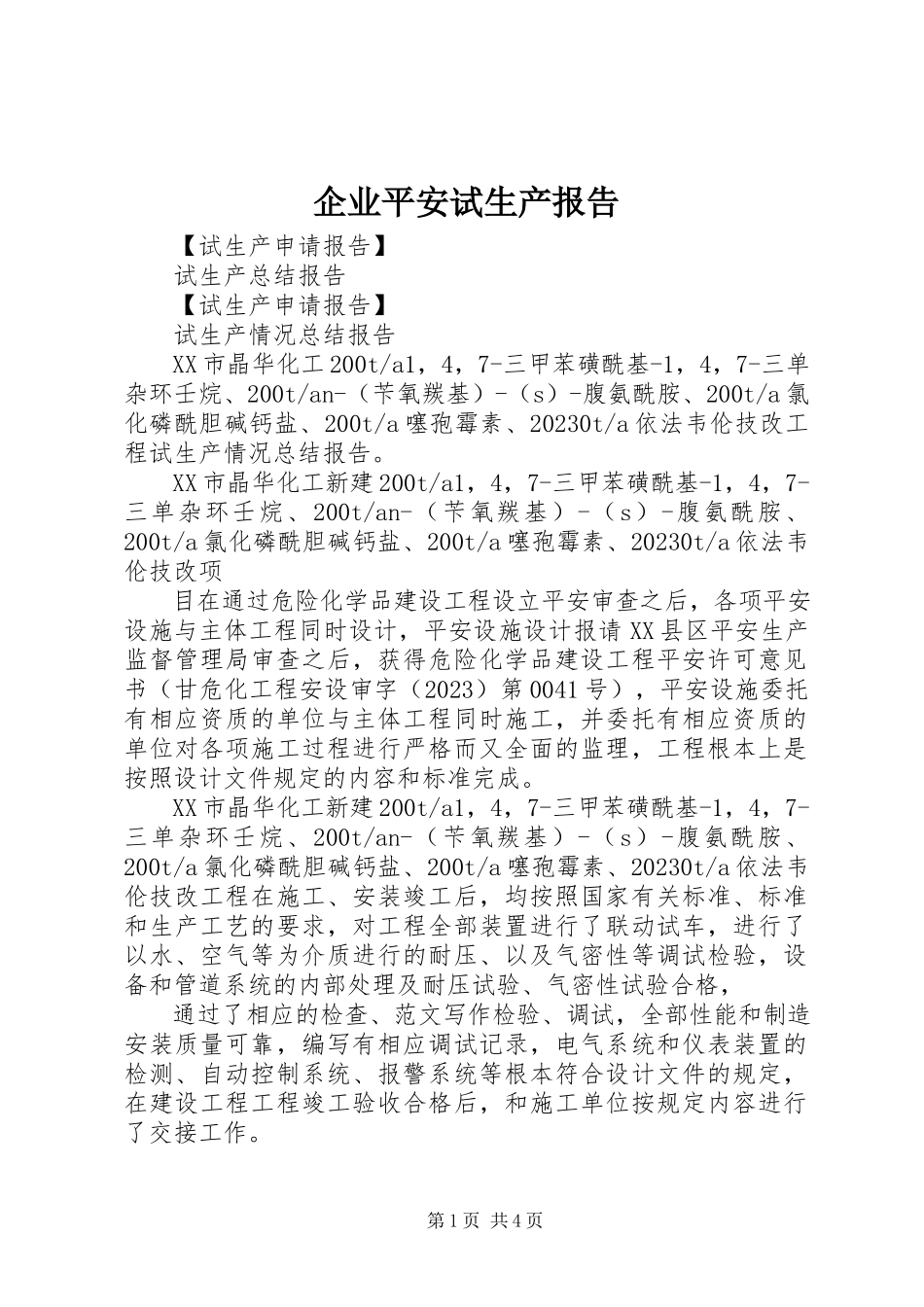

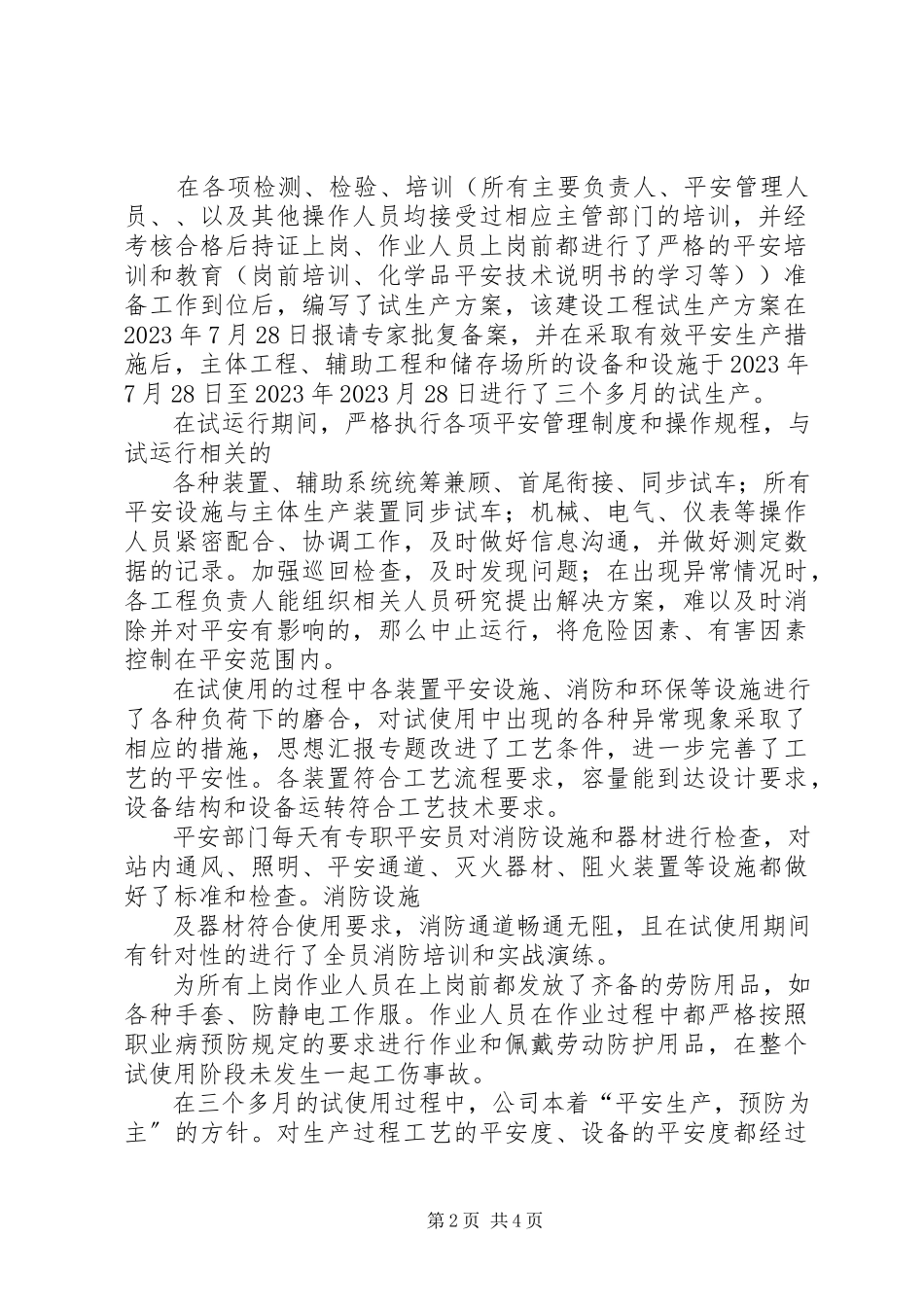

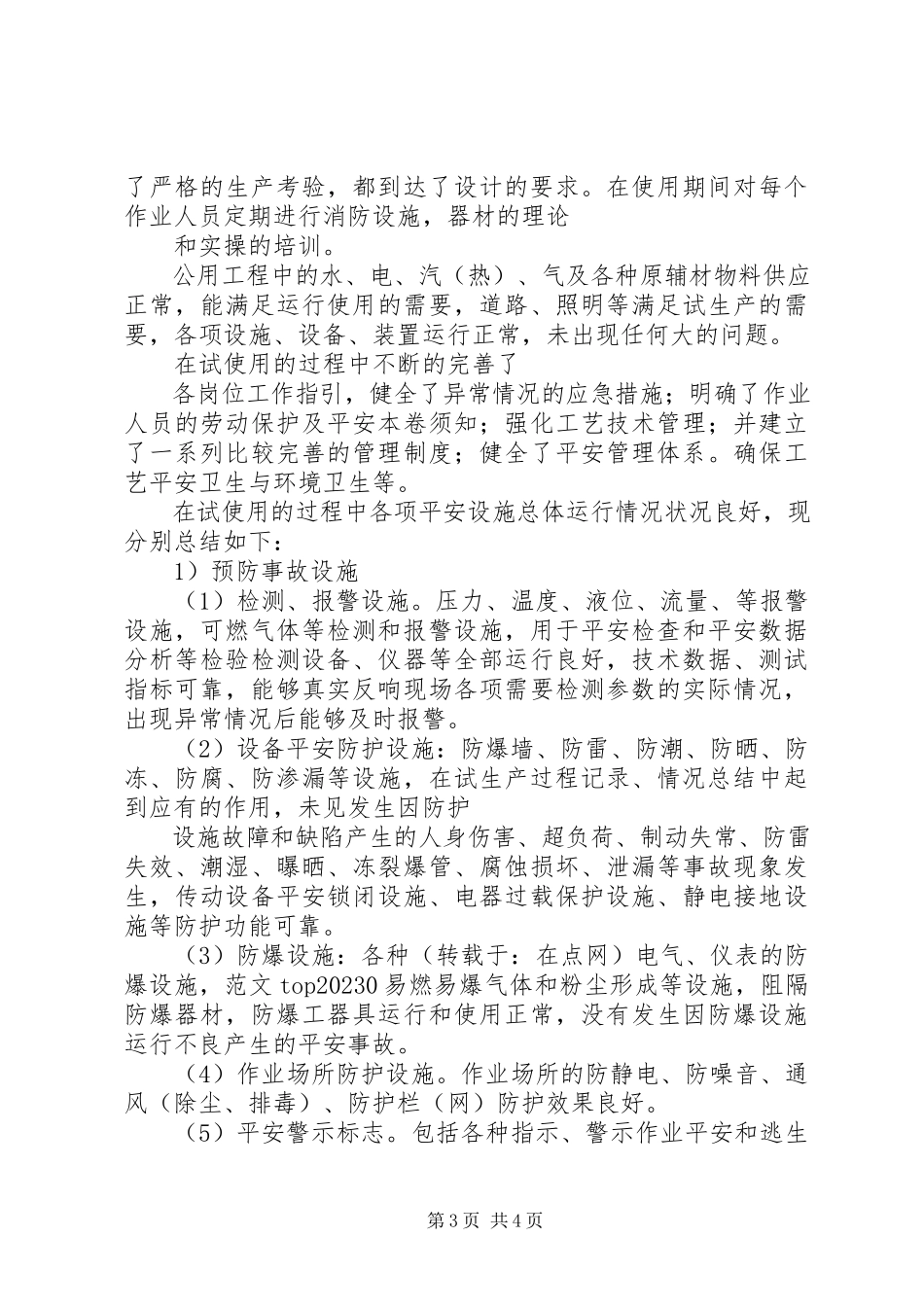

第1页共4页企业平安试生产报告【试生产申请报告】试生产总结报告【试生产申请报告】试生产情况总结报告XX市晶华化工200t/a1,4,7-三甲苯磺酰基-1,4,7-三单杂环壬烷、200t/an-(苄氧羰基)-(s)-腹氨酰胺、200t/a氯化磷酰胆碱钙盐、200t/a噻孢霉素、20230t/a依法韦伦技改工程试生产情况总结报告。XX市晶华化工新建200t/a1,4,7-三甲苯磺酰基-1,4,7-三单杂环壬烷、200t/an-(苄氧羰基)-(s)-腹氨酰胺、200t/a氯化磷酰胆碱钙盐、200t/a噻孢霉素、20230t/a依法韦伦技改项目在通过危险化学品建设工程设立平安审查之后,各项平安设施与主体工程同时设计,平安设施设计报请XX县区平安生产监督管理局审查之后,获得危险化学品建设工程平安许可意见书(甘危化工程安设审字(2023)第0041号),平安设施委托有相应资质的单位与主体工程同时施工,并委托有相应资质的单位对各项施工过程进行严格而又全面的监理,工程根本上是按照设计文件规定的内容和标准完成。XX市晶华化工新建200t/a1,4,7-三甲苯磺酰基-1,4,7-三单杂环壬烷、200t/an-(苄氧羰基)-(s)-腹氨酰胺、200t/a氯化磷酰胆碱钙盐、200t/a噻孢霉素、20230t/a依法韦伦技改工程在施工、安装竣工后,均按照国家有关标准、标准和生产工艺的要求,对工程全部装置进行了联动试车,进行了以水、空气等为介质进行的耐压、以及气密性等调试检验,设备和管道系统的内部处理及耐压试验、气密性试验合格,通过了相应的检查、范文写作检验、调试,全部性能和制造安装质量可靠,编写有相应调试记录,电气系统和仪表装置的检测、自动控制系统、报警系统等根本符合设计文件的规定,在建设工程工程竣工验收合格后,和施工单位按规定内容进行了交接工作。第2页共4页在各项检测、检验、培训(所有主要负责人、平安管理人员、、以及其他操作人员均接受过相应主管部门的培训,并经考核合格后持证上岗、作业人员上岗前都进行了严格的平安培训和教育(岗前培训、化学品平安技术说明书的学习等))准备工作到位后,编写了试生产方案,该建设工程试生产方案在2023年7月28日报请专家批复备案,并在采取有效平安生产措施后,主体工程、辅助工程和储存场所的设备和设施于2023年7月28日至2023年2023月28日进行了三个多月的试生产。在试运行期间,严格执行各项平安管理制度和操作规程,与试运行相关的各种装置、辅助系统统筹兼顾、首尾衔接、同步试车;所有平安设施与主体生产装置同步试车;机械、电气、仪表等操作人...
