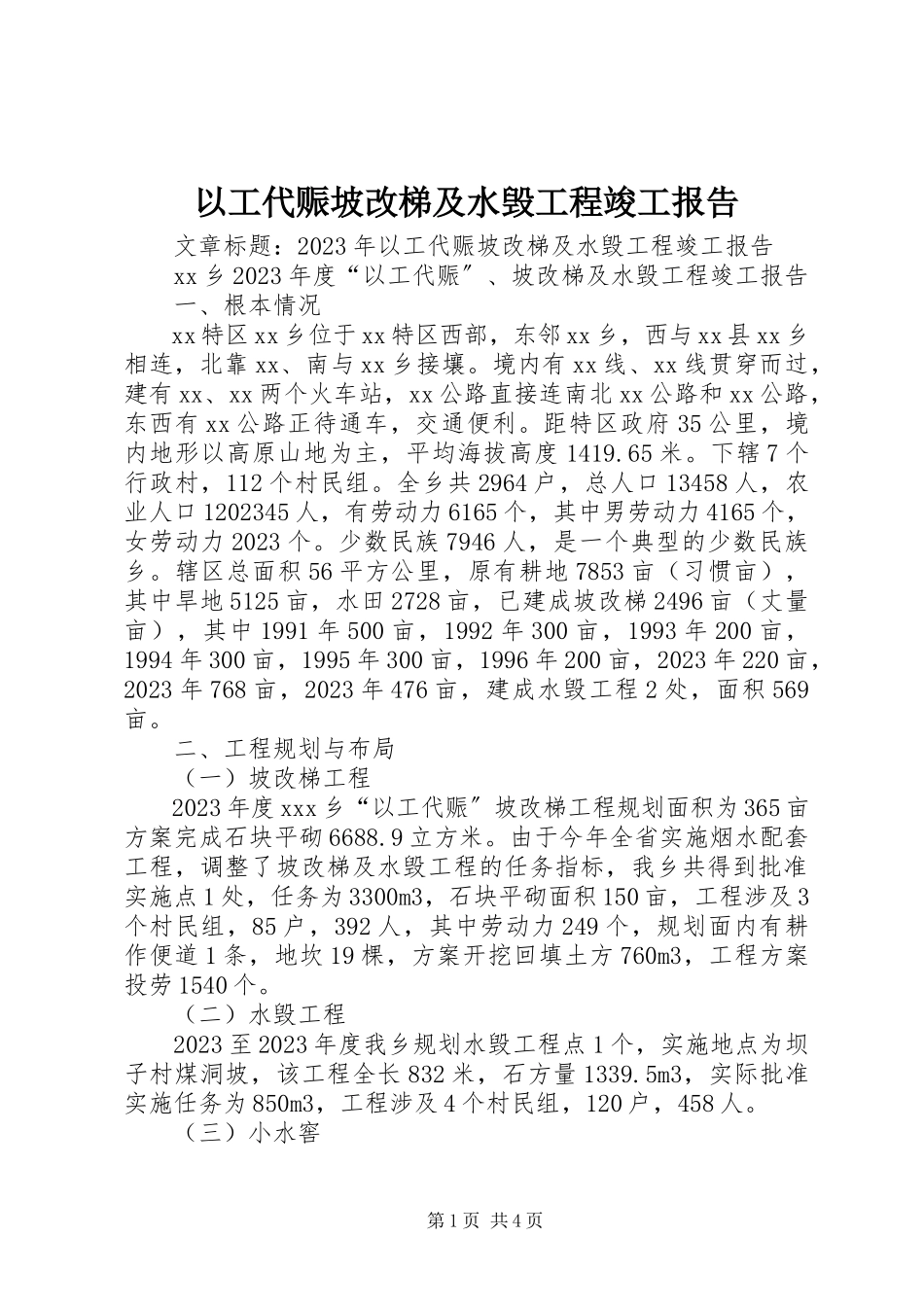

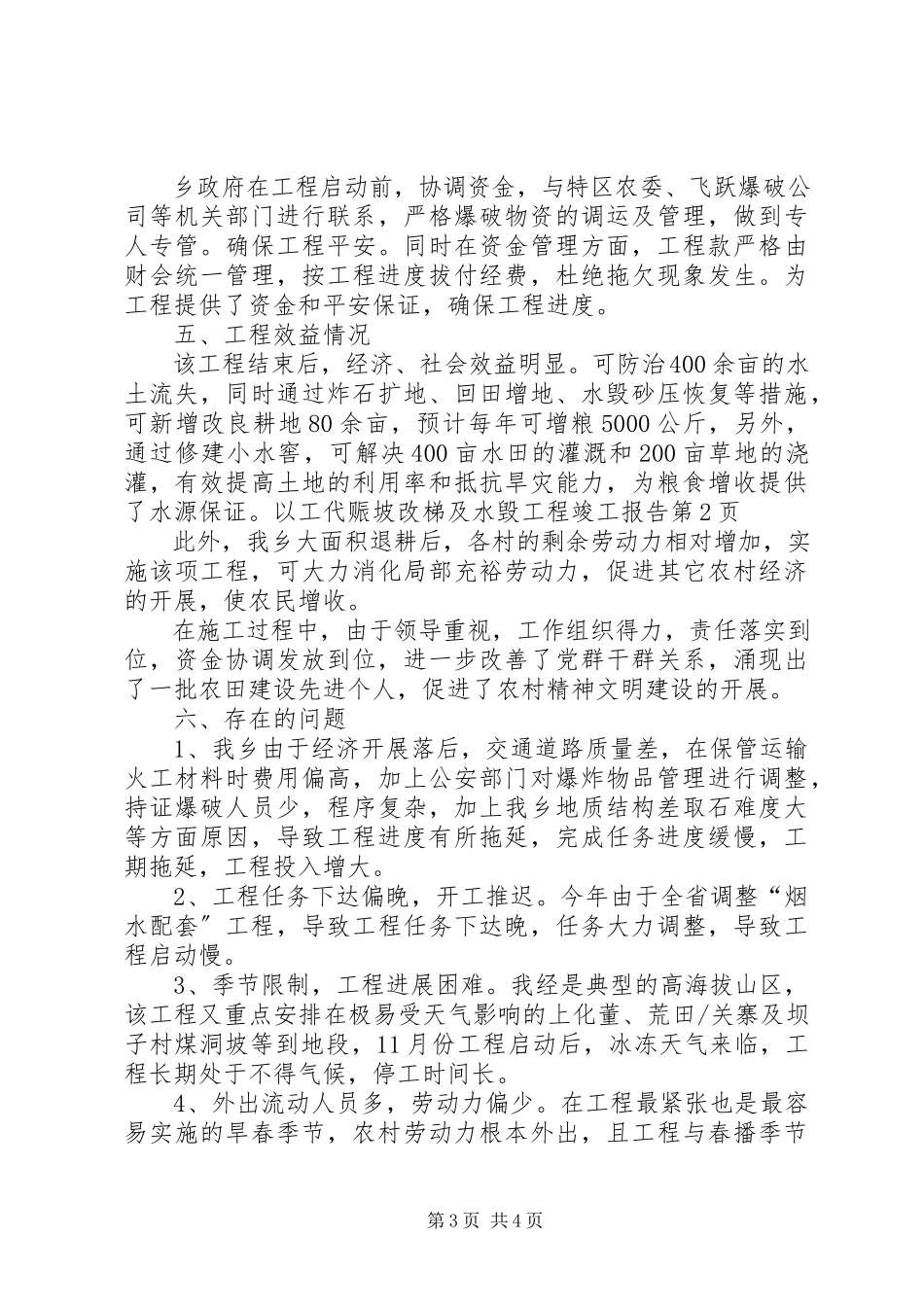

第1页共4页以工代赈坡改梯及水毁工程竣工报告文章标题:2023年以工代赈坡改梯及水毁工程竣工报告xx乡2023年度“以工代赈〞、坡改梯及水毁工程竣工报告一、根本情况xx特区xx乡位于xx特区西部,东邻xx乡,西与xx县xx乡相连,北靠xx、南与xx乡接壤。境内有xx线、xx线贯穿而过,建有xx、xx两个火车站,xx公路直接连南北xx公路和xx公路,东西有xx公路正待通车,交通便利。距特区政府35公里,境内地形以高原山地为主,平均海拔高度1419.65米。下辖7个行政村,112个村民组。全乡共2964户,总人口13458人,农业人口1202345人,有劳动力6165个,其中男劳动力4165个,女劳动力2023个。少数民族7946人,是一个典型的少数民族乡。辖区总面积56平方公里,原有耕地7853亩(习惯亩),其中旱地5125亩,水田2728亩,已建成坡改梯2496亩(丈量亩),其中1991年500亩,1992年300亩,1993年200亩,1994年300亩,1995年300亩,1996年200亩,2023年220亩,2023年768亩,2023年476亩,建成水毁工程2处,面积569亩。二、工程规划与布局(一)坡改梯工程2023年度xxx乡“以工代赈〞坡改梯工程规划面积为365亩方案完成石块平砌6688.9立方米。由于今年全省实施烟水配套工程,调整了坡改梯及水毁工程的任务指标,我乡共得到批准实施点1处,任务为3300m3,石块平砌面积150亩,工程涉及3个村民组,85户,392人,其中劳动力249个,规划面内有耕作便道1条,地坎19棵,方案开挖回填土方760m3,工程方案投劳1540个。(二)水毁工程2023至2023年度我乡规划水毁工程点1个,实施地点为坝子村煤洞坡,该工程全长832米,石方量1339.5m3,实际批准实施任务为850m3,工程涉及4个村民组,120户,458人。(三)小水窖第2页共4页2023至2023年度我乡共有3个整村推进工程村实施小水窖工程,任务为居都村30口,荒田村30口,社勒村50口,共计12023口,方案容量3300m3.三、任务完成情况1、xxx坡改梯工程完成情况该工程于2023年11月中旬下达后,我乡及时组织群众召开会议,发动群众开展坡改梯工程建设。工程自2023年元月2023日开工,至2023年月月薪1日竣工,历时91天,共完成坡改梯队处,面积150亩,占任务数的20230,石坎21条,全长1950.1米,砌石1877.71m3,耕作便道1条,全长198米。完成水泥抹面1950.1米。工程共计投劳202313个,回填土方825.2、水毁工程完成情况该工程自2023年元月4日开工至2023年月月台票3日竣工,历时99天,共计完成水泥浆砌1879.2m3,开挖回填土方658m3,共投劳3142个。3、小水...
