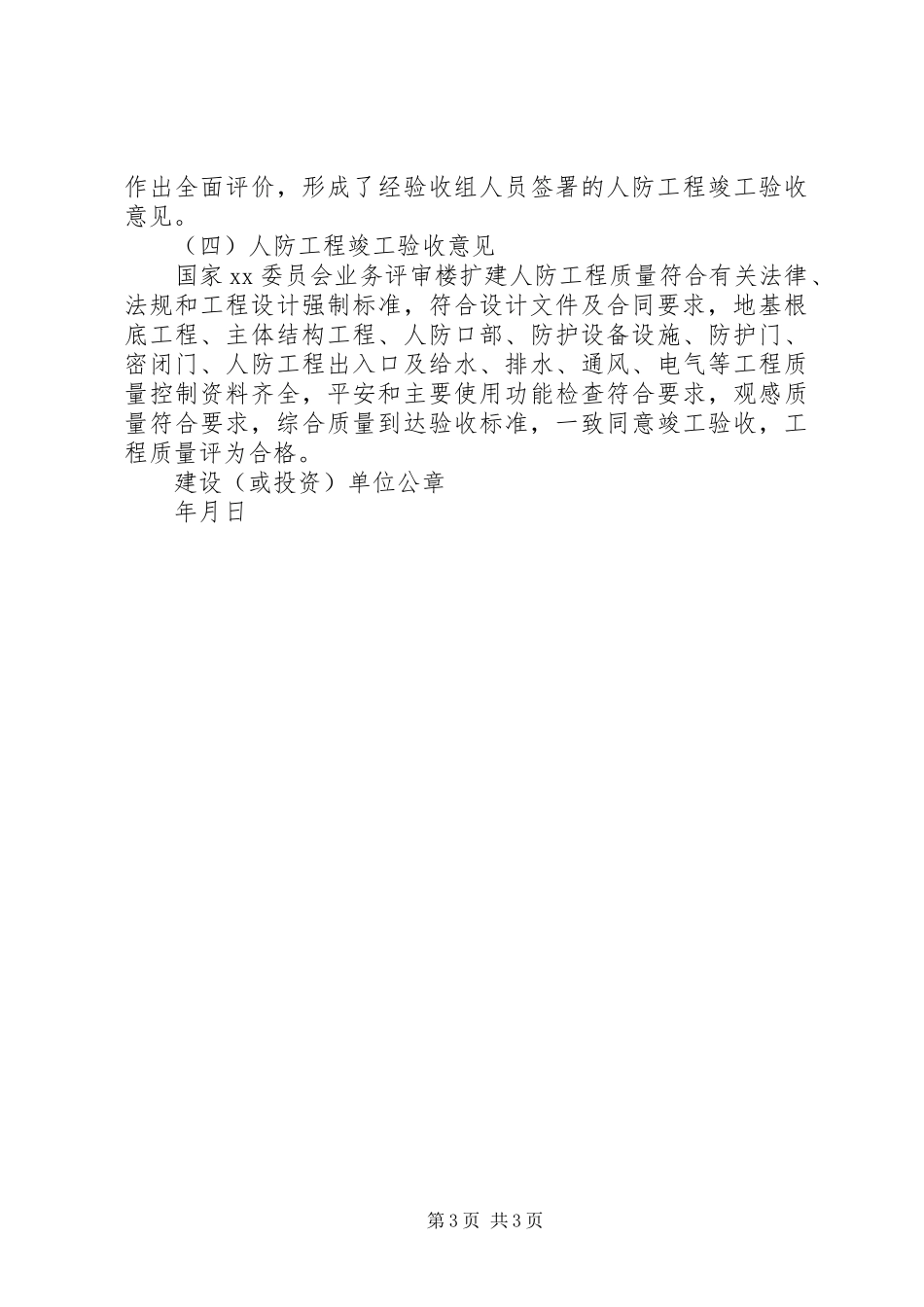

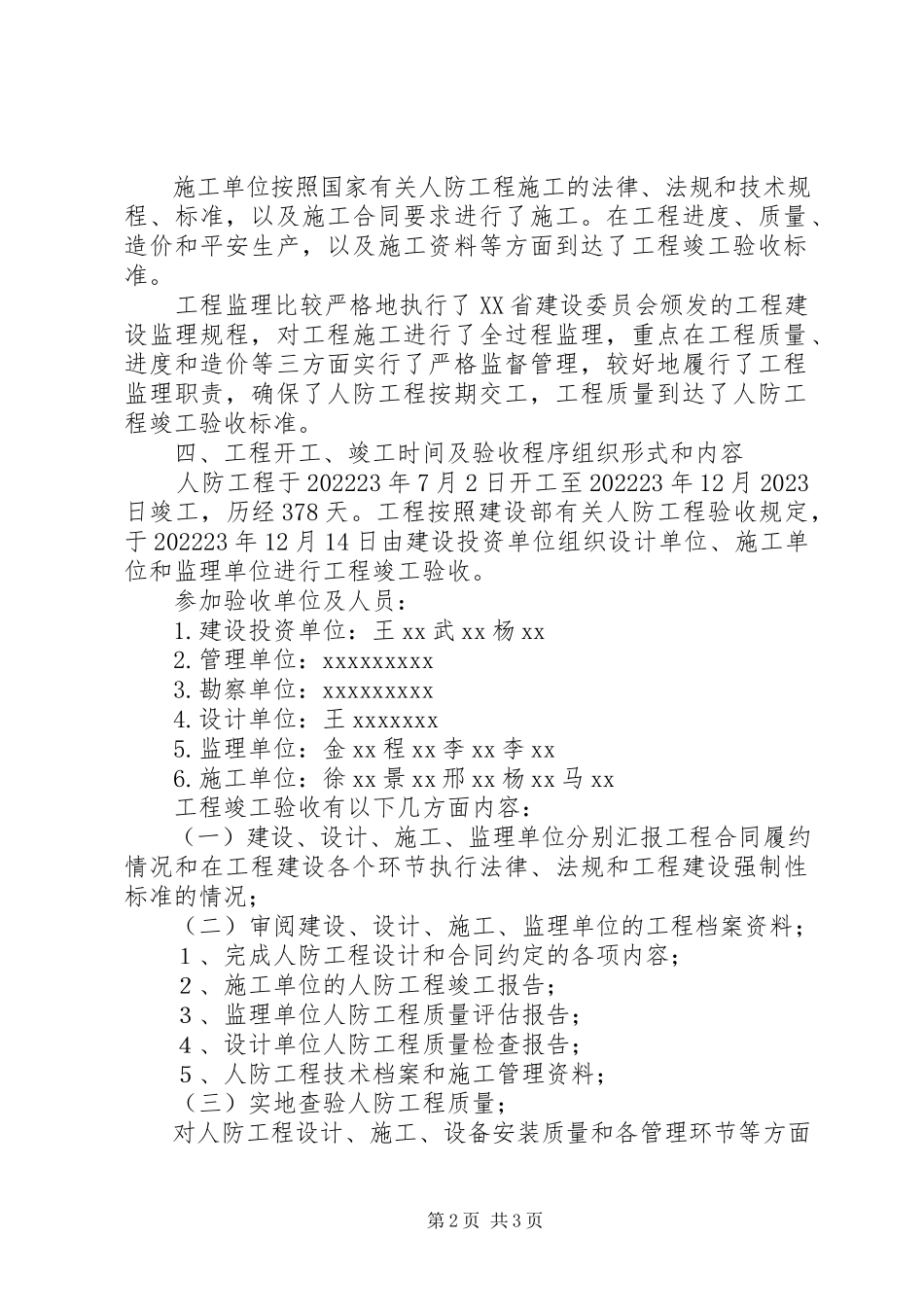

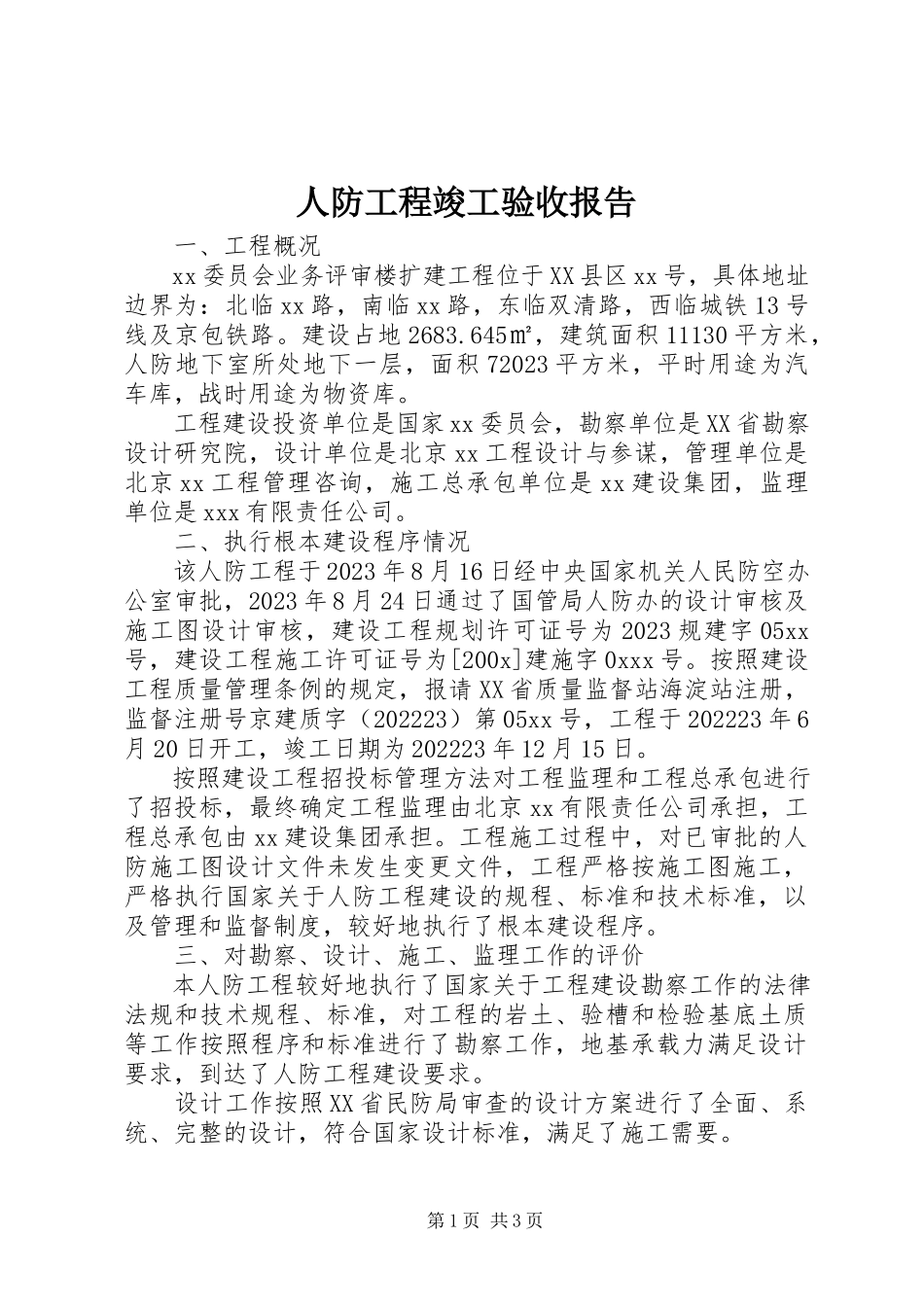

第1页共3页人防工程竣工验收报告一、工程概况xx委员会业务评审楼扩建工程位于XX县区xx号,具体地址边界为:北临xx路,南临xx路,东临双清路,西临城铁13号线及京包铁路。建设占地2683.645㎡,建筑面积11130平方米,人防地下室所处地下一层,面积72023平方米,平时用途为汽车库,战时用途为物资库。工程建设投资单位是国家xx委员会,勘察单位是XX省勘察设计研究院,设计单位是北京xx工程设计与参谋,管理单位是北京xx工程管理咨询,施工总承包单位是xx建设集团,监理单位是xxx有限责任公司。二、执行根本建设程序情况该人防工程于2023年8月16日经中央国家机关人民防空办公室审批,2023年8月24日通过了国管局人防办的设计审核及施工图设计审核,建设工程规划许可证号为2023规建字05xx号,建设工程施工许可证号为[200x]建施字0xxx号。按照建设工程质量管理条例的规定,报请XX省质量监督站海淀站注册,监督注册号京建质字(202223)第05xx号,工程于202223年6月20日开工,竣工日期为202223年12月15日。按照建设工程招投标管理方法对工程监理和工程总承包进行了招投标,最终确定工程监理由北京xx有限责任公司承担,工程总承包由xx建设集团承担。工程施工过程中,对已审批的人防施工图设计文件未发生变更文件,工程严格按施工图施工,严格执行国家关于人防工程建设的规程、标准和技术标准,以及管理和监督制度,较好地执行了根本建设程序。三、对勘察、设计、施工、监理工作的评价本人防工程较好地执行了国家关于工程建设勘察工作的法律法规和技术规程、标准,对工程的岩土、验槽和检验基底土质等工作按照程序和标准进行了勘察工作,地基承载力满足设计要求,到达了人防工程建设要求。设计工作按照XX省民防局审查的设计方案进行了全面、系统、完整的设计,符合国家设计标准,满足了施工需要。第2页共3页施工单位按照国家有关人防工程施工的法律、法规和技术规程、标准,以及施工合同要求进行了施工。在工程进度、质量、造价和平安生产,以及施工资料等方面到达了工程竣工验收标准。工程监理比较严格地执行了XX省建设委员会颁发的工程建设监理规程,对工程施工进行了全过程监理,重点在工程质量、进度和造价等三方面实行了严格监督管理,较好地履行了工程监理职责,确保了人防工程按期交工,工程质量到达了人防工程竣工验收标准。四、工程开工、竣工时间及验收程序组织形式和内容人防工程于202223年7月2日开工至202223年12月2023日竣工,历经378天。工程按...
