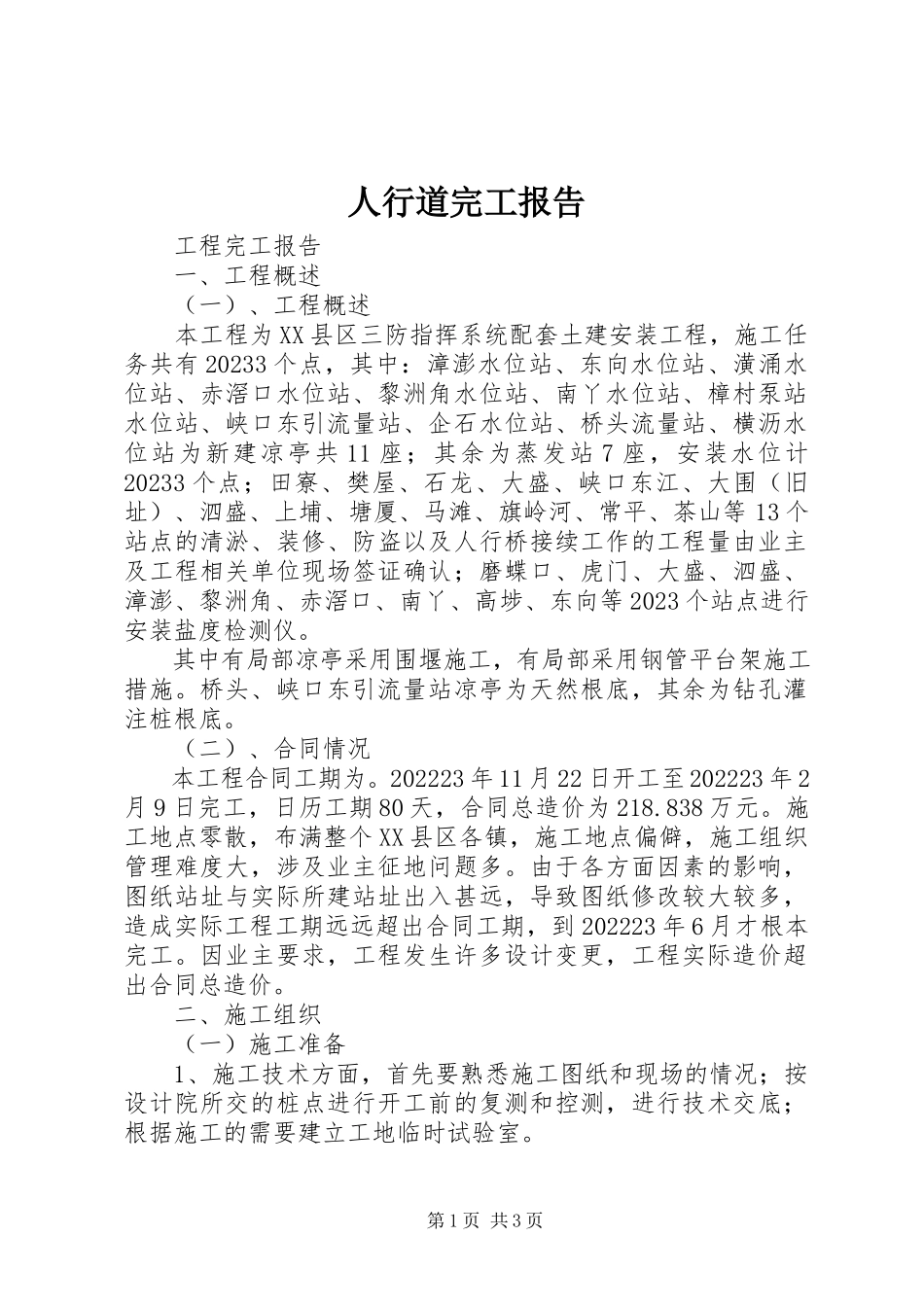

第1页共3页人行道完工报告工程完工报告一、工程概述(一)、工程概述本工程为XX县区三防指挥系统配套土建安装工程,施工任务共有20233个点,其中:漳澎水位站、东向水位站、潢涌水位站、赤滘口水位站、黎洲角水位站、南丫水位站、樟村泵站水位站、峡口东引流量站、企石水位站、桥头流量站、横沥水位站为新建凉亭共11座;其余为蒸发站7座,安装水位计20233个点;田寮、樊屋、石龙、大盛、峡口东江、大围(旧址)、泗盛、上埔、塘厦、马滩、旗岭河、常平、茶山等13个站点的清淤、装修、防盗以及人行桥接续工作的工程量由业主及工程相关单位现场签证确认;磨蝶口、虎门、大盛、泗盛、漳澎、黎洲角、赤滘口、南丫、高埗、东向等2023个站点进行安装盐度检测仪。其中有局部凉亭采用围堰施工,有局部采用钢管平台架施工措施。桥头、峡口东引流量站凉亭为天然根底,其余为钻孔灌注桩根底。(二)、合同情况本工程合同工期为。202223年11月22日开工至202223年2月9日完工,日历工期80天,合同总造价为218.838万元。施工地点零散,布满整个XX县区各镇,施工地点偏僻,施工组织管理难度大,涉及业主征地问题多。由于各方面因素的影响,图纸站址与实际所建站址出入甚远,导致图纸修改较大较多,造成实际工程工期远远超出合同工期,到202223年6月才根本完工。因业主要求,工程发生许多设计变更,工程实际造价超出合同总造价。二、施工组织(一)施工准备1、施工技术方面,首先要熟悉施工图纸和现场的情况;按设计院所交的桩点进行开工前的复测和控测,进行技术交底;根据施工的需要建立工地临时试验室。第2页共3页2、施工内业方面,做好实施性施工组织设计的编制,向监理提交各分项工程的开工报告,根据设计工程数量合理安排施工进度,向材料采购部门提交用料方案,为正常施工创造有利条件。3、物资准备,施工机械设备本着满足施工生产需要的原那么,由工程部统一调配进场、进行安装调试;钢材采用八大钢厂产品,水泥采用秦岭牌,均须持合格证或试验合格证试验报告单,方可运至工地,地方材料经试验合格后,就近购置,各种材料都要有能保证两天使用的存储量。4、完成临时工程,包括施工便道、水、电及通讯线路、蓄水池和生产生活用房等,为整个工程的顺利施工创造条件。(二)施工组织对本工程实行了工程法管理,工程经理部实行直线式施工管理体系和工程经理负责制。全面履行合同,根据本工程特点及工期安排,选派经验丰富、技术水平高的管理人员和技术人员,组成...
