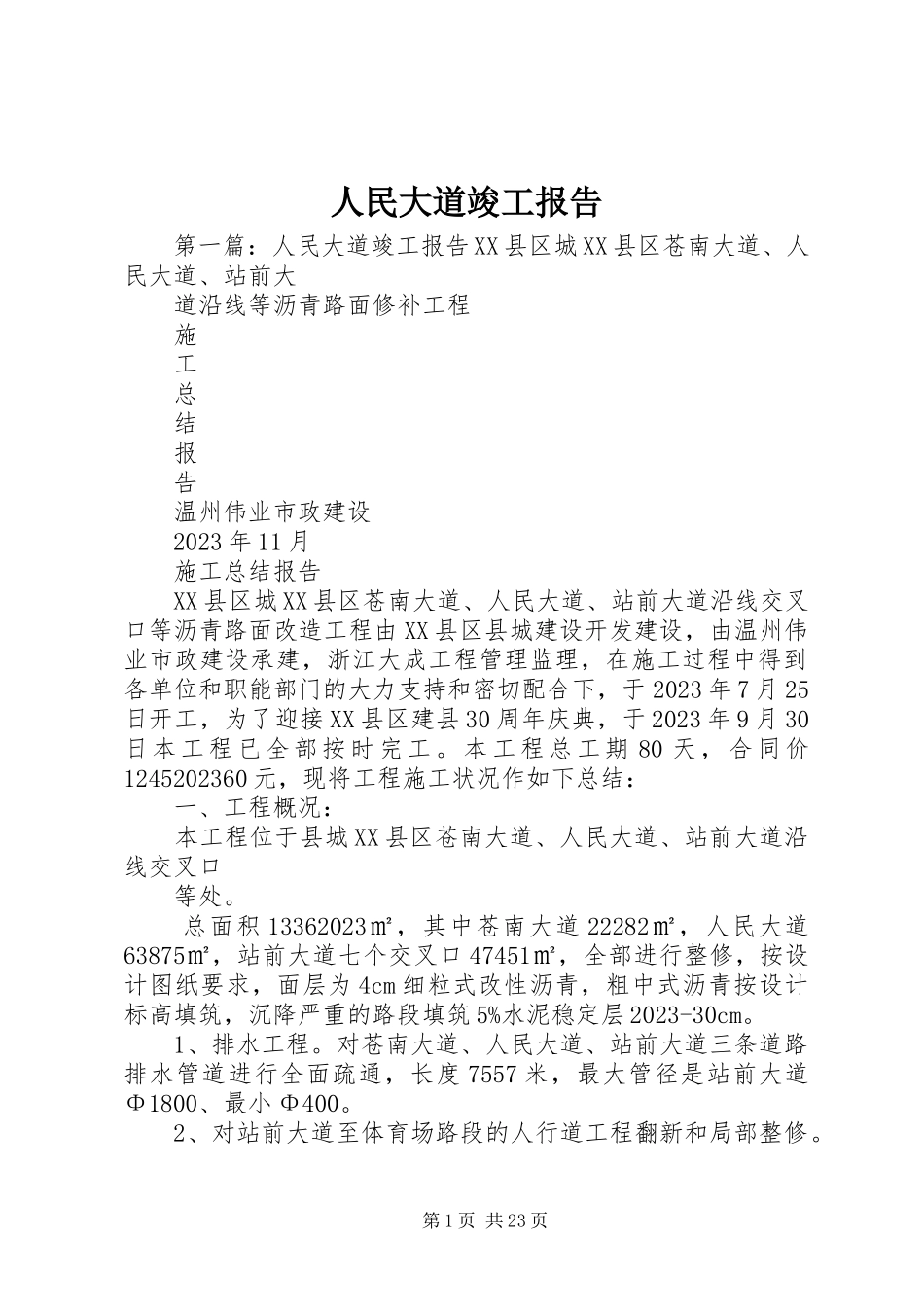

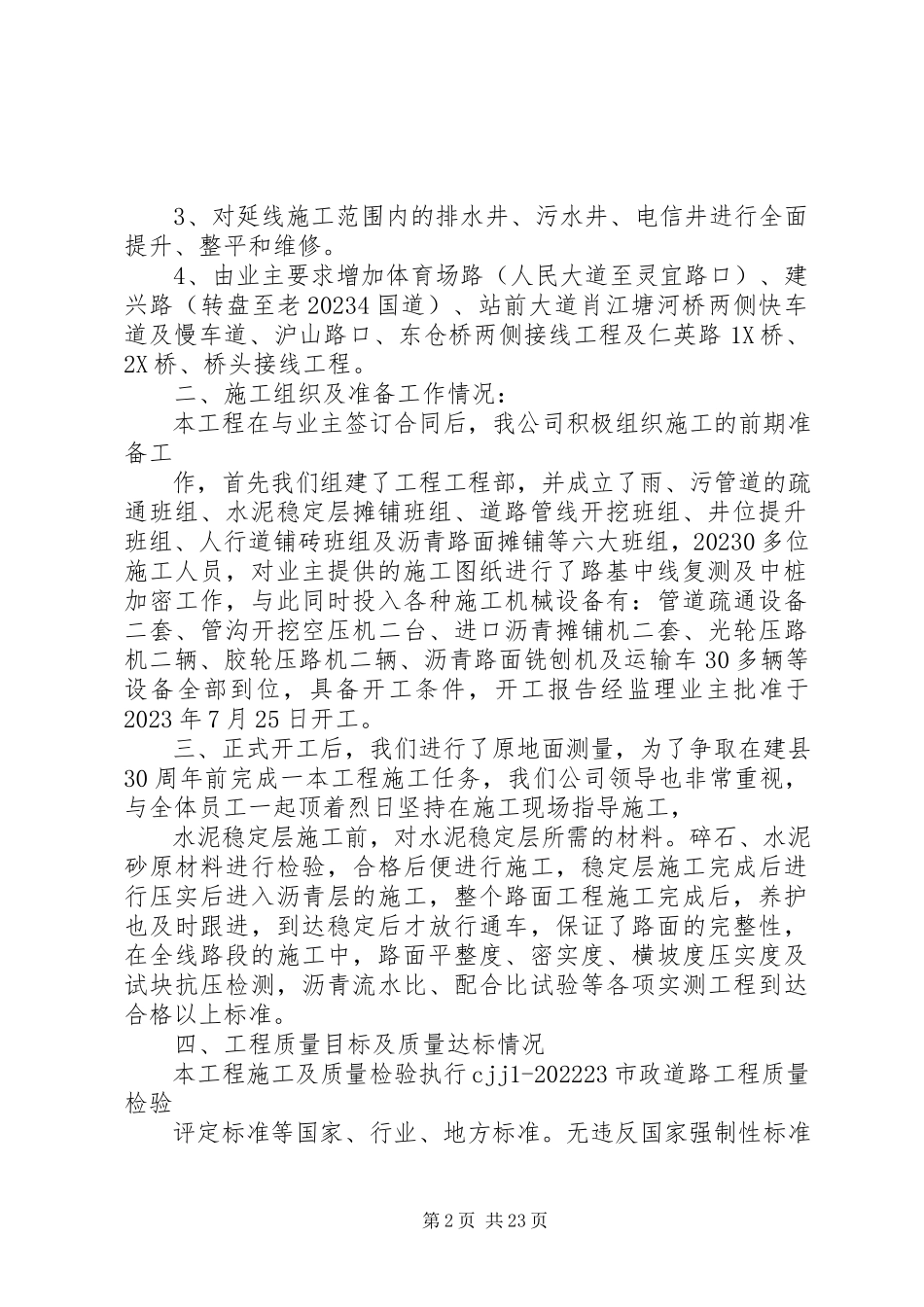

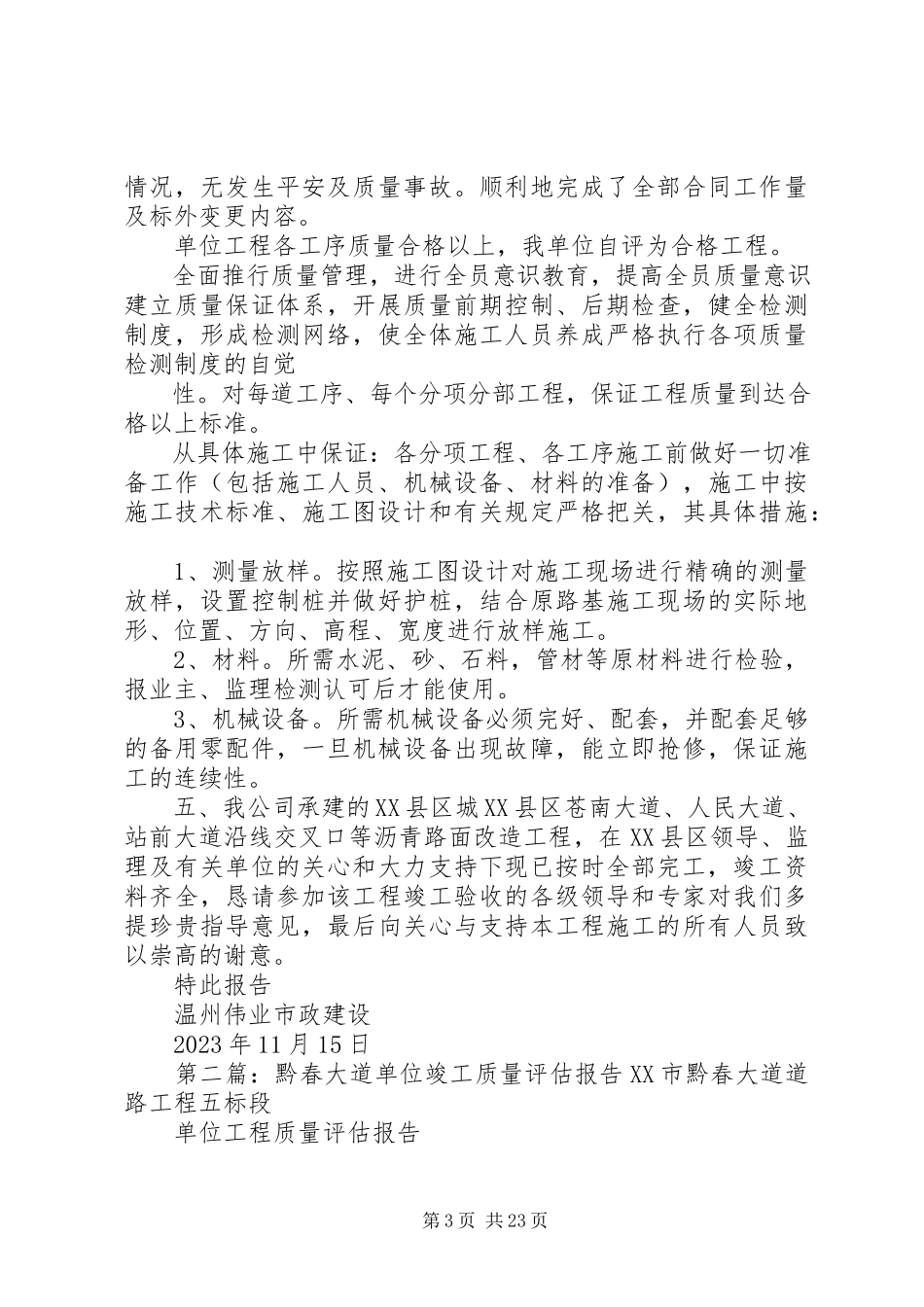

第1页共23页人民大道竣工报告第一篇:人民大道竣工报告XX县区城XX县区苍南大道、人民大道、站前大道沿线等沥青路面修补工程施工总结报告温州伟业市政建设2023年11月施工总结报告XX县区城XX县区苍南大道、人民大道、站前大道沿线交叉口等沥青路面改造工程由XX县区县城建设开发建设,由温州伟业市政建设承建,浙江大成工程管理监理,在施工过程中得到各单位和职能部门的大力支持和密切配合下,于2023年7月25日开工,为了迎接XX县区建县30周年庆典,于2023年9月30日本工程已全部按时完工。本工程总工期80天,合同价1245202360元,现将工程施工状况作如下总结:一、工程概况:本工程位于县城XX县区苍南大道、人民大道、站前大道沿线交叉口等处。总面积13362023㎡,其中苍南大道22282㎡,人民大道63875㎡,站前大道七个交叉口47451㎡,全部进行整修,按设计图纸要求,面层为4cm细粒式改性沥青,粗中式沥青按设计标高填筑,沉降严重的路段填筑5%水泥稳定层2023-30cm。1、排水工程。对苍南大道、人民大道、站前大道三条道路排水管道进行全面疏通,长度7557米,最大管径是站前大道Φ1800、最小Φ400。2、对站前大道至体育场路段的人行道工程翻新和局部整修。第2页共23页3、对延线施工范围内的排水井、污水井、电信井进行全面提升、整平和维修。4、由业主要求增加体育场路(人民大道至灵宜路口)、建兴路(转盘至老20234国道)、站前大道肖江塘河桥两侧快车道及慢车道、沪山路口、东仓桥两侧接线工程及仁英路1X桥、2X桥、桥头接线工程。二、施工组织及准备工作情况:本工程在与业主签订合同后,我公司积极组织施工的前期准备工作,首先我们组建了工程工程部,并成立了雨、污管道的疏通班组、水泥稳定层摊铺班组、道路管线开挖班组、井位提升班组、人行道铺砖班组及沥青路面摊铺等六大班组,20230多位施工人员,对业主提供的施工图纸进行了路基中线复测及中桩加密工作,与此同时投入各种施工机械设备有:管道疏通设备二套、管沟开挖空压机二台、进口沥青摊铺机二套、光轮压路机二辆、胶轮压路机二辆、沥青路面铣刨机及运输车30多辆等设备全部到位,具备开工条件,开工报告经监理业主批准于2023年7月25日开工。三、正式开工后,我们进行了原地面测量,为了争取在建县30周年前完成一本工程施工任务,我们公司领导也非常重视,与全体员工一起顶着烈日坚持在施工现场指导施工,水泥稳定层施工前,对水泥稳定层所需的材料。碎石、水泥砂原材料进行检验,合格后便进...
