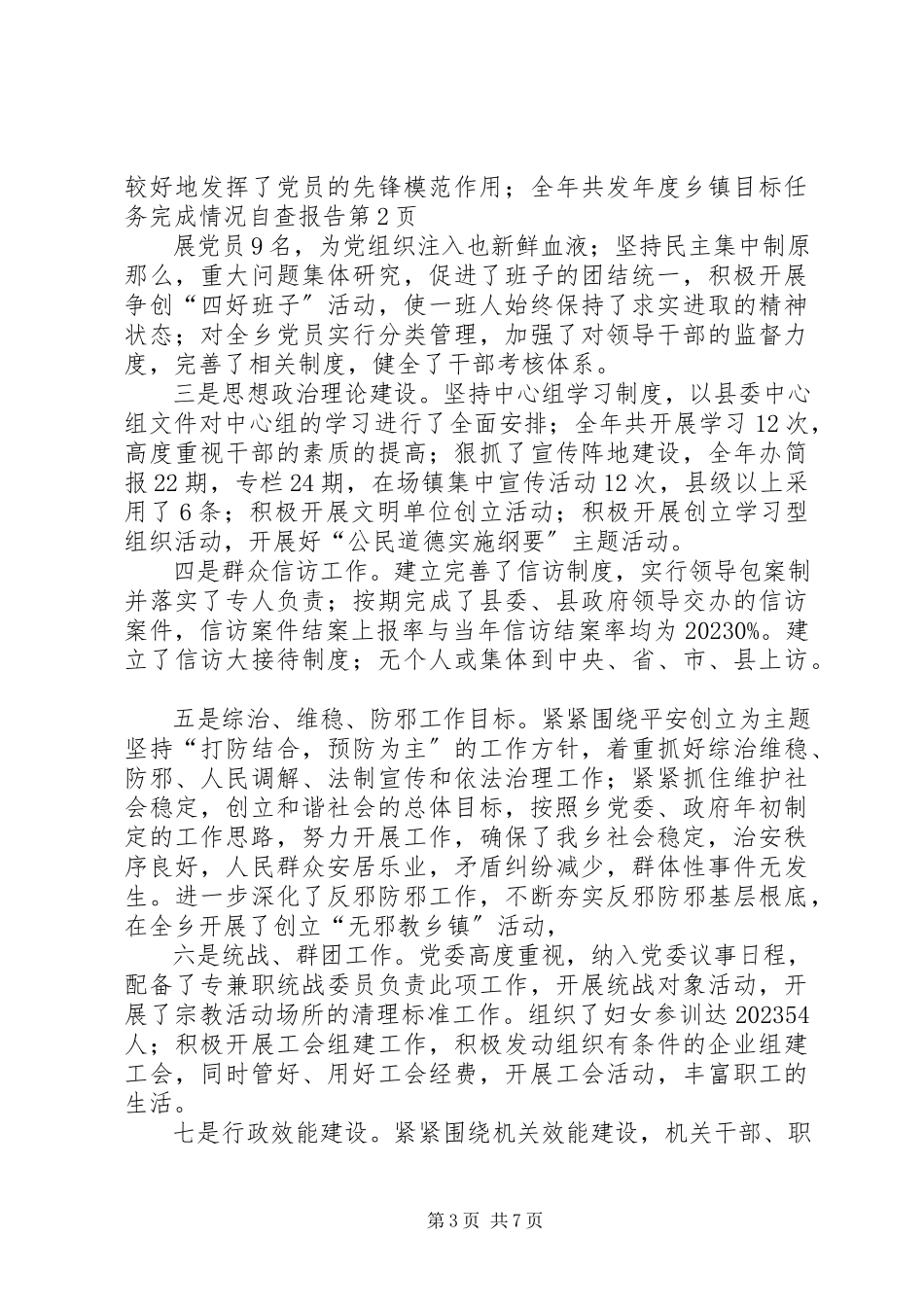

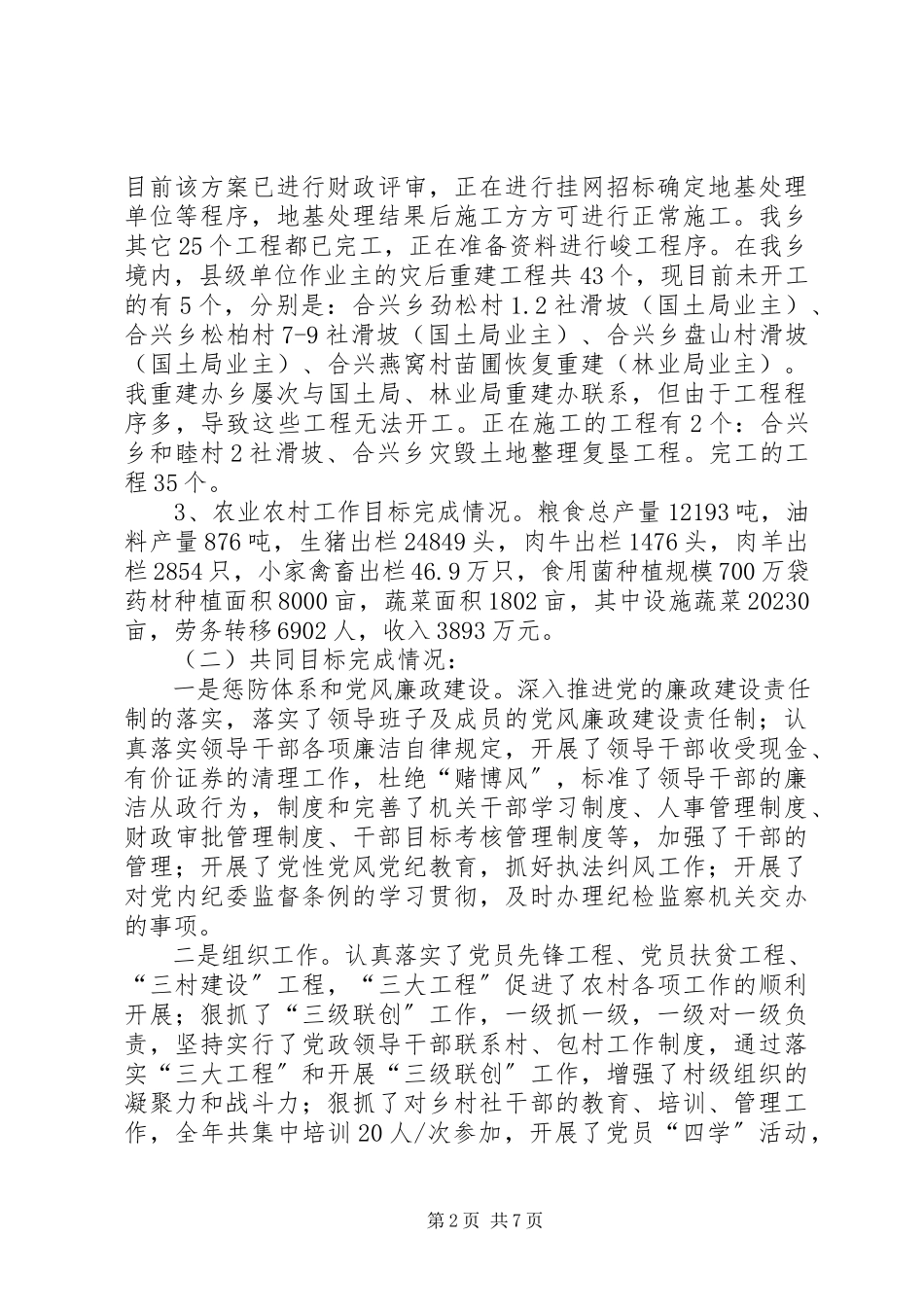

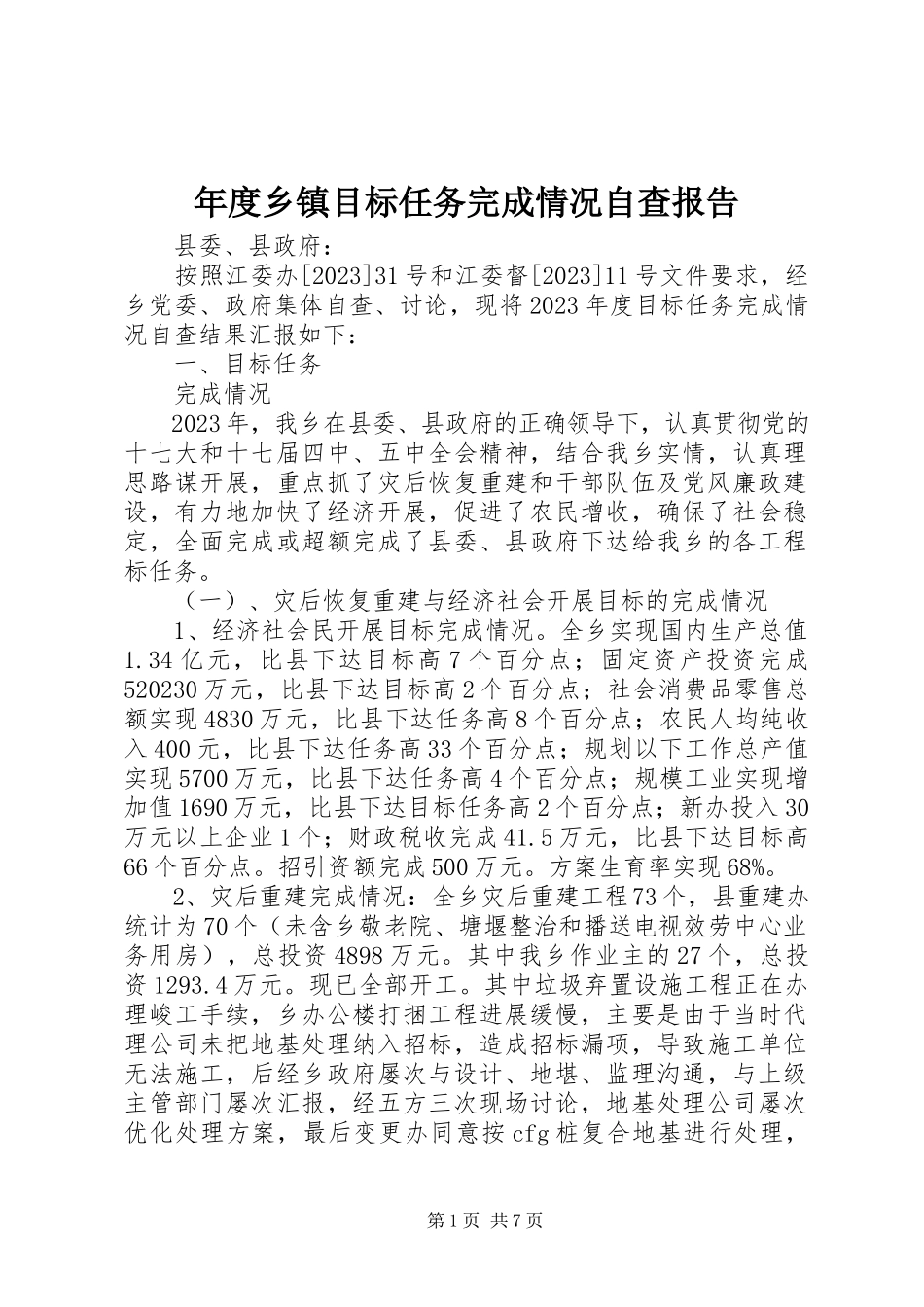

第1页共7页年度乡镇目标任务完成情况自查报告县委、县政府:按照江委办[2023]31号和江委督[2023]11号文件要求,经乡党委、政府集体自查、讨论,现将2023年度目标任务完成情况自查结果汇报如下:一、目标任务完成情况2023年,我乡在县委、县政府的正确领导下,认真贯彻党的十七大和十七届四中、五中全会精神,结合我乡实情,认真理思路谋开展,重点抓了灾后恢复重建和干部队伍及党风廉政建设,有力地加快了经济开展,促进了农民增收,确保了社会稳定,全面完成或超额完成了县委、县政府下达给我乡的各工程标任务。(一)、灾后恢复重建与经济社会开展目标的完成情况1、经济社会民开展目标完成情况。全乡实现国内生产总值1.34亿元,比县下达目标高7个百分点;固定资产投资完成520230万元,比县下达目标高2个百分点;社会消费品零售总额实现4830万元,比县下达任务高8个百分点;农民人均纯收入400元,比县下达任务高33个百分点;规划以下工作总产值实现5700万元,比县下达任务高4个百分点;规模工业实现增加值1690万元,比县下达目标任务高2个百分点;新办投入30万元以上企业1个;财政税收完成41.5万元,比县下达目标高66个百分点。招引资额完成500万元。方案生育率实现68%。2、灾后重建完成情况:全乡灾后重建工程73个,县重建办统计为70个(未含乡敬老院、塘堰整治和播送电视效劳中心业务用房),总投资4898万元。其中我乡作业主的27个,总投资1293.4万元。现已全部开工。其中垃圾弃置设施工程正在办理峻工手续,乡办公楼打捆工程进展缓慢,主要是由于当时代理公司未把地基处理纳入招标,造成招标漏项,导致施工单位无法施工,后经乡政府屡次与设计、地堪、监理沟通,与上级主管部门屡次汇报,经五方三次现场讨论,地基处理公司屡次优化处理方案,最后变更办同意按cfg桩复合地基进行处理,第2页共7页目前该方案已进行财政评审,正在进行挂网招标确定地基处理单位等程序,地基处理结果后施工方方可进行正常施工。我乡其它25个工程都已完工,正在准备资料进行峻工程序。在我乡境内,县级单位作业主的灾后重建工程共43个,现目前未开工的有5个,分别是:合兴乡劲松村1.2社滑坡(国土局业主)、合兴乡松柏村7-9社滑坡(国土局业主)、合兴乡盘山村滑坡(国土局业主)、合兴燕窝村苗圃恢复重建(林业局业主)。我重建办乡屡次与国土局、林业局重建办联系,但由于工程程序多,导致这些工程无法开工。正在施工的工程有2个:合兴乡和睦村2社滑坡、合兴乡灾毁...
