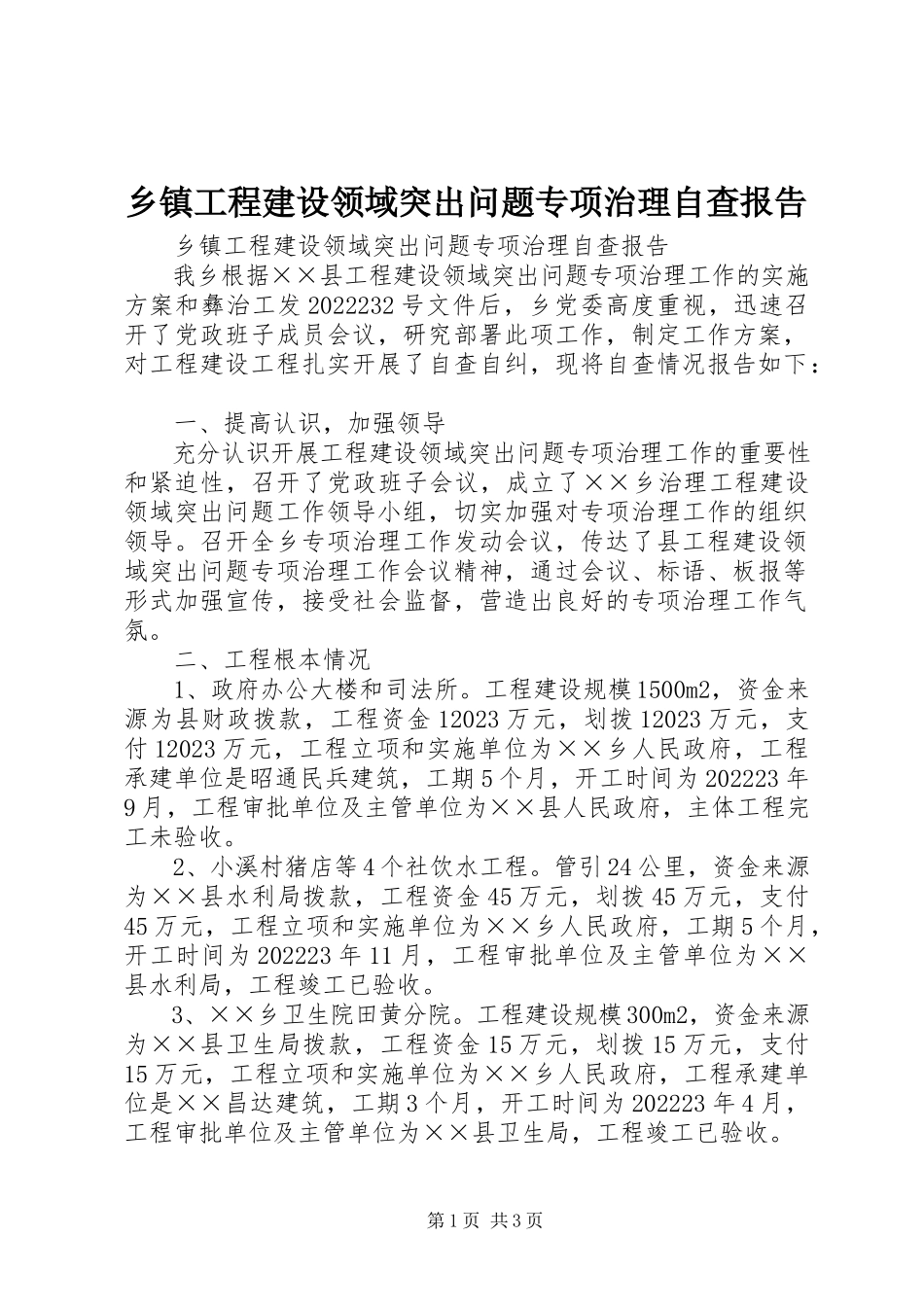

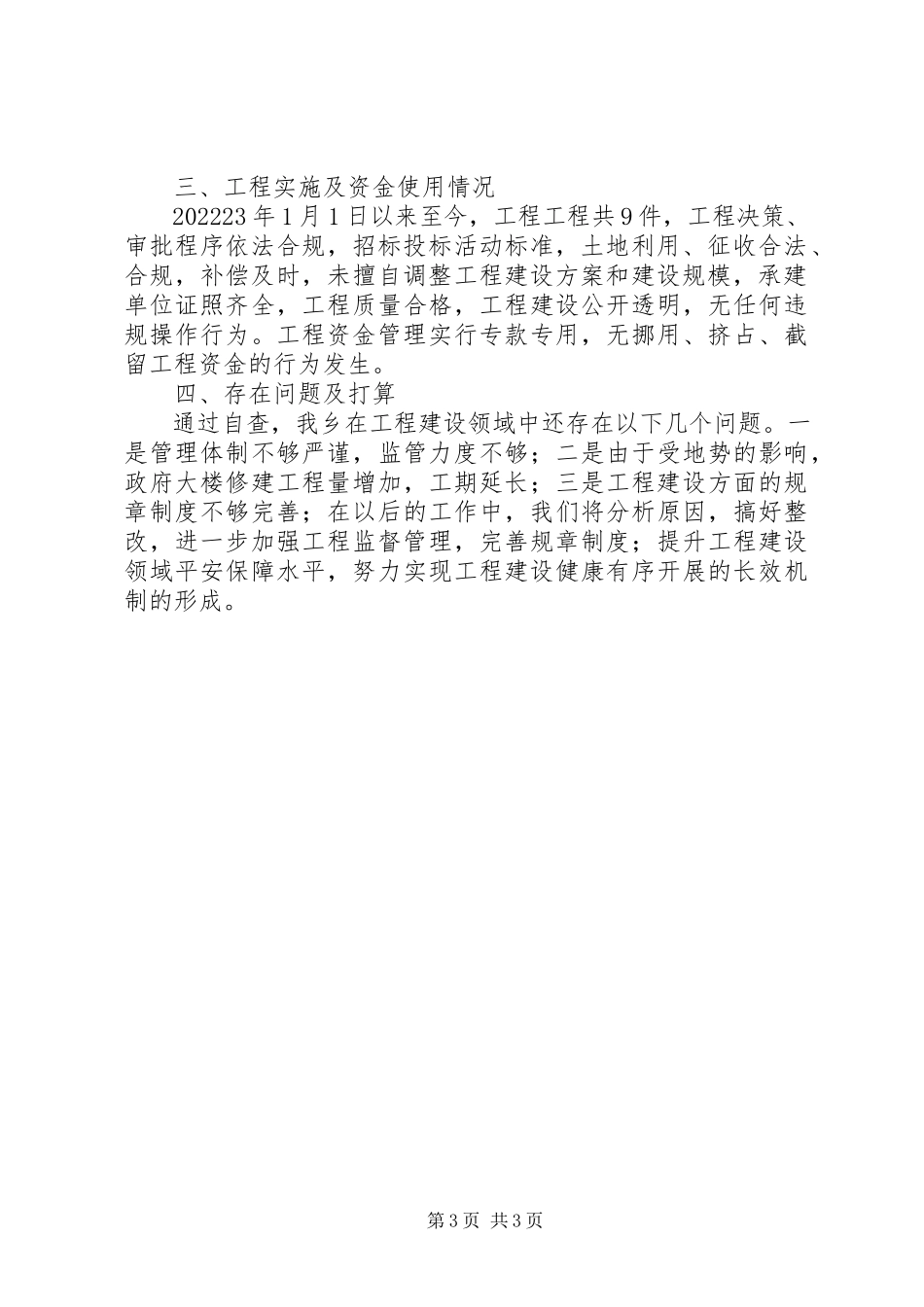

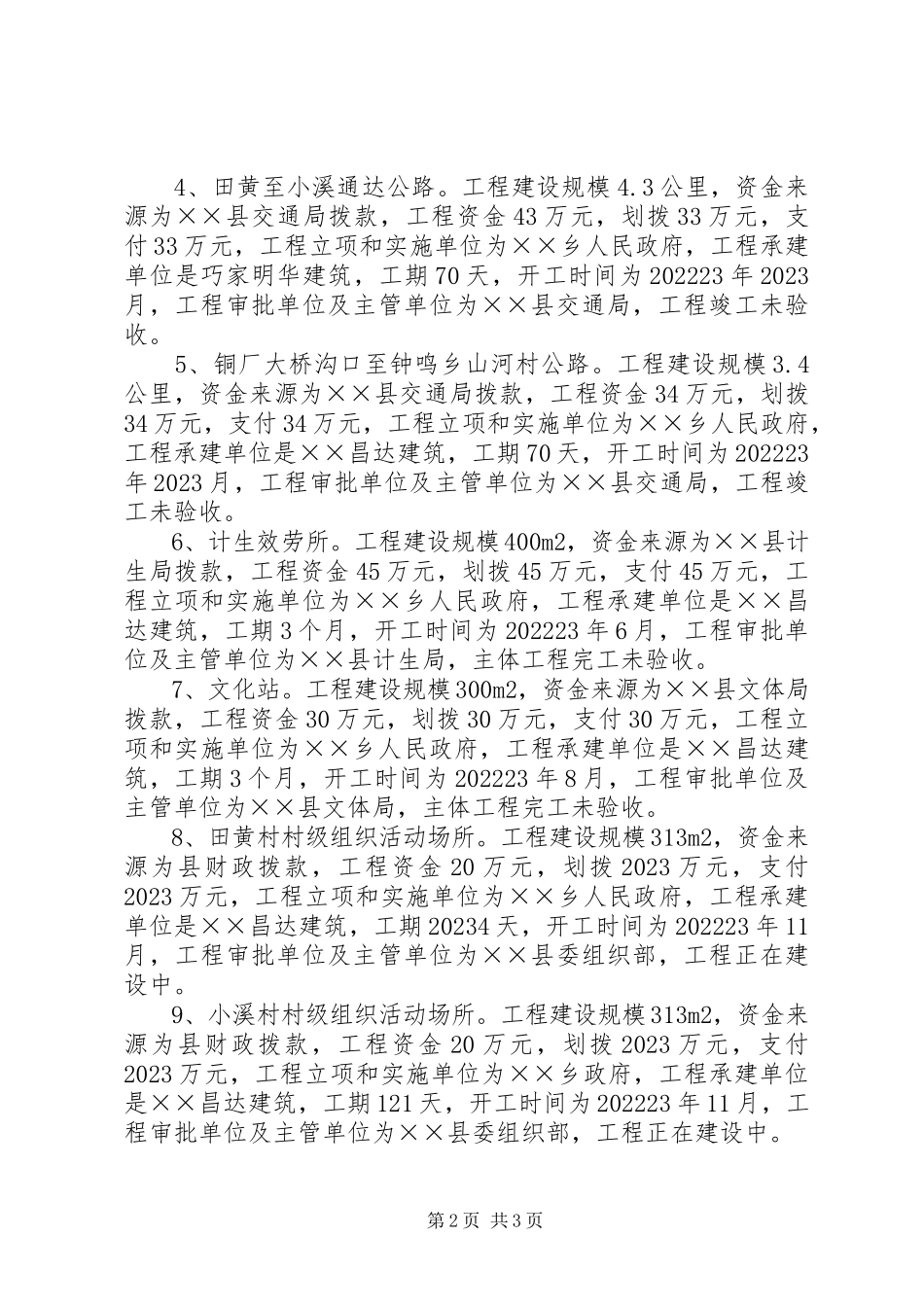

第1页共3页乡镇工程建设领域突出问题专项治理自查报告乡镇工程建设领域突出问题专项治理自查报告我乡根据××县工程建设领域突出问题专项治理工作的实施方案和彝治工发2022232号文件后,乡党委高度重视,迅速召开了党政班子成员会议,研究部署此项工作,制定工作方案,对工程建设工程扎实开展了自查自纠,现将自查情况报告如下:一、提高认识,加强领导充分认识开展工程建设领域突出问题专项治理工作的重要性和紧迫性,召开了党政班子会议,成立了××乡治理工程建设领域突出问题工作领导小组,切实加强对专项治理工作的组织领导。召开全乡专项治理工作发动会议,传达了县工程建设领域突出问题专项治理工作会议精神,通过会议、标语、板报等形式加强宣传,接受社会监督,营造出良好的专项治理工作气氛。二、工程根本情况1、政府办公大楼和司法所。工程建设规模1500m2,资金来源为县财政拨款,工程资金12023万元,划拨12023万元,支付12023万元,工程立项和实施单位为××乡人民政府,工程承建单位是昭通民兵建筑,工期5个月,开工时间为202223年9月,工程审批单位及主管单位为××县人民政府,主体工程完工未验收。2、小溪村猪店等4个社饮水工程。管引24公里,资金来源为××县水利局拨款,工程资金45万元,划拨45万元,支付45万元,工程立项和实施单位为××乡人民政府,工期5个月,开工时间为202223年11月,工程审批单位及主管单位为××县水利局,工程竣工已验收。3、××乡卫生院田黄分院。工程建设规模300m2,资金来源为××县卫生局拨款,工程资金15万元,划拨15万元,支付15万元,工程立项和实施单位为××乡人民政府,工程承建单位是××昌达建筑,工期3个月,开工时间为202223年4月,工程审批单位及主管单位为××县卫生局,工程竣工已验收。第2页共3页4、田黄至小溪通达公路。工程建设规模4.3公里,资金来源为××县交通局拨款,工程资金43万元,划拨33万元,支付33万元,工程立项和实施单位为××乡人民政府,工程承建单位是巧家明华建筑,工期70天,开工时间为202223年2023月,工程审批单位及主管单位为××县交通局,工程竣工未验收。5、铜厂大桥沟口至钟鸣乡山河村公路。工程建设规模3.4公里,资金来源为××县交通局拨款,工程资金34万元,划拨34万元,支付34万元,工程立项和实施单位为××乡人民政府,工程承建单位是××昌达建筑,工期70天,开工时间为202223年2023月,工程审批单位及主管单位为××县交通局,工程竣工未验收。6...
