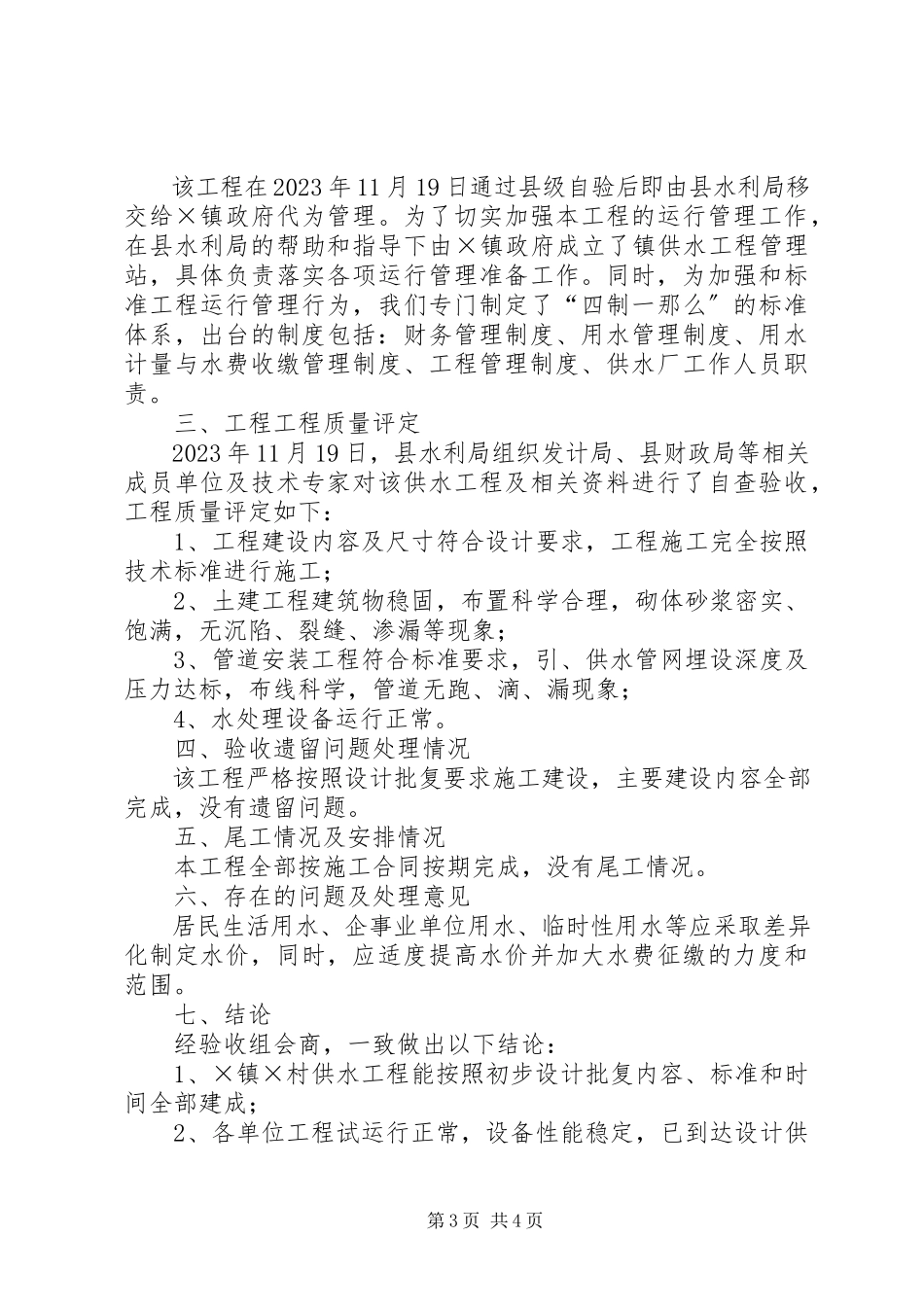

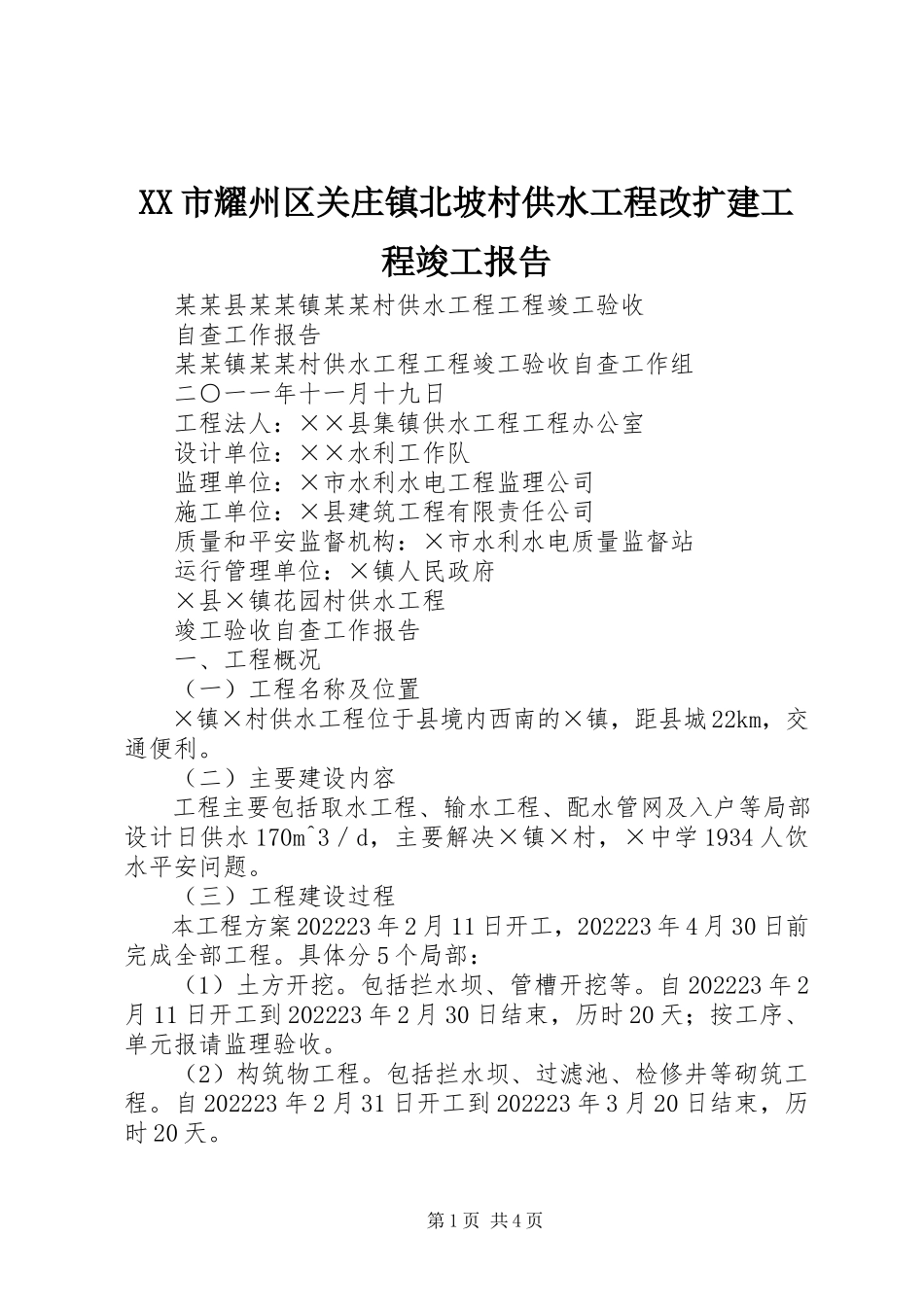

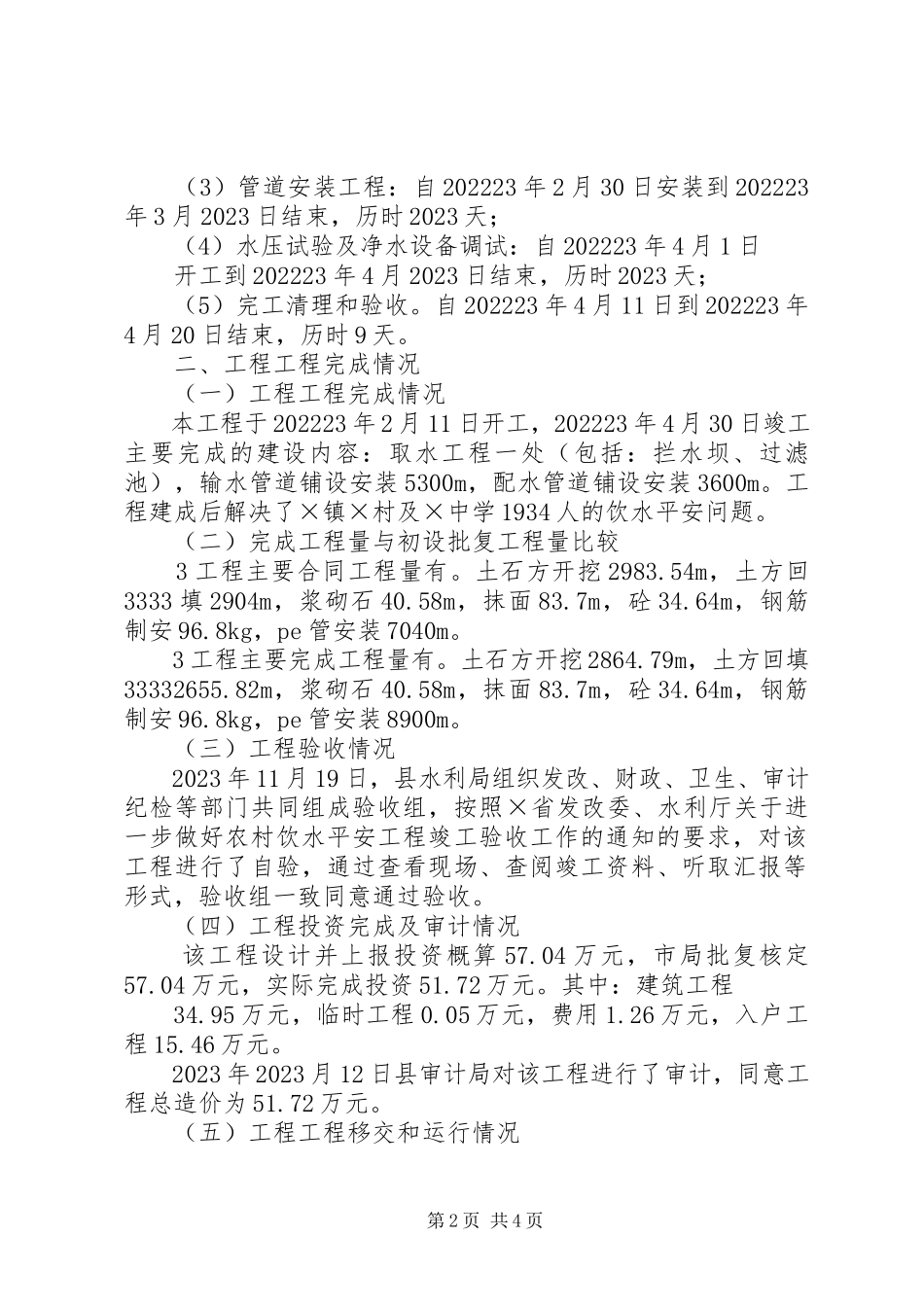

第1页共4页XX市耀州区关庄镇北坡村供水工程改扩建工程竣工报告某某县某某镇某某村供水工程工程竣工验收自查工作报告某某镇某某村供水工程工程竣工验收自查工作组二○一一年十一月十九日工程法人:××县集镇供水工程工程办公室设计单位:××水利工作队监理单位:×市水利水电工程监理公司施工单位:×县建筑工程有限责任公司质量和平安监督机构:×市水利水电质量监督站运行管理单位:×镇人民政府×县×镇花园村供水工程竣工验收自查工作报告一、工程概况(一)工程名称及位置×镇×村供水工程位于县境内西南的×镇,距县城22km,交通便利。(二)主要建设内容工程主要包括取水工程、输水工程、配水管网及入户等局部设计日供水170m^3/d,主要解决×镇×村,×中学1934人饮水平安问题。(三)工程建设过程本工程方案202223年2月11日开工,202223年4月30日前完成全部工程。具体分5个局部:(1)土方开挖。包括拦水坝、管槽开挖等。自202223年2月11日开工到202223年2月30日结束,历时20天;按工序、单元报请监理验收。(2)构筑物工程。包括拦水坝、过滤池、检修井等砌筑工程。自202223年2月31日开工到202223年3月20日结束,历时20天。第2页共4页(3)管道安装工程:自202223年2月30日安装到202223年3月2023日结束,历时2023天;(4)水压试验及净水设备调试:自202223年4月1日开工到202223年4月2023日结束,历时2023天;(5)完工清理和验收。自202223年4月11日到202223年4月20日结束,历时9天。二、工程工程完成情况(一)工程工程完成情况本工程于202223年2月11日开工,202223年4月30日竣工主要完成的建设内容:取水工程一处(包括:拦水坝、过滤池),输水管道铺设安装5300m,配水管道铺设安装3600m。工程建成后解决了×镇×村及×中学1934人的饮水平安问题。(二)完成工程量与初设批复工程量比较3工程主要合同工程量有。土石方开挖2983.54m,土方回3333填2904m,浆砌石40.58m,抹面83.7m,砼34.64m,钢筋制安96.8kg,pe管安装7040m。3工程主要完成工程量有。土石方开挖2864.79m,土方回填33332655.82m,浆砌石40.58m,抹面83.7m,砼34.64m,钢筋制安96.8kg,pe管安装8900m。(三)工程验收情况2023年11月19日,县水利局组织发改、财政、卫生、审计纪检等部门共同组成验收组,按照×省发改委、水利厅关于进一步做好农村饮水平安工程竣工验收工作的通知的要求,对该工程进行了自验,通过查看现场、查阅竣工资料、听取汇报等形式,验收组一致同...
