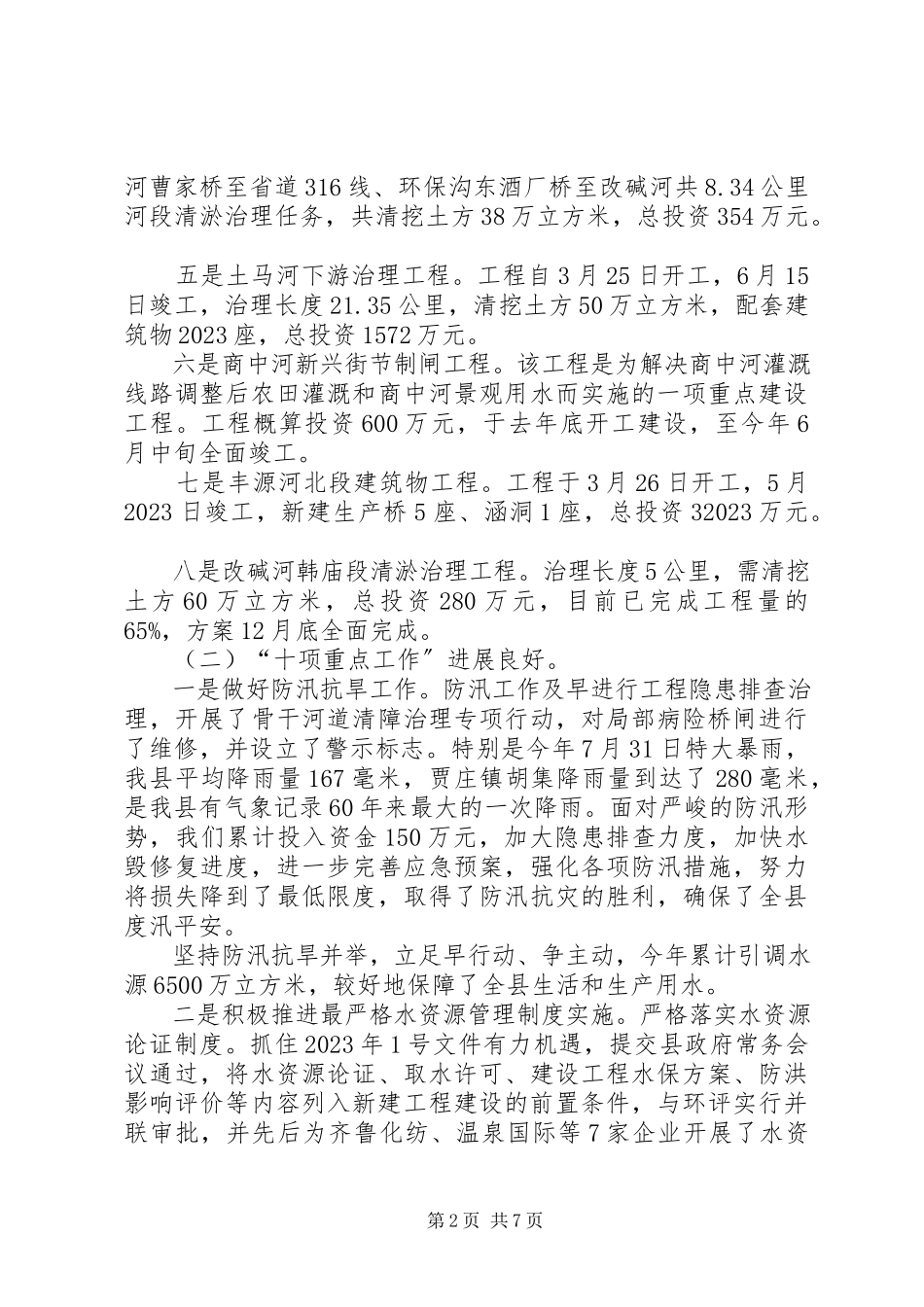

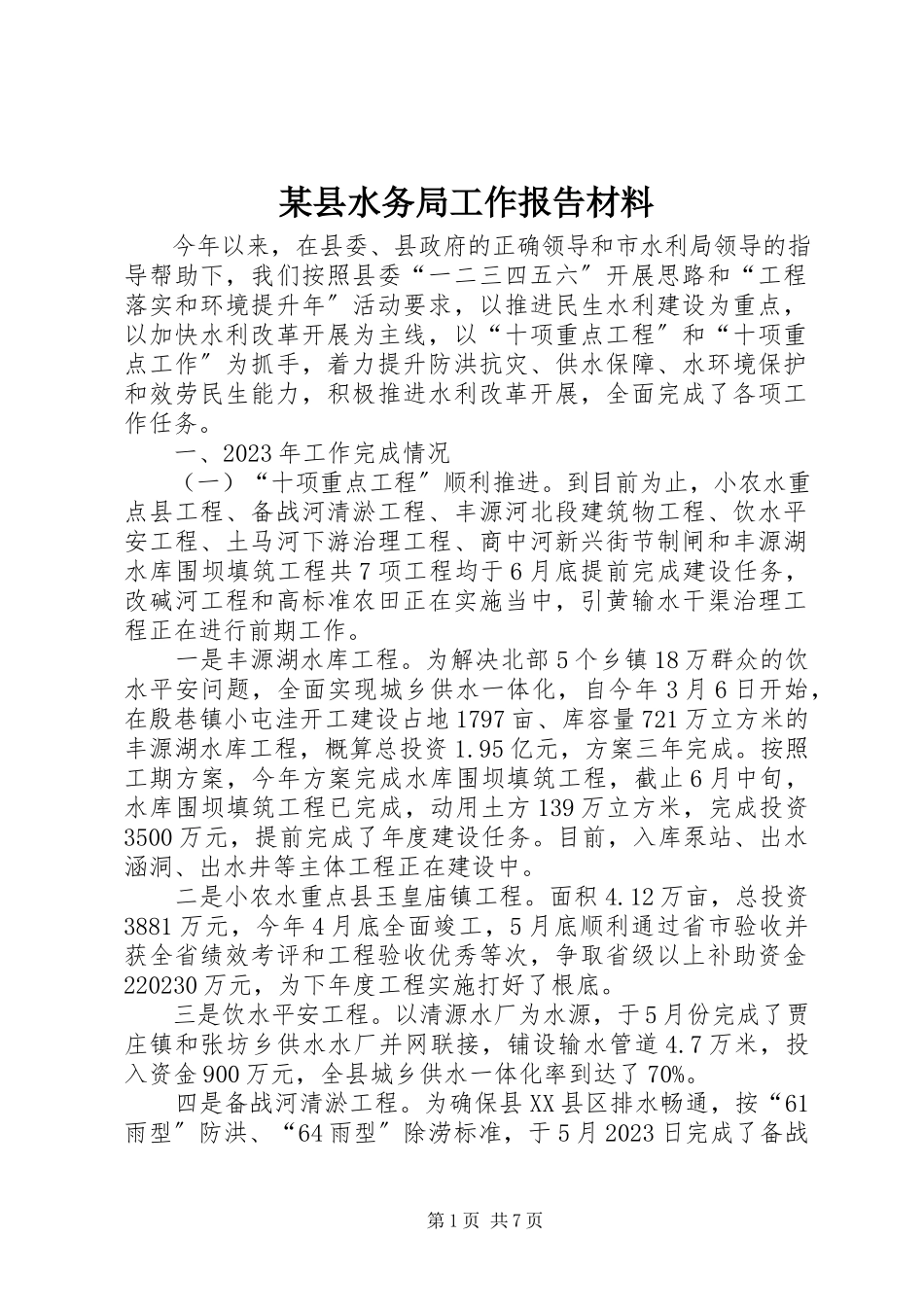

第1页共7页某县水务局工作报告材料今年以来,在县委、县政府的正确领导和市水利局领导的指导帮助下,我们按照县委“一二三四五六〞开展思路和“工程落实和环境提升年〞活动要求,以推进民生水利建设为重点,以加快水利改革开展为主线,以“十项重点工程〞和“十项重点工作〞为抓手,着力提升防洪抗灾、供水保障、水环境保护和效劳民生能力,积极推进水利改革开展,全面完成了各项工作任务。一、2023年工作完成情况(一)“十项重点工程〞顺利推进。到目前为止,小农水重点县工程、备战河清淤工程、丰源河北段建筑物工程、饮水平安工程、土马河下游治理工程、商中河新兴街节制闸和丰源湖水库围坝填筑工程共7项工程均于6月底提前完成建设任务,改碱河工程和高标准农田正在实施当中,引黄输水干渠治理工程正在进行前期工作。一是丰源湖水库工程。为解决北部5个乡镇18万群众的饮水平安问题,全面实现城乡供水一体化,自今年3月6日开始,在殷巷镇小屯洼开工建设占地1797亩、库容量721万立方米的丰源湖水库工程,概算总投资1.95亿元,方案三年完成。按照工期方案,今年方案完成水库围坝填筑工程,截止6月中旬,水库围坝填筑工程已完成,动用土方139万立方米,完成投资3500万元,提前完成了年度建设任务。目前,入库泵站、出水涵洞、出水井等主体工程正在建设中。二是小农水重点县玉皇庙镇工程。面积4.12万亩,总投资3881万元,今年4月底全面竣工,5月底顺利通过省市验收并获全省绩效考评和工程验收优秀等次,争取省级以上补助资金220230万元,为下年度工程实施打好了根底。三是饮水平安工程。以清源水厂为水源,于5月份完成了贾庄镇和张坊乡供水水厂并网联接,铺设输水管道4.7万米,投入资金900万元,全县城乡供水一体化率到达了70%。四是备战河清淤工程。为确保县XX县区排水畅通,按“61雨型〞防洪、“64雨型〞除涝标准,于5月2023日完成了备战第2页共7页河曹家桥至省道316线、环保沟东酒厂桥至改碱河共8.34公里河段清淤治理任务,共清挖土方38万立方米,总投资354万元。五是土马河下游治理工程。工程自3月25日开工,6月15日竣工,治理长度21.35公里,清挖土方50万立方米,配套建筑物2023座,总投资1572万元。六是商中河新兴街节制闸工程。该工程是为解决商中河灌溉线路调整后农田灌溉和商中河景观用水而实施的一项重点建设工程。工程概算投资600万元,于去年底开工建设,至今年6月中旬全面竣工。七是丰源河北段建筑物工程。工程于3月26日开工,5月2023...
