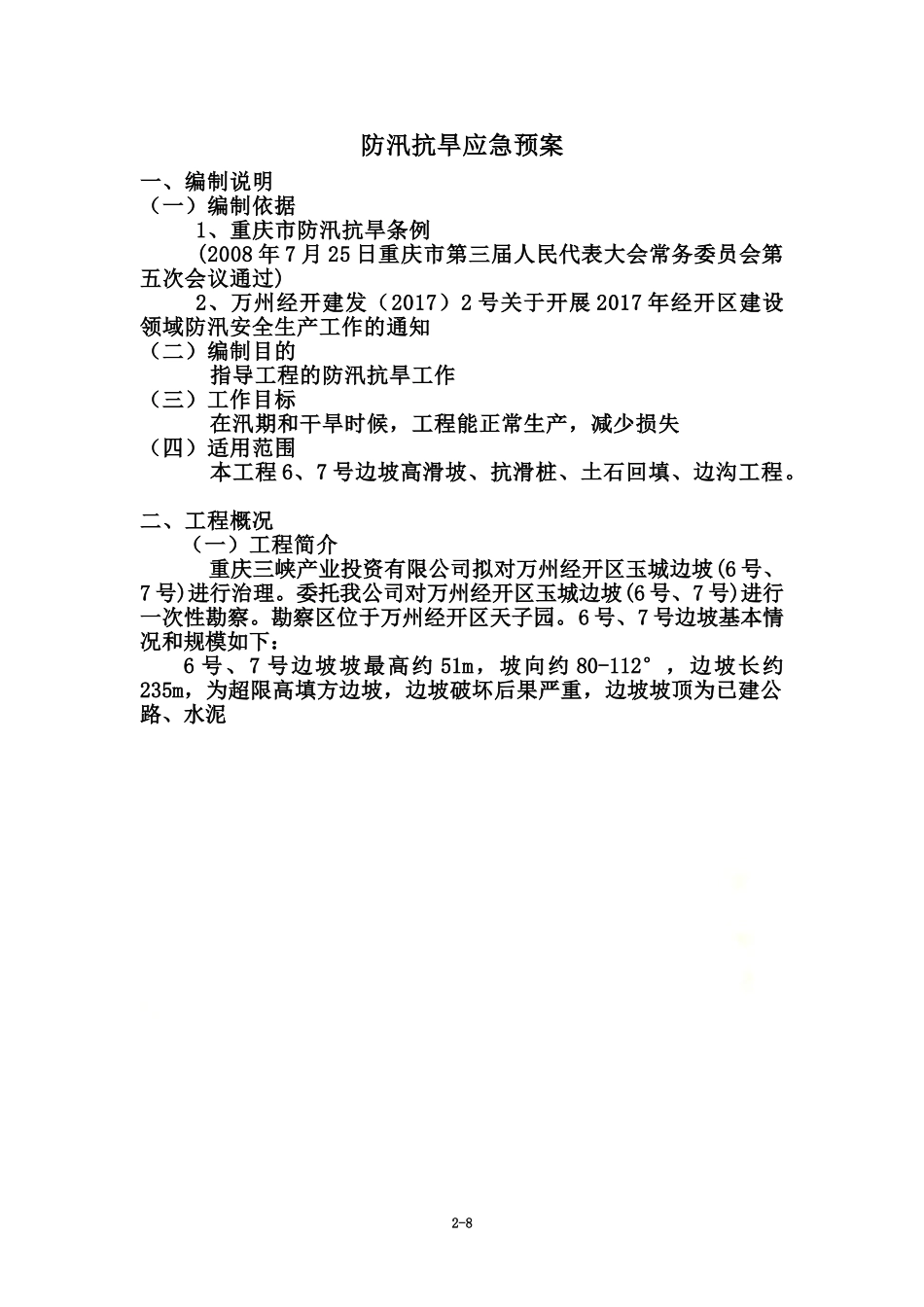

防汛抗旱工作方案防汛抗旱应急预案一、编制说明(一)编制依据1、重庆市防汛抗旱条例(2008年7月25日重庆市第三届人民代表大会常务委员会第五次会议通过)2、万州经开建发(2017)2号关于开展2017年经开区建设领域防汛安全生产工作的通知(二)编制目的指导工程的防汛抗旱工作(三)工作目标在汛期和干旱时候,工程能正常生产,减少损失(四)适用范围本工程6、7号边坡高滑坡、抗滑桩、土石回填、边沟工程。二、工程概况(一)工程简介重庆三峡产业投资有限公司拟对万州经开区玉城边坡(6号、7号)进行治理。委托我公司对万州经开区玉城边坡(6号、7号)进行一次性勘察。勘察区位于万州经开区天子园。6号、7号边坡基本情况和规模如下:6号、7号边坡坡最高约51m,坡向约80-112°,边坡长约235m,为超限高填方边坡,边坡破坏后果严重,边坡坡顶为已建公路、水泥2-83-8边坡土石方回填、抗抗滑桩、边沟施工受雨水影响较大,干旱影响较小,据气象预报,今年7、8月份本地区雨量较大,工程施工中应注意防汛工作。三、施工总体部署(一)组织机构领导小组组长:廖小燕副组长:文多刘玉林廖成军熊维莉贺爱平成员:黄晓银廖询李崇云汪小龙及各班组负责人防汛抗旱组织机构框图(二)人员管理加强汛期及干旱期施工安全教育1、雨季施工前必须对施工人员进行安全技术教育,结合施工任务做好安全技术交底。2、对施工人员必须进行安全教育和操作规程的教育,对变换工种及临时参加劳动的作业人员,必须进行岗前安全教育和岗位技术交底。3、特殊工种(包括:电工、架子工、焊工、钢筋工等)须经4-8有关部门专业培训,考核发证后方可上岗。4、采用新设备、新技术、新工艺、新材料时对作业人员进行机械性能、操作方法等安全技术交底。(三)施工安排1、抗滑桩开挖工程雨季施工做好组织安排,避免无序施工。雨季施工增派巡守人员,并设专人与当地气象部门联系,及时了解台风、洪水等气象灾害信息。组建现场防洪抢险小组,随时待命,以处理各种可能出现的险情。备足防洪物资(如草袋、麻袋、草绳、粘土、片石等)及防洪机械(如抽水机、潜水泵、钩机、铲车等)。密切注意天气预报,做好边坡坡面的临时防护工作(如在坡面铺设防水塑料薄膜和修建临时排水沟、截水沟),防止雨季地表水冲刷坡面和下渗。临时排水沟设置位置尽可能与后期排水沟对应,为防止泄漏,临时排水沟采用砂浆或砼施工。及时疏通工程周围的既有排水系统做好防洪排水工作。2、土石方加回填工程主要是汇水区的沟槽排水...
