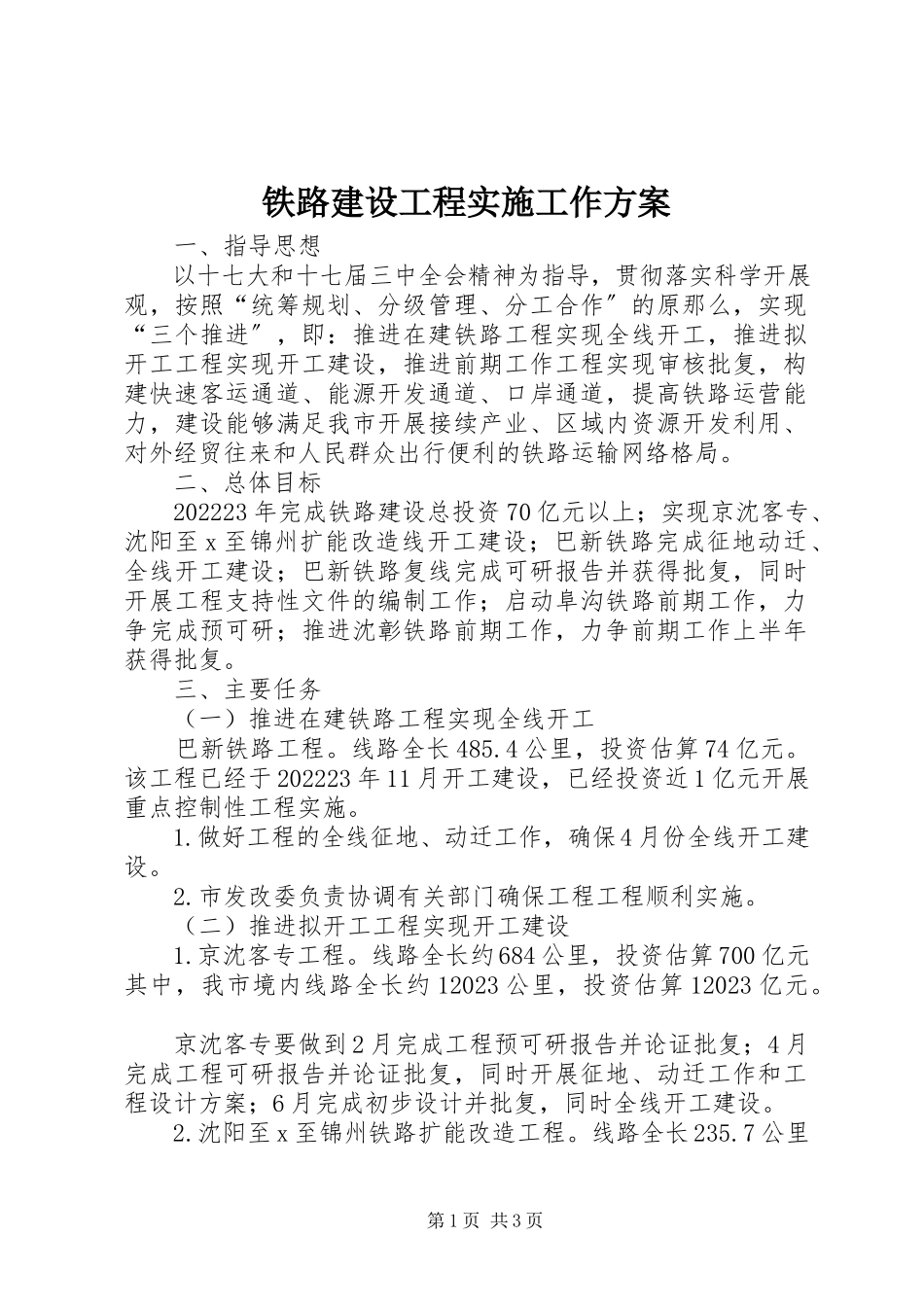

第1页共3页铁路建设工程实施工作方案一、指导思想以十七大和十七届三中全会精神为指导,贯彻落实科学开展观,按照“统筹规划、分级管理、分工合作〞的原那么,实现“三个推进〞,即:推进在建铁路工程实现全线开工,推进拟开工工程实现开工建设,推进前期工作工程实现审核批复,构建快速客运通道、能源开发通道、口岸通道,提高铁路运营能力,建设能够满足我市开展接续产业、区域内资源开发利用、对外经贸往来和人民群众出行便利的铁路运输网络格局。二、总体目标202223年完成铁路建设总投资70亿元以上;实现京沈客专、沈阳至x至锦州扩能改造线开工建设;巴新铁路完成征地动迁、全线开工建设;巴新铁路复线完成可研报告并获得批复,同时开展工程支持性文件的编制工作;启动阜沟铁路前期工作,力争完成预可研;推进沈彰铁路前期工作,力争前期工作上半年获得批复。三、主要任务(一)推进在建铁路工程实现全线开工巴新铁路工程。线路全长485.4公里,投资估算74亿元。该工程已经于202223年11月开工建设,已经投资近1亿元开展重点控制性工程实施。1.做好工程的全线征地、动迁工作,确保4月份全线开工建设。2.市发改委负责协调有关部门确保工程工程顺利实施。(二)推进拟开工工程实现开工建设1.京沈客专工程。线路全长约684公里,投资估算700亿元其中,我市境内线路全长约12023公里,投资估算12023亿元。京沈客专要做到2月完成工程预可研报告并论证批复;4月完成工程可研报告并论证批复,同时开展征地、动迁工作和工程设计方案;6月完成初步设计并批复,同时全线开工建设。2.沈阳至x至锦州铁路扩能改造工程。线路全长235.7公里第2页共3页投资估算40亿元,其中,x境内线路全长20230公里,投资估算15亿元。沈阳至x至锦州铁路扩能改造工程争取5月开工建设。一是做好线路和场站设计方案的比选工作,尽可能做到优化合理。配合设计单位完成工程所需资料的收集、整理工作,征求多方意见科学合理设计线路走向和场站的选址。二是做好工程征地动迁的准备工作。三是做好省以上有关部门对工程征地动迁专项资金的争取工作。四是协调各有关部门和单位,特别促使沈阳铁路局牵头,吸纳大唐国际、华润电力等企业组建扩能改造铁路合资公司,确保工程的顺利开工建设。(三)推进铁路工程前期工作到达核准批复条件沈阳至彰武铁路,线路全长约50公里,投资估算20亿元。巴新地方铁路复线,线路全长485.4公里,投资估算58.93亿元。x至沟帮子地方铁路,线路全长约70公里,投资...
