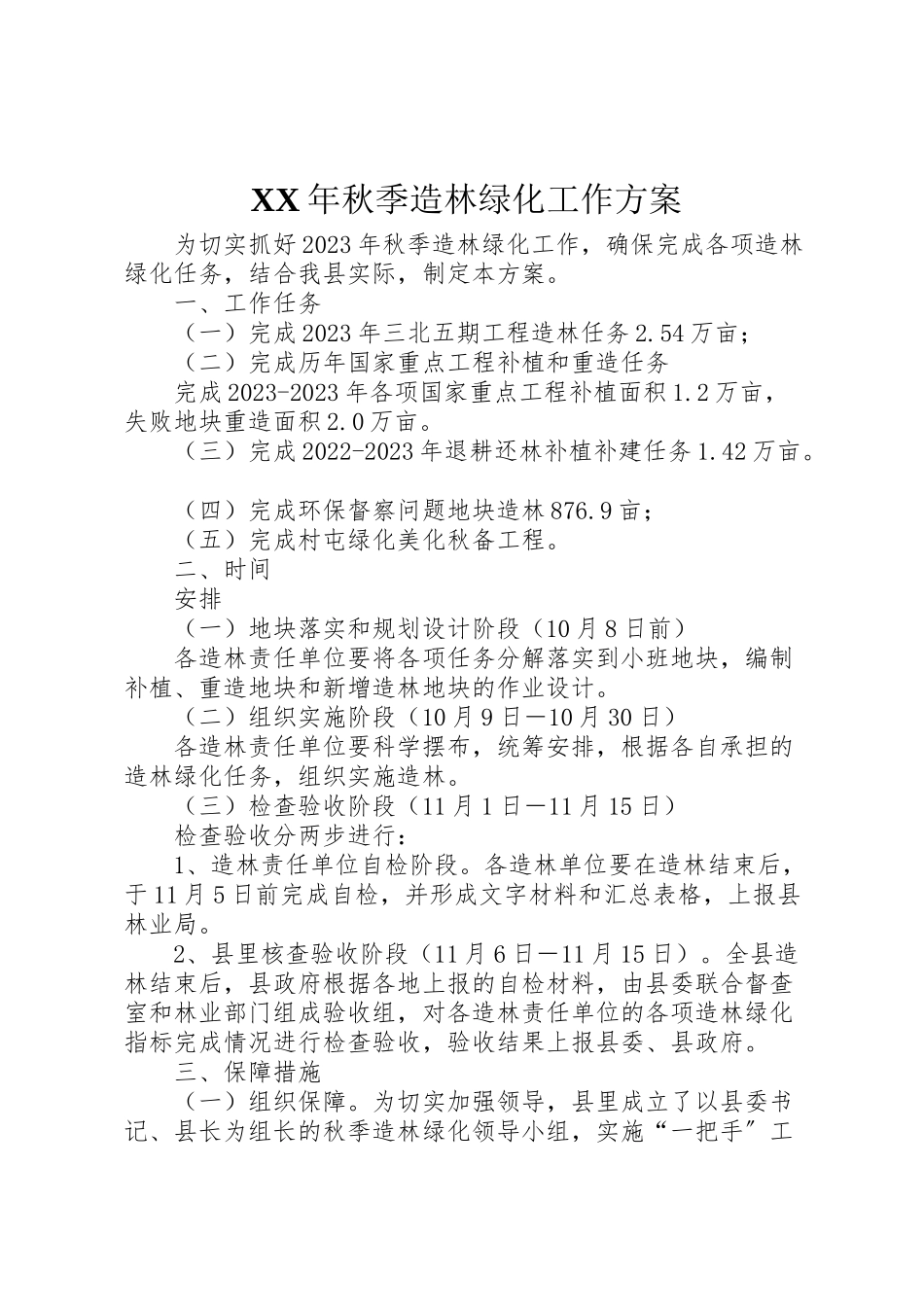

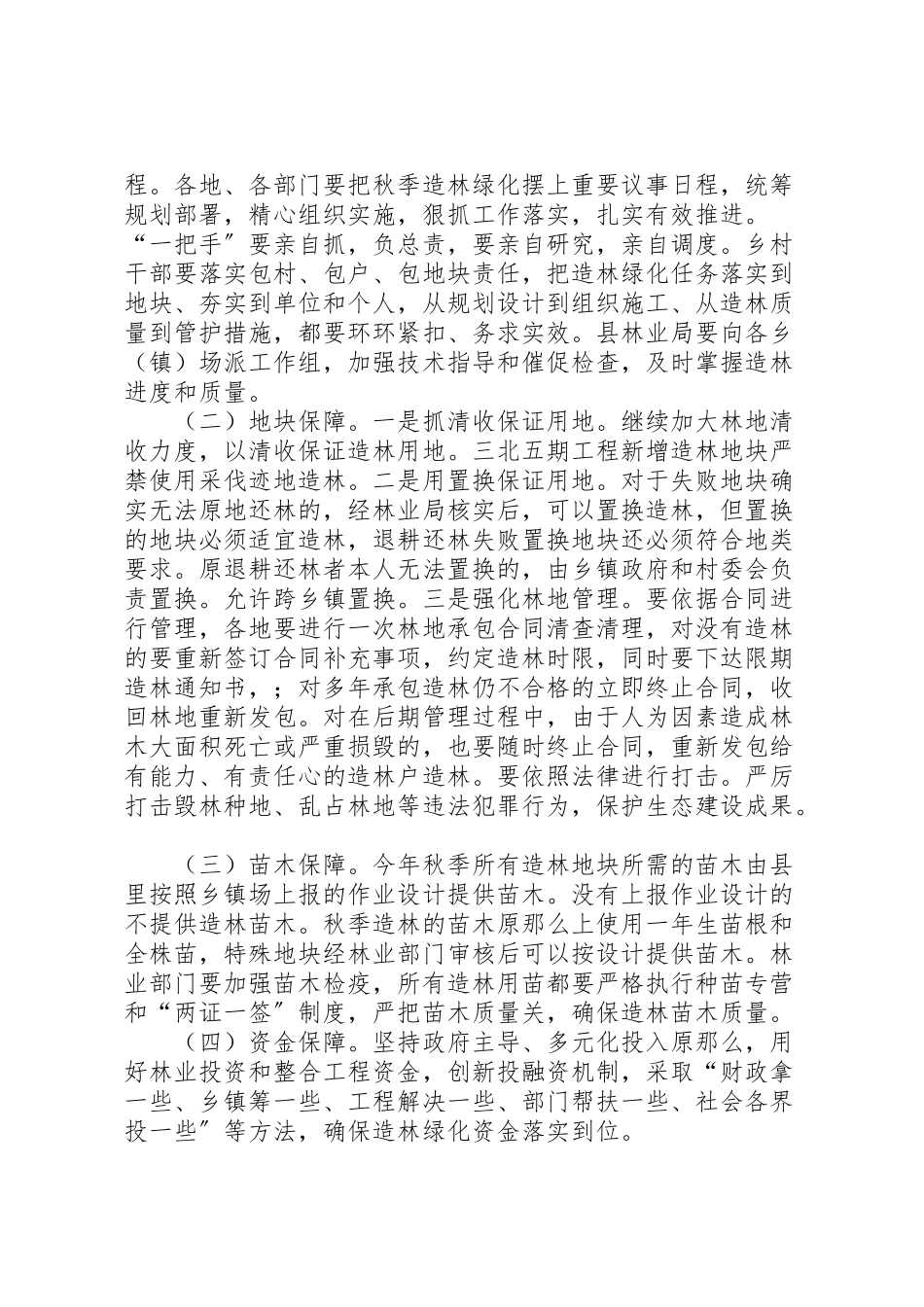

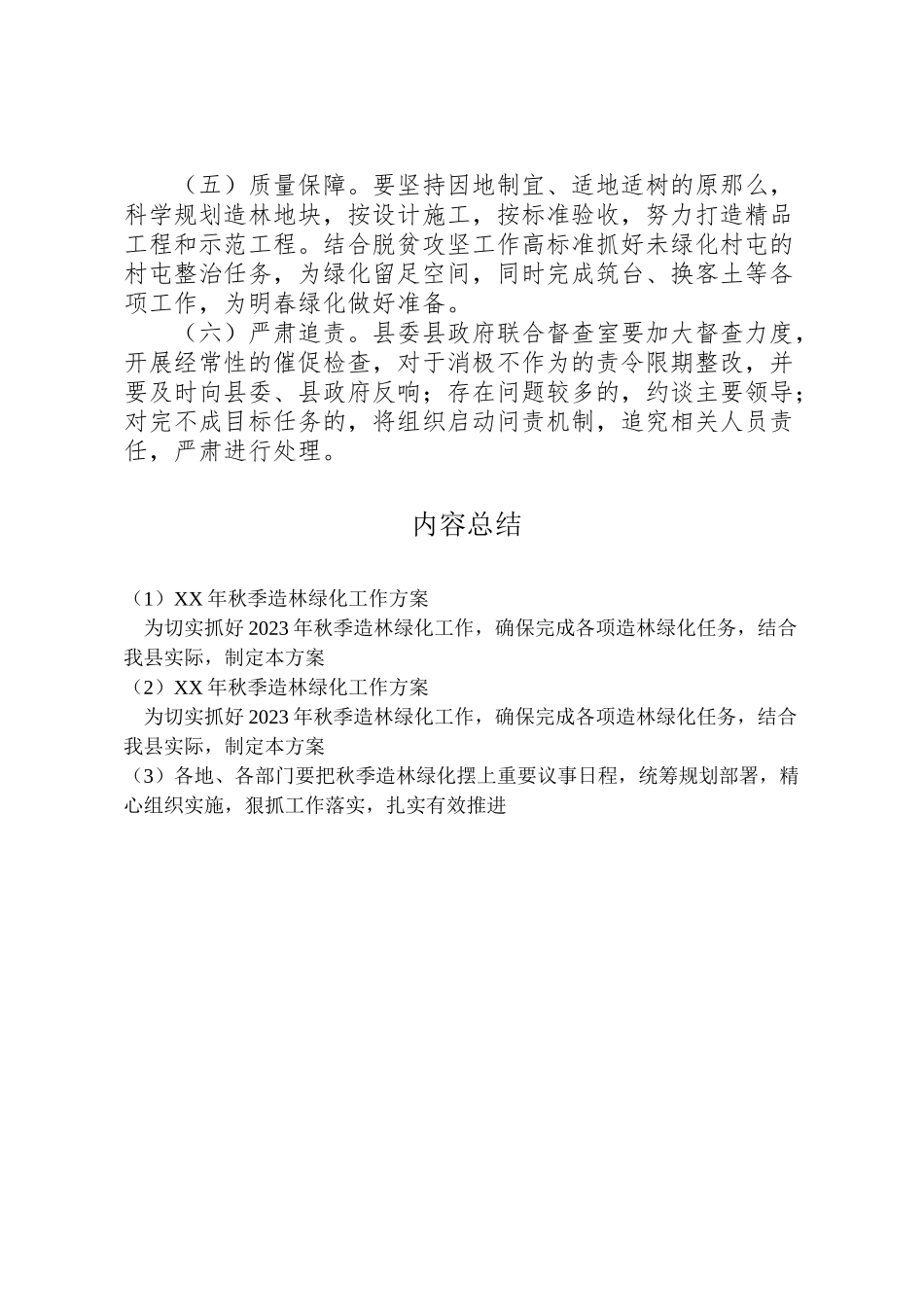

XX年秋季造林绿化工作方案为切实抓好2023年秋季造林绿化工作,确保完成各项造林绿化任务,结合我县实际,制定本方案。一、工作任务(一)完成2023年三北五期工程造林任务2.54万亩;(二)完成历年国家重点工程补植和重造任务完成2023-2023年各项国家重点工程补植面积1.2万亩,失败地块重造面积2.0万亩。(三)完成2022-2023年退耕还林补植补建任务1.42万亩。(四)完成环保督察问题地块造林876.9亩;(五)完成村屯绿化美化秋备工程。二、时间安排(一)地块落实和规划设计阶段(10月8日前)各造林责任单位要将各项任务分解落实到小班地块,编制补植、重造地块和新增造林地块的作业设计。(二)组织实施阶段(10月9日-10月30日)各造林责任单位要科学摆布,统筹安排,根据各自承担的造林绿化任务,组织实施造林。(三)检查验收阶段(11月1日-11月15日)检查验收分两步进行:1、造林责任单位自检阶段。各造林单位要在造林结束后,于11月5日前完成自检,并形成文字材料和汇总表格,上报县林业局。2、县里核查验收阶段(11月6日-11月15日)。全县造林结束后,县政府根据各地上报的自检材料,由县委联合督查室和林业部门组成验收组,对各造林责任单位的各项造林绿化指标完成情况进行检查验收,验收结果上报县委、县政府。三、保障措施(一)组织保障。为切实加强领导,县里成立了以县委书记、县长为组长的秋季造林绿化领导小组,实施“一把手〞工程。各地、各部门要把秋季造林绿化摆上重要议事日程,统筹规划部署,精心组织实施,狠抓工作落实,扎实有效推进。“一把手〞要亲自抓,负总责,要亲自研究,亲自调度。乡村干部要落实包村、包户、包地块责任,把造林绿化任务落实到地块、夯实到单位和个人,从规划设计到组织施工、从造林质量到管护措施,都要环环紧扣、务求实效。县林业局要向各乡(镇)场派工作组,加强技术指导和催促检查,及时掌握造林进度和质量。(二)地块保障。一是抓清收保证用地。继续加大林地清收力度,以清收保证造林用地。三北五期工程新增造林地块严禁使用采伐迹地造林。二是用置换保证用地。对于失败地块确实无法原地还林的,经林业局核实后,可以置换造林,但置换的地块必须适宜造林,退耕还林失败置换地块还必须符合地类要求。原退耕还林者本人无法置换的,由乡镇政府和村委会负责置换。允许跨乡镇置换。三是强化林地管理。要依据合同进行管理,各地要进行一次林地承包合同清查清理,对没有造林的要重新签订合同补充事...
