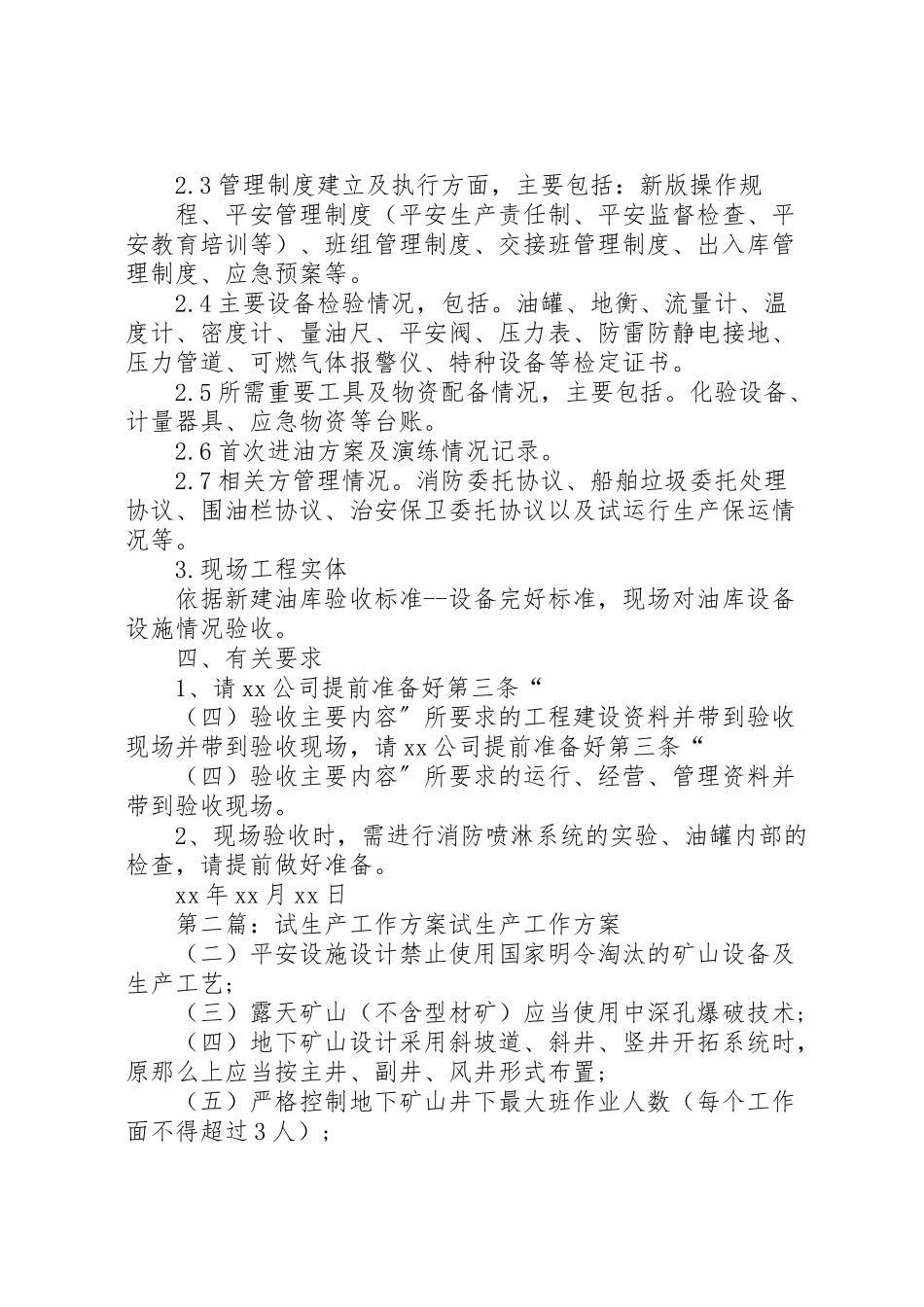

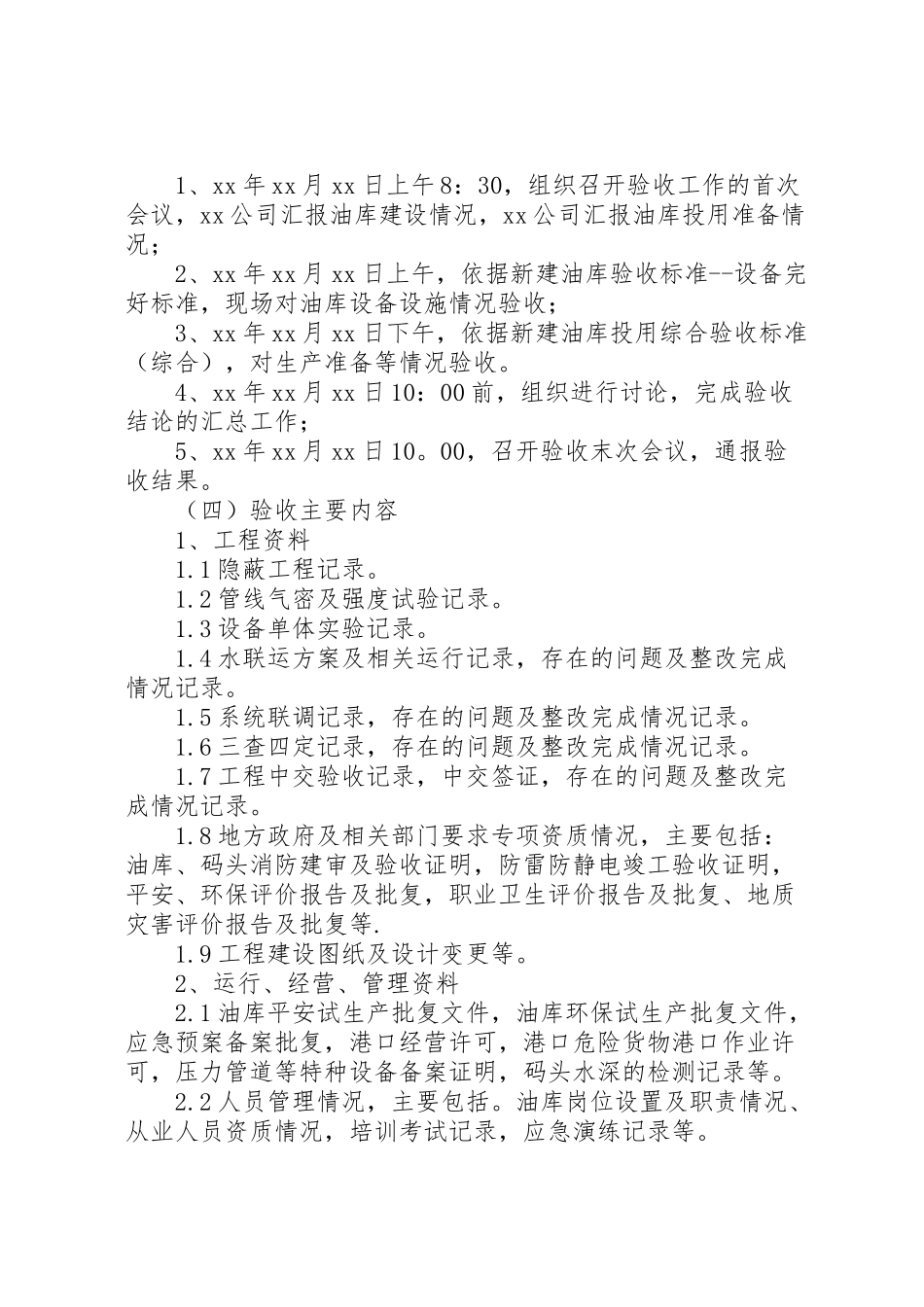

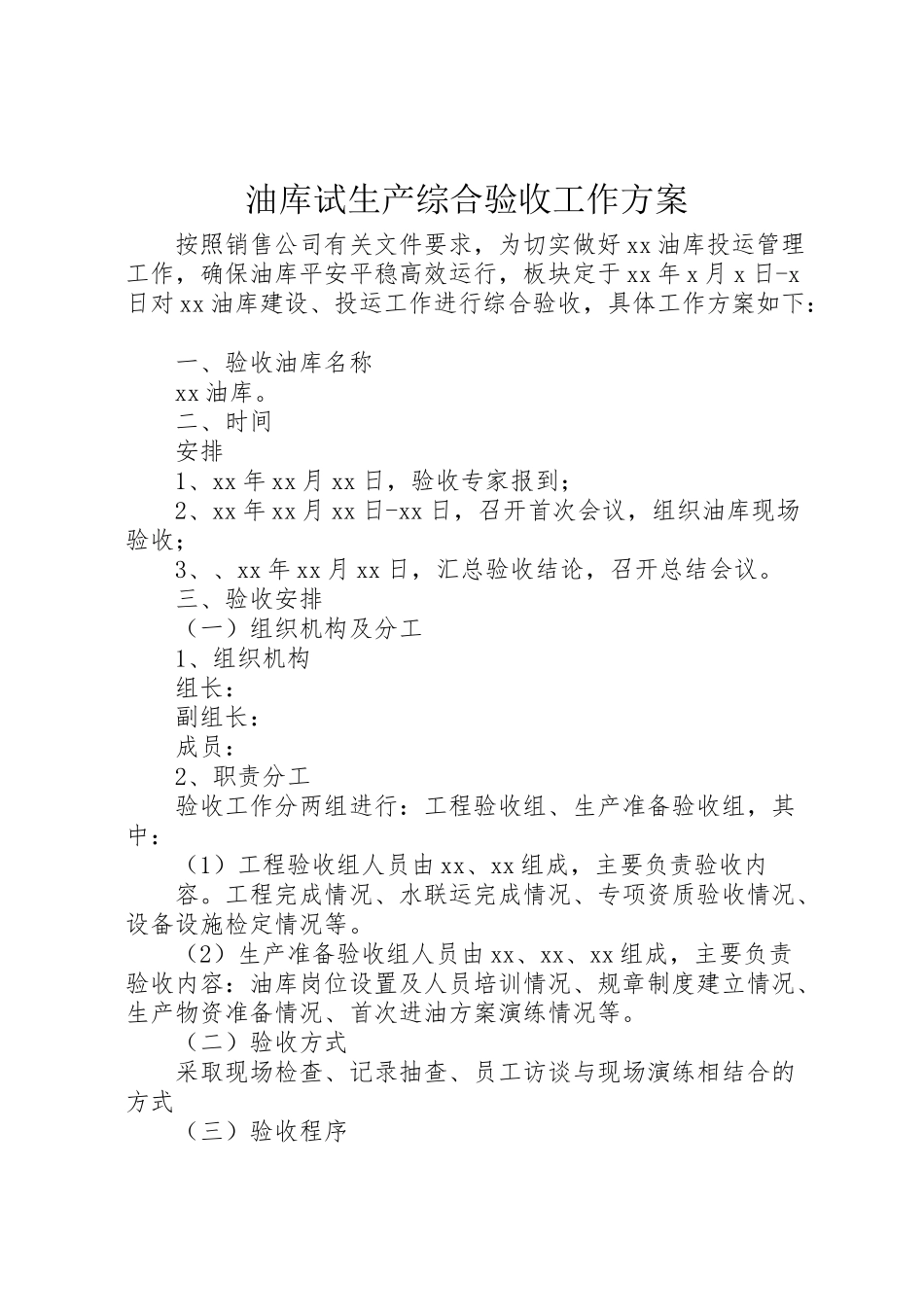

油库试生产综合验收工作方案按照销售公司有关文件要求,为切实做好xx油库投运管理工作,确保油库平安平稳高效运行,板块定于xx年x月x日-x日对xx油库建设、投运工作进行综合验收,具体工作方案如下:一、验收油库名称xx油库。二、时间安排1、xx年xx月xx日,验收专家报到;2、xx年xx月xx日-xx日,召开首次会议,组织油库现场验收;3、、xx年xx月xx日,汇总验收结论,召开总结会议。三、验收安排(一)组织机构及分工1、组织机构组长:副组长:成员:2、职责分工验收工作分两组进行:工程验收组、生产准备验收组,其中:(1)工程验收组人员由xx、xx组成,主要负责验收内容。工程完成情况、水联运完成情况、专项资质验收情况、设备设施检定情况等。(2)生产准备验收组人员由xx、xx、xx组成,主要负责验收内容:油库岗位设置及人员培训情况、规章制度建立情况、生产物资准备情况、首次进油方案演练情况等。(二)验收方式采取现场检查、记录抽查、员工访谈与现场演练相结合的方式(三)验收程序1、xx年xx月xx日上午8:30,组织召开验收工作的首次会议,xx公司汇报油库建设情况,xx公司汇报油库投用准备情况;2、xx年xx月xx日上午,依据新建油库验收标准--设备完好标准,现场对油库设备设施情况验收;3、xx年xx月xx日下午,依据新建油库投用综合验收标准(综合),对生产准备等情况验收。4、xx年xx月xx日10:00前,组织进行讨论,完成验收结论的汇总工作;5、xx年xx月xx日10。00,召开验收末次会议,通报验收结果。(四)验收主要内容1、工程资料1.1隐蔽工程记录。1.2管线气密及强度试验记录。1.3设备单体实验记录。1.4水联运方案及相关运行记录,存在的问题及整改完成情况记录。1.5系统联调记录,存在的问题及整改完成情况记录。1.6三查四定记录,存在的问题及整改完成情况记录。1.7工程中交验收记录,中交签证,存在的问题及整改完成情况记录。1.8地方政府及相关部门要求专项资质情况,主要包括:油库、码头消防建审及验收证明,防雷防静电竣工验收证明,平安、环保评价报告及批复,职业卫生评价报告及批复、地质灾害评价报告及批复等.1.9工程建设图纸及设计变更等。2、运行、经营、管理资料2.1油库平安试生产批复文件,油库环保试生产批复文件,应急预案备案批复,港口经营许可,港口危险货物港口作业许可,压力管道等特种设备备案证明,码头水深的检测记录等。2.2人员管理情况,主要包括。油库岗位设置及职责情况、从业人员资质情况,培训考试记录...
