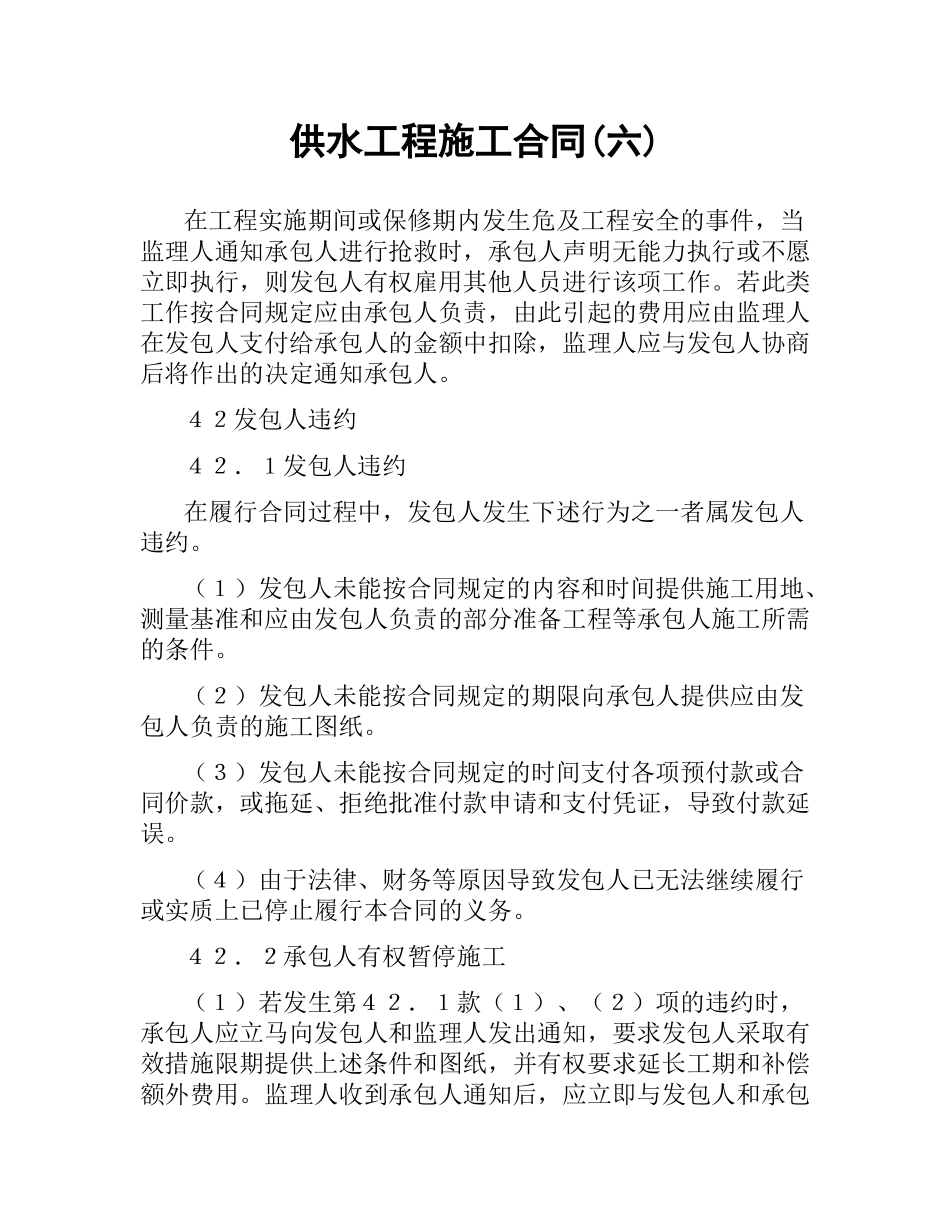

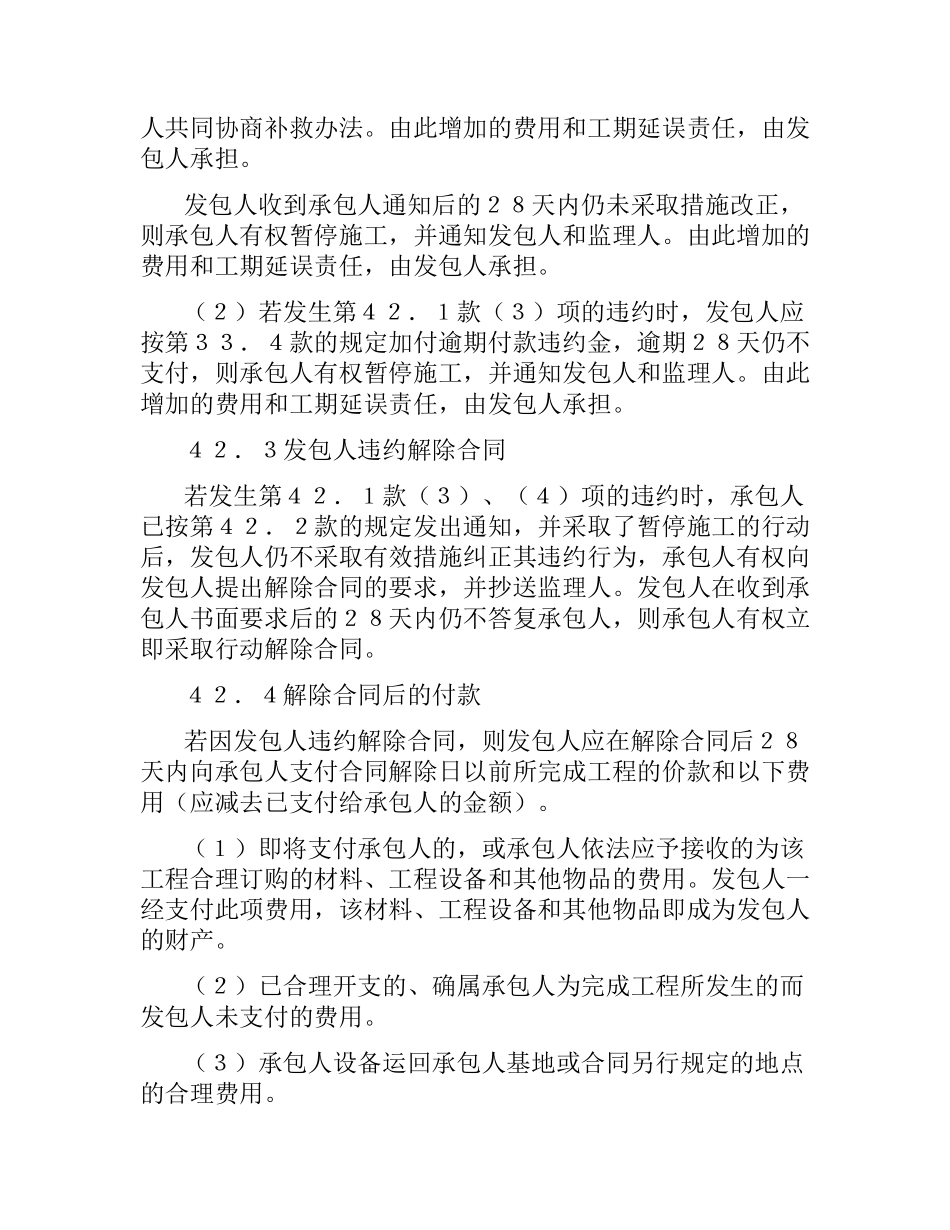

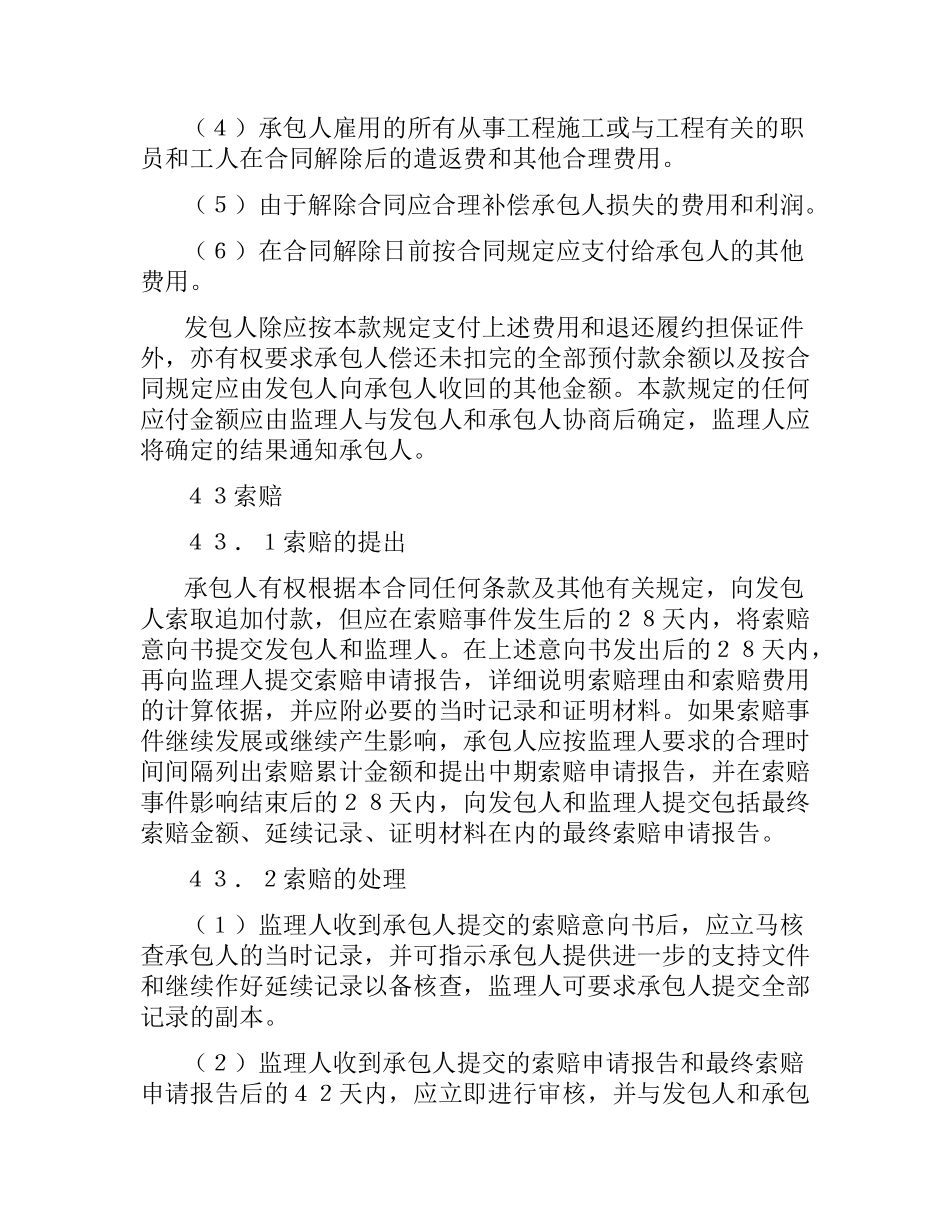

供水工程施工合同(六)在工程实施期间或保修期内发生危及工程安全的事件,当监理人通知承包人进行抢救时,承包人声明无能力执行或不愿立即执行,则发包人有权雇用其他人员进行该项工作。若此类工作按合同规定应由承包人负责,由此引起的费用应由监理人在发包人支付给承包人的金额中扣除,监理人应与发包人协商后将作出的决定通知承包人。42发包人违约42.1发包人违约在履行合同过程中,发包人发生下述行为之一者属发包人违约。(1)发包人未能按合同规定的内容和时间提供施工用地、测量基准和应由发包人负责的部分准备工程等承包人施工所需的条件。(2)发包人未能按合同规定的期限向承包人提供应由发包人负责的施工图纸。(3)发包人未能按合同规定的时间支付各项预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误。(4)由于法律、财务等原因导致发包人已无法继续履行或实质上已停止履行本合同的义务。42.2承包人有权暂停施工(1)若发生第42.1款(1)、(2)项的违约时,承包人应立马向发包人和监理人发出通知,要求发包人采取有效措施限期提供上述条件和图纸,并有权要求延长工期和补偿额外费用。监理人收到承包人通知后,应立即与发包人和承包人共同协商补救办法。由此增加的费用和工期延误责任,由发包人承担。发包人收到承包人通知后的28天内仍未采取措施改正,则承包人有权暂停施工,并通知发包人和监理人。由此增加的费用和工期延误责任,由发包人承担。(2)若发生第42.1款(3)项的违约时,发包人应按第33.4款的规定加付逾期付款违约金,逾期28天仍不支付,则承包人有权暂停施工,并通知发包人和监理人。由此增加的费用和工期延误责任,由发包人承担。42.3发包人违约解除合同若发生第42.1款(3)、(4)项的违约时,承包人已按第42.2款的规定发出通知,并采取了暂停施工的行动后,发包人仍不采取有效措施纠正其违约行为,承包人有权向发包人提出解除合同的要求,并抄送监理人。发包人在收到承包人书面要求后的28天内仍不答复承包人,则承包人有权立即采取行动解除合同。42.4解除合同后的付款若因发包人违约解除合同,则发包人应在解除合同后28天内向承包人支付合同解除日以前所完成工程的价款和以下费用(应减去已支付给承包人的金额)。(1)即将支付承包人的,或承包人依法应予接收的为该工程合理订购的材料、工程设备和其他物品的费用。发包人一经支付...
