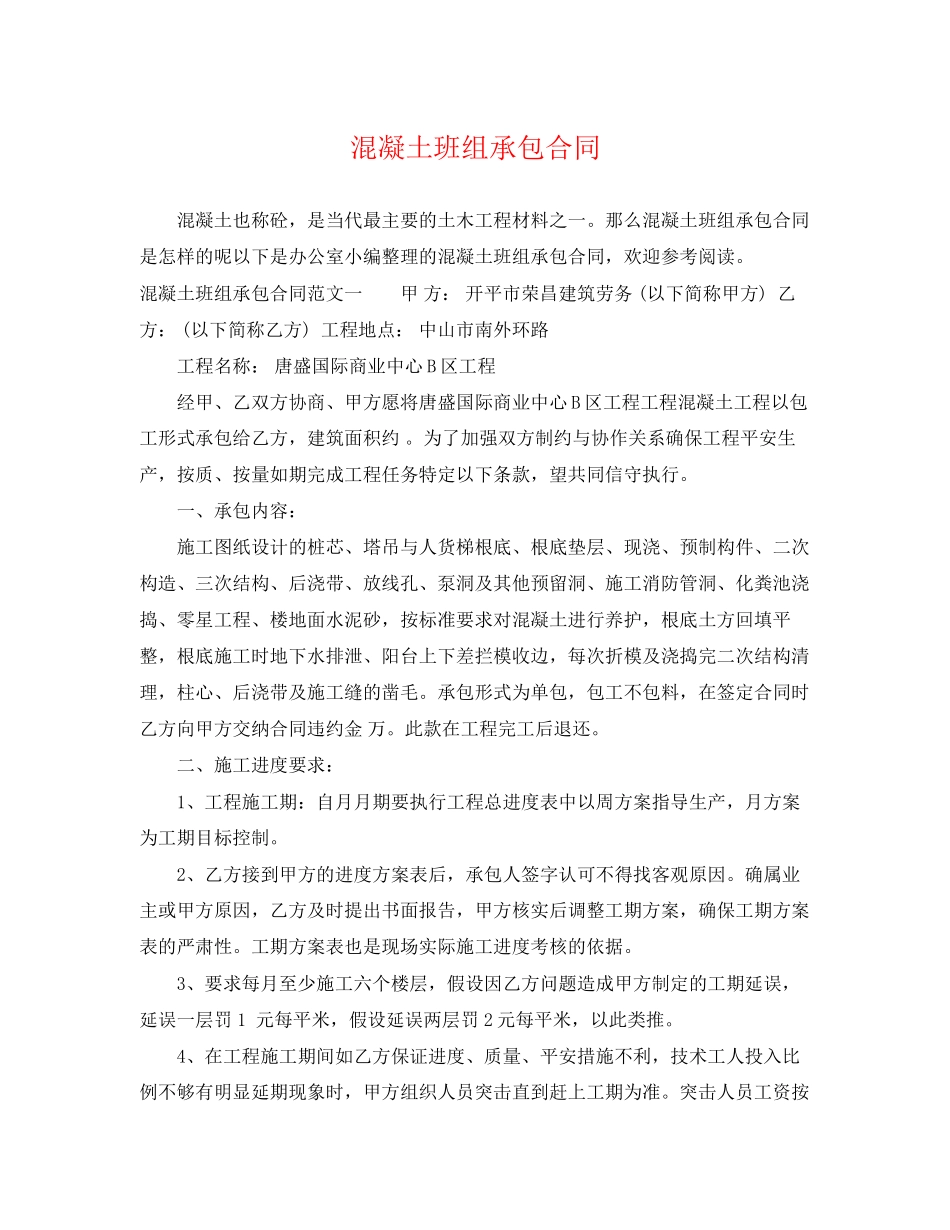

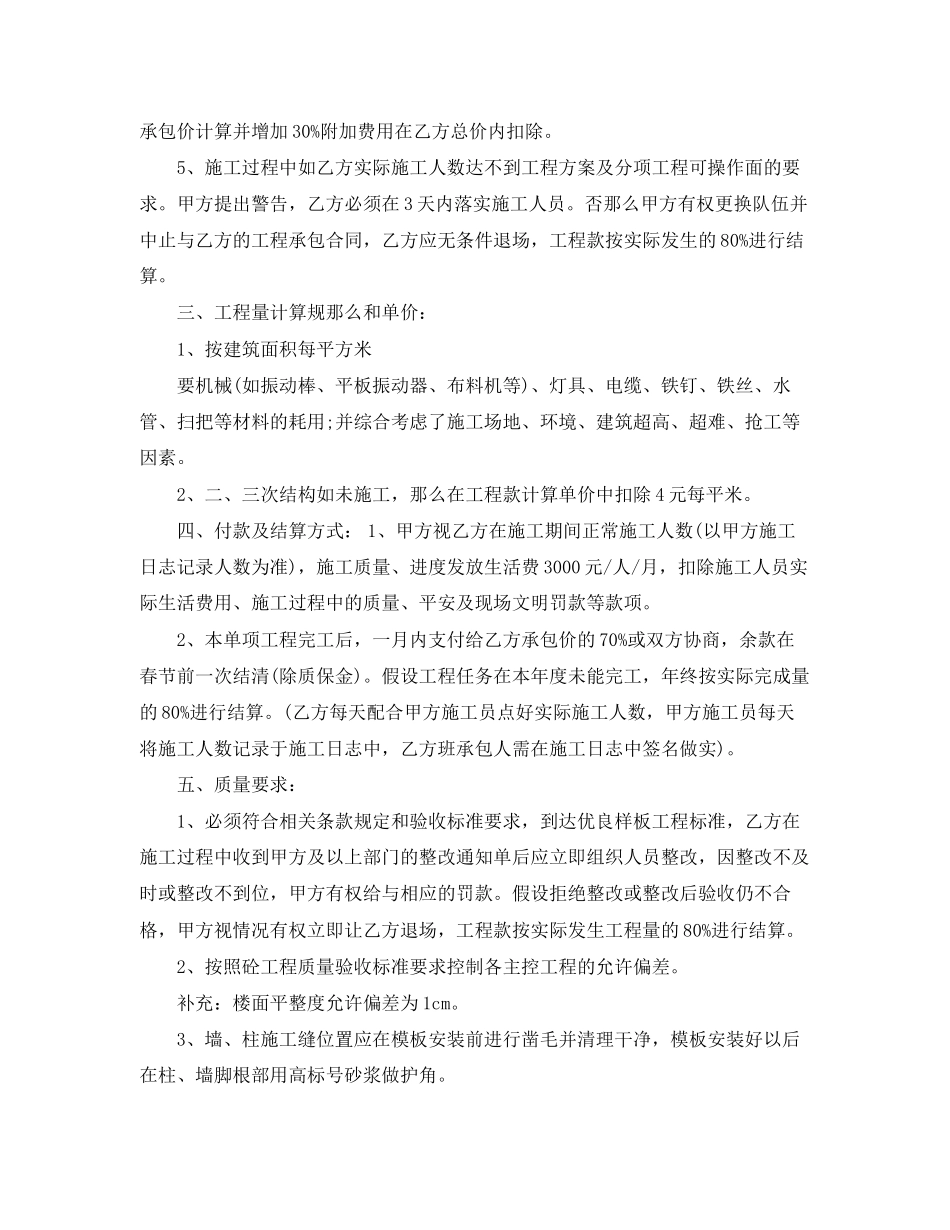

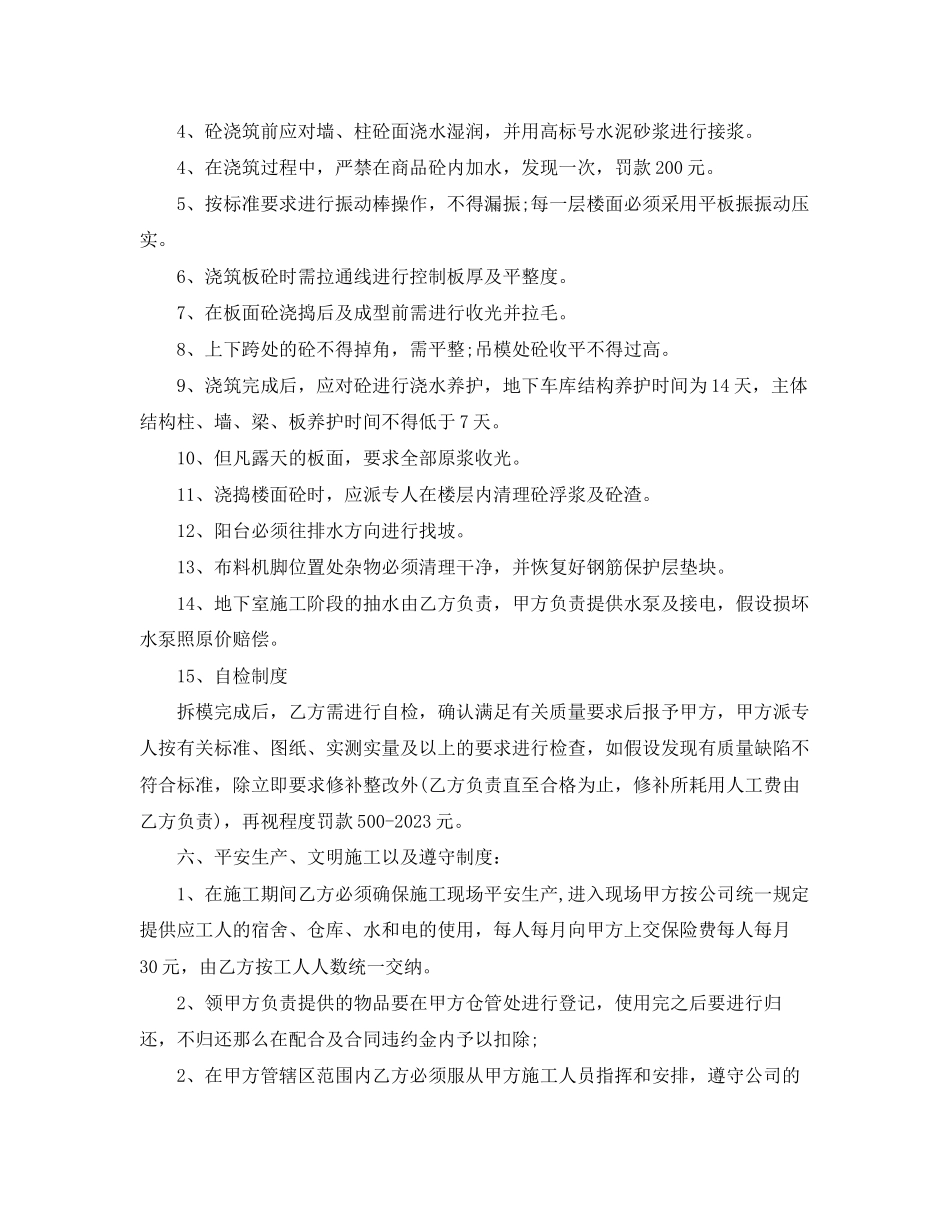

混凝土班组承包合同混凝土也称砼,是当代最主要的土木工程材料之一。那么混凝土班组承包合同是怎样的呢以下是办公室小编整理的混凝土班组承包合同,欢迎参考阅读。混凝土班组承包合同范文一甲方:开平市荣昌建筑劳务(以下简称甲方)乙方:(以下简称乙方)工程地点:中山市南外环路工程名称:唐盛国际商业中心B区工程经甲、乙双方协商、甲方愿将唐盛国际商业中心B区工程工程混凝土工程以包工形式承包给乙方,建筑面积约。为了加强双方制约与协作关系确保工程平安生产,按质、按量如期完成工程任务特定以下条款,望共同信守执行。一、承包内容:施工图纸设计的桩芯、塔吊与人货梯根底、根底垫层、现浇、预制构件、二次构造、三次结构、后浇带、放线孔、泵洞及其他预留洞、施工消防管洞、化粪池浇捣、零星工程、楼地面水泥砂,按标准要求对混凝土进行养护,根底土方回填平整,根底施工时地下水排泄、阳台上下差拦模收边,每次折模及浇捣完二次结构清理,柱心、后浇带及施工缝的凿毛。承包形式为单包,包工不包料,在签定合同时乙方向甲方交纳合同违约金万。此款在工程完工后退还。二、施工进度要求:1、工程施工期:自月月期要执行工程总进度表中以周方案指导生产,月方案为工期目标控制。2、乙方接到甲方的进度方案表后,承包人签字认可不得找客观原因。确属业主或甲方原因,乙方及时提出书面报告,甲方核实后调整工期方案,确保工期方案表的严肃性。工期方案表也是现场实际施工进度考核的依据。3、要求每月至少施工六个楼层,假设因乙方问题造成甲方制定的工期延误,延误一层罚1元每平米,假设延误两层罚2元每平米,以此类推。4、在工程施工期间如乙方保证进度、质量、平安措施不利,技术工人投入比例不够有明显延期现象时,甲方组织人员突击直到赶上工期为准。突击人员工资按承包价计算并增加30%附加费用在乙方总价内扣除。5、施工过程中如乙方实际施工人数达不到工程方案及分项工程可操作面的要求。甲方提出警告,乙方必须在3天内落实施工人员。否那么甲方有权更换队伍并中止与乙方的工程承包合同,乙方应无条件退场,工程款按实际发生的80%进行结算。三、工程量计算规那么和单价:1、按建筑面积每平方米要机械(如振动棒、平板振动器、布料机等)、灯具、电缆、铁钉、铁丝、水管、扫把等材料的耗用;并综合考虑了施工场地、环境、建筑超高、超难、抢工等因素。2、二、三次结构如未施工,那么在工程款计算单价中扣除4元每平米。四、付款及结算方式:1、...
