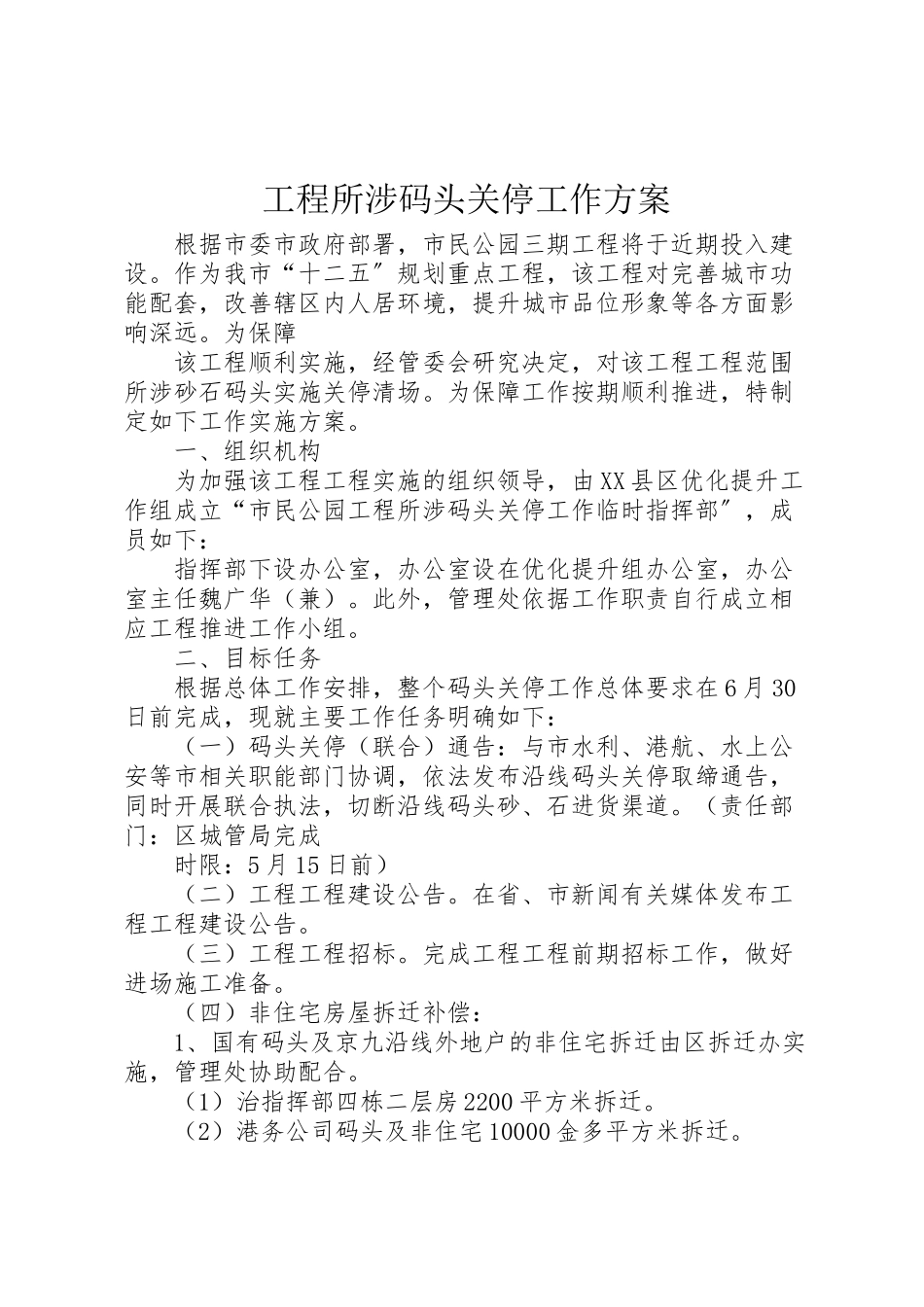

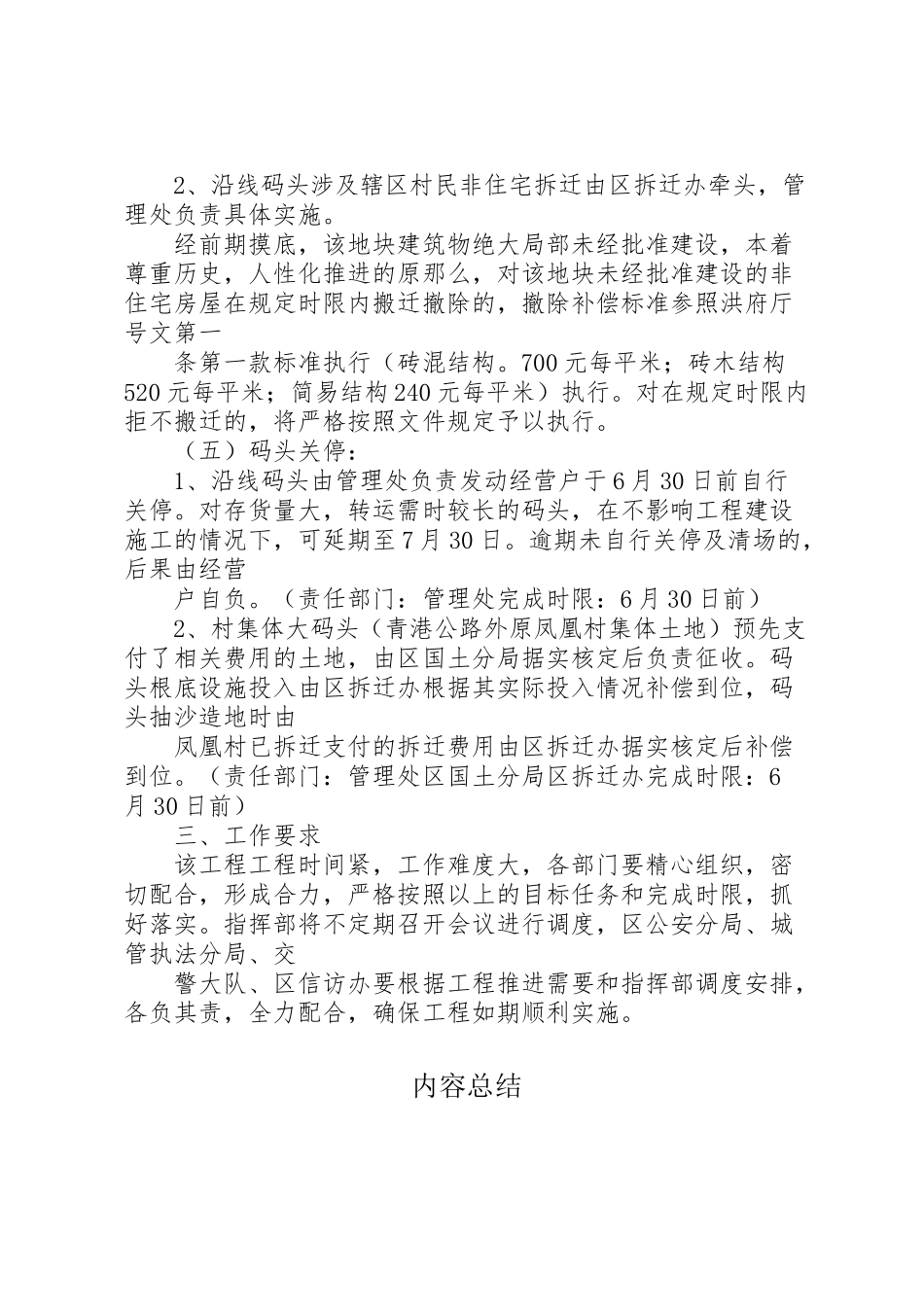

工程所涉码头关停工作方案根据市委市政府部署,市民公园三期工程将于近期投入建设。作为我市“十二五〞规划重点工程,该工程对完善城市功能配套,改善辖区内人居环境,提升城市品位形象等各方面影响深远。为保障该工程顺利实施,经管委会研究决定,对该工程工程范围所涉砂石码头实施关停清场。为保障工作按期顺利推进,特制定如下工作实施方案。一、组织机构为加强该工程工程实施的组织领导,由XX县区优化提升工作组成立“市民公园工程所涉码头关停工作临时指挥部〞,成员如下:指挥部下设办公室,办公室设在优化提升组办公室,办公室主任魏广华(兼)。此外,管理处依据工作职责自行成立相应工程推进工作小组。二、目标任务根据总体工作安排,整个码头关停工作总体要求在6月30日前完成,现就主要工作任务明确如下:(一)码头关停(联合)通告:与市水利、港航、水上公安等市相关职能部门协调,依法发布沿线码头关停取缔通告,同时开展联合执法,切断沿线码头砂、石进货渠道。(责任部门:区城管局完成时限:5月15日前)(二)工程工程建设公告。在省、市新闻有关媒体发布工程工程建设公告。(三)工程工程招标。完成工程工程前期招标工作,做好进场施工准备。(四)非住宅房屋拆迁补偿:1、国有码头及京九沿线外地户的非住宅拆迁由区拆迁办实施,管理处协助配合。(1)治指挥部四栋二层房2200平方米拆迁。(2)港务公司码头及非住宅10000金多平方米拆迁。2、沿线码头涉及辖区村民非住宅拆迁由区拆迁办牵头,管理处负责具体实施。经前期摸底,该地块建筑物绝大局部未经批准建设,本着尊重历史,人性化推进的原那么,对该地块未经批准建设的非住宅房屋在规定时限内搬迁撤除的,撤除补偿标准参照洪府厅号文第一条第一款标准执行(砖混结构。700元每平米;砖木结构520元每平米;简易结构240元每平米)执行。对在规定时限内拒不搬迁的,将严格按照文件规定予以执行。(五)码头关停:1、沿线码头由管理处负责发动经营户于6月30日前自行关停。对存货量大,转运需时较长的码头,在不影响工程建设施工的情况下,可延期至7月30日。逾期未自行关停及清场的,后果由经营户自负。(责任部门:管理处完成时限:6月30日前)2、村集体大码头(青港公路外原凤凰村集体土地)预先支付了相关费用的土地,由区国土分局据实核定后负责征收。码头根底设施投入由区拆迁办根据其实际投入情况补偿到位,码头抽沙造地时由凤凰村已拆迁支付的拆迁费用由区拆迁办据实核定后补...
