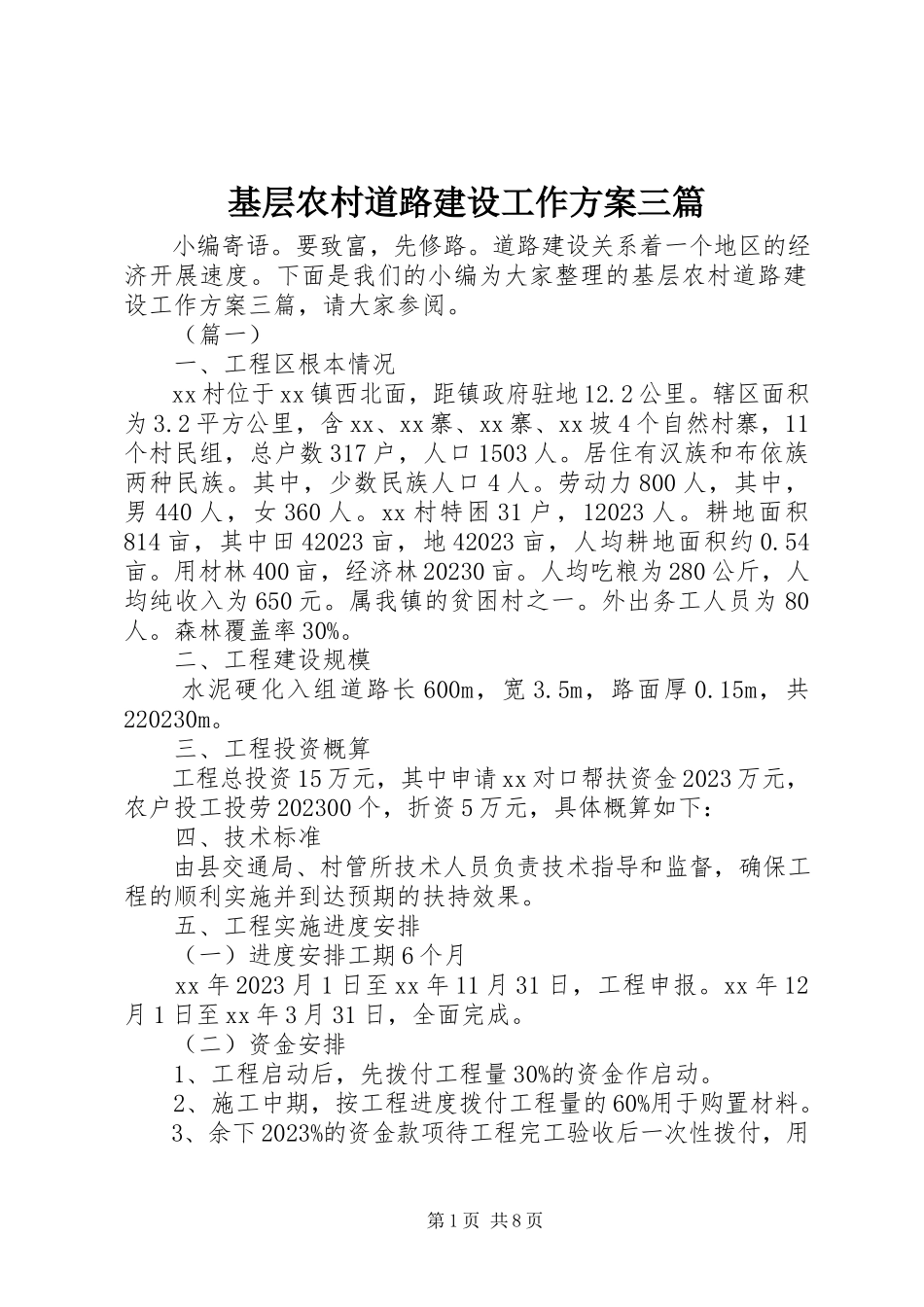

第1页共8页基层农村道路建设工作方案三篇小编寄语。要致富,先修路。道路建设关系着一个地区的经济开展速度。下面是我们的小编为大家整理的基层农村道路建设工作方案三篇,请大家参阅。(篇一)一、工程区根本情况xx村位于xx镇西北面,距镇政府驻地12.2公里。辖区面积为3.2平方公里,含xx、xx寨、xx寨、xx坡4个自然村寨,11个村民组,总户数317户,人口1503人。居住有汉族和布依族两种民族。其中,少数民族人口4人。劳动力800人,其中,男440人,女360人。xx村特困31户,12023人。耕地面积814亩,其中田42023亩,地42023亩,人均耕地面积约0.54亩。用材林400亩,经济林20230亩。人均吃粮为280公斤,人均纯收入为650元。属我镇的贫困村之一。外出务工人员为80人。森林覆盖率30%。二、工程建设规模水泥硬化入组道路长600m,宽3.5m,路面厚0.15m,共220230m。三、工程投资概算工程总投资15万元,其中申请xx对口帮扶资金2023万元,农户投工投劳202300个,折资5万元,具体概算如下:四、技术标准由县交通局、村管所技术人员负责技术指导和监督,确保工程的顺利实施并到达预期的扶持效果。五、工程实施进度安排(一)进度安排工期6个月xx年2023月1日至xx年11月31日,工程申报。xx年12月1日至xx年3月31日,全面完成。(二)资金安排1、工程启动后,先拨付工程量30%的资金作启动。2、施工中期,按工程进度拨付工程量的60%用于购置材料。3、余下2023%的资金款项待工程完工验收后一次性拨付,用第2页共8页于工程建设各项费用的结算。六、组织管理和管护措施(一)组织管理1、成立工程实施领导小组,组成人员如下:组长:xx成员:xx领导小组下设办公室,唐宽兼任办公室主任,具体负责工程的实施、催促、协调和处理工程实施过程中的日常事务工作。1、工程启动后,具体明确技术人员和工程管理人员及工程监理人员,确保工程进度和质量,使扶持工程到达预期的效果。2、工程资金严格执行村财镇管村用及报账制度和公开制,严格审批程序手续,同时成立专门的财务小组,xx组长,成员有xx、xx,由xx任出纳。(二)管护措施1、发动、组织群众投入劳动力,共同实施。2、工程竣工经验收合格后,由上级部门及镇政府交付村支两委使用。3、以xx村农户为主实施管护,成立工程管护小组,出台工程管理方法。(篇二)为加快我县农村公路建设步伐,使之为我县新农村建设及乡村经济的开展提供更加坚实的交通保障,根据省、市有关文件精神要求,结合我县实际,现就我县xx年农村公路建...
