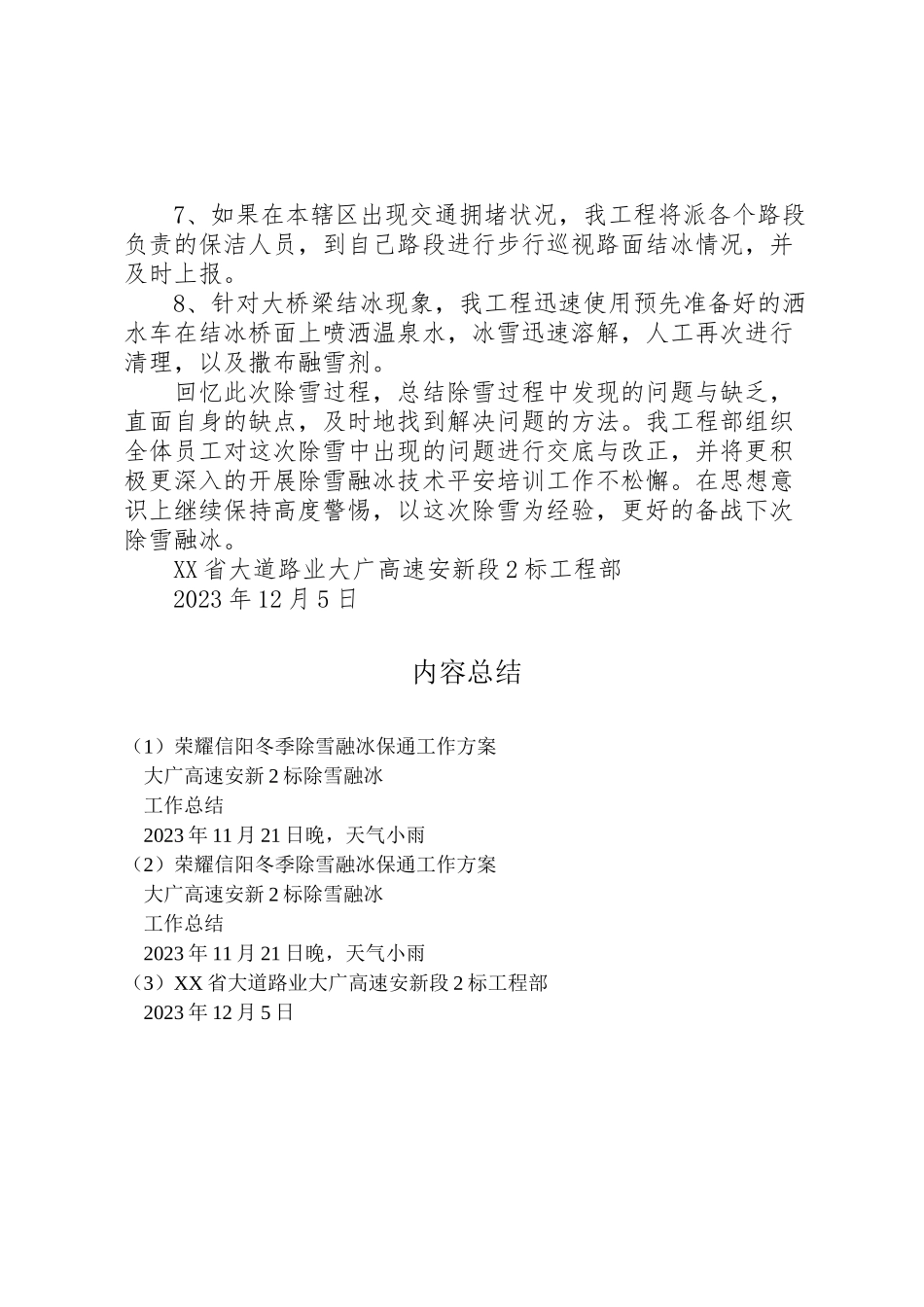

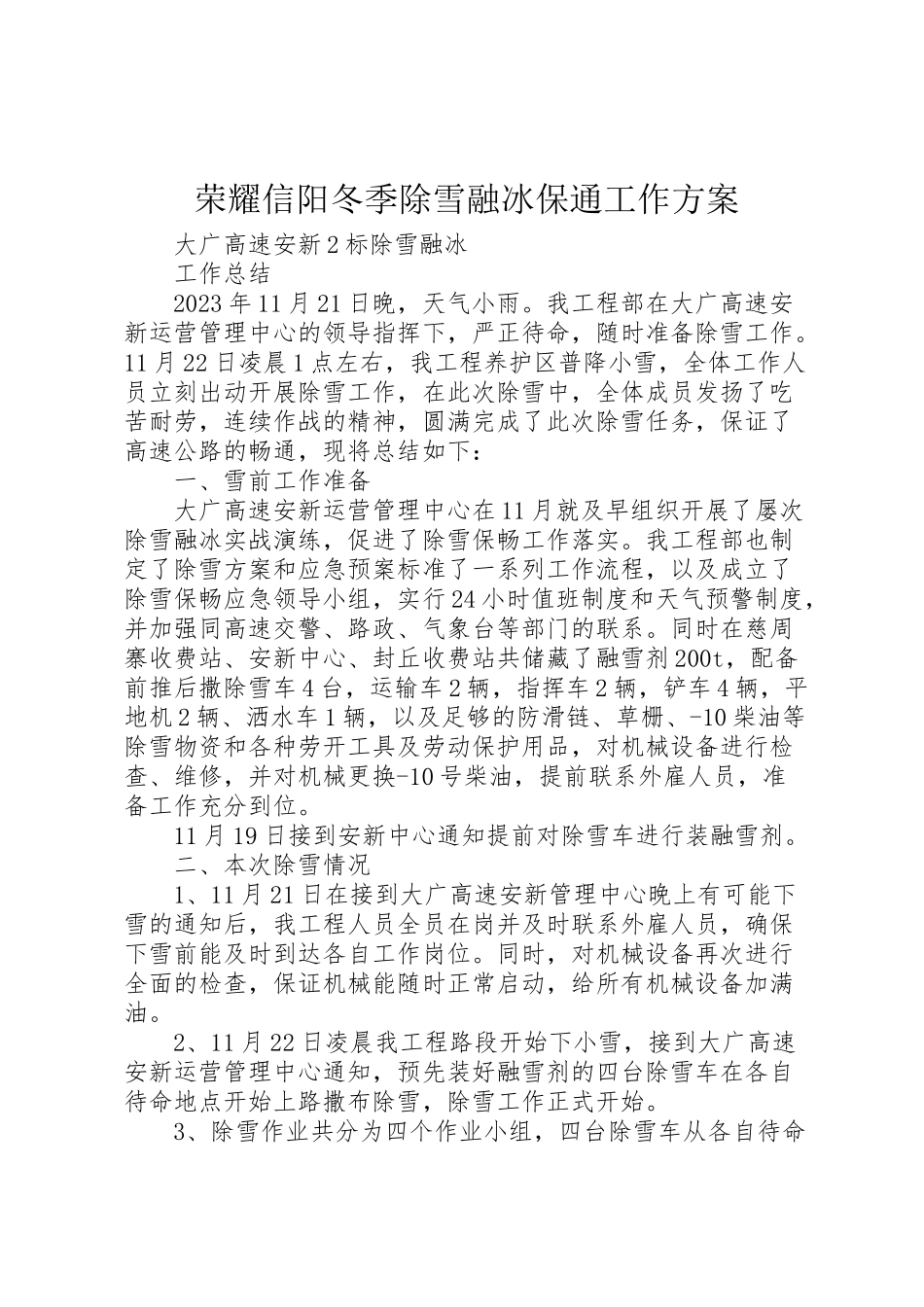

荣耀信阳冬季除雪融冰保通工作方案大广高速安新2标除雪融冰工作总结2023年11月21日晚,天气小雨。我工程部在大广高速安新运营管理中心的领导指挥下,严正待命,随时准备除雪工作。11月22日凌晨1点左右,我工程养护区普降小雪,全体工作人员立刻出动开展除雪工作,在此次除雪中,全体成员发扬了吃苦耐劳,连续作战的精神,圆满完成了此次除雪任务,保证了高速公路的畅通,现将总结如下:一、雪前工作准备大广高速安新运营管理中心在11月就及早组织开展了屡次除雪融冰实战演练,促进了除雪保畅工作落实。我工程部也制定了除雪方案和应急预案标准了一系列工作流程,以及成立了除雪保畅应急领导小组,实行24小时值班制度和天气预警制度,并加强同高速交警、路政、气象台等部门的联系。同时在慈周寨收费站、安新中心、封丘收费站共储藏了融雪剂200t,配备前推后撒除雪车4台,运输车2辆,指挥车2辆,铲车4辆,平地机2辆、洒水车1辆,以及足够的防滑链、草栅、-10柴油等除雪物资和各种劳开工具及劳动保护用品,对机械设备进行检查、维修,并对机械更换-10号柴油,提前联系外雇人员,准备工作充分到位。11月19日接到安新中心通知提前对除雪车进行装融雪剂。二、本次除雪情况1、11月21日在接到大广高速安新管理中心晚上有可能下雪的通知后,我工程人员全员在岗并及时联系外雇人员,确保下雪前能及时到达各自工作岗位。同时,对机械设备再次进行全面的检查,保证机械能随时正常启动,给所有机械设备加满油。2、11月22日凌晨我工程路段开始下小雪,接到大广高速安新运营管理中心通知,预先装好融雪剂的四台除雪车在各自待命地点开始上路撒布除雪,除雪工作正式开始。3、除雪作业共分为四个作业小组,四台除雪车从各自待命地点(慈周寨1辆、长垣2辆、封丘1辆)按照预先设定路线,先撒布第一遍融雪剂。同时组织人工对桥涵,弯道,匝道,互通区等容易积雪结冰的重点部位进行二次撒布除雪。凌晨3点左右,开始对第二车融雪剂进行装车。4、截止到早上6点,雪停,沿线根本无积雪现象,保障了道路畅通,以及行车平安,我路段未发生一起因除雪不及时引发的交通事故。对个别桥梁结冰现象,我工程迅速组织机械、人员进行配合作业,在作用效果不佳的情况下,我工程人员及时组织实施应急预案,使用预先准备好的洒水车在结冰桥面上喷洒温泉水,冰雪迅速溶解,人工再次进行清理,以及撒布融雪剂。在11月22日0:30至11月22日17:00历时10个多个小时的除雪融冰保畅工作中,我工...
