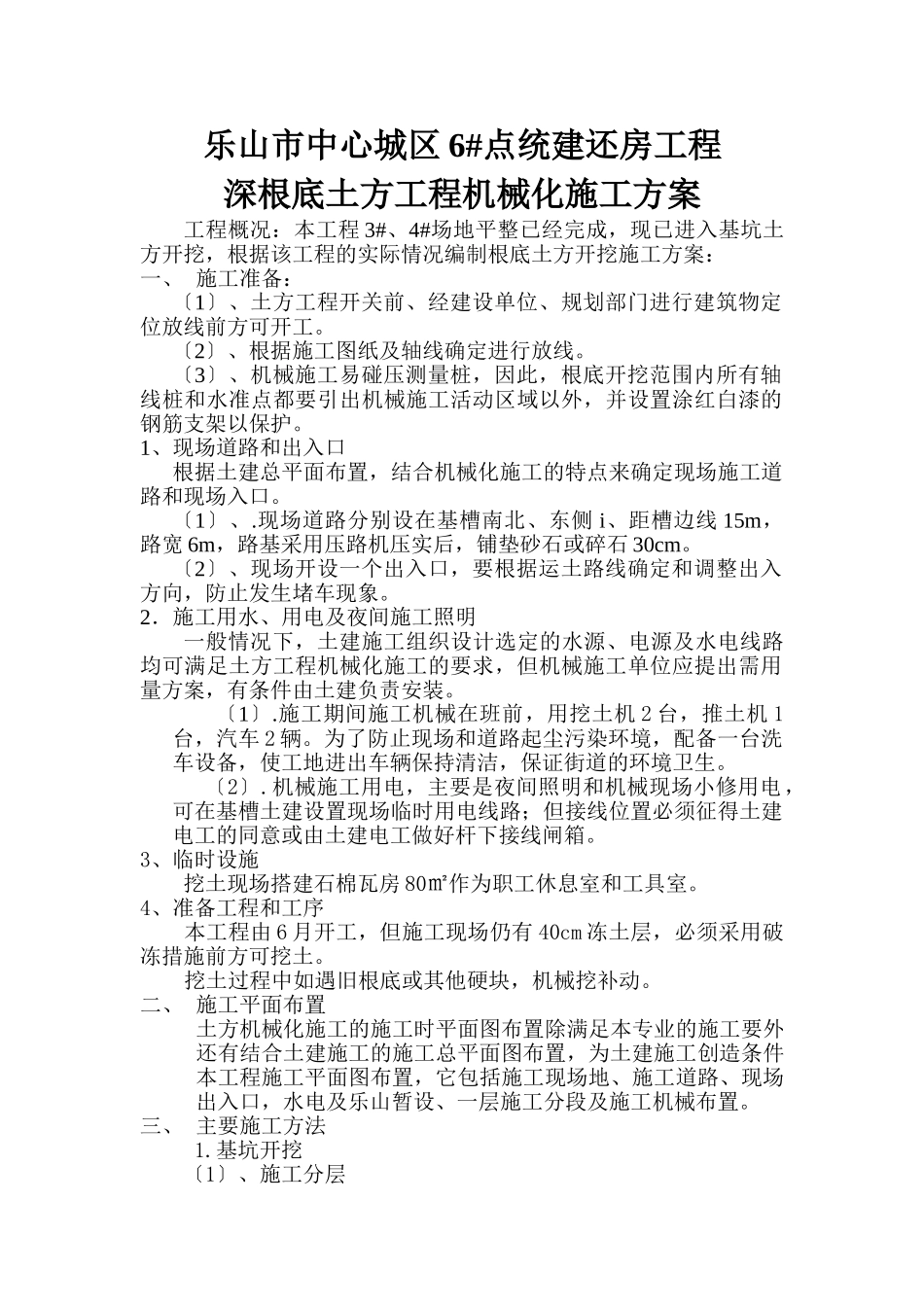

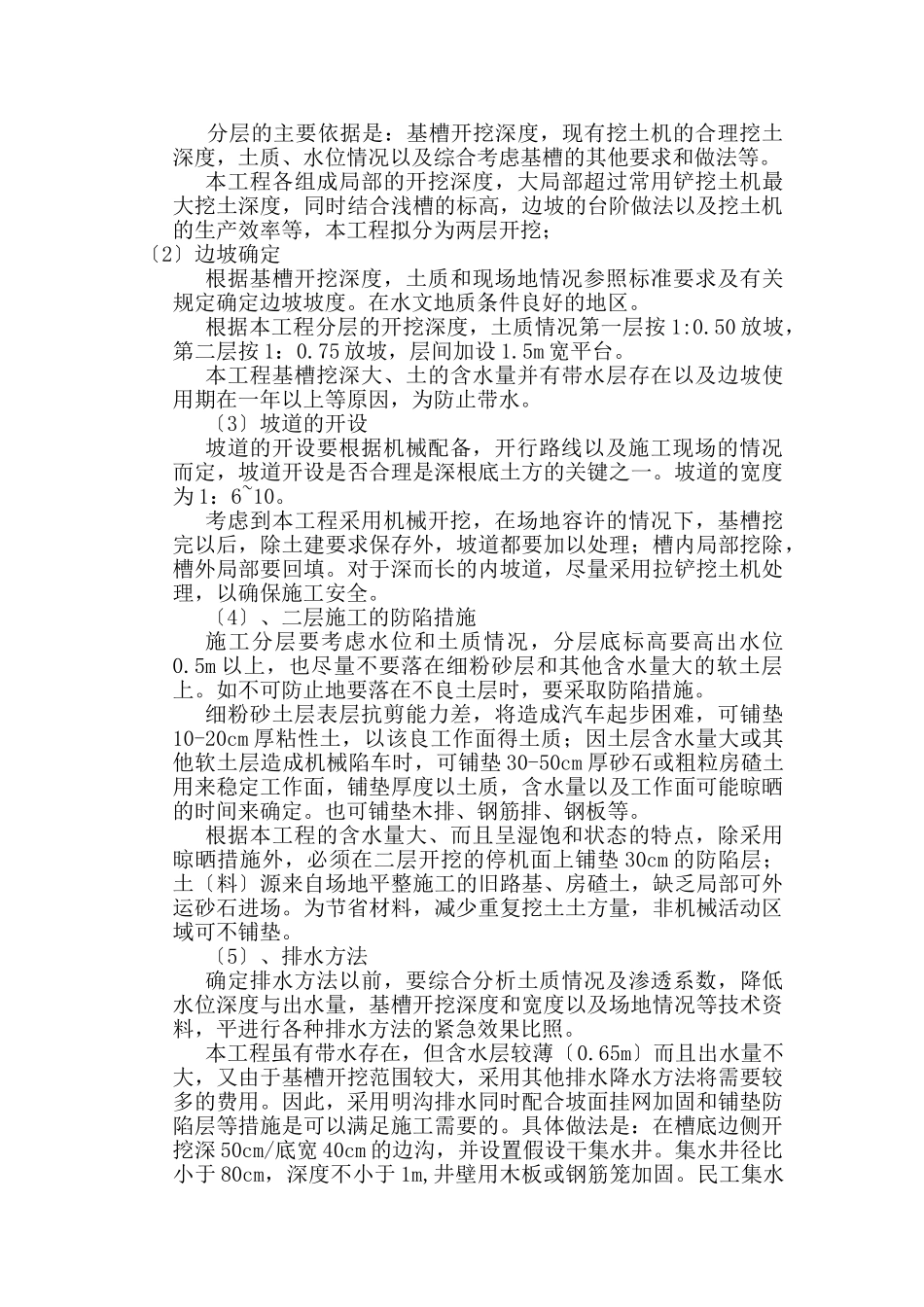

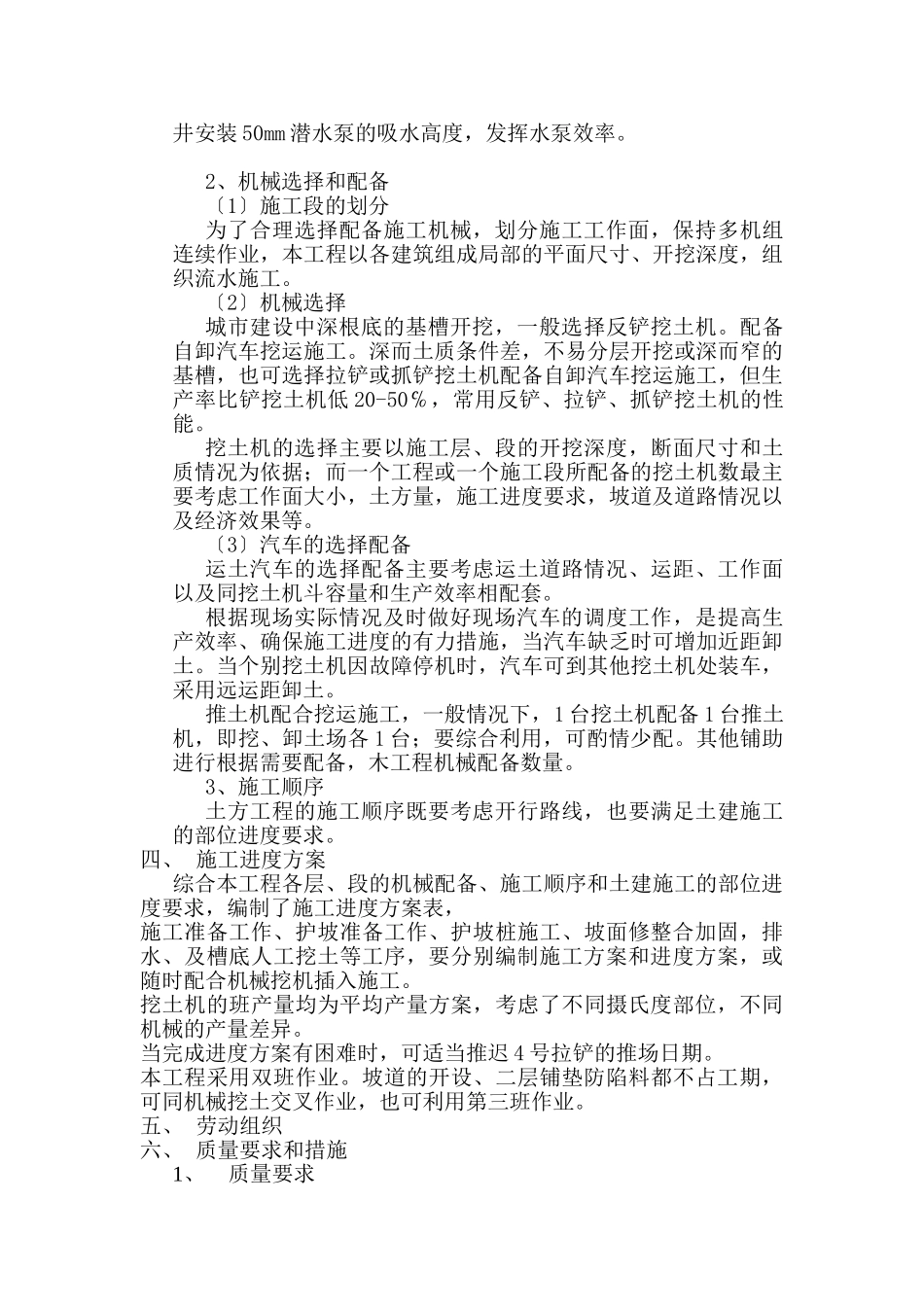

乐山市中心城区6#点统建还房工程深根底土方工程机械化施工方案工程概况:本工程3#、4#场地平整已经完成,现已进入基坑土方开挖,根据该工程的实际情况编制根底土方开挖施工方案:一、施工准备:〔1〕、土方工程开关前、经建设单位、规划部门进行建筑物定位放线前方可开工。〔2〕、根据施工图纸及轴线确定进行放线。〔3〕、机械施工易碰压测量桩,因此,根底开挖范围内所有轴线桩和水准点都要引出机械施工活动区域以外,并设置涂红白漆的钢筋支架以保护。1、现场道路和出入口根据土建总平面布置,结合机械化施工的特点来确定现场施工道路和现场入口。〔1〕、.现场道路分别设在基槽南北、东侧i、距槽边线15m,路宽6m,路基采用压路机压实后,铺垫砂石或碎石30cm。〔2〕、现场开设一个出入口,要根据运土路线确定和调整出入方向,防止发生堵车现象。2.施工用水、用电及夜间施工照明一般情况下,土建施工组织设计选定的水源、电源及水电线路均可满足土方工程机械化施工的要求,但机械施工单位应提出需用量方案,有条件由土建负责安装。〔1〕.施工期间施工机械在班前,用挖土机2台,推土机1台,汽车2辆。为了防止现场和道路起尘污染环境,配备一台洗车设备,使工地进出车辆保持清洁,保证街道的环境卫生。〔2〕.机械施工用电,主要是夜间照明和机械现场小修用电,可在基槽土建设置现场临时用电线路;但接线位置必须征得土建电工的同意或由土建电工做好杆下接线闸箱。3、临时设施挖土现场搭建石棉瓦房80㎡作为职工休息室和工具室。4、准备工程和工序本工程由6月开工,但施工现场仍有40cm冻土层,必须采用破冻措施前方可挖土。挖土过程中如遇旧根底或其他硬块,机械挖补动。二、施工平面布置土方机械化施工的施工时平面图布置除满足本专业的施工要外还有结合土建施工的施工总平面图布置,为土建施工创造条件本工程施工平面图布置,它包括施工现场地、施工道路、现场出入口,水电及乐山暂设、一层施工分段及施工机械布置。三、主要施工方法1.基坑开挖〔1〕、施工分层分层的主要依据是:基槽开挖深度,现有挖土机的合理挖土深度,土质、水位情况以及综合考虑基槽的其他要求和做法等。本工程各组成局部的开挖深度,大局部超过常用铲挖土机最大挖土深度,同时结合浅槽的标高,边坡的台阶做法以及挖土机的生产效率等,本工程拟分为两层开挖;〔2〕边坡确定根据基槽开挖深度,土质和现场地情况参照标准要求及有关规定确定边坡坡度。在水文地质条件良好的地区。...
