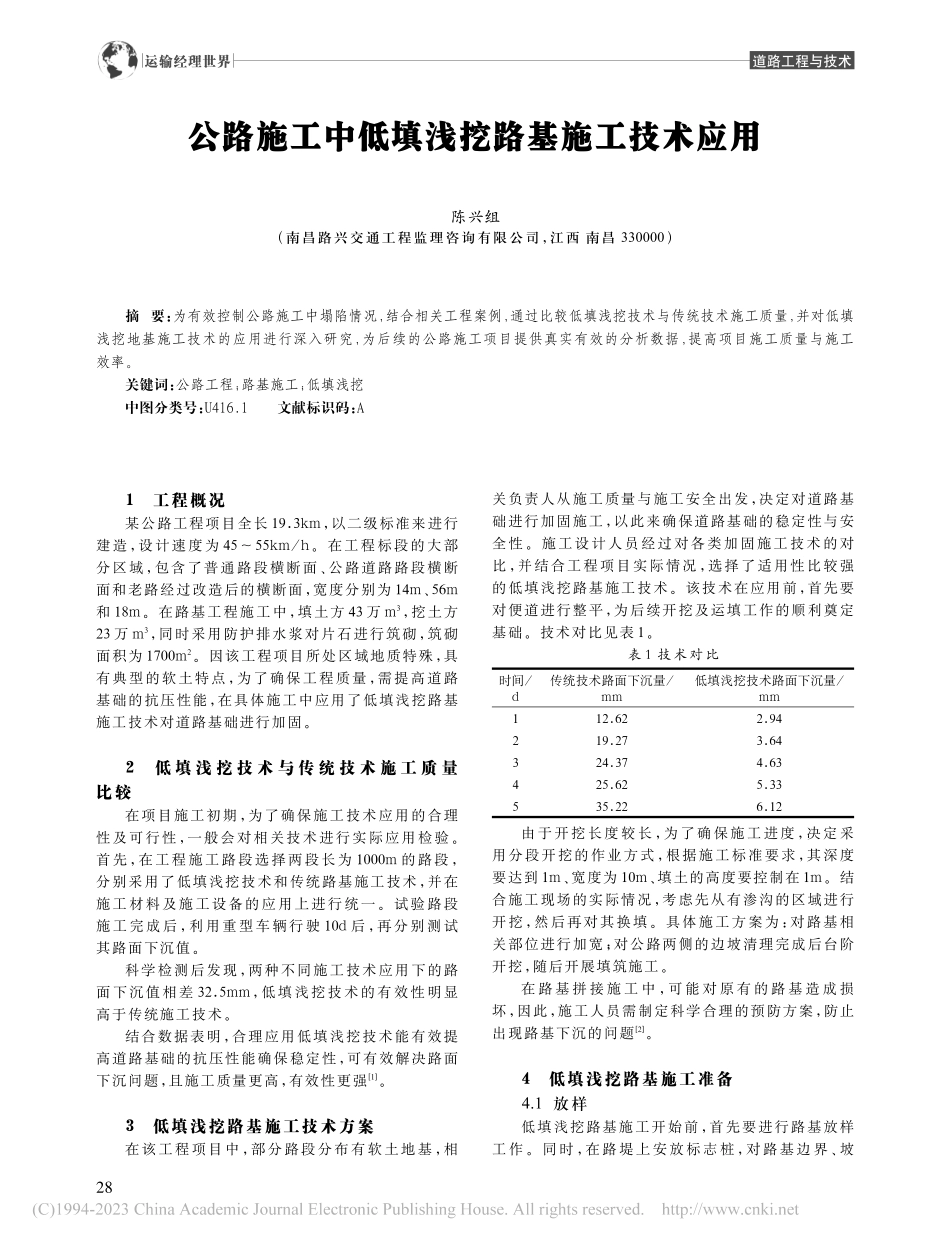

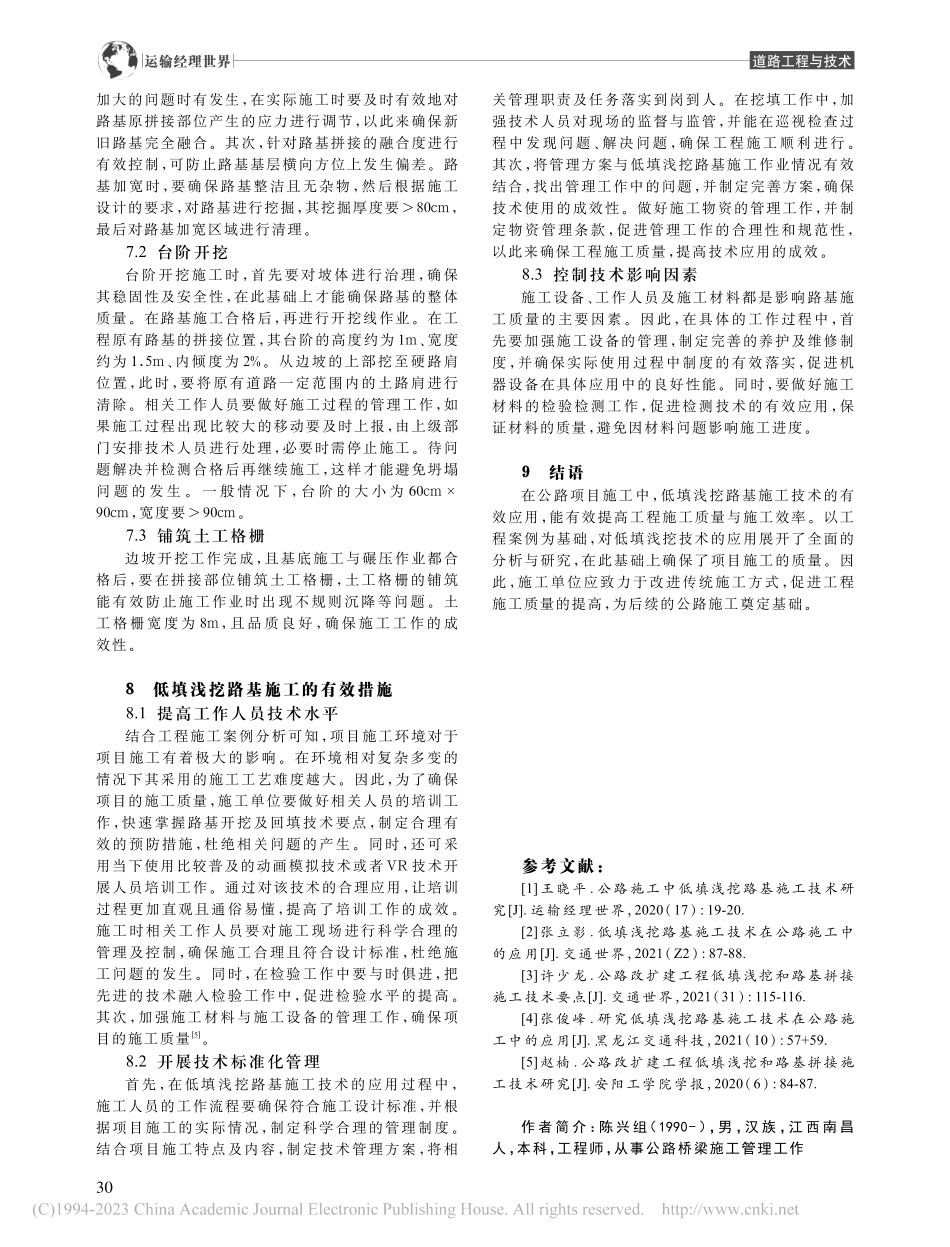

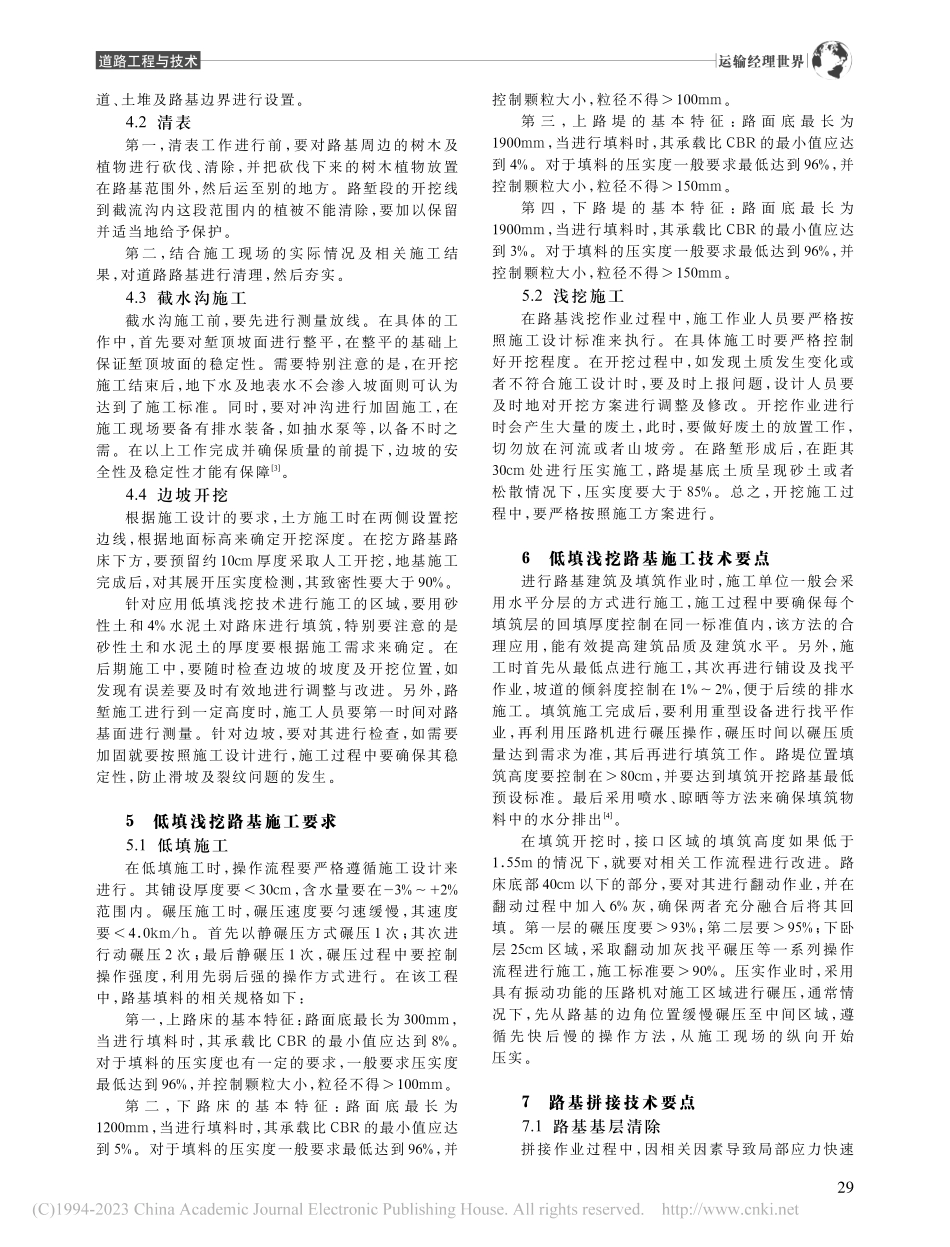

运输经理世界道路工程与技术1工程概况某公路工程项目全长19.3km,以二级标准来进行建造,设计速度为45~55km/h。在工程标段的大部分区域,包含了普通路段横断面、公路道路路段横断面和老路经过改造后的横断面,宽度分别为14m、56m和18m。在路基工程施工中,填土方43万m3,挖土方23万m3,同时采用防护排水浆对片石进行筑砌,筑砌面积为1700m2。因该工程项目所处区域地质特殊,具有典型的软土特点,为了确保工程质量,需提高道路基础的抗压性能,在具体施工中应用了低填浅挖路基施工技术对道路基础进行加固。2低填浅挖技术与传统技术施工质量比较在项目施工初期,为了确保施工技术应用的合理性及可行性,一般会对相关技术进行实际应用检验。首先,在工程施工路段选择两段长为1000m的路段,分别采用了低填浅挖技术和传统路基施工技术,并在施工材料及施工设备的应用上进行统一。试验路段施工完成后,利用重型车辆行驶10d后,再分别测试其路面下沉值。科学检测后发现,两种不同施工技术应用下的路面下沉值相差32.5mm,低填浅挖技术的有效性明显高于传统施工技术。结合数据表明,合理应用低填浅挖技术能有效提高道路基础的抗压性能确保稳定性,可有效解决路面下沉问题,且施工质量更高,有效性更强[1]。3低填浅挖路基施工技术方案在该工程项目中,部分路段分布有软土地基,相关负责人从施工质量与施工安全出发,决定对道路基础进行加固施工,以此来确保道路基础的稳定性与安全性。施工设计人员经过对各类加固施工技术的对比,并结合工程项目实际情况,选择了适用性比较强的低填浅挖路基施工技术。该技术在应用前,首先要对便道进行整平,为后续开挖及运填工作的顺利奠定基础。技术对比见表1。表1技术对比时间/d12345传统技术路面下沉量/mm12.6219.2724.3725.6235.22低填浅挖技术路面下沉量/mm2.943.644.635.336.12由于开挖长度较长,为了确保施工进度,决定采用分段开挖的作业方式,根据施工标准要求,其深度要达到1m、宽度为10m、填土的高度要控制在1m。结合施工现场的实际情况,考虑先从有渗沟的区域进行开挖,然后再对其换填。具体施工方案为:对路基相关部位进行加宽;对公路两侧的边坡清理完成后台阶开挖,随后开展填筑施工。在路基拼接施工中,可能对原有的路基造成损坏,因此,施工人员需制定科学合理的预防方案,防止出现路基下沉的问题[2]。4低填浅挖路基施工准备4.1放样低填浅挖路基施工开始前,首先要进行路基放样工作。同时,在路堤上安放标...
