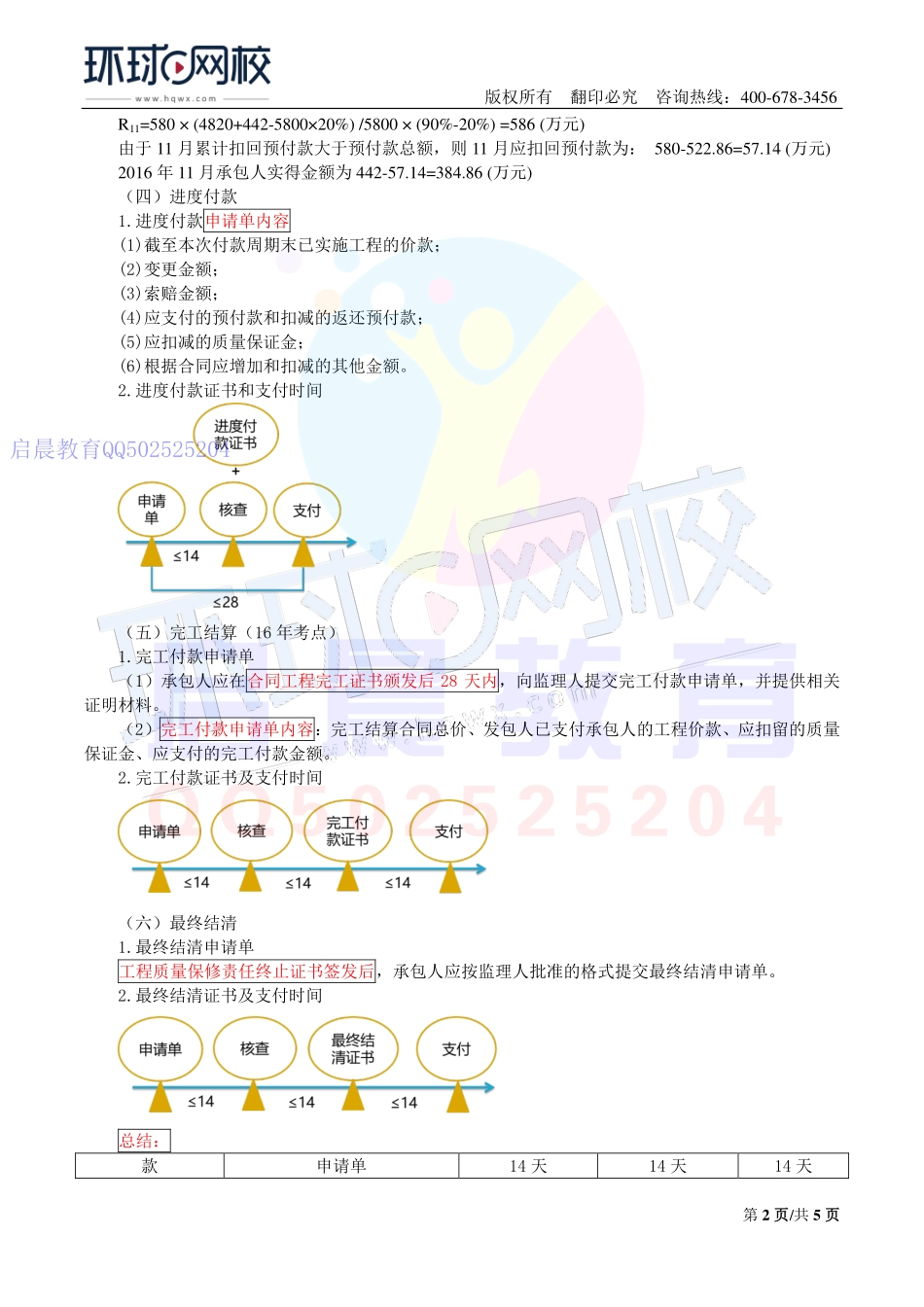

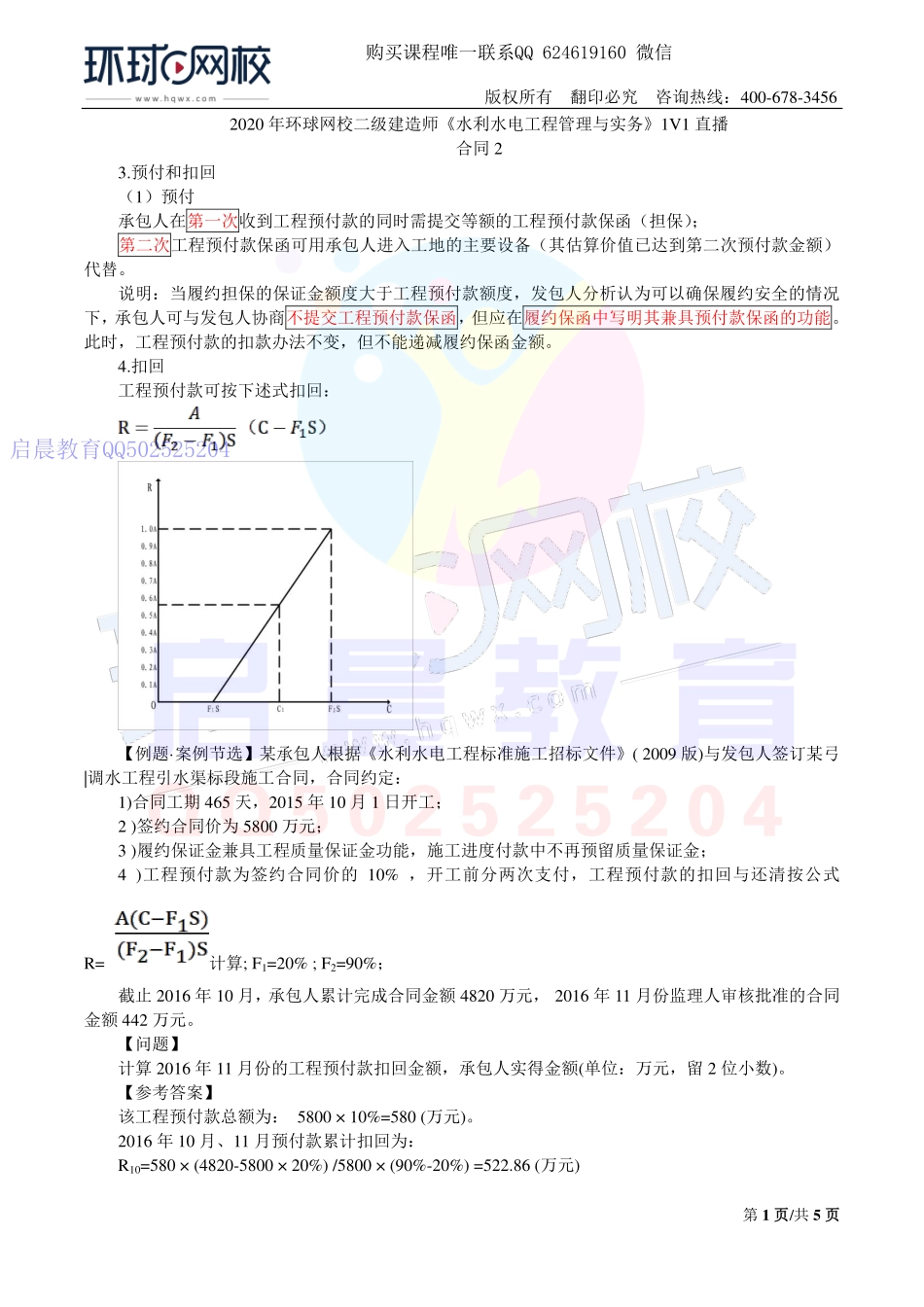

版权所有翻印必究咨询热线:400-678-3456第1页/共5页2020年环球网校二级建造师《水利水电工程管理与实务》1V1直播合同23.预付和扣回(1)预付承包人在第一次收到工程预付款的同时需提交等额的工程预付款保函(担保);第二次工程预付款保函可用承包人进入工地的主要设备(其估算价值已达到第二次预付款金额)代替。说明:当履约担保的保证金额度大于工程预付款额度,发包人分析认为可以确保履约安全的情况下,承包人可与发包人协商不提交工程预付款保函,但应在履约保函中写明其兼具预付款保函的功能。此时,工程预付款的扣款办法不变,但不能递减履约保函金额。4.扣回工程预付款可按下述式扣回:【例题·案例节选】某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某弓|调水工程引水渠标段施工合同,合同约定:1)合同工期465天,2015年10月1日开工;2)签约合同价为5800万元;3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;4)工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按公式R=计算;F1=20%;F2=90%;截止2016年10月,承包人累计完成合同金额4820万元,2016年11月份监理人审核批准的合同金额442万元。【问题】计算2016年11月份的工程预付款扣回金额,承包人实得金额(单位:万元,留2位小数)。【参考答案】该工程预付款总额为:5800×10%=580(万元)。2016年10月、11月预付款累计扣回为:R10=580×(4820-5800×20%)/5800×(90%-20%)=522.86(万元)购买课程唯一联系QQ624619160微信启晨教育QQ502525204版权所有翻印必究咨询热线:400-678-3456第2页/共5页R11=580×(4820+442-5800×20%)/5800×(90%-20%)=586(万元)由于11月累计扣回预付款大于预付款总额,则11月应扣回预付款为:580-522.86=57.14(万元)2016年11月承包人实得金额为442-57.14=384.86(万元)(四)进度付款1.进度付款申请单内容(1)截至本次付款周期末已实施工程的价款;(2)变更金额;(3)索赔金额;(4)应支付的预付款和扣减的返还预付款;(5)应扣减的质量保证金;(6)根据合同应增加和扣减的其他金额。2.进度付款证书和支付时间(五)完工结算(16年考点)1.完工付款申请单(1)承包人应在合同工程完工证书颁发后28天内,向监理人提交完工付款申请单,并提供相关证明材料。(2)完工付款申请单内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。2.完工付款证书及支...
