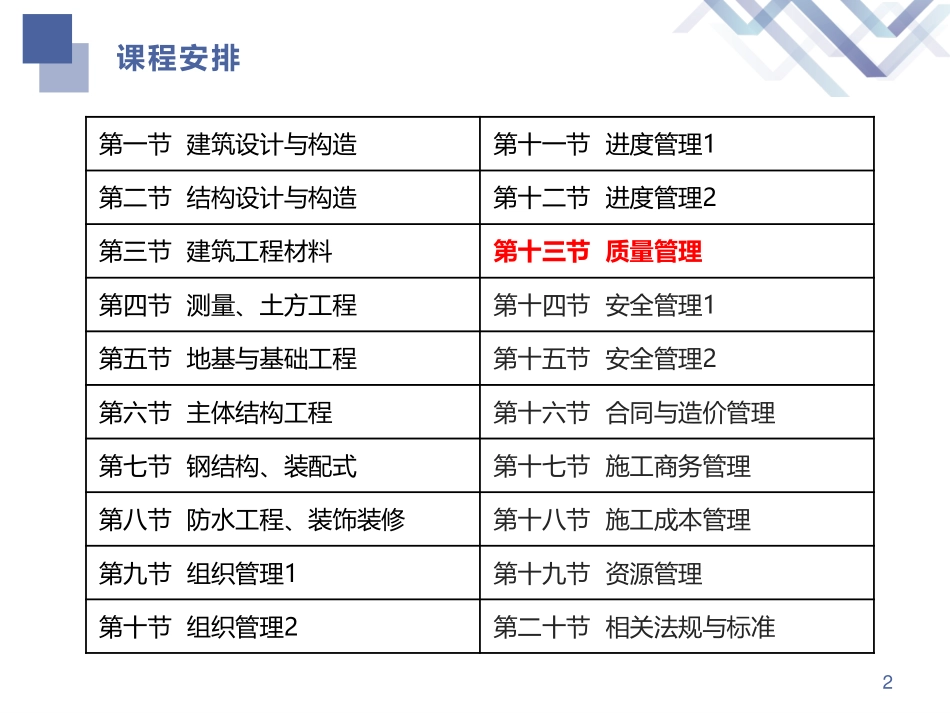

建筑工程管理与实务教材精读13主讲老师:许军2课程安排第一节建筑设计与构造第十一节进度管理1第二节结构设计与构造第十二节进度管理2第三节建筑工程材料第十三节质量管理第四节测量、土方工程第十四节安全管理1第五节地基与基础工程第十五节安全管理2第六节主体结构工程第十六节合同与造价管理第七节钢结构、装配式第十七节施工商务管理第八节防水工程、装饰装修第十八节施工成本管理第九节组织管理1第十九节资源管理第十节组织管理2第二十节相关法规与标准31A423010项目质量计划管理项目质量管理应贯穿项目管理全过程,坚持“计划、实施、检查、处理"(PDCA)循环工作方法,持续改进施工过程的质量控制。P222项目质量管理应遵循的程序:(1)明确项目质量目标;(2)编制项目质量计划;(3)实施项目质量计划;(4)监督检查项目质量计划的执行情况;(5)收集、分析、反馈质量信息并制定预防和改进措施。41A423011项目质量计划编制二、项目质量计划编制要求P222(1)项目质量计划应在策划过程中编制,经审批后作为对外质量保证和对内质量控制的依据;(6)项目质量计划应由项目经理组织编写,须报企业相关管理部门批准并得到发包方和监理方认可后实施;(7)施工企业应对质量计划实动态管理。51A423011项目质量计划编制施工过程中的质量管理记录应包括:P2231)施工日记和专项施工记录;2)交底记录;3)上岗培训记录和岗位资格证明;4)使用机具和检验、测量及试验设备的管理记录;5)图纸、变更设计接收和发放的有关记录;6)监督检查和整改、复查记录;7)质量管理相关文件;8)工程项目质量管理策划结果中规定的其他记录。61A423011项目质量计划编制【2014】项目质量管理程序的第一步是()。A.收集分析质量信息并制定预防措施B.编制项目质量计划C.明确项目质量目标D.实施项目质量计划【答案】C71A423011项目质量计划编制【2019】施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录图纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。【问题】指出项目质量计划书编、审、批和确认手续的不妥之处。质量计划应用中,施工单位应建立的质量管理记录还有哪些?81A423011项目质量计划编制【答案】(1)不妥1:由项目技术负责人组织编写项目质量计划书。【解析】应由项目经理组织编写。不...
