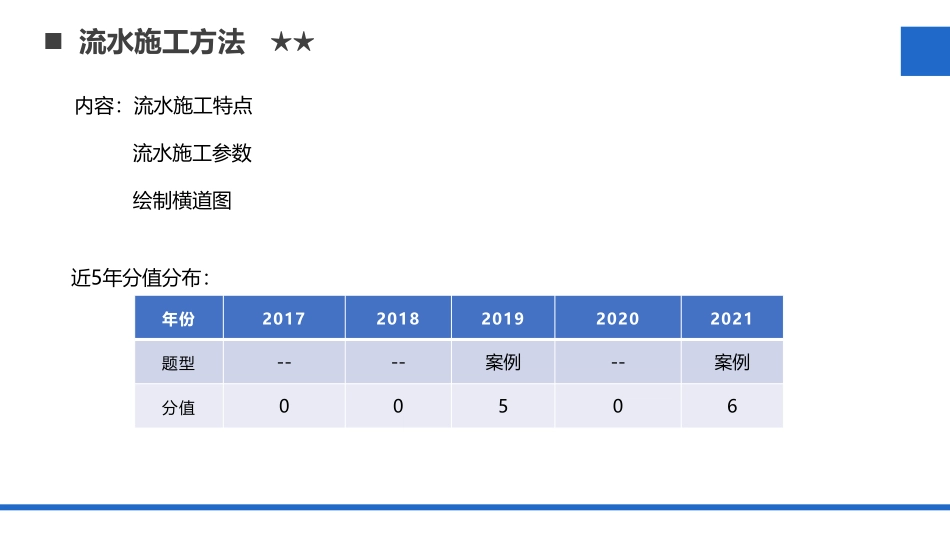

主讲人:田老师《建筑工程管理与实务》————专属实务小灶课1n流水施工方法★★内容:流水施工特点流水施工参数绘制横道图近5年分值分布:年份20172018201920202021题型----案例--案例分值00506工程施工组织实施的方式:依次施工、平行施工、流水施工。一、流水施工特点(1)科学利用工作面,争取时间,合理压缩工期;(2)工作队实现专业化施工,有利于工作质量和效率的提升;(3)工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;(4)单位时间内资源,有利于资源组织与供给。二、流水施工参数(1)工艺参数:施工过程n、流水强度。(2)空间参数:施工段M。(3)时间参数:流水节拍t、流水步距K、工期T。两个相邻的专业队伍进入流水作业的时间间隔。施工过程施工段1#2#3#Ⅰ232Ⅱ324Ⅲ342无节奏流水节拍表施工过程施工段1#2#3#Ⅰ333Ⅱ333Ⅲ333等节奏流水节拍表施工过程施工段1#2#3#Ⅰ222Ⅱ444Ⅲ222异节奏流水(特例:成倍)节拍表三、绘制横道图施工过程施工段1#2#3#Ⅰ232Ⅱ324Ⅲ342无节奏流水节拍表求步距K:大差法(累加数列、错位相减、取大差)三、绘制横道图(1)无节奏流水施工:全部或部分施工过程在各个施工段上流水节拍不相等。专业工作队数=施工过程数。无节奏流水施工横道图工期T公式:ΣKi,i+1+Σtn+ΣG-ΣC。施工过程施工段1#2#3#Ⅰ123Ⅱ321Ⅲ131三、绘制横道图无节奏流水节拍表施工过程施工进度/天12345678910ⅠⅡⅢ施工过程施工段1#2#3#Ⅰ333Ⅱ333Ⅲ333等节奏流水节拍表施工过程施工进度/天3691215ⅠⅡⅢ三、绘制横道图(2)等节奏流水施工。各施工过程的流水节拍都相等,流水步距=流水节拍,专业工作队数=施工过程数。等节奏流水施工横道图三、绘制横道图(3)异节奏流水施工。同一施工过程的流水节拍相等而不同施工过程之间的流水节拍不尽相等。a.异步距异节奏流水施工:专业队组数等于施工过程数。大差法求步距。b.等步距异节奏流水施工:专业队组数大于施工过程数。最大公约数法。也称成倍节拍流水施工。施工过程施工段1#2#3#Ⅰ222Ⅱ444Ⅲ222施工过程施工段1#2#3#Ⅰ222Ⅱ444Ⅲ222三、绘制横道图异步距异节奏流水施工横道图异节奏流水节拍表施工过程施工进度/(天)246810121416ⅠⅡⅢa.异步距异节奏:施工过程施工段1#2#3#Ⅰ222Ⅱ444Ⅲ222三、绘制横道图施工过程施工进度/(天)246810121416ⅠⅡⅢ1队2队异节奏流水节拍表b.等步距异节奏:步骤:①求...
