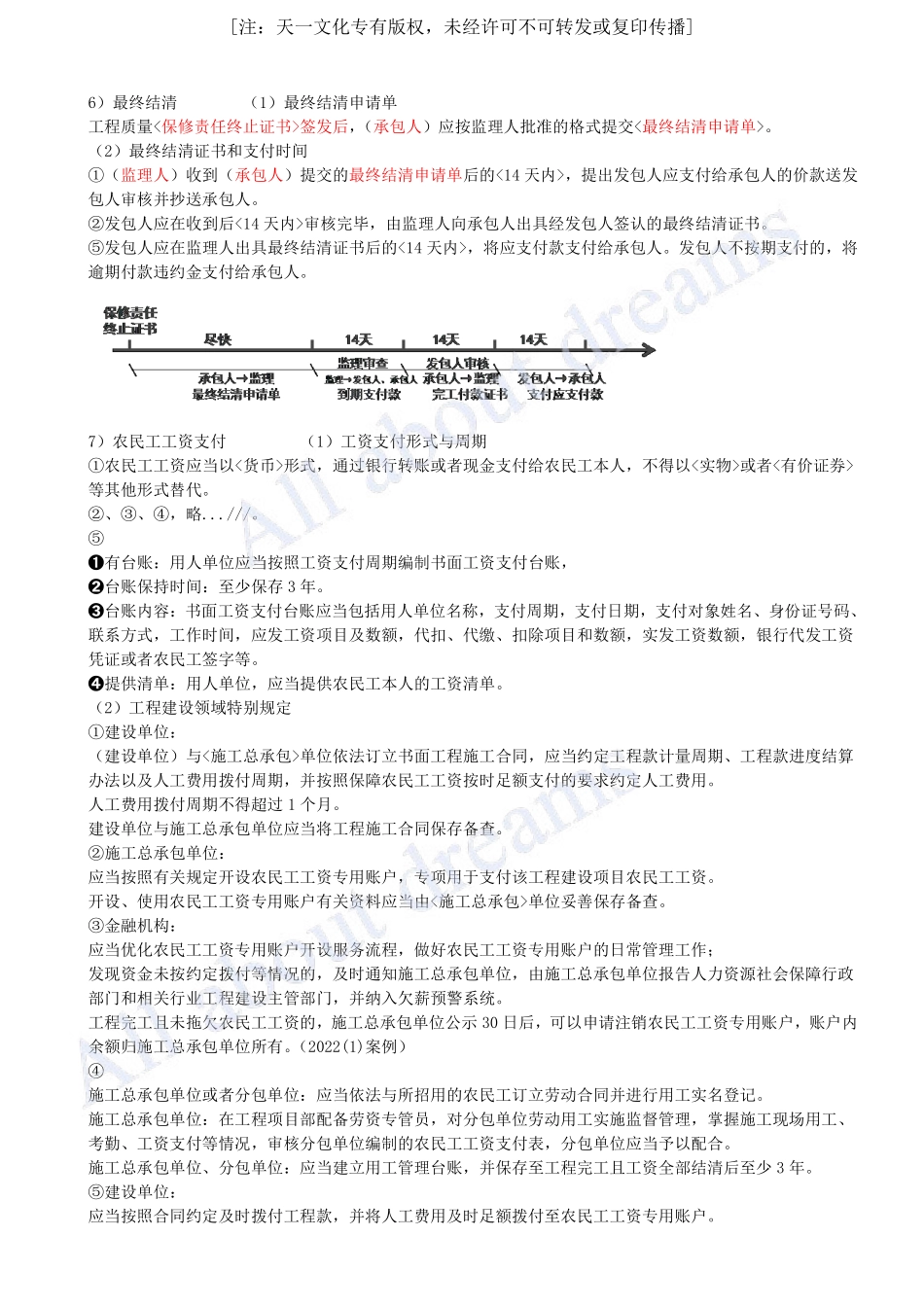

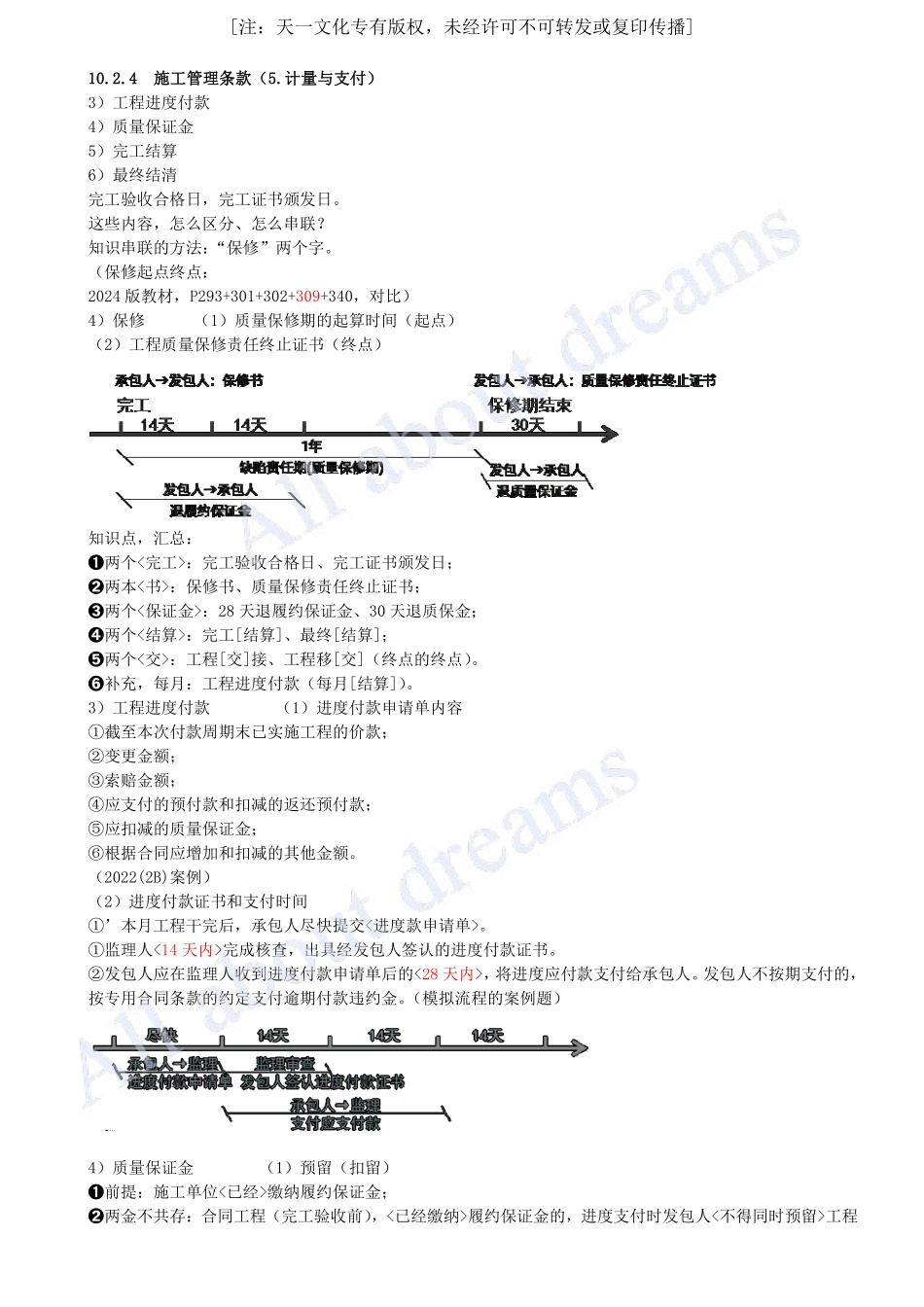

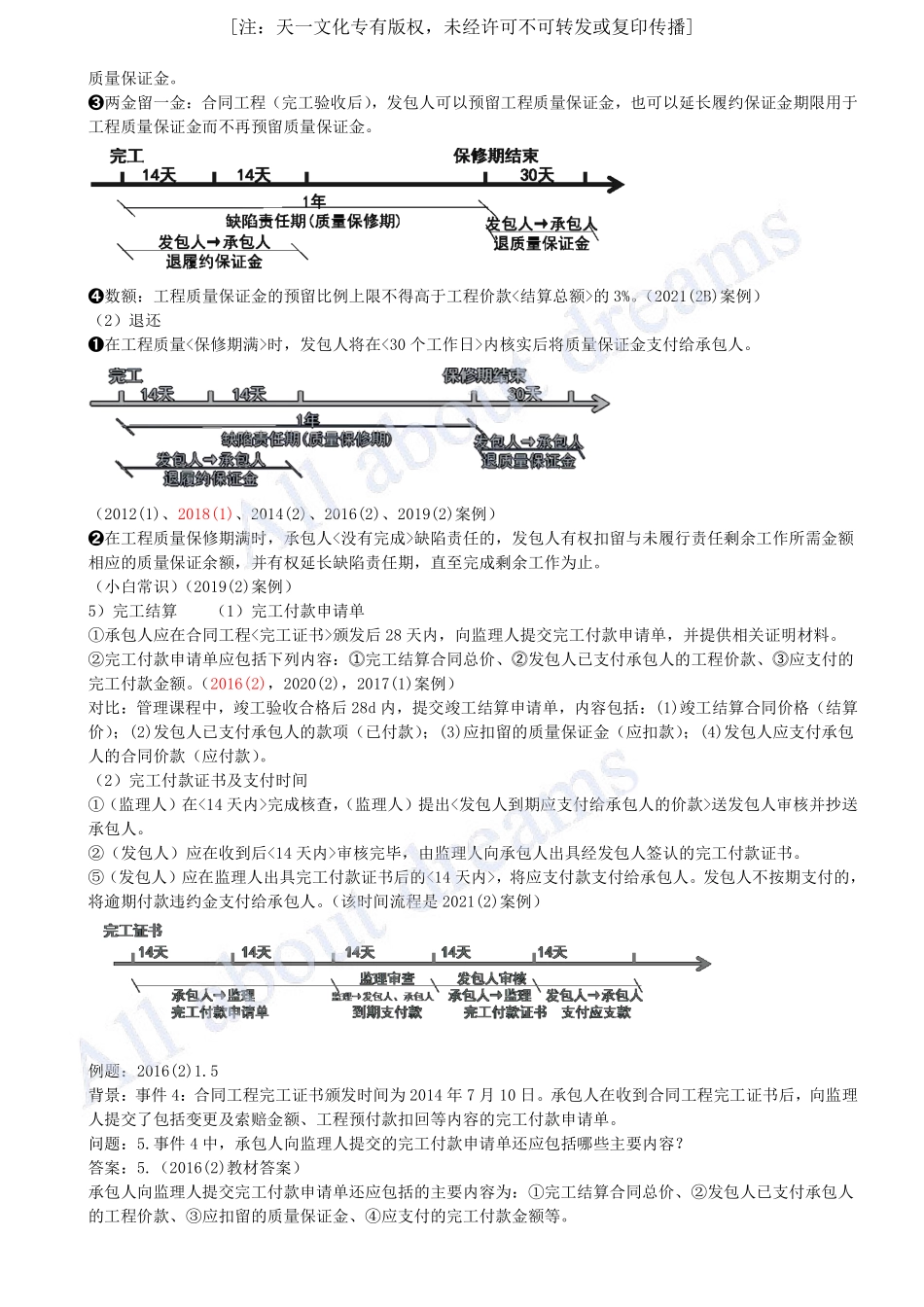

10.2.4施工管理条款(5.计量与支付)3)工程进度付款4)质量保证金5)完工结算6)最终结清完工验收合格日,完工证书颁发日。这些内容,怎么区分、怎么串联?知识串联的方法:“保修”两个字。(保修起点终点:2024版教材,P293+301+302+309+340,对比)4)保修(1)质量保修期的起算时间(起点)(2)工程质量保修责任终止证书(终点)知识点,汇总:➊两个<完工>:完工验收合格日、完工证书颁发日;➋两本<书>:保修书、质量保修责任终止证书;➌两个<保证金>:28天退履约保证金、30天退质保金;➍两个<结算>:完工[结算]、最终[结算];➎两个<交>:工程[交]接、工程移[交](终点的终点)。➏补充,每月:工程进度付款(每月[结算])。3)工程进度付款(1)进度付款申请单内容①截至本次付款周期末已实施工程的价款;②变更金额;③索赔金额;④应支付的预付款和扣减的返还预付款;⑤应扣减的质量保证金;⑥根据合同应增加和扣减的其他金额。(2022(2B)案例)(2)进度付款证书和支付时间①’本月工程干完后,承包人尽快提交<进度款申请单>。①监理人<14天内>完成核查,出具经发包人签认的进度付款证书。②发包人应在监理人收到进度付款申请单后的<28天内>,将进度应付款支付给承包人。发包人不按期支付的,按专用合同条款的约定支付逾期付款违约金。(模拟流程的案例题)4)质量保证金(1)预留(扣留)➊前提:施工单位<已经>缴纳履约保证金;➋两金不共存:合同工程(完工验收前),<已经缴纳>履约保证金的,进度支付时发包人<不得同时预留>工程[注:天一文化专有版权,未经许可不可转发或复印传播]质量保证金。➌两金留一金:合同工程(完工验收后),发包人可以预留工程质量保证金,也可以延长履约保证金期限用于工程质量保证金而不再预留质量保证金。➍数额:工程质量保证金的预留比例上限不得高于工程价款<结算总额>的3%。(2021(2B)案例)(2)退还➊在工程质量<保修期满>时,发包人将在<30个工作日>内核实后将质量保证金支付给承包人。(2012(1)、2018(1)、2014(2)、2016(2)、2019(2)案例)➋在工程质量保修期满时,承包人<没有完成>缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证余额,并有权延长缺陷责任期,直至完成剩余工作为止。(小白常识)(2019(2)案例)5)完工结算(1)完工付款申请单①承包人应在合同工程<完工证书>颁发后28天内,向监理人提交完工付款申请单,并提供相关证明材料。②完工付款申请单...
