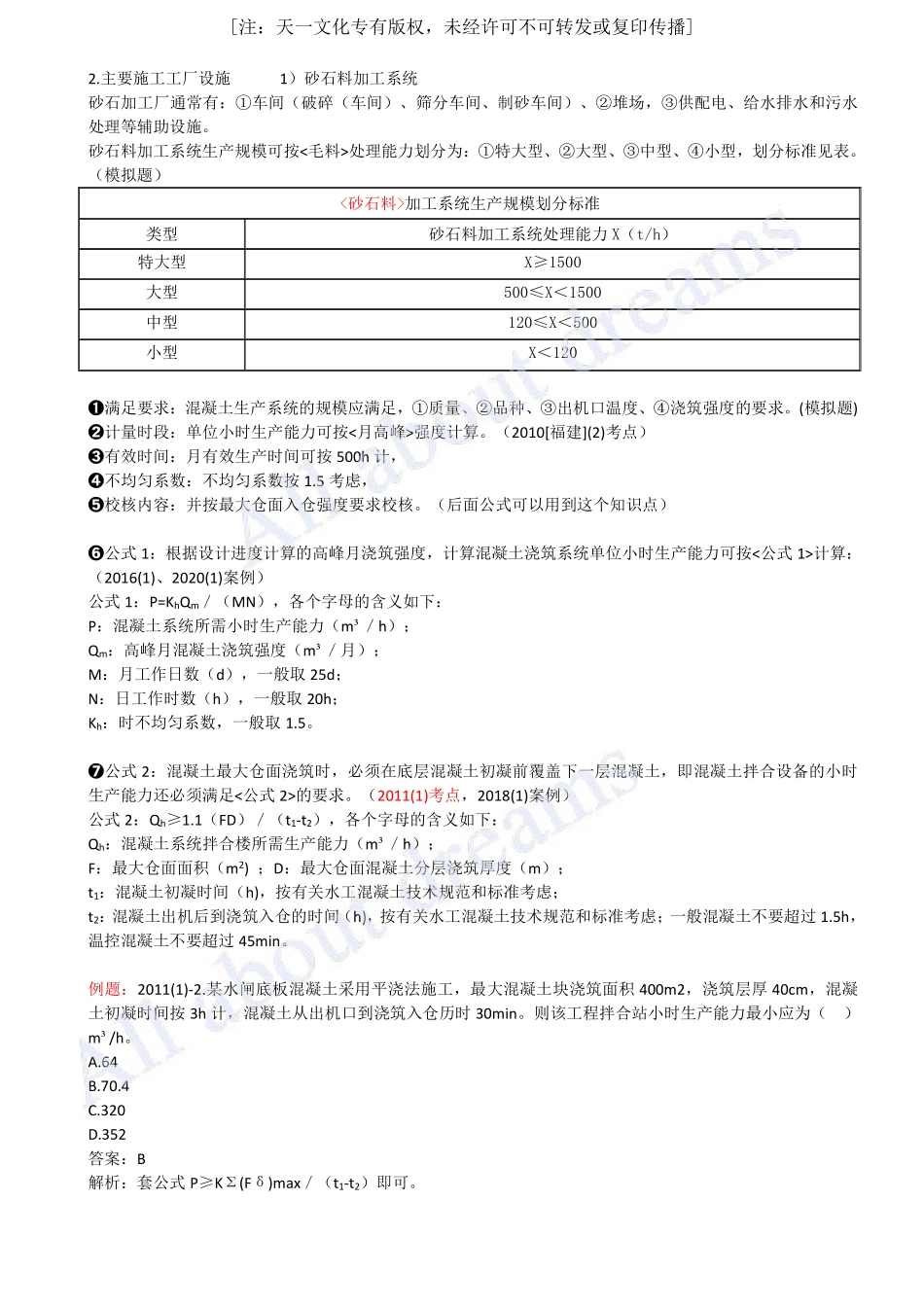

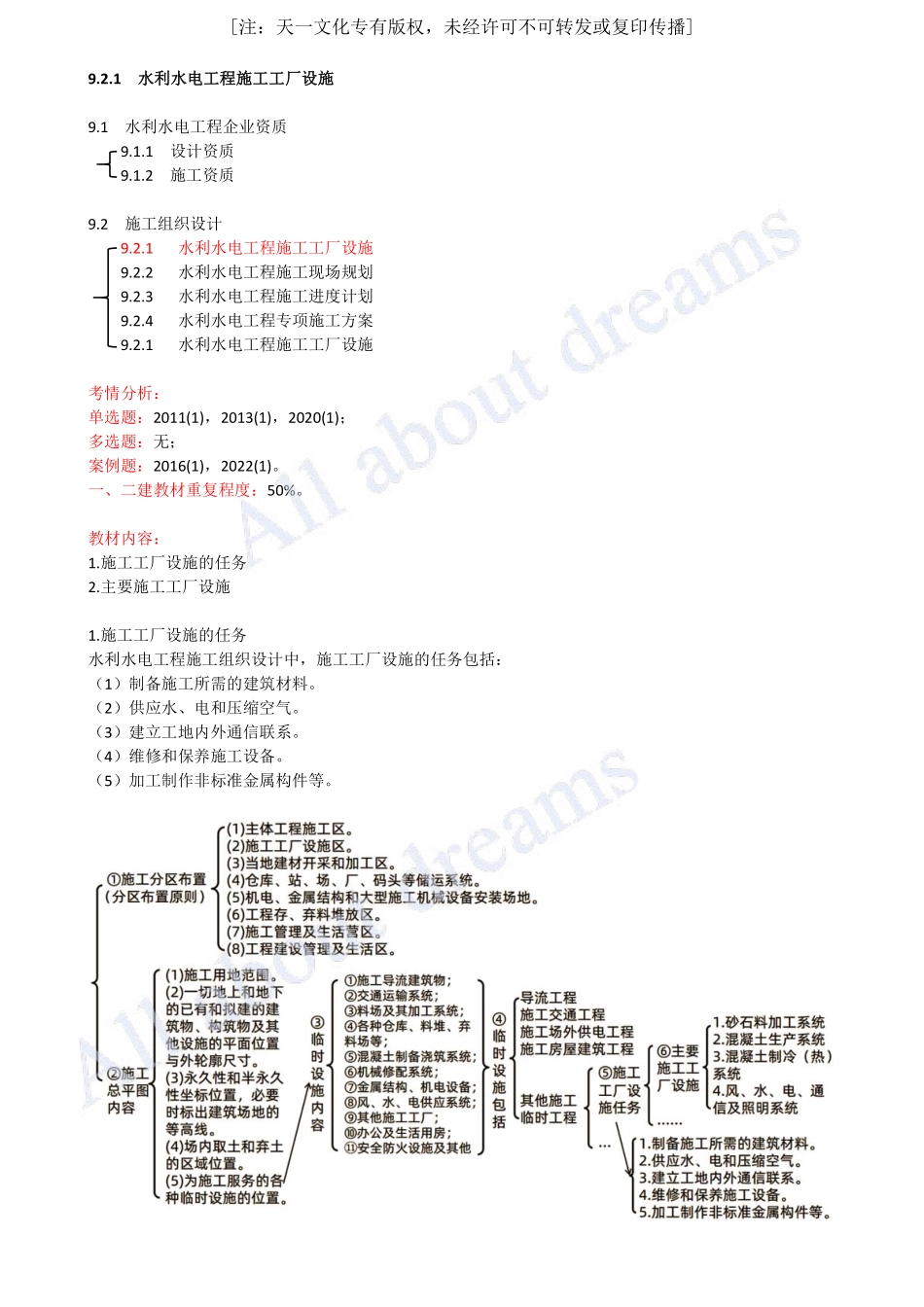

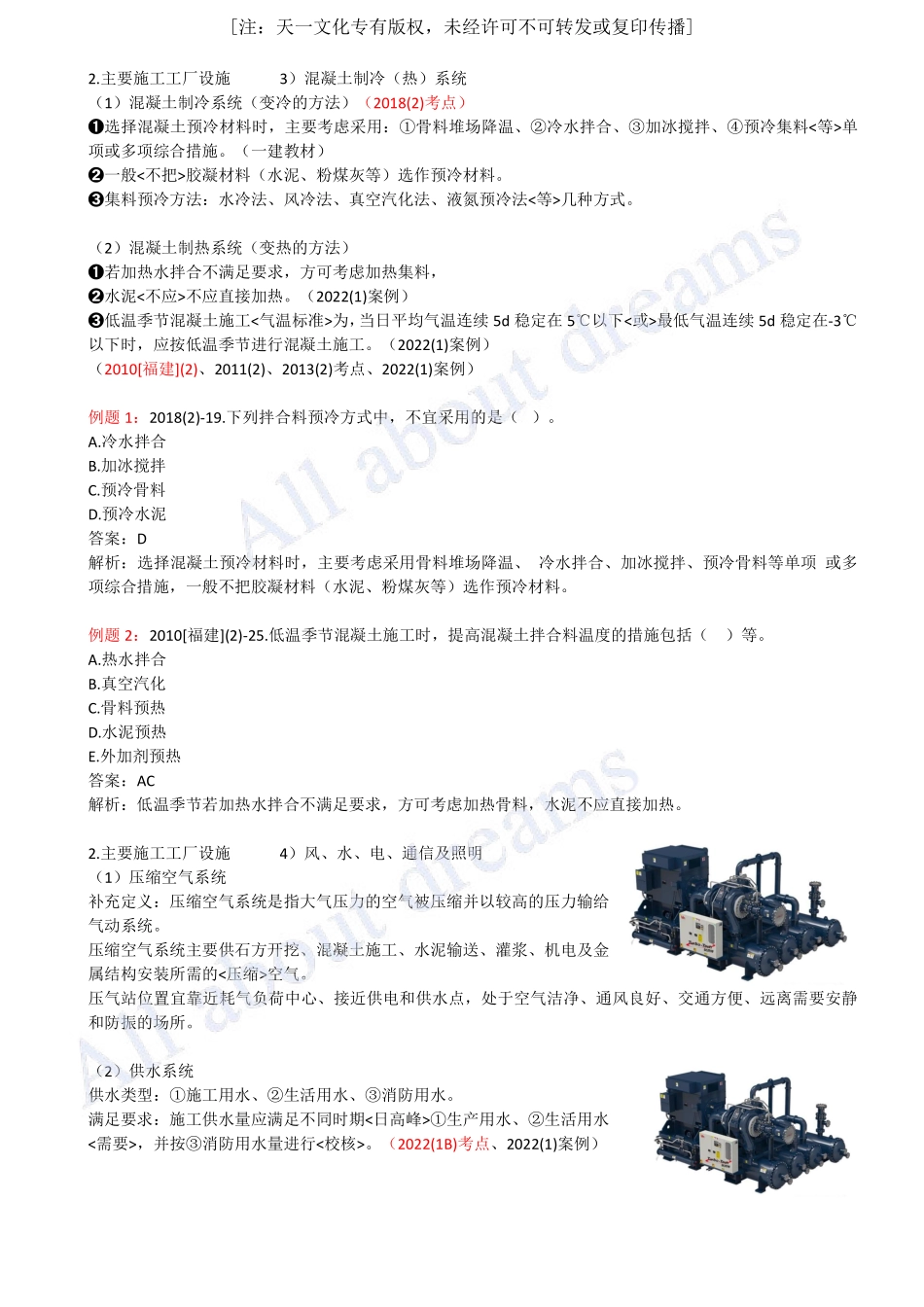

9.2.1水利水电工程施工工厂设施9.1水利水电工程企业资质9.1.1设计资质9.1.2施工资质9.2施工组织设计9.2.1水利水电工程施工工厂设施9.2.2水利水电工程施工现场规划9.2.3水利水电工程施工进度计划9.2.4水利水电工程专项施工方案9.2.1水利水电工程施工工厂设施考情分析:单选题:2011(1),2013(1),2020(1);多选题:无;案例题:2016(1),2022(1)。一、二建教材重复程度:50%。教材内容:1.施工工厂设施的任务2.主要施工工厂设施1.施工工厂设施的任务水利水电工程施工组织设计中,施工工厂设施的任务包括:(1)制备施工所需的建筑材料。(2)供应水、电和压缩空气。(3)建立工地内外通信联系。(4)维修和保养施工设备。(5)加工制作非标准金属构件等。[注:天一文化专有版权,未经许可不可转发或复印传播]2.主要施工工厂设施1)砂石料加工系统砂石加工厂通常有:①车间(破碎(车间)、筛分车间、制砂车间)、②堆场,③供配电、给水排水和污水处理等辅助设施。砂石料加工系统生产规模可按<毛料>处理能力划分为:①特大型、②大型、③中型、④小型,划分标准见表。(模拟题)<砂石料>加工系统生产规模划分标准类型砂石料加工系统处理能力X(t/h)特大型X≥1500大型500≤X<1500中型120≤X<500小型X<120➊满足要求:混凝土生产系统的规模应满足,①质量、②品种、③出机口温度、④浇筑强度的要求。(模拟题)➋计量时段:单位小时生产能力可按<月高峰>强度计算。(2010[福建](2)考点)➌有效时间:月有效生产时间可按500h计,➍不均匀系数:不均匀系数按1.5考虑,➎校核内容:并按最大仓面入仓强度要求校核。(后面公式可以用到这个知识点)➏公式1:根据设计进度计算的高峰月浇筑强度,计算混凝土浇筑系统单位小时生产能力可按<公式1>计算:(2016(1)、2020(1)案例)公式1:P=KhQm/(MN),各个字母的含义如下:P:混凝土系统所需小时生产能力(m³/h);Qm:高峰月混凝土浇筑强度(m³/月);M:月工作日数(d),一般取25d;N:日工作时数(h),一般取20h;Kh:时不均匀系数,一般取1.5。➐公式2:混凝土最大仓面浇筑时,必须在底层混凝土初凝前覆盖下一层混凝土,即混凝土拌合设备的小时生产能力还必须满足<公式2>的要求。(2011(1)考点,2018(1)案例)公式2:Qh≥1.1(FD)/(t1-t2),各个字母的含义如下:Qh:混凝土系统拌合楼所需生产能力(m³/h);F:最大仓面面积(m2);D:最大仓面混凝土分层浇筑厚度(m);t1:混凝土初凝时间...
