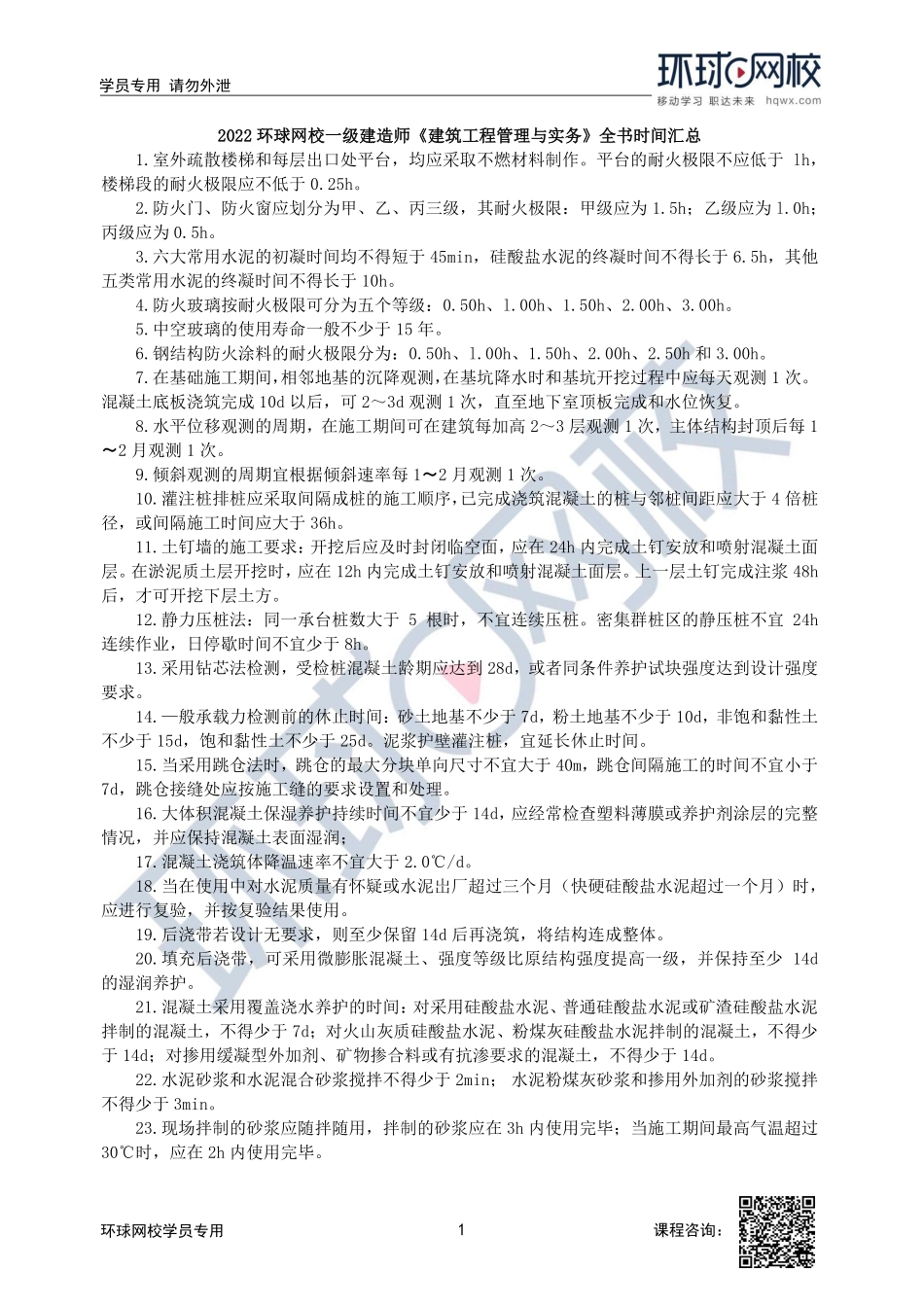

1学员专用请勿外泄课程咨询:环球网校学员专用2022环球网校一级建造师《建筑工程管理与实务》全书时间汇总1.室外疏散楼梯和每层出口处平台,均应采取不燃材料制作。平台的耐火极限不应低于lh,楼梯段的耐火极限应不低于0.25h。2.防火门、防火窗应划分为甲、乙、丙三级,其耐火极限:甲级应为1.5h;乙级应为l.0h;丙级应为0.5h。3.六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。4.防火玻璃按耐火极限可分为五个等级:0.50h、l.00h、1.50h、2.00h、3.00h。5.中空玻璃的使用寿命一般不少于15年。6.钢结构防火涂料的耐火极限分为:0.50h、l.00h、1.50h、2.00h、2.50h和3.00h。7.在基础施工期间,相邻地基的沉降观测,在基坑降水时和基坑开挖过程中应每天观测1次。混凝土底板浇筑完成10d以后,可2~3d观测1次,直至地下室顶板完成和水位恢复。8.水平位移观测的周期,在施工期间可在建筑每加高2~3层观测1次,主体结构封顶后每1〜2月观测1次。9.倾斜观测的周期宜根据倾斜速率每1〜2月观测1次。10.灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。11.土钉墙的施工要求:开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。上一层土钉完成注浆48h后,才可开挖下层土方。12.静力压桩法:同一承台桩数大于5根时,不宜连续压桩。密集群桩区的静压桩不宜24h连续作业,日停歇时间不宜少于8h。13.采用钻芯法检测,受检桩混凝土龄期应达到28d,或者同条件养护试块强度达到设计强度要求。14.—般承载力检测前的休止时间:砂土地基不少于7d,粉土地基不少于10d,非饱和黏性土不少于15d,饱和黏性土不少于25d。泥浆护壁灌注桩,宜延长休止时间。15.当采用跳仓法时,跳仓的最大分块单向尺寸不宜大于40m,跳仓间隔施工的时间不宜小于7d,跳仓接缝处应按施工缝的要求设置和处理。16.大体积混凝土保湿养护持续时间不宜少于14d,应经常检查塑料薄膜或养护剂涂层的完整情况,并应保持混凝土表面湿润;17.混凝土浇筑体降温速率不宜大于2.0℃/d。18.当在使用中对水泥质量有怀疑或水泥岀厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。19.后浇带若设计无要求,则至少保留14d后再浇筑,将结构连成整体。20.填充后浇带,可采用微膨...
