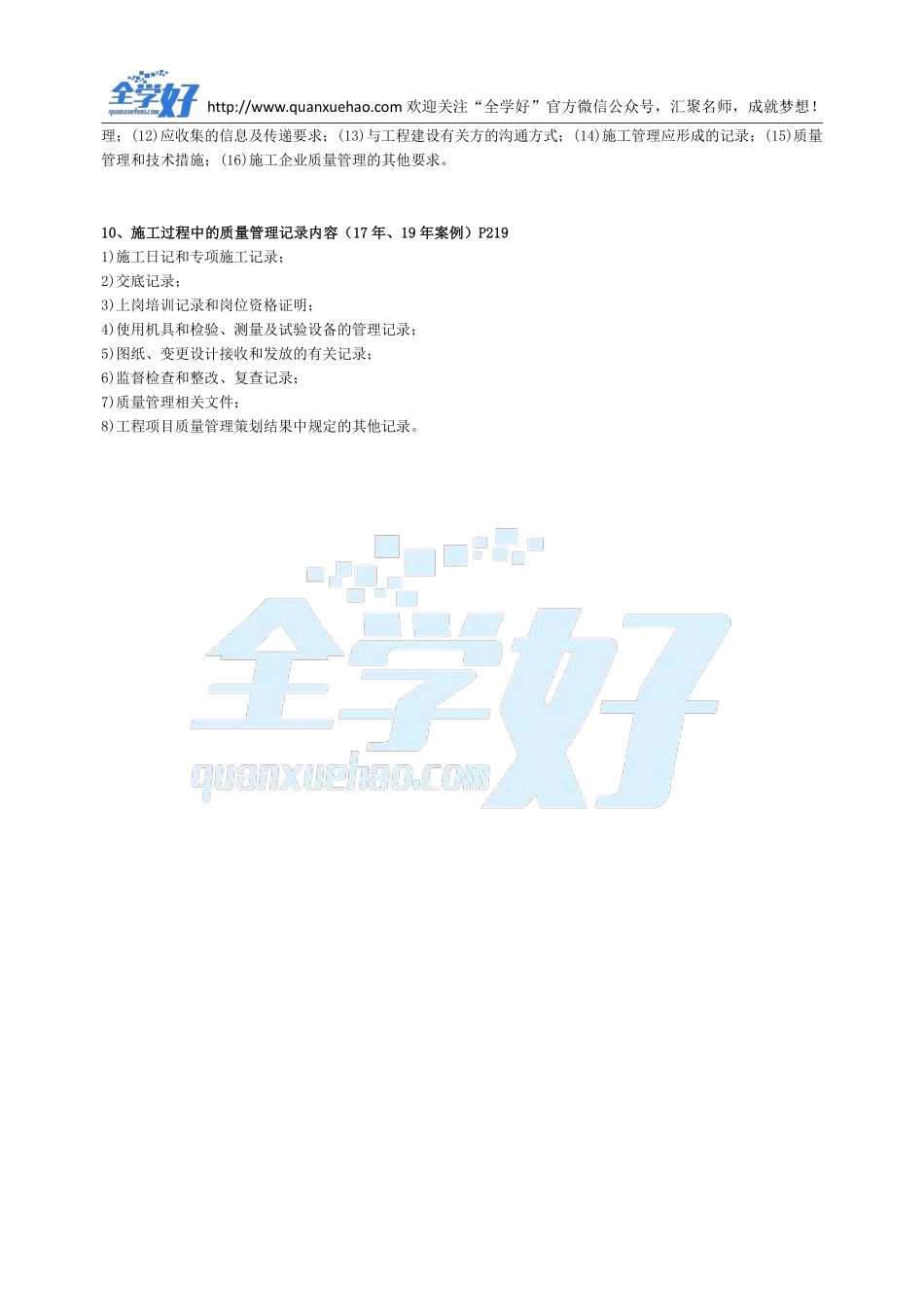

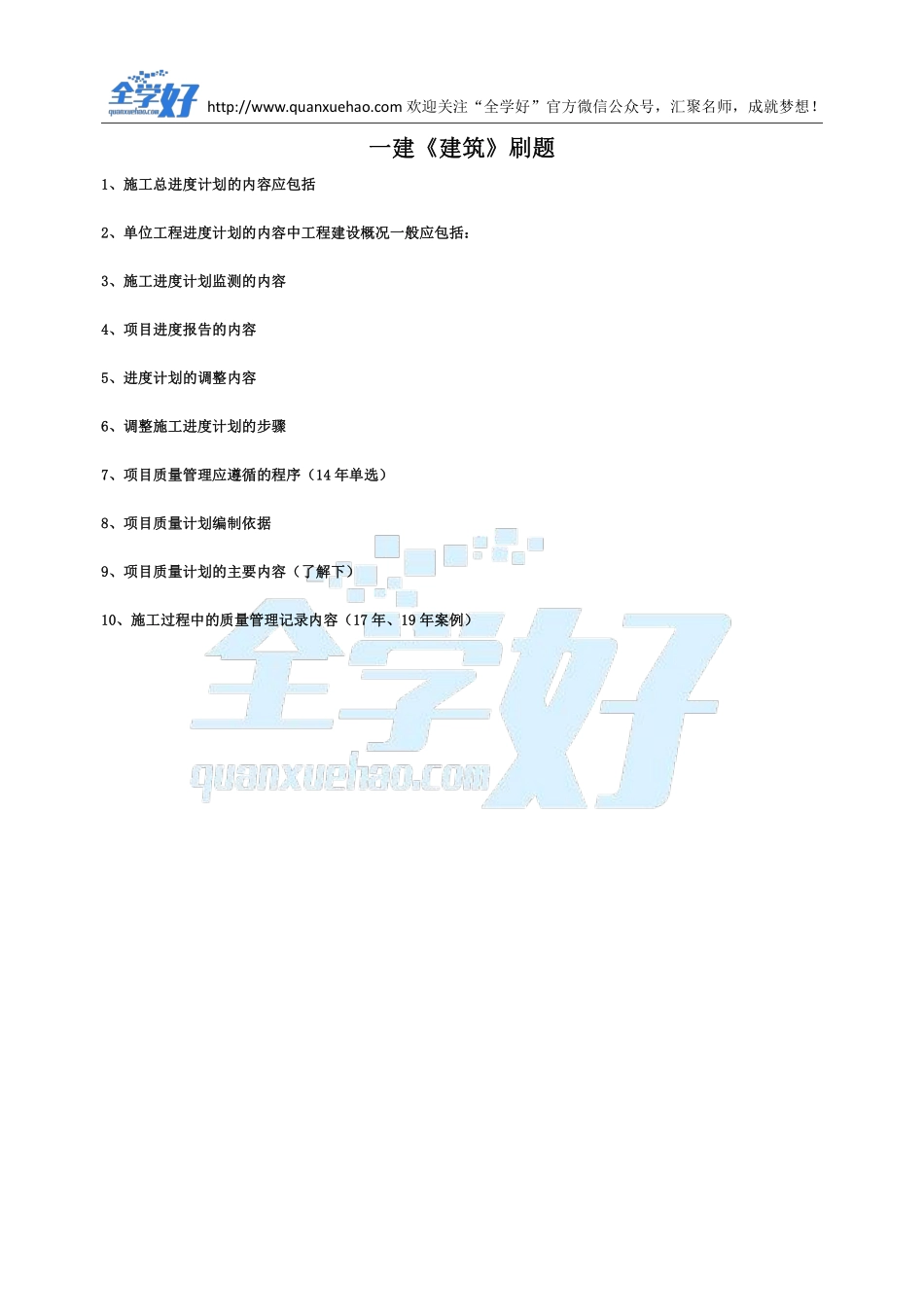

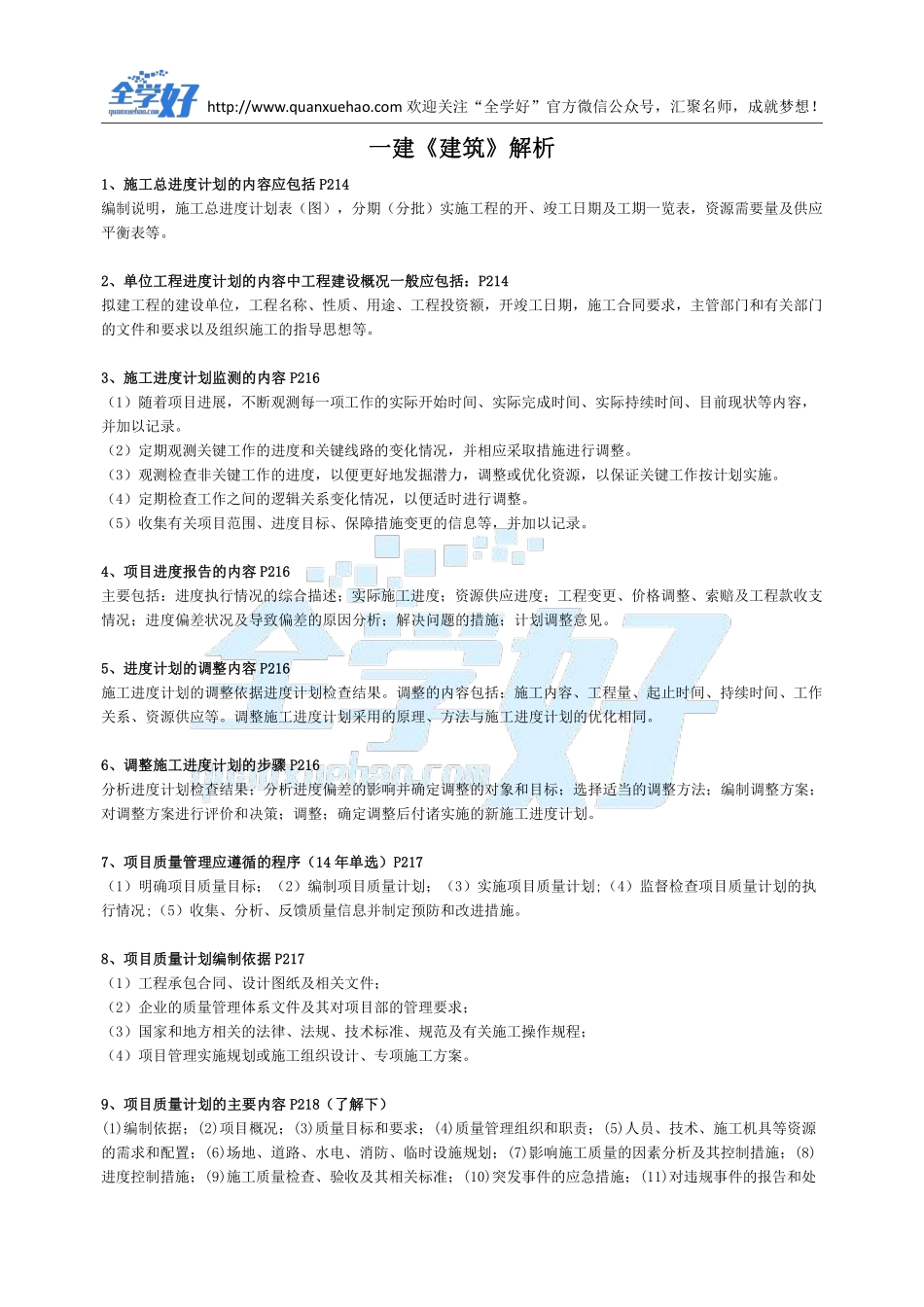

http://www.quanxuehao.com欢迎关注“全学好”官方微信公众号,汇聚名师,成就梦想!一建《建筑》刷题1、施工总进度计划的内容应包括2、单位工程进度计划的内容中工程建设概况一般应包括:3、施工进度计划监测的内容4、项目进度报告的内容5、进度计划的调整内容6、调整施工进度计划的步骤7、项目质量管理应遵循的程序(14年单选)8、项目质量计划编制依据9、项目质量计划的主要内容(了解下)10、施工过程中的质量管理记录内容(17年、19年案例)http://www.quanxuehao.com欢迎关注“全学好”官方微信公众号,汇聚名师,成就梦想!一建《建筑》解析1、施工总进度计划的内容应包括P214编制说明,施工总进度计划表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。2、单位工程进度计划的内容中工程建设概况一般应包括:P214拟建工程的建设单位,工程名称、性质、用途、工程投资额,开竣工日期,施工合同要求,主管部门和有关部门的文件和要求以及组织施工的指导思想等。3、施工进度计划监测的内容P216(1)随着项目进展,不断观测每一项工作的实际开始时间、实际完成时间、实际持续时间、目前现状等内容,并加以记录。(2)定期观测关键工作的进度和关键线路的变化情况,并相应采取措施进行调整。(3)观测检查非关键工作的进度,以便更好地发掘潜力,调整或优化资源,以保证关键工作按计划实施。(4)定期检查工作之间的逻辑关系变化情况,以便适时进行调整。(5)收集有关项目范围、进度目标、保障措施变更的信息等,并加以记录。4、项目进度报告的内容P216主要包括:进度执行情况的综合描述;实际施工进度;资源供应进度;工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。5、进度计划的调整内容P216施工进度计划的调整依据进度计划检查结果。调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。调整施工进度计划采用的原理、方法与施工进度计划的优化相同。6、调整施工进度计划的步骤P216分析进度计划检查结果;分析进度偏差的影响并确定调整的对象和目标;选择适当的调整方法;编制调整方案;对调整方案进行评价和决策;调整;确定调整后付诸实施的新施工进度计划。7、项目质量管理应遵循的程序(14年单选)P217(1)明确项目质量目标;(2)编制项目质量计划;(3)实施项目质量计划;(4)监督检查项目质量计划的...
