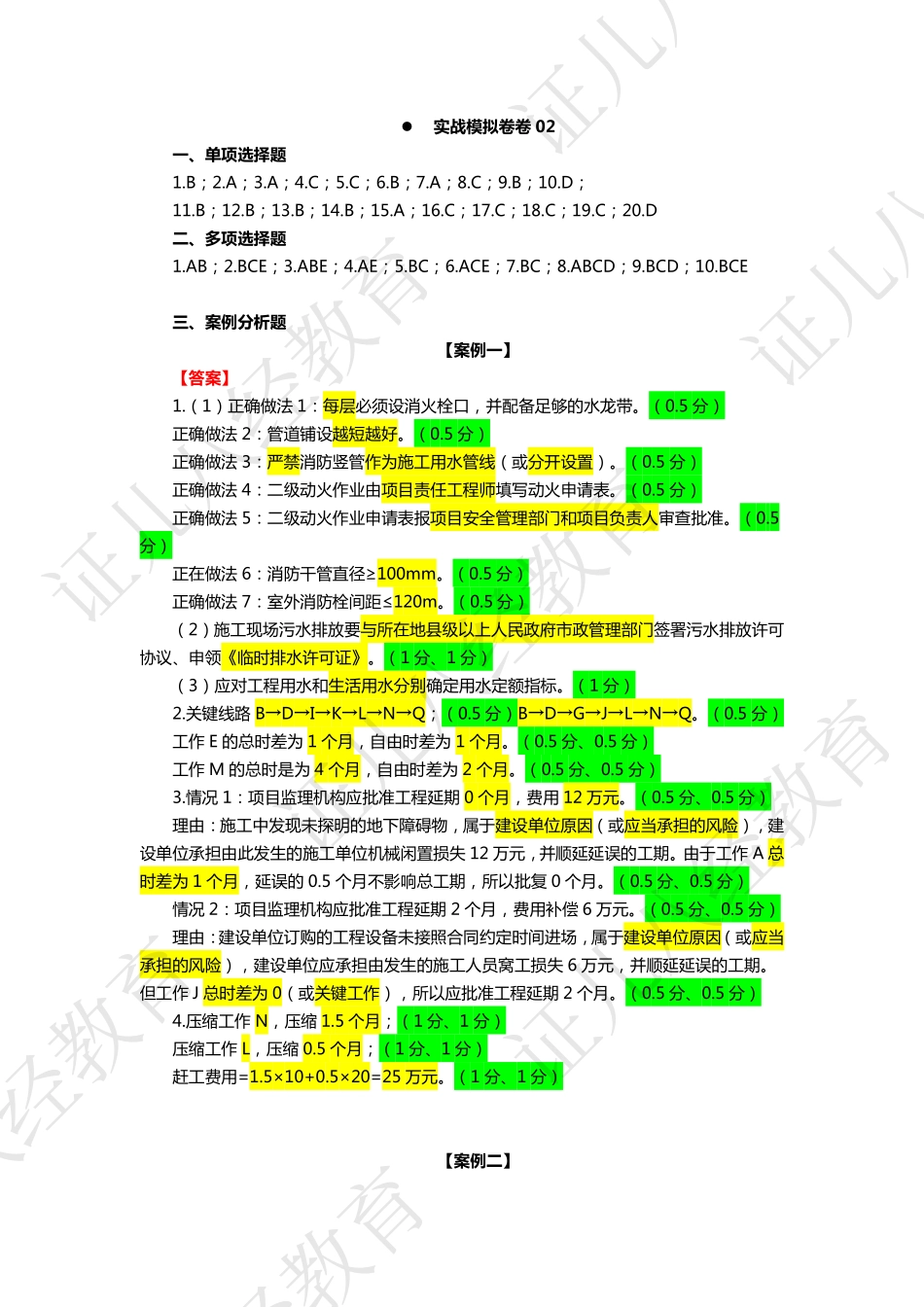

实战模拟卷卷02一、单项选择题1.B;2.A;3.A;4.C;5.C;6.B;7.A;8.C;9.B;10.D;11.B;12.B;13.B;14.B;15.A;16.C;17.C;18.C;19.C;20.D二、多项选择题1.AB;2.BCE;3.ABE;4.AE;5.BC;6.ACE;7.BC;8.ABCD;9.BCD;10.BCE三、案例分析题【案例一】【答案】1.(1)正确做法1:每层必须设消火栓口,并配备足够的水龙带。(0.5分)正确做法2:管道铺设越短越好。(0.5分)正确做法3:严禁消防竖管作为施工用水管线(或分开设置)。(0.5分)正确做法4:二级动火作业由项目责任工程师填写动火申请表。(0.5分)正确做法5:二级动火作业申请表报项目安全管理部门和项目负责人审查批准。(0.5分)正在做法6:消防干管直径≥100mm。(0.5分)正确做法7:室外消防栓间距≤120m。(0.5分)(2)施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》。(1分、1分)(3)应对工程用水和生活用水分别确定用水定额指标。(1分)2.关键线路B→D→I→K→L→N→Q;(0.5分)B→D→G→J→L→N→Q。(0.5分)工作E的总时差为1个月,自由时差为1个月。(0.5分、0.5分)工作M的总时是为4个月,自由时差为2个月。(0.5分、0.5分)3.情况1:项目监理机构应批准工程延期0个月,费用12万元。(0.5分、0.5分)理由:施工中发现未探明的地下障碍物,属于建设单位原因(或应当承担的风险),建设单位承担由此发生的施工单位机械闲置损失12万元,并顺延延误的工期。由于工作A总时差为1个月,延误的0.5个月不影响总工期,所以批复0个月。(0.5分、0.5分)情况2:项目监理机构应批准工程延期2个月,费用补偿6万元。(0.5分、0.5分)理由:建设单位订购的工程设备未接照合同约定时间进场,属于建设单位原因(或应当承担的风险),建设单位应承担由发生的施工人员窝工损失6万元,并顺延延误的工期。但工作J总时差为0(或关键工作),所以应批准工程延期2个月。(0.5分、0.5分)4.压缩工作N,压缩1.5个月;(1分、1分)压缩工作L,压缩0.5个月;(1分、1分)赶工费用=1.5×10+0.5×20=25万元。(1分、1分)【案例二】证儿八经教育证儿八经教育证儿八经教育经教育证儿八经教育证儿八经教育证儿证儿八经教育证儿八经教1.(1)不妥1:剪力墙板吊装施工采用先内后外的吊装顺序。(0.5分)正确做法:按照外墙先行吊装的原则(或先外后内)。(0.5分)不妥2:吊装工班组给预留的孔隙(洞)做灌注浆料的前期准备和后续工作。...
