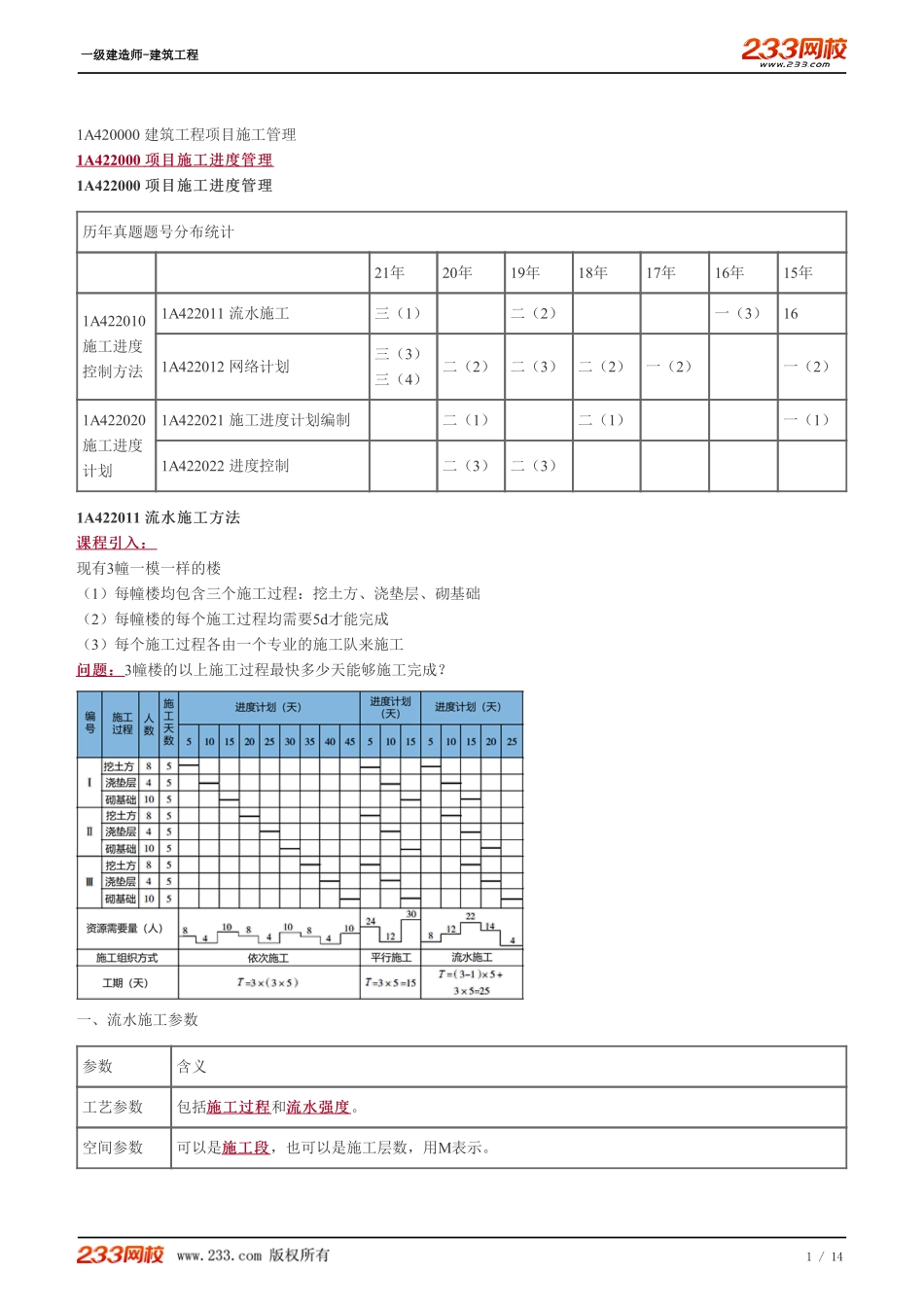

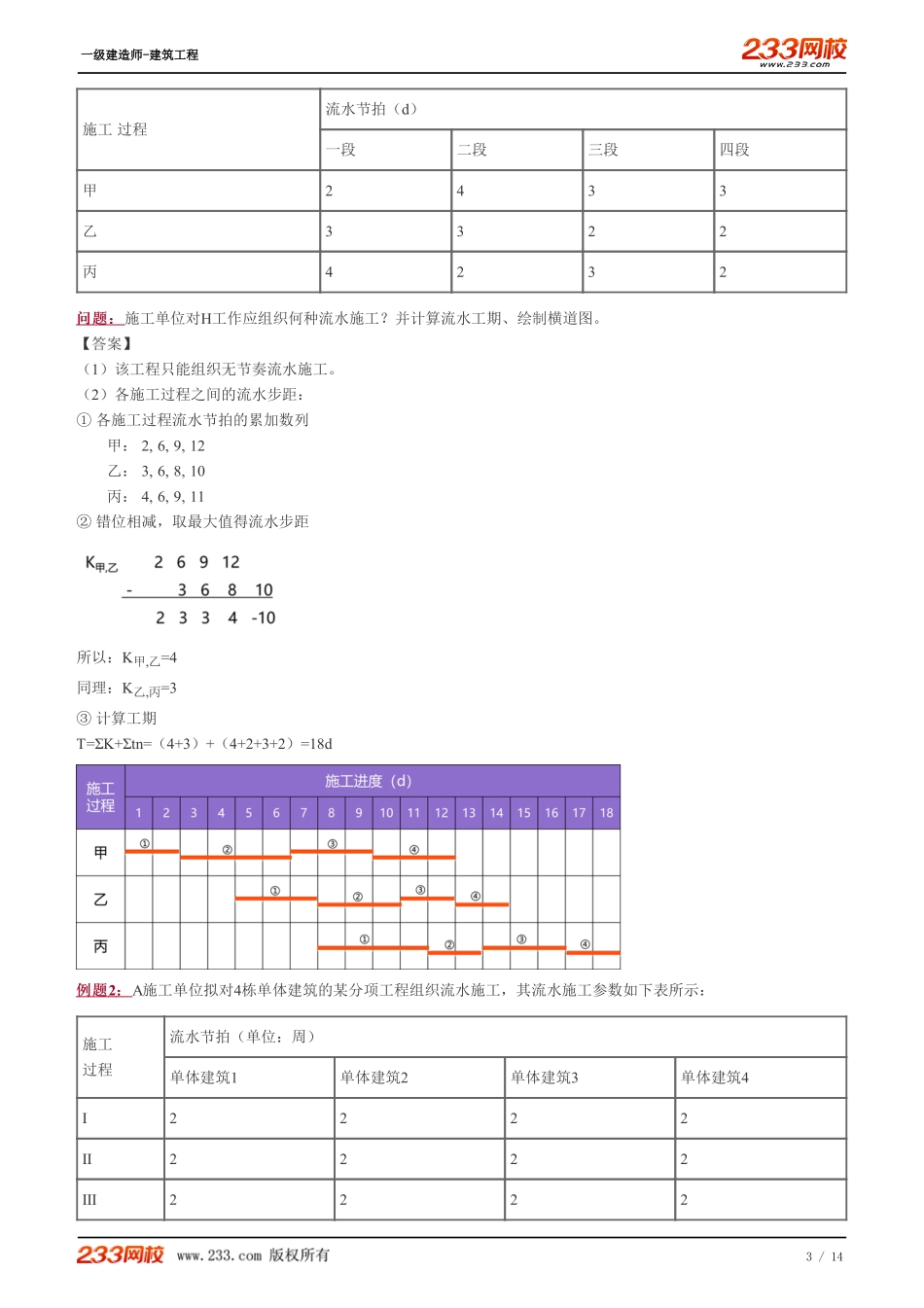

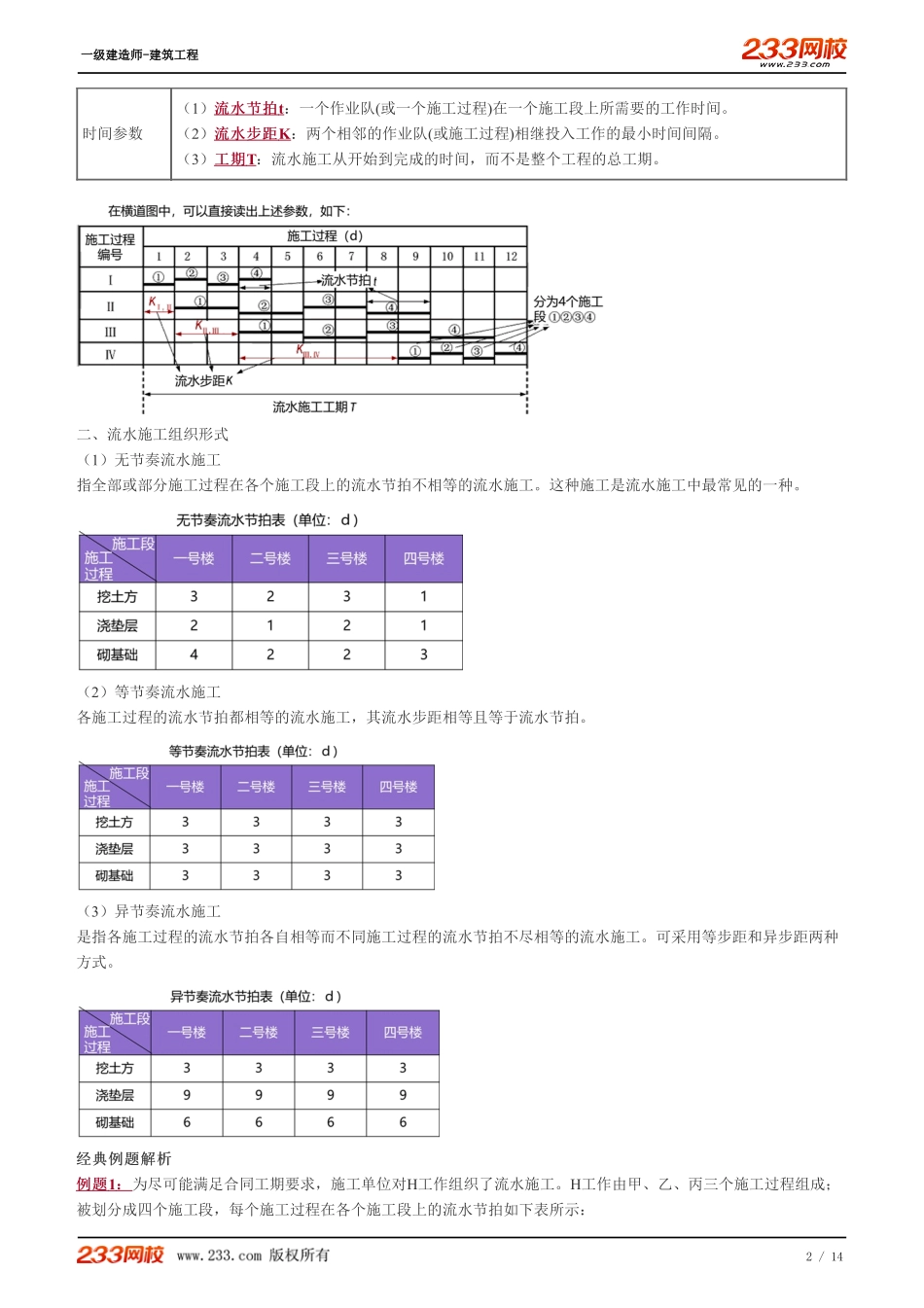

1A420000建筑工程项目施工管理1A422000项目施工进度管理项目施工进度管理1A422000项目施工进度管理项目施工进度管理历年真题题号分布统计21年20年19年18年17年16年15年1A422010施工进度控制方法1A422011流水施工三(1)二(2)一(3)161A422012网络计划三(3)三(4)二(2)二(3)二(2)一(2)一(2)1A422020施工进度计划1A422021施工进度计划编制二(1)二(1)一(1)1A422022进度控制二(3)二(3)1A422011流水施工方法流水施工方法课程引入:课程引入:现有3幢一模一样的楼(1)每幢楼均包含三个施工过程:挖土方、浇垫层、砌基础(2)每幢楼的每个施工过程均需要5d才能完成(3)每个施工过程各由一个专业的施工队来施工问题:问题:3幢楼的以上施工过程最快多少天能够施工完成?一、流水施工参数参数含义工艺参数包括施工过程施工过程和流水强度流水强度。空间参数可以是施工段施工段,也可以是施工层数,用M表示。一级建造师-建筑工程1/14时间参数(1)流水节拍流水节拍t:一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。(2)流水步距流水步距K:两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。(3)工期工期T:流水施工从开始到完成的时间,而不是整个工程的总工期。二、流水施工组织形式(1)无节奏流水施工指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。(2)等节奏流水施工各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。(3)异节奏流水施工是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。可采用等步距和异步距两种方式。经典例题解析经典例题解析例题例题1::为尽可能满足合同工期要求,施工单位对H工作组织了流水施工。H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如下表所示:一级建造师-建筑工程2/14施工过程流水节拍(d)一段二段三段四段甲2433乙3322丙4232问题:问题:施工单位对H工作应组织何种流水施工?并计算流水工期、绘制横道图。【答案】(1)该工程只能组织无节奏流水施工。(2)各施工过程之间的流水步距:①各施工过程流水节拍的累加数列甲:2,6,9,12乙:3,6,8,10丙:4,6,9,11②错位相减,取最大值得流水步距所以:K甲,乙=4同理:K乙,丙=3③计算工期T=ΣK+Σtn=(4+3)+(4+2+3+2)=18d例题例题2::A施工单位拟对4...
