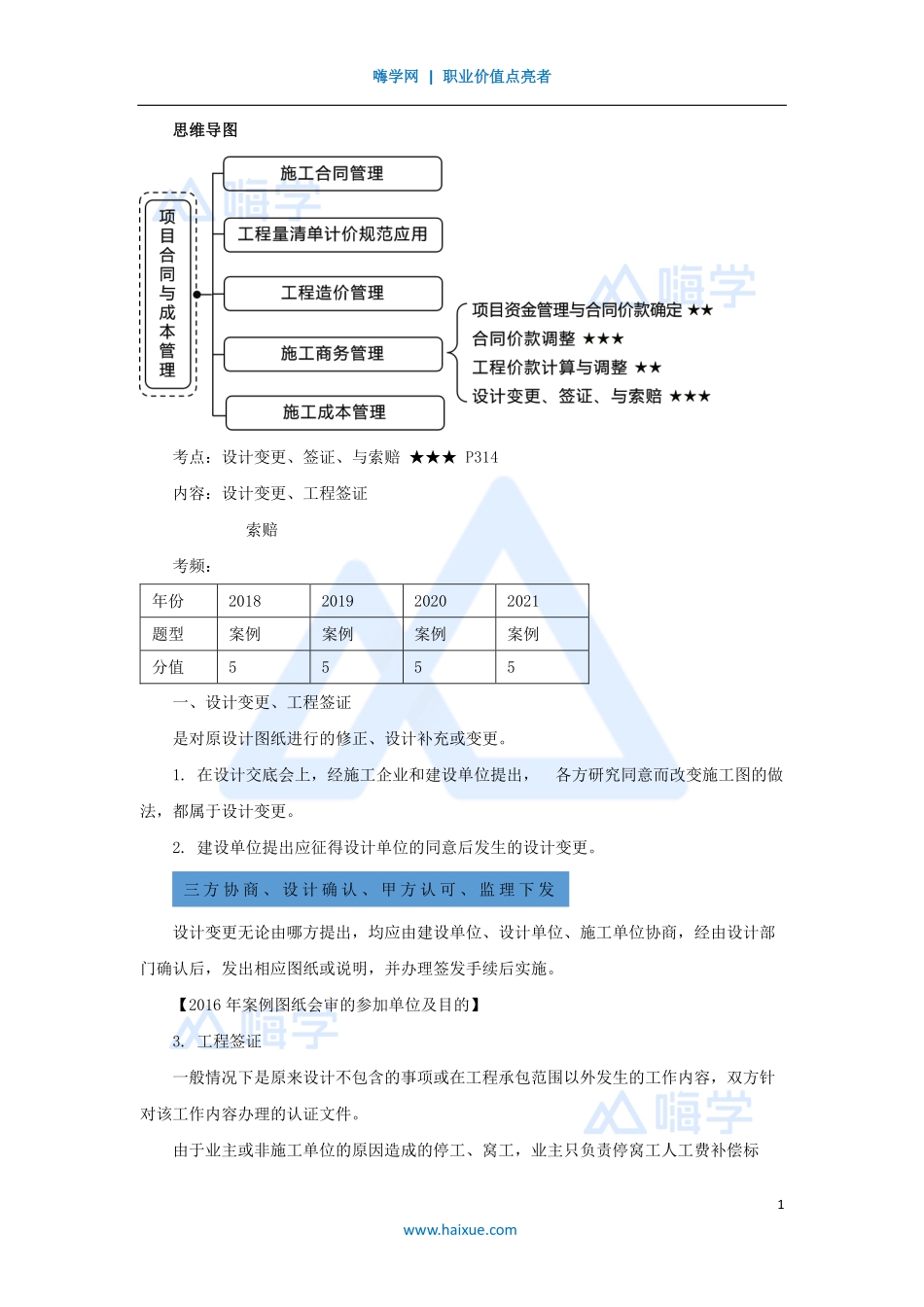

嗨学网|职业价值点亮者1www.haixue.com思维导图考点:设计变更、签证、与索赔★★★P314内容:设计变更、工程签证索赔考频:年份2018201920202021题型案例案例案例案例分值5555一、设计变更、工程签证是对原设计图纸进行的修正、设计补充或变更。1.在设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更。2.建设单位提出应征得设计单位的同意后发生的设计变更。设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经由设计部门确认后,发出相应图纸或说明,并办理签发手续后实施。【2016年案例图纸会审的参加单位及目的】3.工程签证一般情况下是原来设计不包含的事项或在工程承包范围以外发生的工作内容,双方针对该工作内容办理的认证文件。由于业主或非施工单位的原因造成的停工、窝工,业主只负责停窝工人工费补偿标三方协商、设计确认、甲方认可、监理下发嗨学网|职业价值点亮者2www.haixue.com准,而不是当地造价部门颁布的工资标准;机械停窝工费用也只按照租赁费或摊销费(折旧)计算,而不是机械台班费。二、索赔(一)索赔步骤:1.索赔意向通知,在干扰事件发生后,承包商必须按照合同约定迅速做出反应,在一定时间内,向工程师和业主递交索赔意向通知。(应在最近一期进度支付中结算)(二)索赔证据的种类:【2017年案例】招标文件、合同文本、各种工程图纸技术规范;来往信件;各种会谈纪要;施工进度计划和实际施工进度记录。施工现场的工程文件,如施工记录;工程照片;气候报告。工程中的各种检查验收报告和各种技术鉴定报告;工地的交接记录;建筑材料和设备的采购、订货、运输、进场,使用方面的记录、凭证和报表等。(三)索赔成立的条件(必须同时具备)(1)造成费用增加或工期损失属于非承包商的行为责任;(2)造成的费用增加或工期损失不是应由承包商承担的风险;(3)与合同相比较,已造成了实际的额外费用或工期损失;(4)承包商在事件发生后的规定时间(14d或28d)内提出了书面索赔意向通知和索赔报告。承包人可索赔内容:情形费用工期利润①发包方提供材料、设备有质量问题或迟延交付;②发包方未提供图纸、图纸不符或变更设计图纸、新增零星项;③发包方提出的工程范围变更;④发包方提供文件的缺陷或技术错误;⑤发包方未能提供现场所需的条件(场地、基础资料、许可等);√√√无责风险外有损及时嗨学网|职业价值点亮者3www.haixue.com⑥发包方造成的停水停...
