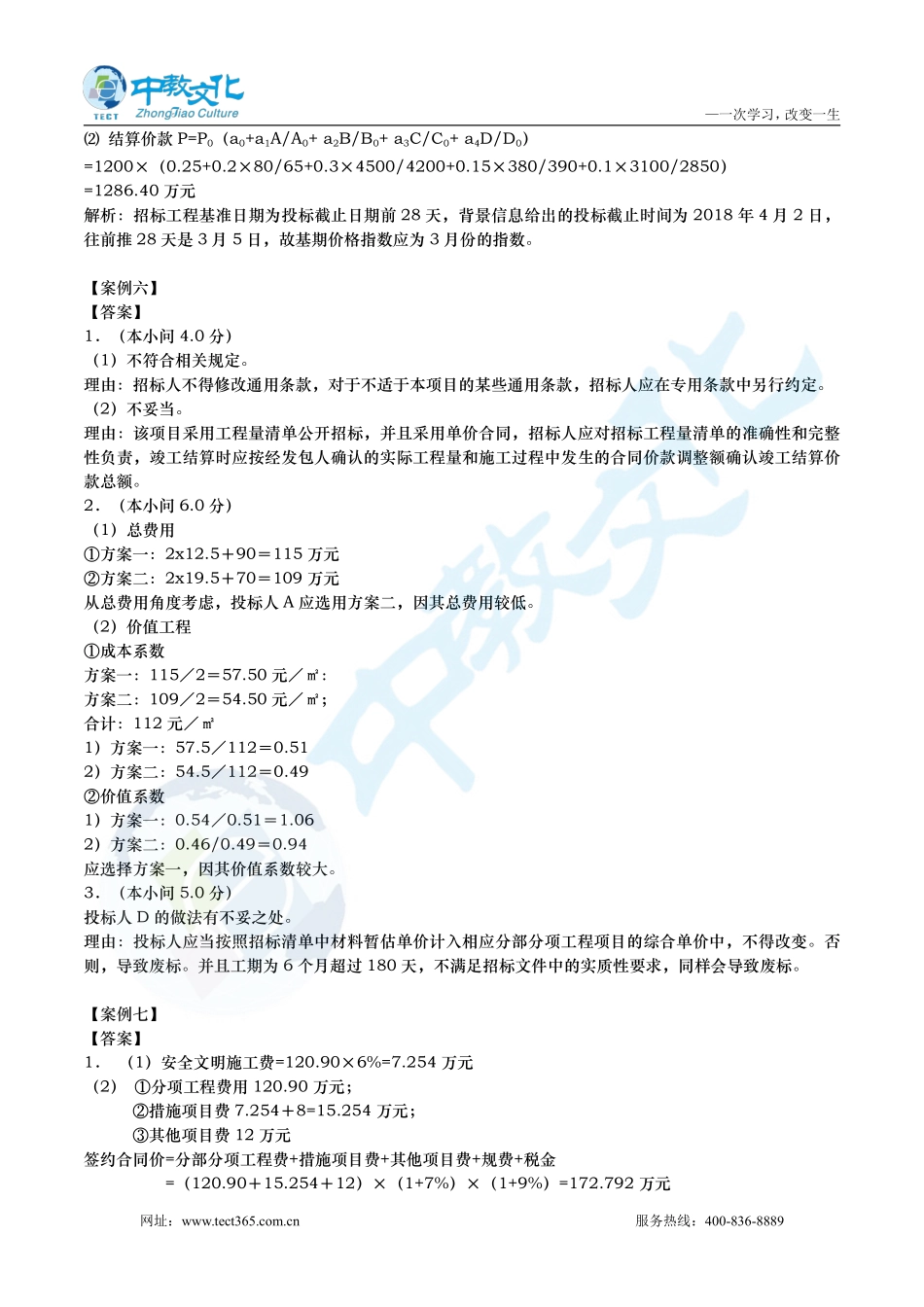

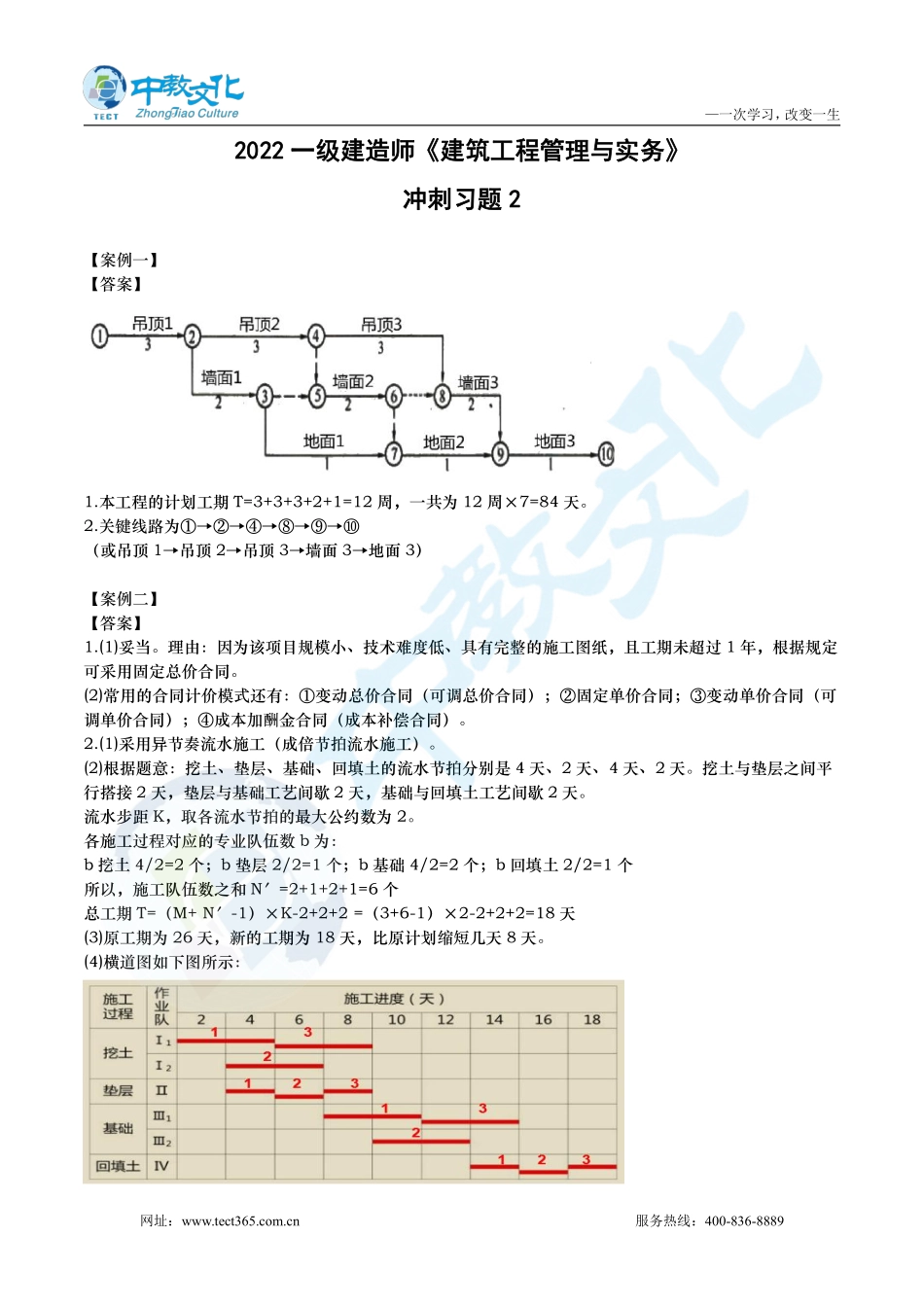

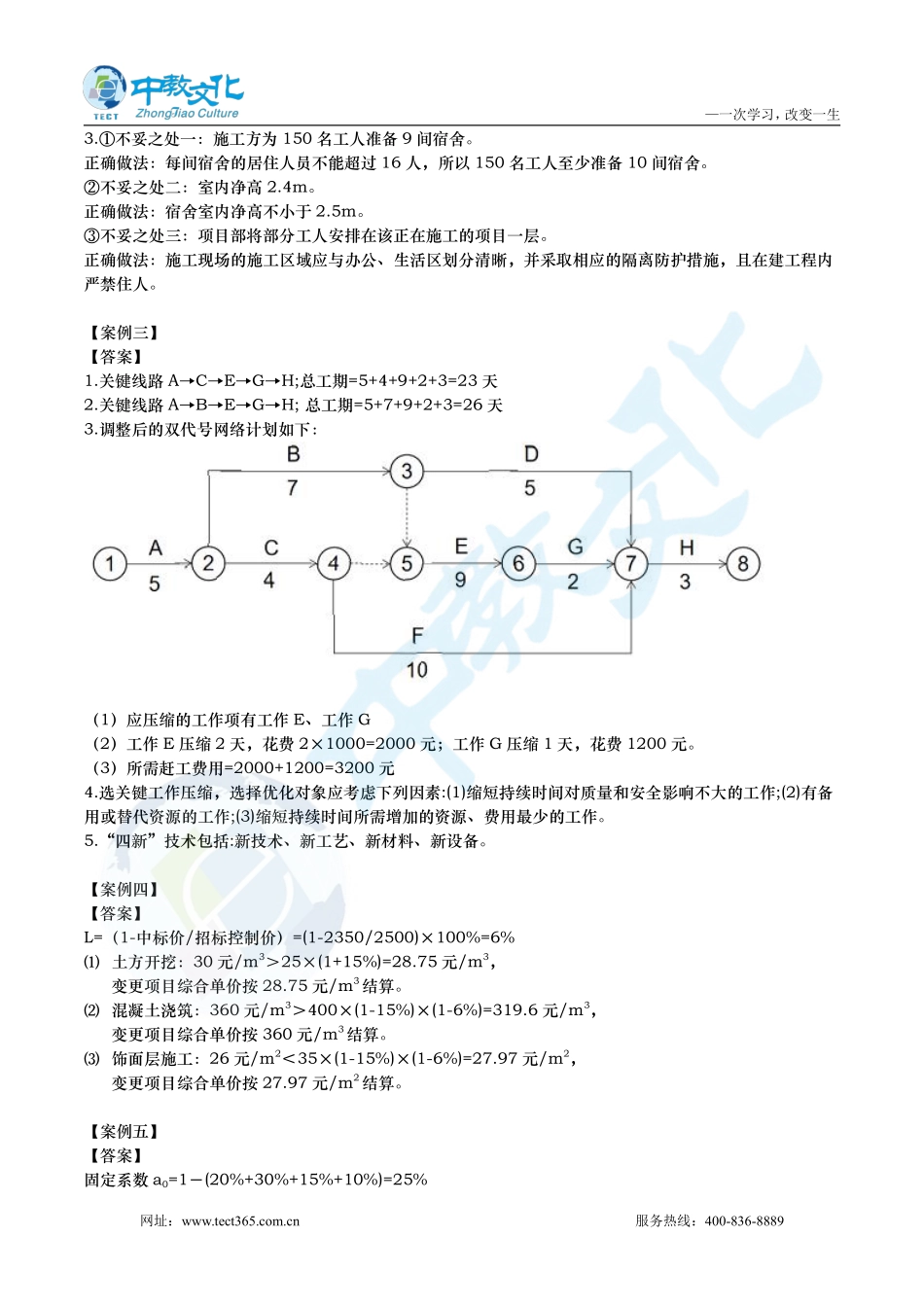

—一次学习,改变一生网址:www.tect365.com.cn服务热线:400-836-88892022一级建造师《建筑工程管理与实务》冲刺习题2【案例一】【答案】1.本工程的计划工期T=3+3+3+2+1=12周,一共为12周×7=84天。2.关键线路为①→②→④→⑧→⑨→⑩(或吊顶1→吊顶2→吊顶3→墙面3→地面3)【案例二】【答案】1.(1)妥当。理由:因为该项目规模小、技术难度低、具有完整的施工图纸,且工期未超过1年,根据规定可采用固定总价合同。(2)常用的合同计价模式还有:①变动总价合同(可调总价合同);②固定单价合同;③变动单价合同(可调单价合同);④成本加酬金合同(成本补偿合同)。2.(1)采用异节奏流水施工(成倍节拍流水施工)。(2)根据题意:挖土、垫层、基础、回填土的流水节拍分别是4天、2天、4天、2天。挖土与垫层之间平行搭接2天,垫层与基础工艺间歇2天,基础与回填土工艺间歇2天。流水步距K,取各流水节拍的最大公约数为2。各施工过程对应的专业队伍数b为:b挖土4/2=2个;b垫层2/2=1个;b基础4/2=2个;b回填土2/2=1个所以,施工队伍数之和N'=2+1+2+1=6个总工期T=(M+N'-1)×K-2+2+2=(3+6-1)×2-2+2+2=18天(3)原工期为26天,新的工期为18天,比原计划缩短几天8天。(4)横道图如下图所示:—一次学习,改变一生网址:www.tect365.com.cn服务热线:400-836-88893.①不妥之处一:施工方为150名工人准备9间宿舍。正确做法:每间宿舍的居住人员不能超过16人,所以150名工人至少准备10间宿舍。②不妥之处二:室内净高2.4m。正确做法:宿舍室内净高不小于2.5m。③不妥之处三:项目部将部分工人安排在该正在施工的项目一层。正确做法:施工现场的施工区域应与办公、生活区划分清晰,并采取相应的隔离防护措施,且在建工程内严禁住人。【案例三】【答案】1.关键线路A→C→E→G→H;总工期=5+4+9+2+3=23天2.关键线路A→B→E→G→H;总工期=5+7+9+2+3=26天3.调整后的双代号网络计划如下:(1)应压缩的工作项有工作E、工作G(2)工作E压缩2天,花费2×1000=2000元;工作G压缩1天,花费1200元。(3)所需赶工费用=2000+1200=3200元4.选关键工作压缩,选择优化对象应考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有备用或替代资源的工作;(3)缩短持续时间所需增加的资源、费用最少的工作。5.“四新”技术包括:新技术、新工艺、新材料、新设备。【案例四】【答案】L=(1-中标价/招标控制价)=(1-2350/2500)×100%=6%⑴土方开挖:30元/m3>25×(1+15%)...
