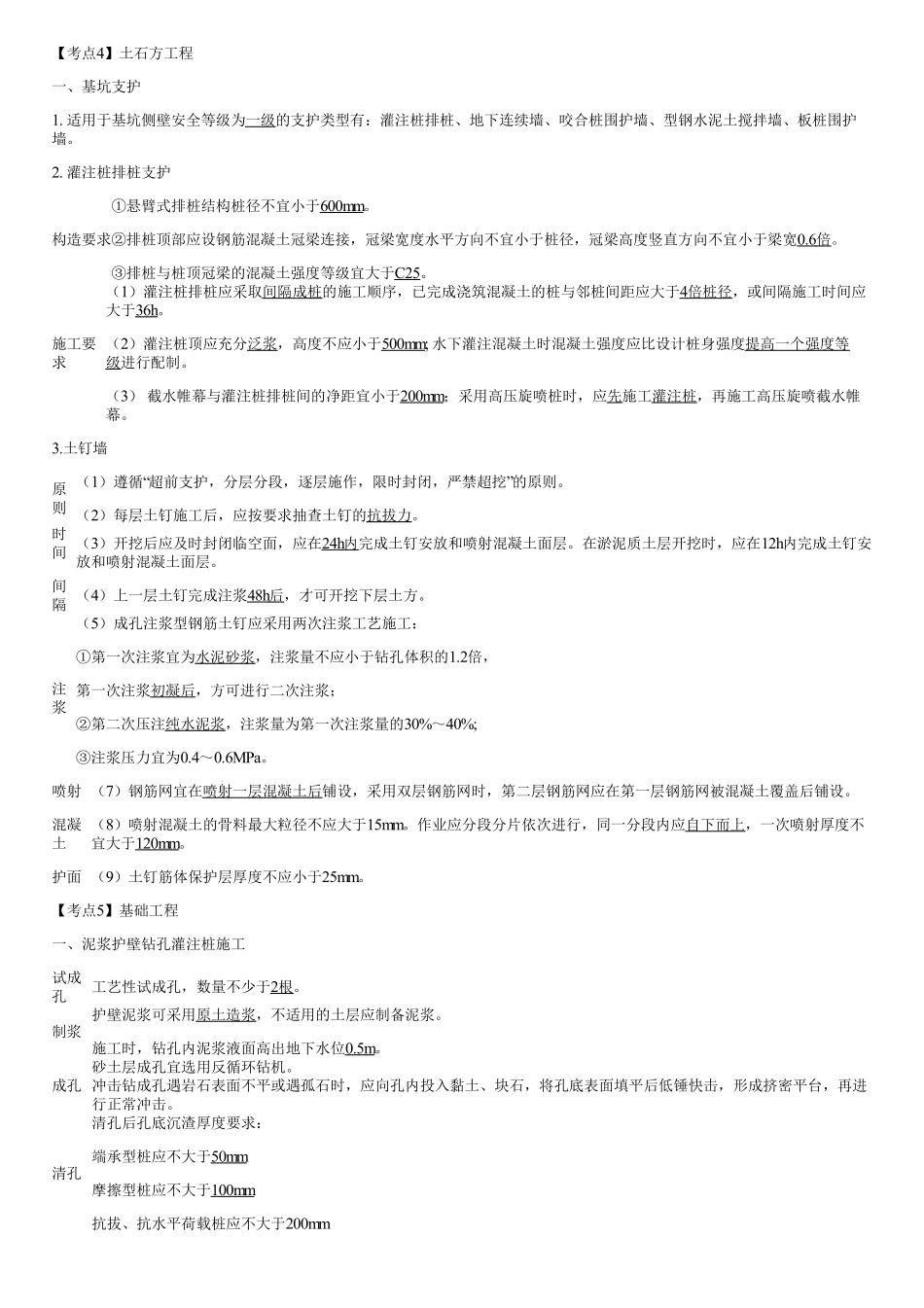

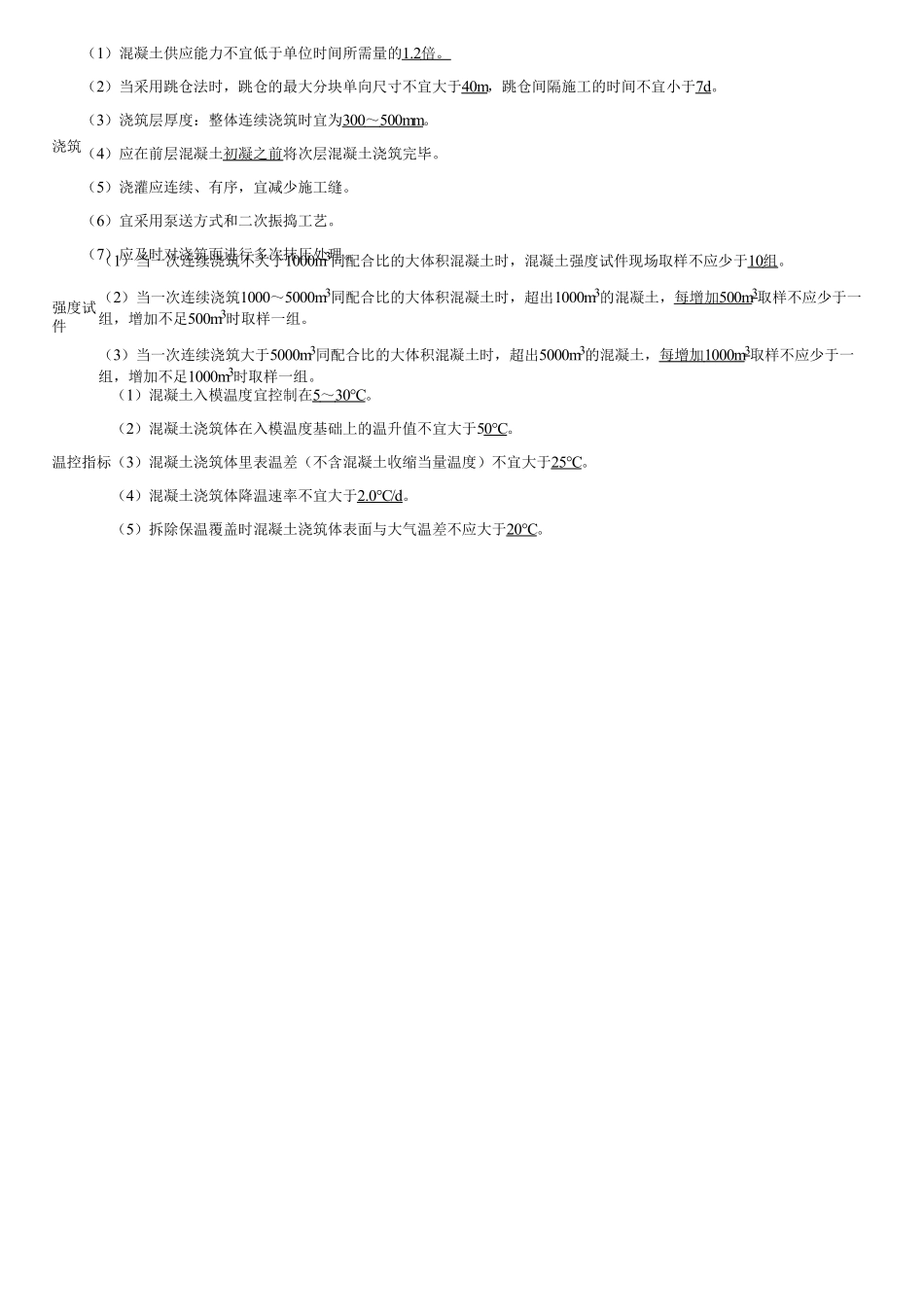

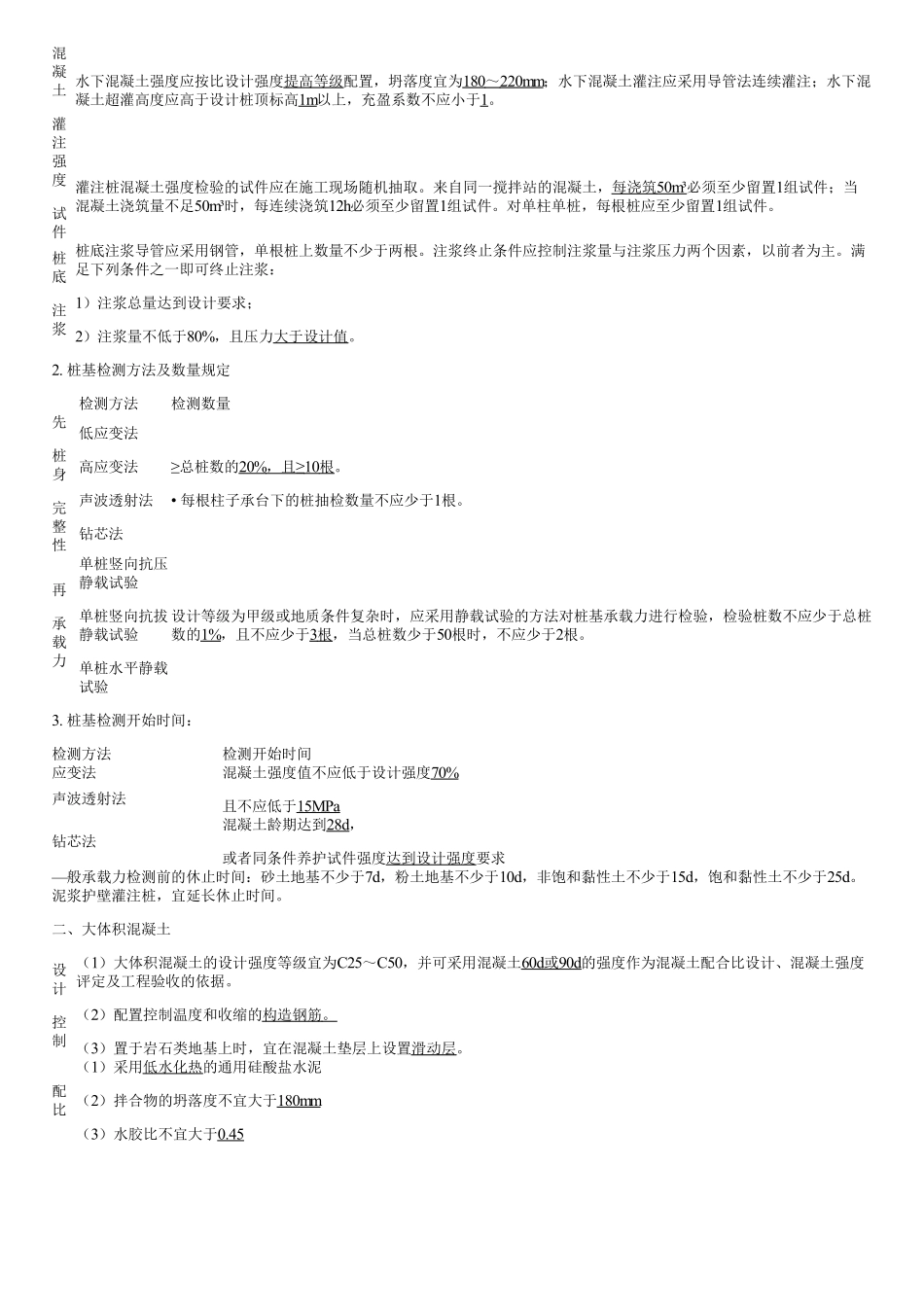

【考点4】土石方工程一、基坑支护1.适用于基坑侧壁安全等级为一级的支护类型有:灌注桩排桩、地下连续墙、咬合桩围护墙、型钢水泥土搅拌墙、板桩围护墙。2.灌注桩排桩支护构造要求①悬臂式排桩结构桩径不宜小于600mm。②排桩顶部应设钢筋混凝土冠梁连接,冠梁宽度水平方向不宜小于桩径,冠梁高度竖直方向不宜小于梁宽0.6倍。③排桩与桩顶冠梁的混凝土强度等级宜大于C25。施工要求(1)灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。(2)灌注桩顶应充分泛浆,高度不应小于500mm;水下灌注混凝土时混凝土强度应比设计桩身强度提高一个强度等级进行配制。(3)截水帷幕与灌注桩排桩间的净距宜小于200mm;采用高压旋喷桩时,应先施工灌注桩,再施工高压旋喷截水帷幕。3.土钉墙原则(1)遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则。(2)每层土钉施工后,应按要求抽查土钉的抗拔力。时间间隔(3)开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。(4)上一层土钉完成注浆48h后,才可开挖下层土方。注浆(5)成孔注浆型钢筋土钉应采用两次注浆工艺施工:①第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍,第一次注浆初凝后,方可进行二次注浆;②第二次压注纯水泥浆,注浆量为第一次注浆量的30%~40%;③注浆压力宜为0.4~0.6MPa。喷射混凝土护面(7)钢筋网宜在喷射一层混凝土后铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。(8)喷射混凝土的骨料最大粒径不应大于15mm。作业应分段分片依次进行,同一分段内应自下而上,一次喷射厚度不宜大于120mm。(9)土钉筋体保护层厚度不应小于25mm。【考点5】基础工程一、泥浆护壁钻孔灌注桩施工试成孔工艺性试成孔,数量不少于2根。制浆护壁泥浆可采用原土造浆,不适用的土层应制备泥浆。施工时,钻孔内泥浆液面高出地下水位0.5m。成孔砂土层成孔宜选用反循环钻机。冲击钻成孔遇岩石表面不平或遇孤石时,应向孔内投入黏土、块石,将孔底表面填平后低锤快击,形成挤密平台,再进行正常冲击。清孔清孔后孔底沉渣厚度要求:端承型桩应不大于50mm摩擦型桩应不大于100mm抗拔、抗水平荷载桩应不大于200mm混凝土灌注水下混凝土强度应按比设计强度提高等级配置,坍落度宜为180~220mm;水下混凝土灌注应采用导...
