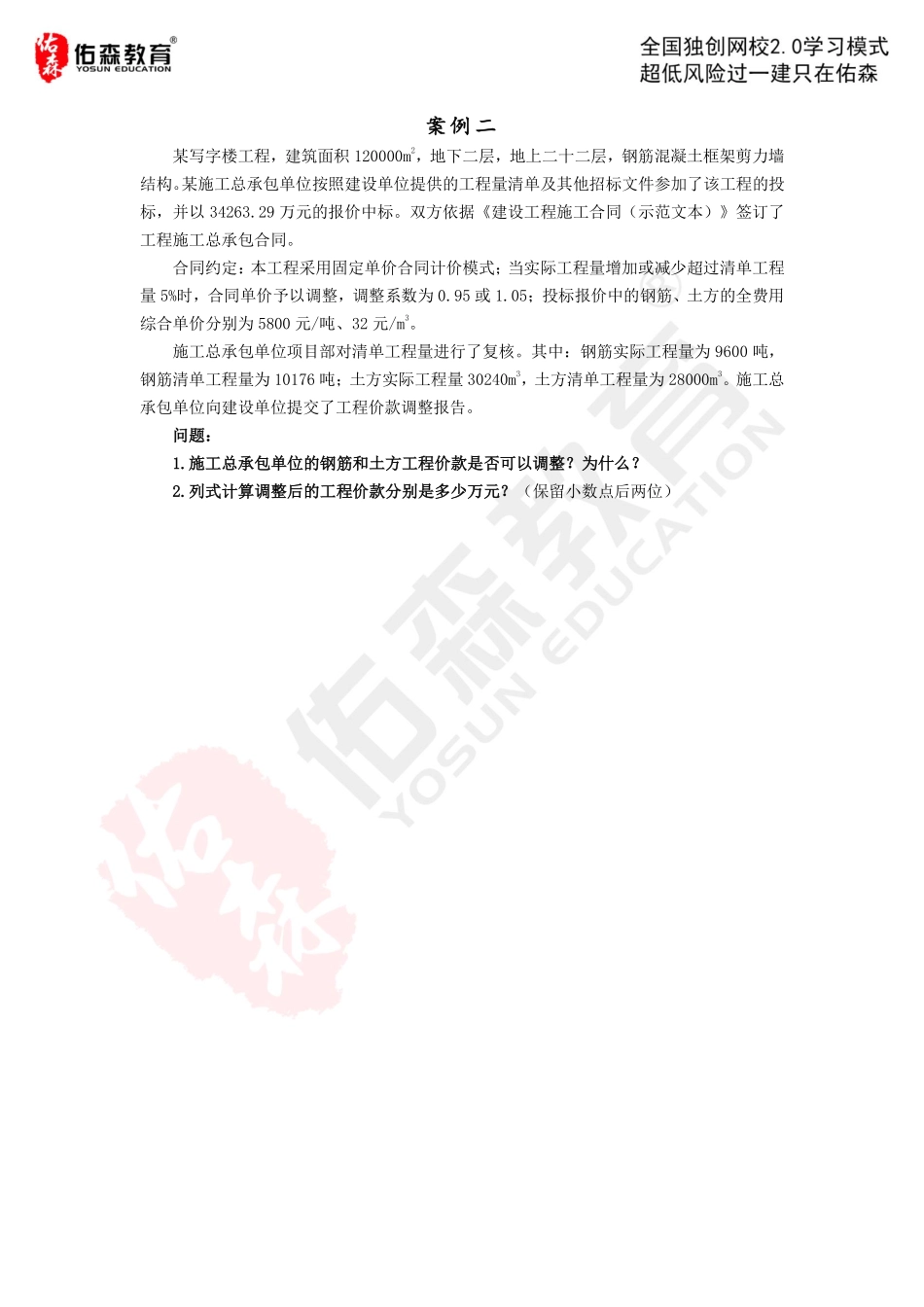

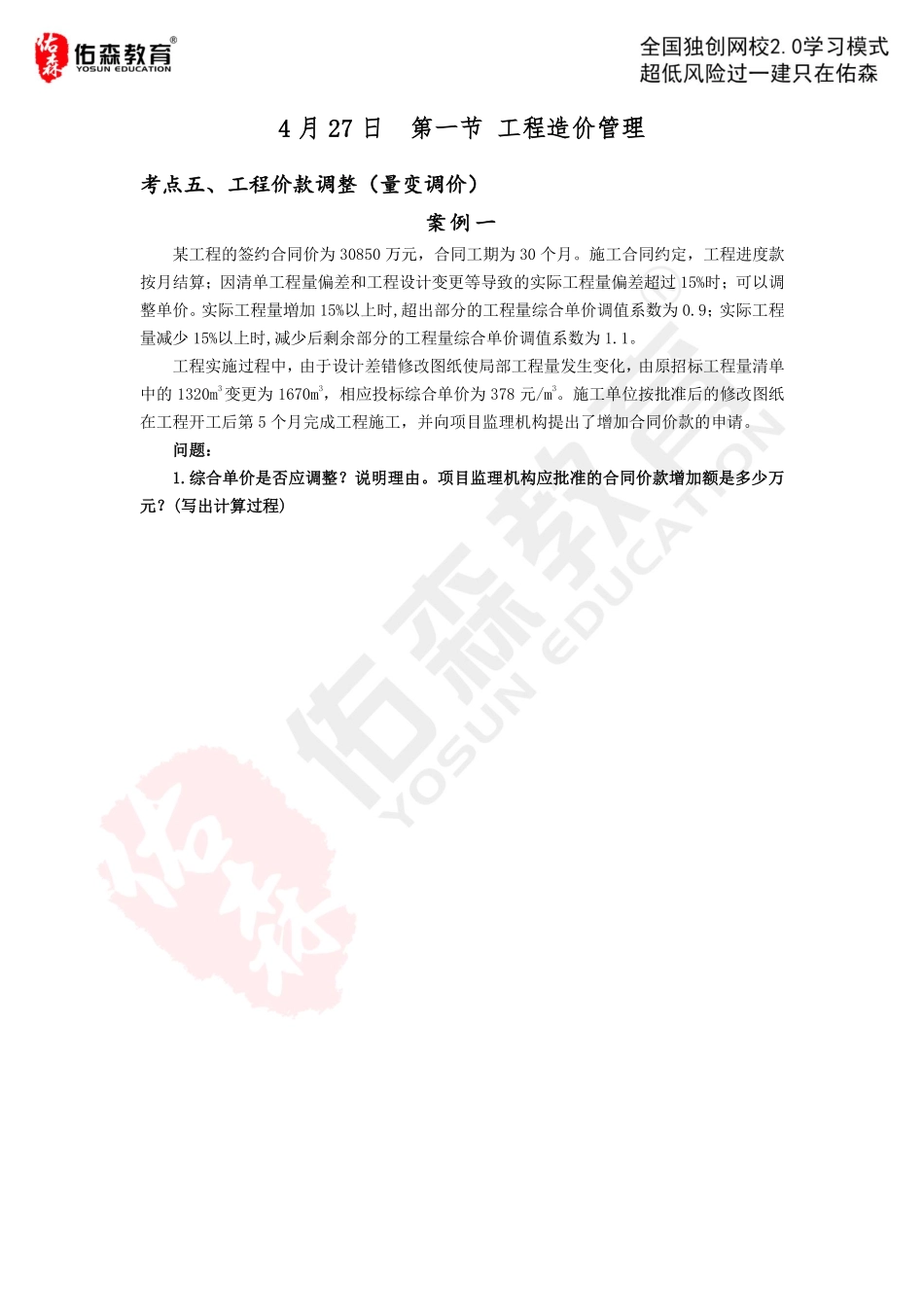

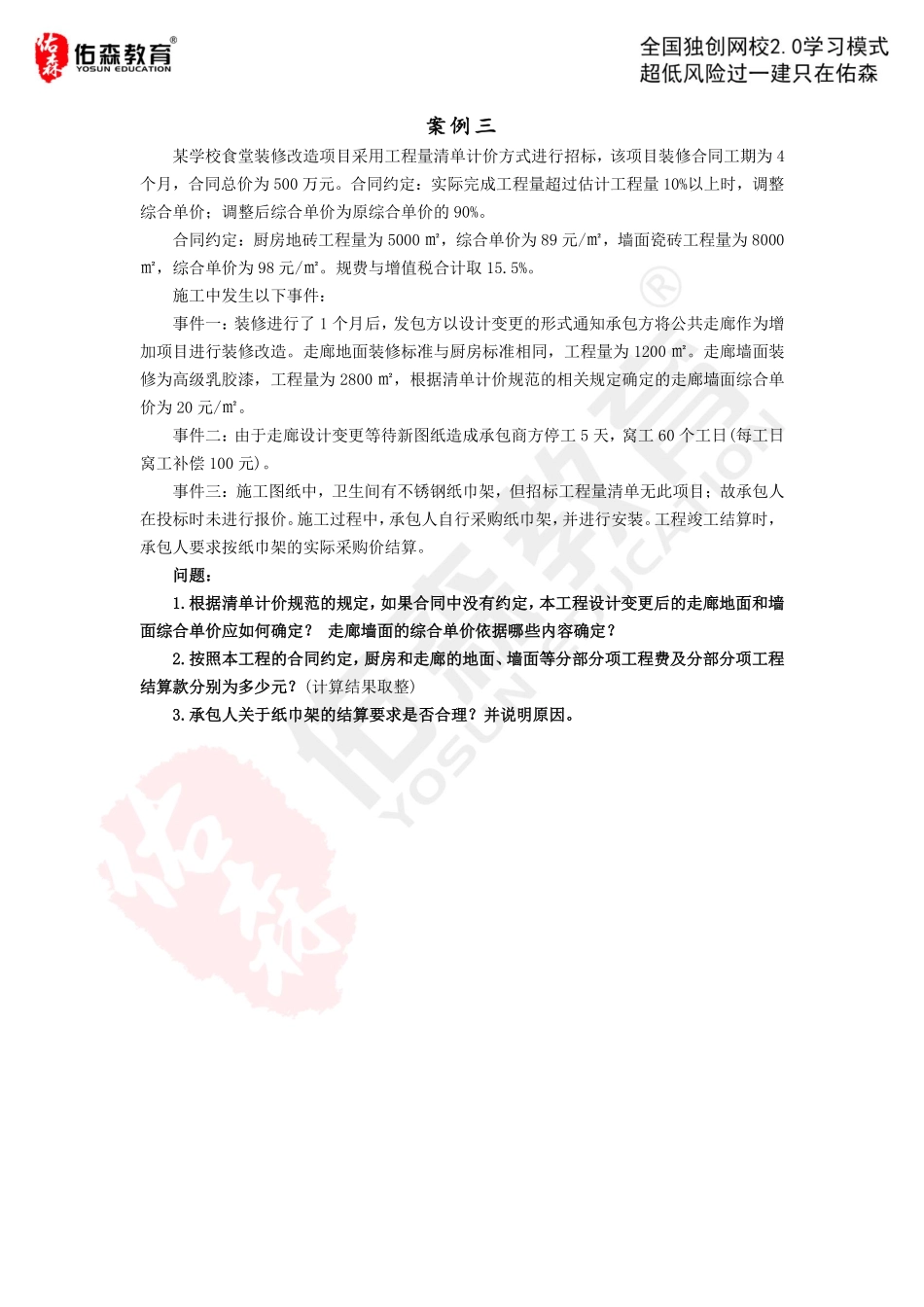

4月27日第一节工程造价管理考点五、工程价款调整(量变调价)案例一某工程的签约合同价为30850万元,合同工期为30个月。施工合同约定,工程进度款按月结算;因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时;可以调整单价。实际工程量増加15%以上时,超出部分的工程量综合单价调值系数为0.9;实际工程量减少15%以上时,减少后剩余部分的工程量综合单价调值系数为1.1。工程实施过程中,由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m3变更为1670m3,相应投标综合单价为378元/m3。施工单位按批准后的修改图纸在工程开工后第5个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。问题:1.综合单价是否应调整?说明理由。项目监理机构应批准的合同价款增加额是多少万元?(写出计算过程)案例二某写字楼工程,建筑面积120000m2,地下二层,地上二十二层,钢筋混凝土框架剪力墙结构。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标。双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量5%时,合同单价予以调整,调整系数为0.95或1.05;投标报价中的钢筋、土方的全费用综合单价分别为5800元/吨、32元/m3。施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600吨,钢筋清单工程量为10176吨;土方实际工程量30240m3,土方清单工程量为28000m3。施工总承包单位向建设单位提交了工程价款调整报告。问题:1.施工总承包单位的钢筋和土方工程价款是否可以调整?为什么?2.列式计算调整后的工程价款分别是多少万元?(保留小数点后两位)案例三某学校食堂装修改造项目采用工程量清单计价方式进行招标,该项目装修合同工期为4个月,合同总价为500万元。合同约定:实际完成工程量超过估计工程量10%以上时,调整综合单价;调整后综合单价为原综合单价的90%。合同约定:厨房地砖工程量为5000㎡,综合单价为89元/㎡,墙面瓷砖工程量为8000㎡,综合单价为98元/㎡。规费与增值税合计取15.5%。施工中发生以下事件:事件一:装修进行了1个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与厨房标准相同,工程量为1200㎡。走廊墙面装修为高级乳胶漆,工程量为2800㎡,根据清单计价规范的...
