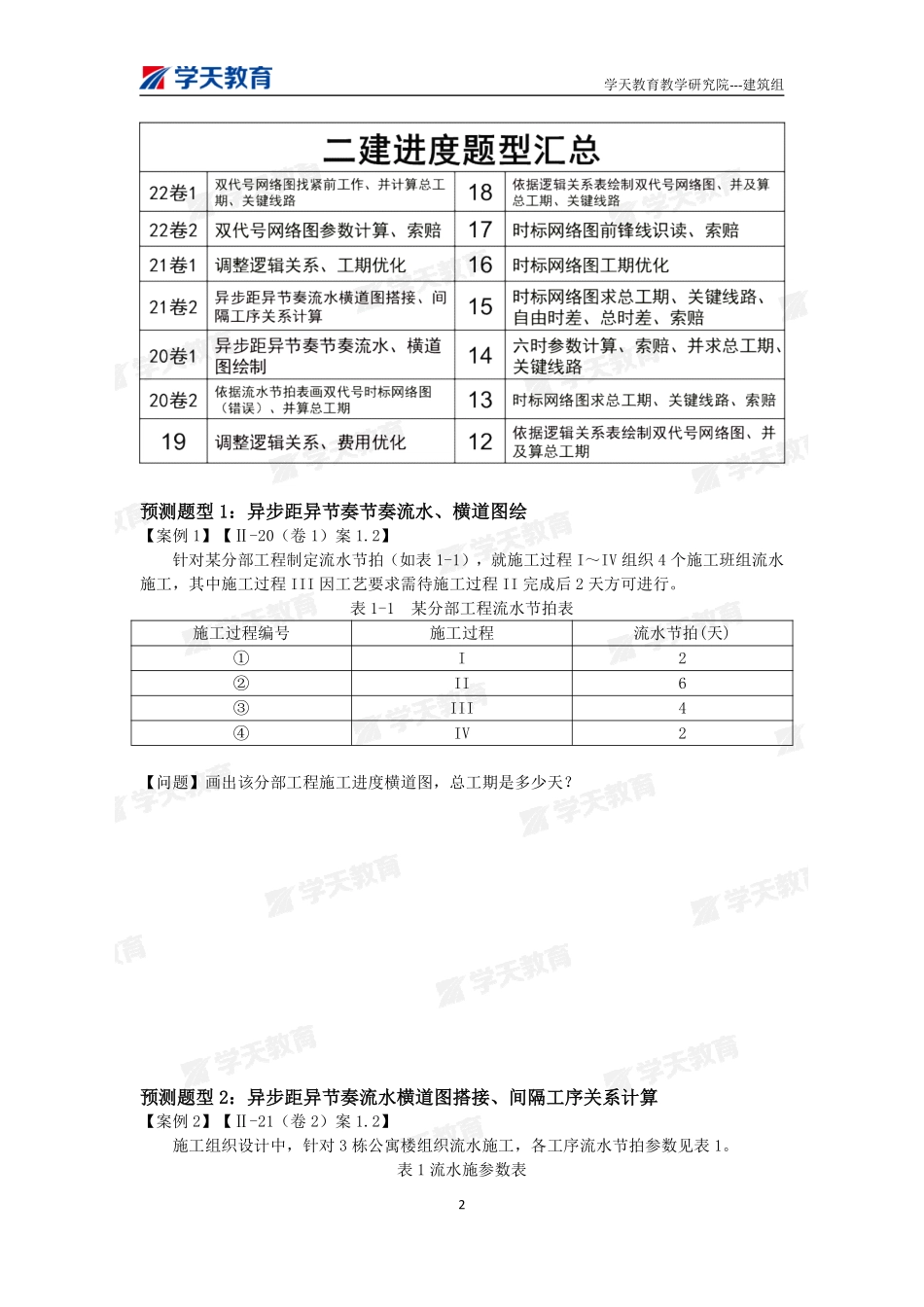

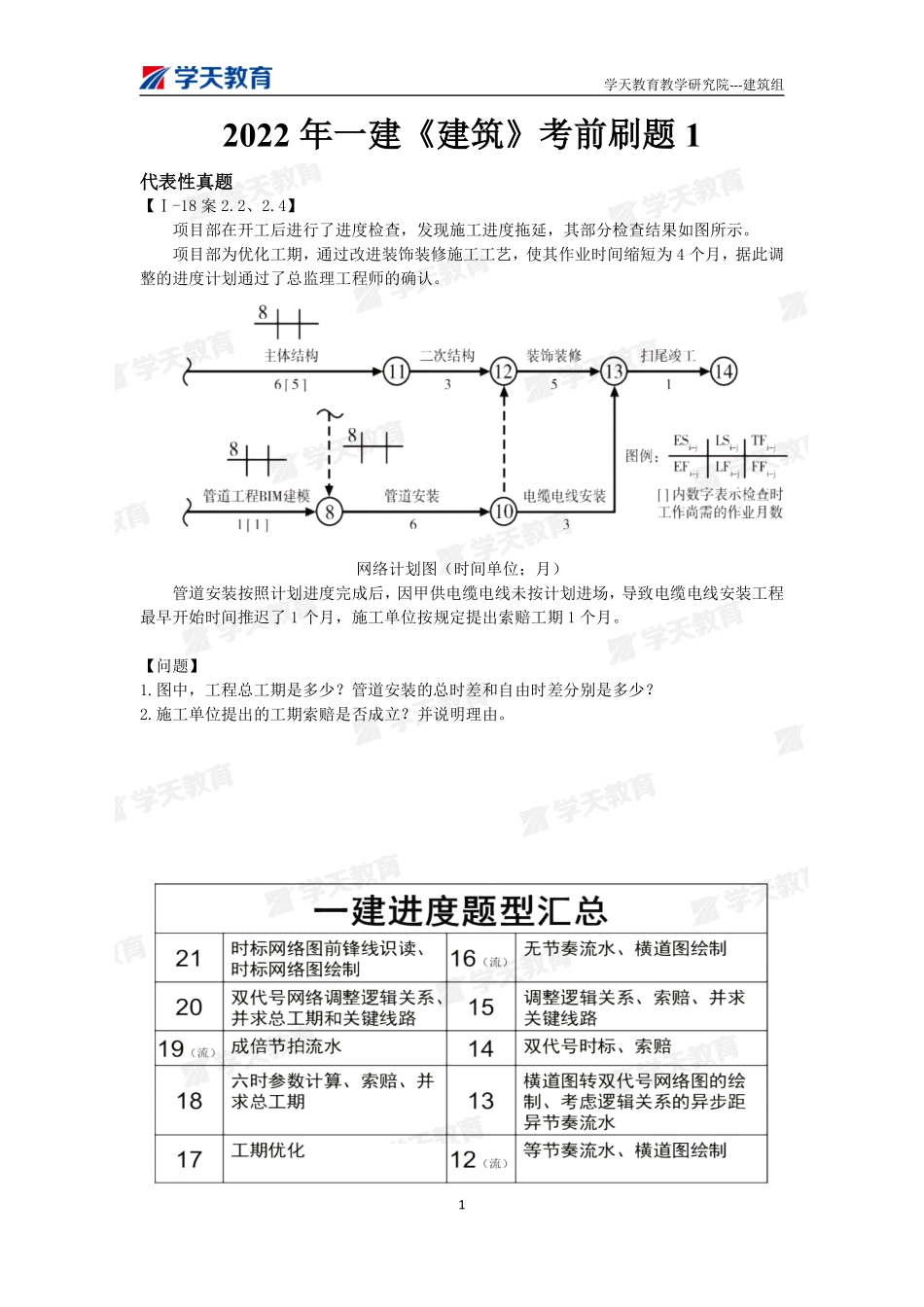

学天教育教学研究院---建筑组12022年一建《建筑》考前刷题1代表性真题【Ⅰ-18案2.2、2.4】项目部在开工后进行了进度检查,发现施工进度拖延,其部分检查结果如图所示。项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此调整的进度计划通过了总监理工程师的确认。网络计划图(时间单位;月)管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。【问题】1.图中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?2.施工单位提出的工期索赔是否成立?并说明理由。学天教育教学研究院---建筑组2预测题型1:异步距异节奏节奏流水、横道图绘【案例1】【Ⅱ-20(卷1)案1.2】针对某分部工程制定流水节拍(如表1-1),就施工过程I~IV组织4个施工班组流水施工,其中施工过程III因工艺要求需待施工过程II完成后2天方可进行。表1-1某分部工程流水节拍表施工过程编号施工过程流水节拍(天)①I2②II6③III4④IV2【问题】画出该分部工程施工进度横道图,总工期是多少天?预测题型2:异步距异节奏流水横道图搭接、间隔工序关系计算【案例2】【Ⅱ-21(卷2)案1.2】施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。表1流水施参数表学天教育教学研究院---建筑组3工序编号施工过程流水节拍(周)与紧前工序的关系(搭接/间隔及时间)○1土方开挖与基础3○2地上结构5A、B○3砌筑与安装5C、D○4装饰装修及收尾4绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。施工过程施工进度(单位:周)246810121416182022242628土方开挖与基础地上结构砌筑与安装装饰装修及收尾图1-1流水施工横道图【问题】写出流水节拍参数表中:A、C对应的工序关系,B、D对应的时间。预测题型3:依据逻辑关系表绘制双代号网络图【案例3】【Ⅱ-18案1.1】上部标准层结构工序安排表工作内容施工准备模板支撑体系搭设模板支设钢筋加工钢筋绑扎管线预埋混凝土浇筑工序编号ABCDEFG时间(天)1222211紧后工序B、DC、FEEGG/【问题】根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?学天教育教学研究院---建筑组4【案例4】工程开工前,项目部编制了科研楼基础工程施工进度计划(见下表)。表某大学科研楼工作内容、逻辑关系及持续时间表工作内容紧前工作持续时间/天A——...
