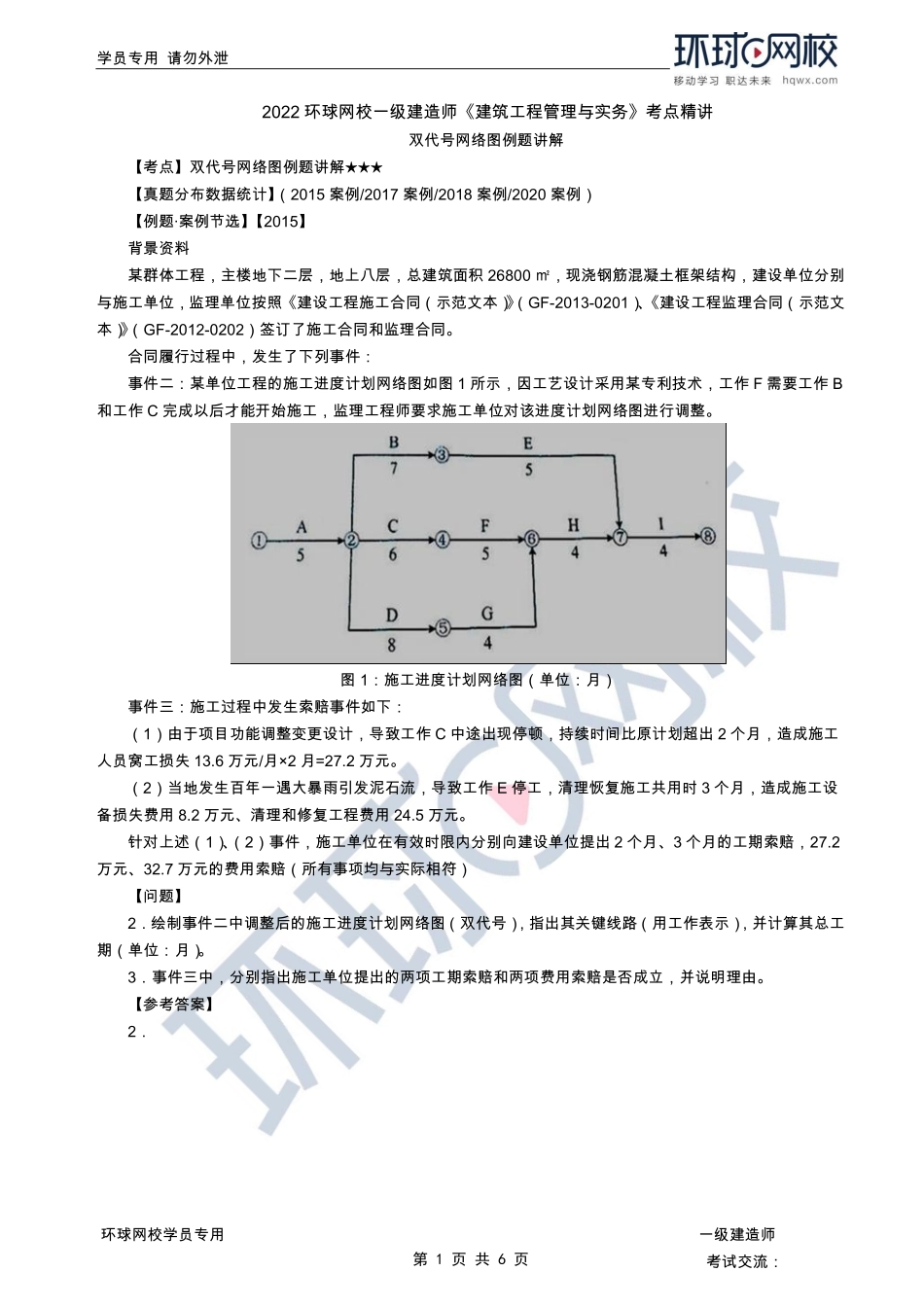

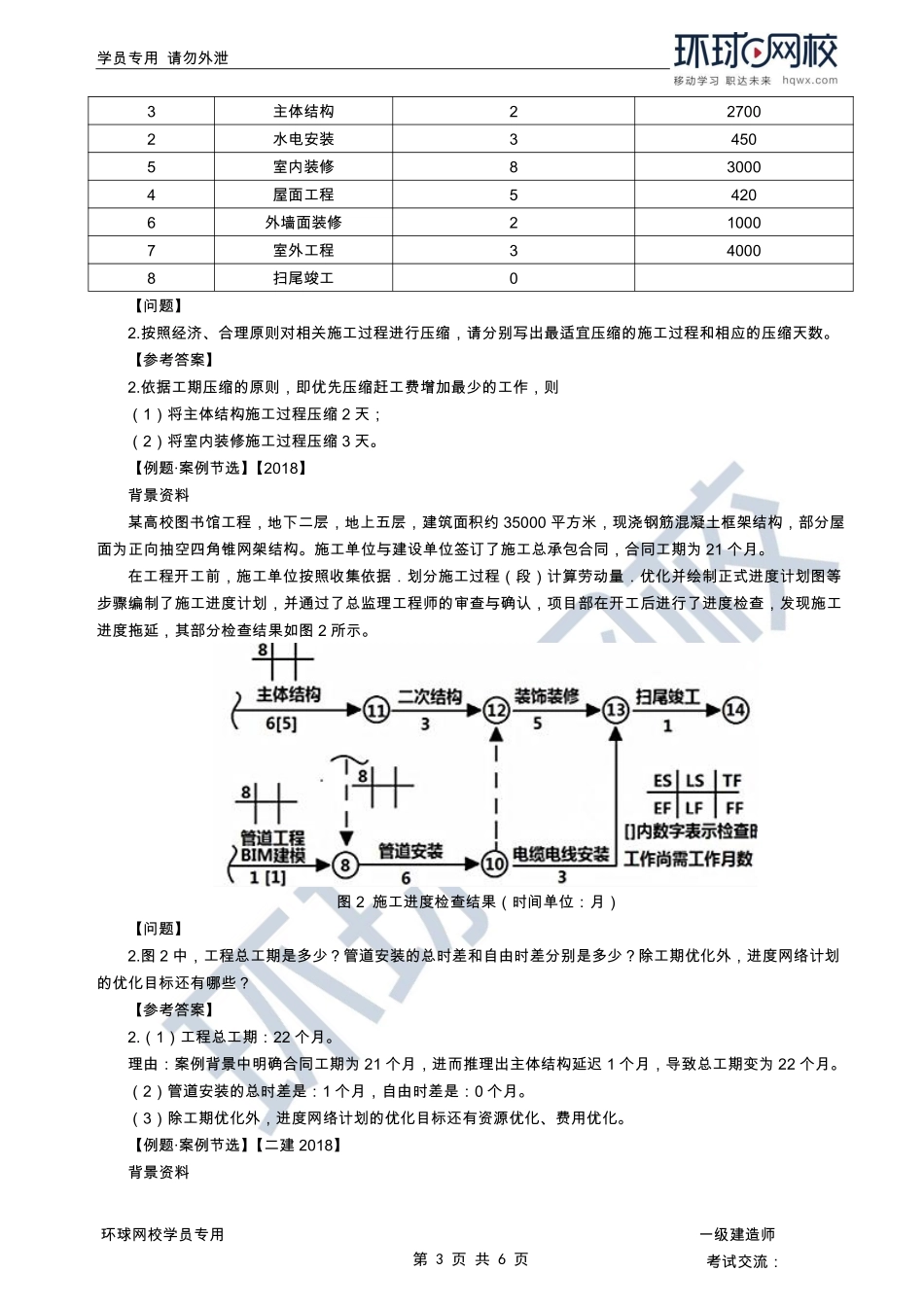

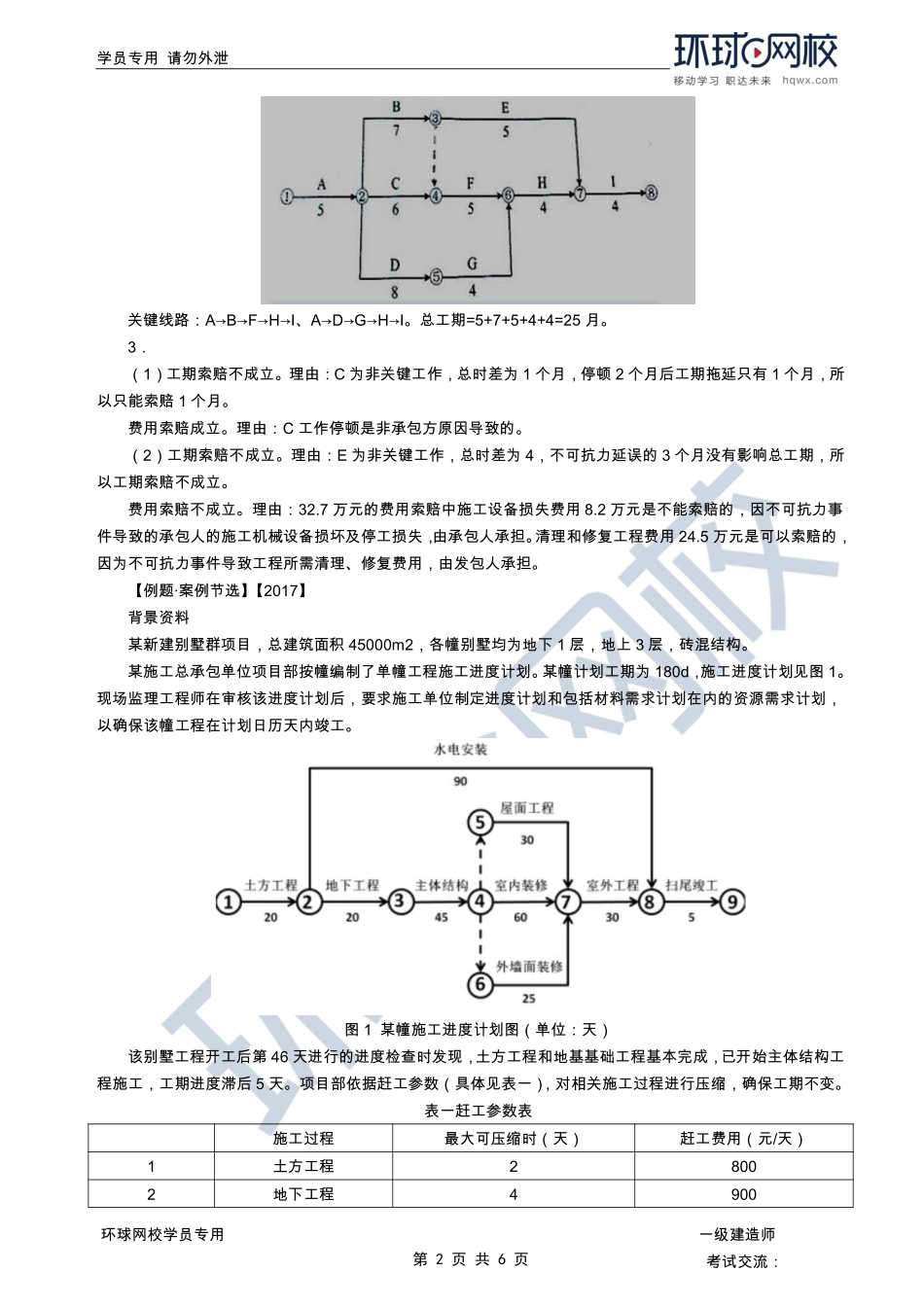

学员专用请勿外泄第1页共6页环球网校学员专用一级建造师考试交流:2022环球网校一级建造师《建筑工程管理与实务》考点精讲双代号网络图例题讲解【考点】双代号网络图例题讲解★★★【真题分布数据统计】(2015案例/2017案例/2018案例/2020案例)【例题·案例节选】【2015】背景资料某群体工程,主楼地下二层,地上八层,总建筑面积26800㎡,现浇钢筋混凝土框架结构,建设单位分别与施工单位,监理单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。合同履行过程中,发生了下列事件:事件二:某单位工程的施工进度计划网络图如图1所示,因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工,监理工程师要求施工单位对该进度计划网络图进行调整。图1:施工进度计划网络图(单位:月)事件三:施工过程中发生索赔事件如下:(1)由于项目功能调整变更设计,导致工作C中途出现停顿,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元。(2)当地发生百年一遇大暴雨引发泥石流,导致工作E停工,清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)【问题】2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。【参考答案】2.学员专用请勿外泄第2页共6页环球网校学员专用一级建造师考试交流:关键线路:A→B→F→H→I、A→D→G→H→I。总工期=5+7+5+4+4=25月。3.(1)工期索赔不成立。理由:C为非关键工作,总时差为1个月,停顿2个月后工期拖延只有1个月,所以只能索赔1个月。费用索赔成立。理由:C工作停顿是非承包方原因导致的。(2)工期索赔不成立。理由:E为非关键工作,总时差为4,不可抗力延误的3个月没有影响总工期,所以工期索赔不成立。费用索赔不成立。理由:32.7万元的费用索赔中施工设备损失费用8.2万元是不能索赔的,因不可抗力事件导致的承包人的施工机械设备损坏及停工损失,由承包人承担。清理和修复工程费用24.5万元是可以索赔的,因为不可抗力事件导致工...
