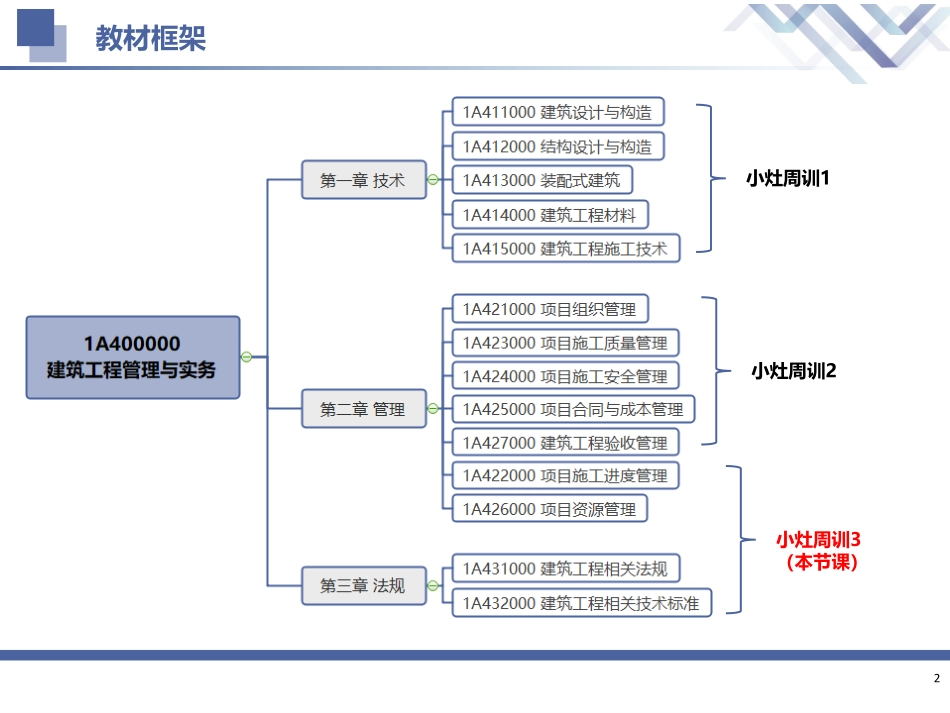

一级建造师-建筑工程管理与实务第一轮小灶周训3主讲老师:杨严卓2教材框架小灶周训1小灶周训3(本节课)小灶周训21A422010施工进度控制方法什么是横道图?1A422011流水施工方法4什么是流水施工?1A422011流水施工方法5一、流水施工参数(1)空间参数(M):施工段,施工层数。(1)工艺参数(n):施工过程(工序)、流水强度。(3)时间参数:流水节拍(t):某个专业队在一个施工段上的施工时间流水步距(K):相邻专业队进入流水作业的最小时间间隔工期(T):该流水施工完工所需时间1A422011流水施工方法61A422011流水施工方法7【2014】下列参数中,属于流水施工参数的有()。A.技术参数B.空间参数C.工艺参数D.设计参数E.时间参数【答案】BCE【2013】下列流水施工参数中,不属于时间参数的是()。A.流水节拍B.流水步距C.工期D.流水强度【答案】D二、流水施工的组织形式及绘制1A422011流水施工方法8工序流水节拍(d)1楼2楼3楼土方312主体223装修221n=3M=3工序施工进度(d)1234567891011土方主体装修K1K2二、流水施工的组织形式及绘制1A422011流水施工方法9等节奏流水施工异节奏流水施工无节奏流水施工1A422011流水施工方法102.无节奏流水施工(计算)公式:T=∑K+∑tn+∑G∑K——各施工过程流水步距之和【大差法】∑tn——最后工作持续时间之和【4+5+4】∑G——技术组织间歇施工过程数=专业队数无节奏流水施工1A422011流水施工方法11第二步:错位相减取最大值得流水步距K12=2510-3713223-13因此,K12=3同理,K23=4第一步:列各施工过程流水节拍累加数列绑钢筋:支模板:浇筑砼:第三步:算工期T=∑K+∑tn+∑G=(3+4)+(4+5+4)+0=20d2,5,104,9,133,7,13T=∑K+∑tn+∑G“累加数列错位相减取大差法“(简称”大差法”)1A422011流水施工方法12M=3K12=3T=20G=0K23=4施工过程施工进度(d)2468101214161820绑钢筋支模板浇筑混凝土K12=3K23=4∑K∑tn1A422011流水施工方法13等节奏流水施工公式:T=(M+n-1)K+GM——施工段数n——施工过程数=专业队数K——流水步距=流水节拍(K=t)G——技术组织间歇(根据题目条件)1.等节奏流水施工(计算)【经典案例】A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表;其中:施工顺序Ⅰ-Ⅱ-Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。【问题】绘制流水施工进度计划横道图,并计算其流水施工工期。1A422011流水施工方法14【答案】T=(M+n-1)K+G=(4+3-1)×2+1=13...
