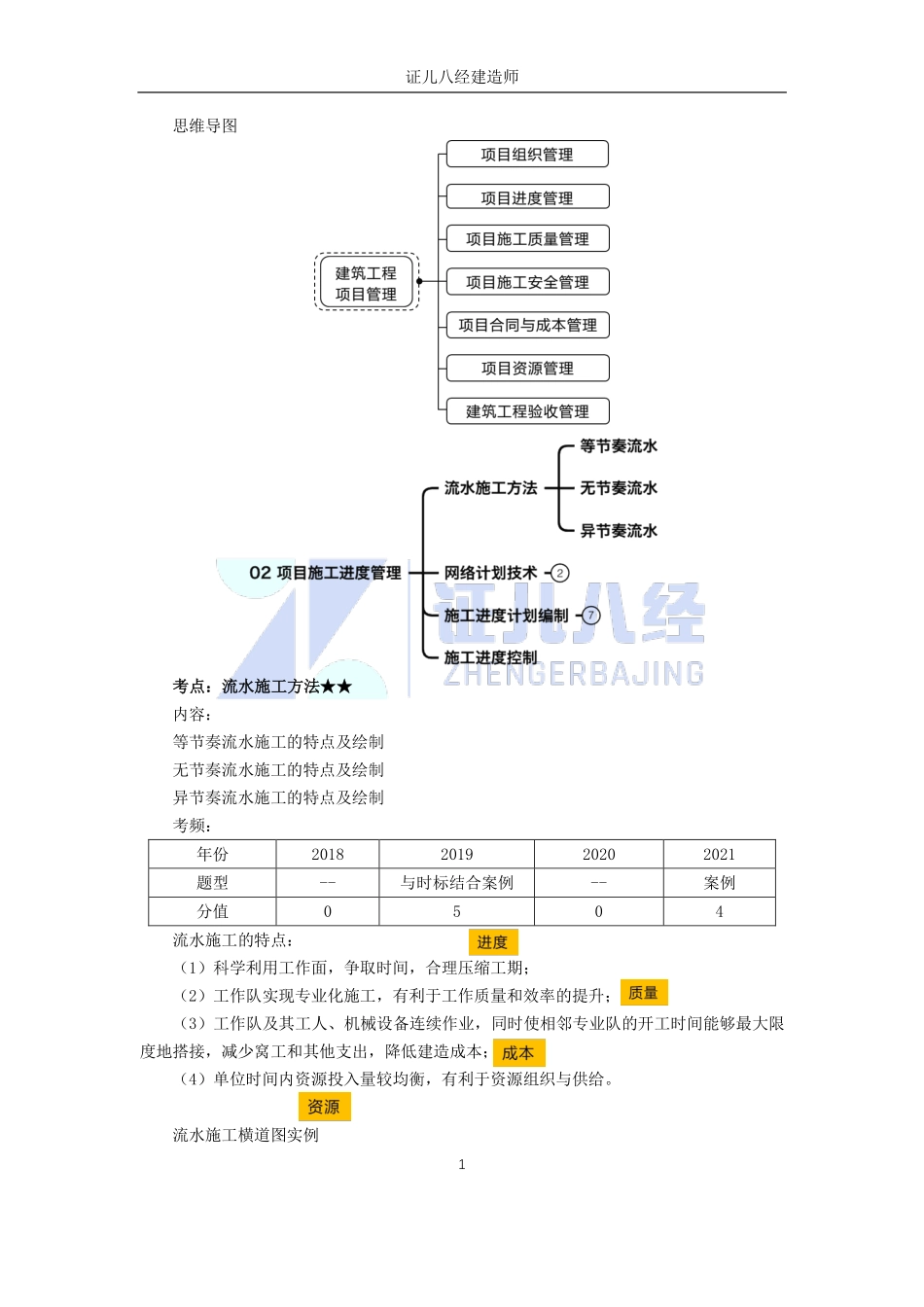

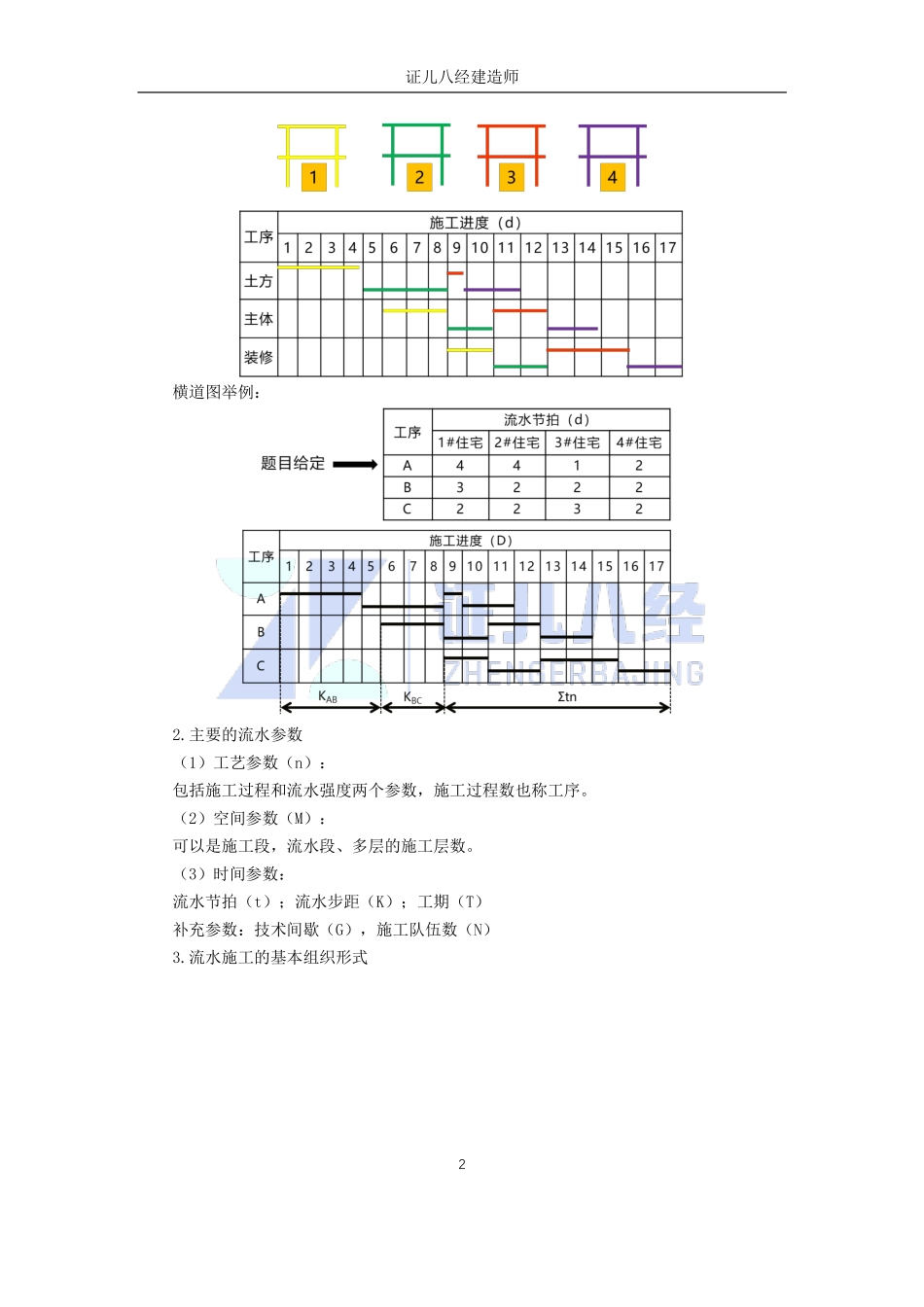

证儿八经建造师1思维导图考点:流水施工方法★★内容:等节奏流水施工的特点及绘制无节奏流水施工的特点及绘制异节奏流水施工的特点及绘制考频:年份2018201920202021题型--与时标结合案例--案例分值0504流水施工的特点:(1)科学利用工作面,争取时间,合理压缩工期;(2)工作队实现专业化施工,有利于工作质量和效率的提升;(3)工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;(4)单位时间内资源投入量较均衡,有利于资源组织与供给。流水施工横道图实例证儿八经建造师2横道图举例:2.主要的流水参数(1)工艺参数(n):包括施工过程和流水强度两个参数,施工过程数也称工序。(2)空间参数(M):可以是施工段,流水段、多层的施工层数。(3)时间参数:流水节拍(t);流水步距(K);工期(T)补充参数:技术间歇(G),施工队伍数(N)3.流水施工的基本组织形式证儿八经建造师34.流水施工的组织形式及部分参数计算方法:流水施工的组织形式计算K(步距)工期T计算公式等节奏流水K=t(节拍)(M+n-1)K无节奏流水大差法ΣK+Σtn+ΣG异节奏等步距异节奏(成倍节奏)提取公因式法(M+N-1)K异步距异节奏大差法ΣK+Σtn+ΣG二、等节奏的流水横道图绘制及特点【等节奏案例】某拟建住宅小区有A、B、C三个一样的住宅楼组成;该工程共划分成三个施工流水段,目前正在进行主体结构工程,每个施工过程在各个施工流水段上的流水节拍如下表所示。请用横道图表示。施工过程(工序)流水节拍(d)A住宅B住宅C住宅支模板222绑钢筋222浇混凝土222【答案及分析】施工过程流水节拍(d)A住宅B住宅C住宅支模板222绑钢筋222浇混凝土222K=t=2证儿八经建造师4等节奏流水施工特点:(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。三、无节奏的流水横道图绘制及特点【典型案例】某项目工程包括A、B、C三个施工过程,项目包含四个的住宅,流水节拍表见下图。施工过程(工序)流水节拍(d)1#住宅2#住宅3#住宅4#住宅A4412B3222C2232【问题】1.该项目属于哪种组织形式的流水施工。2.计算总工期并绘制该工程的流水施工横道图。无节奏流水使用大差...
