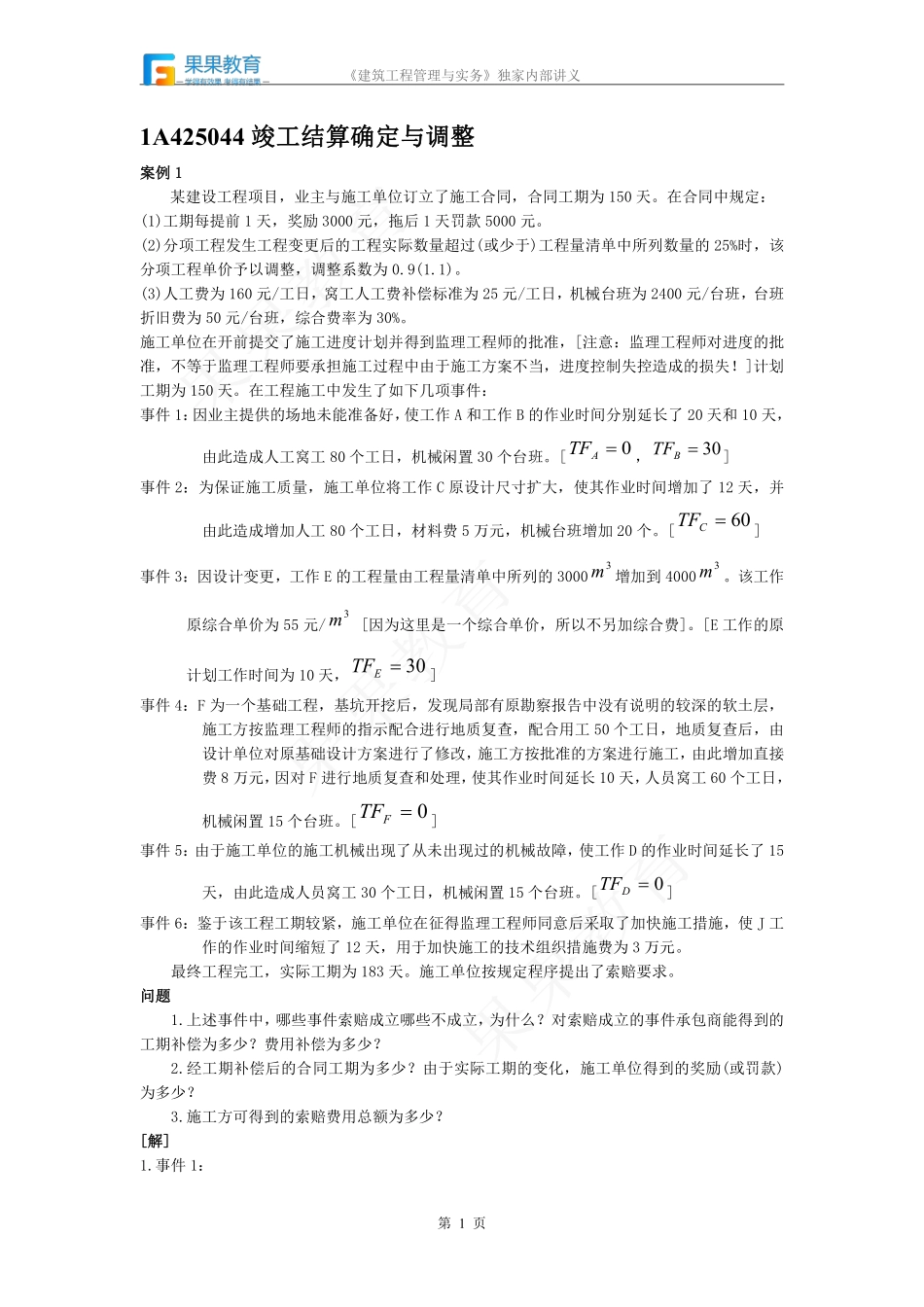

《建筑工程管理与实务》独家内部讲义第1页1A425044竣工结算确定与调整案例1某建设工程项目,业主与施工单位订立了施工合同,合同工期为150天。在合同中规定:(1)工期每提前1天,奖励3000元,拖后1天罚款5000元。(2)分项工程发生工程变更后的工程实际数量超过(或少于)工程量清单中所列数量的25%时,该分项工程单价予以调整,调整系数为0.9(1.1)。(3)人工费为160元/工日,窝工人工费补偿标准为25元/工日,机械台班为2400元/台班,台班折旧费为50元/台班,综合费率为30%。施工单位在开前提交了施工进度计划并得到监理工程师的批准,[注意:监理工程师对进度的批准,不等于监理工程师要承担施工过程中由于施工方案不当,进度控制失控造成的损失!]计划工期为150天。在工程施工中发生了如下几项事件:事件1:因业主提供的场地未能准备好,使工作A和工作B的作业时间分别延长了20天和10天,由此造成人工窝工80个工日,机械闲置30个台班。[0ATF,30BTF]事件2:为保证施工质量,施工单位将工作C原设计尺寸扩大,使其作业时间增加了12天,并由此造成增加人工80个工日,材料费5万元,机械台班增加20个。[60CTF]事件3:因设计变更,工作E的工程量由工程量清单中所列的30003m增加到40003m。该工作原综合单价为55元/3m[因为这里是一个综合单价,所以不另加综合费]。[E工作的原计划工作时间为10天,30ETF]事件4:F为一个基础工程,基坑开挖后,发现局部有原勘察报告中没有说明的较深的软土层,施工方按监理工程师的指示配合进行地质复查,配合用工50个工日,地质复查后,由设计单位对原基础设计方案进行了修改,施工方按批准的方案进行施工,由此增加直接费8万元,因对F进行地质复查和处理,使其作业时间延长10天,人员窝工60个工日,机械闲置15个台班。[0FTF]事件5:由于施工单位的施工机械出现了从未出现过的机械故障,使工作D的作业时间延长了15天,由此造成人员窝工30个工日,机械闲置15个台班。[0DTF]事件6:鉴于该工程工期较紧,施工单位在征得监理工程师同意后采取了加快施工措施,使J工作的作业时间缩短了12天,用于加快施工的技术组织措施费为3万元。最终工程完工,实际工期为183天。施工单位按规定程序提出了索赔要求。问题1.上述事件中,哪些事件索赔成立哪些不成立,为什么?对索赔成立的事件承包商能得到的工期补偿为多少?费用补偿为多少?2.经工期补偿后的合同工期为多少?由于实际工期的变化,施工单位得到的奖励(或罚款)为多少?3.施...
