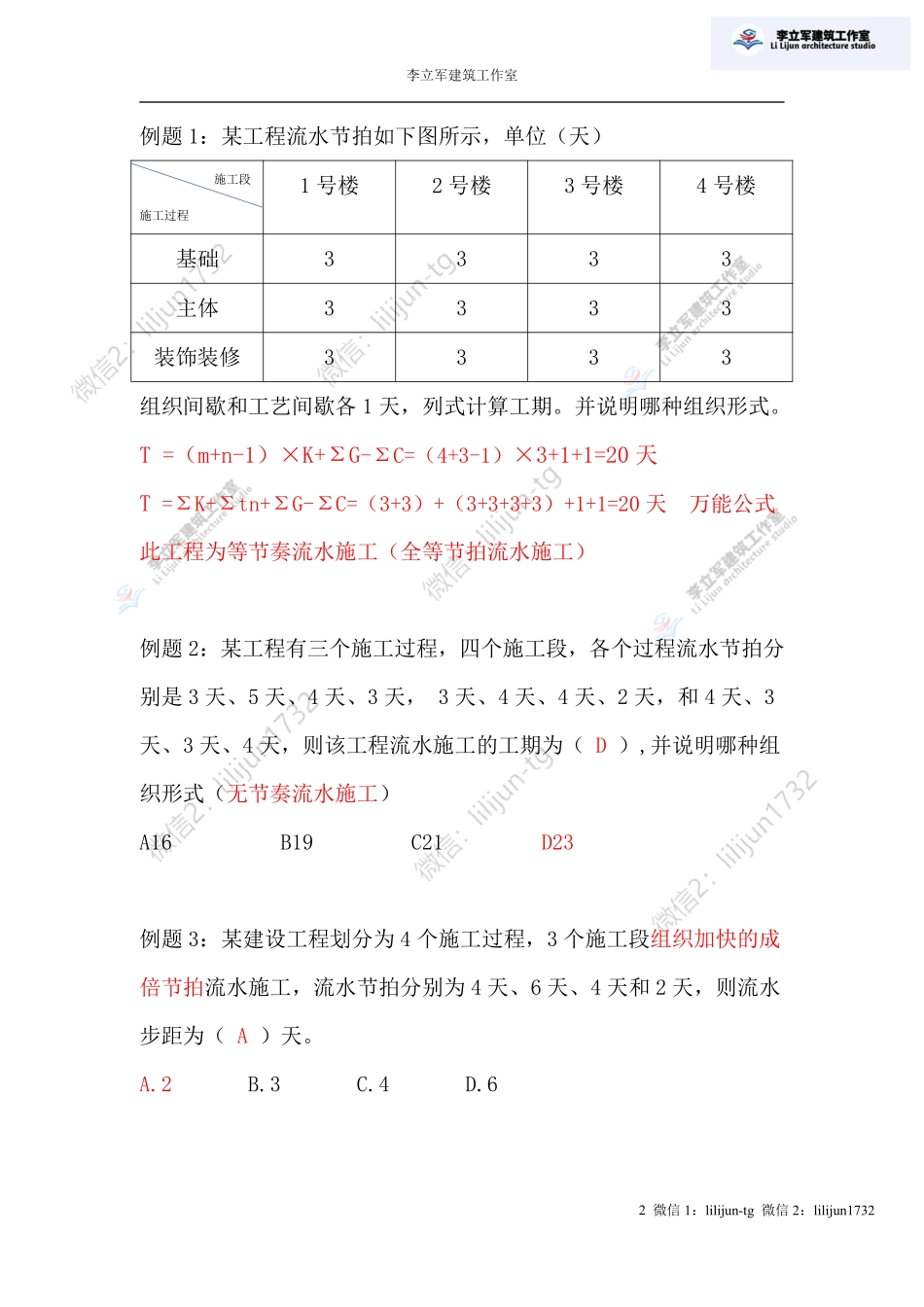

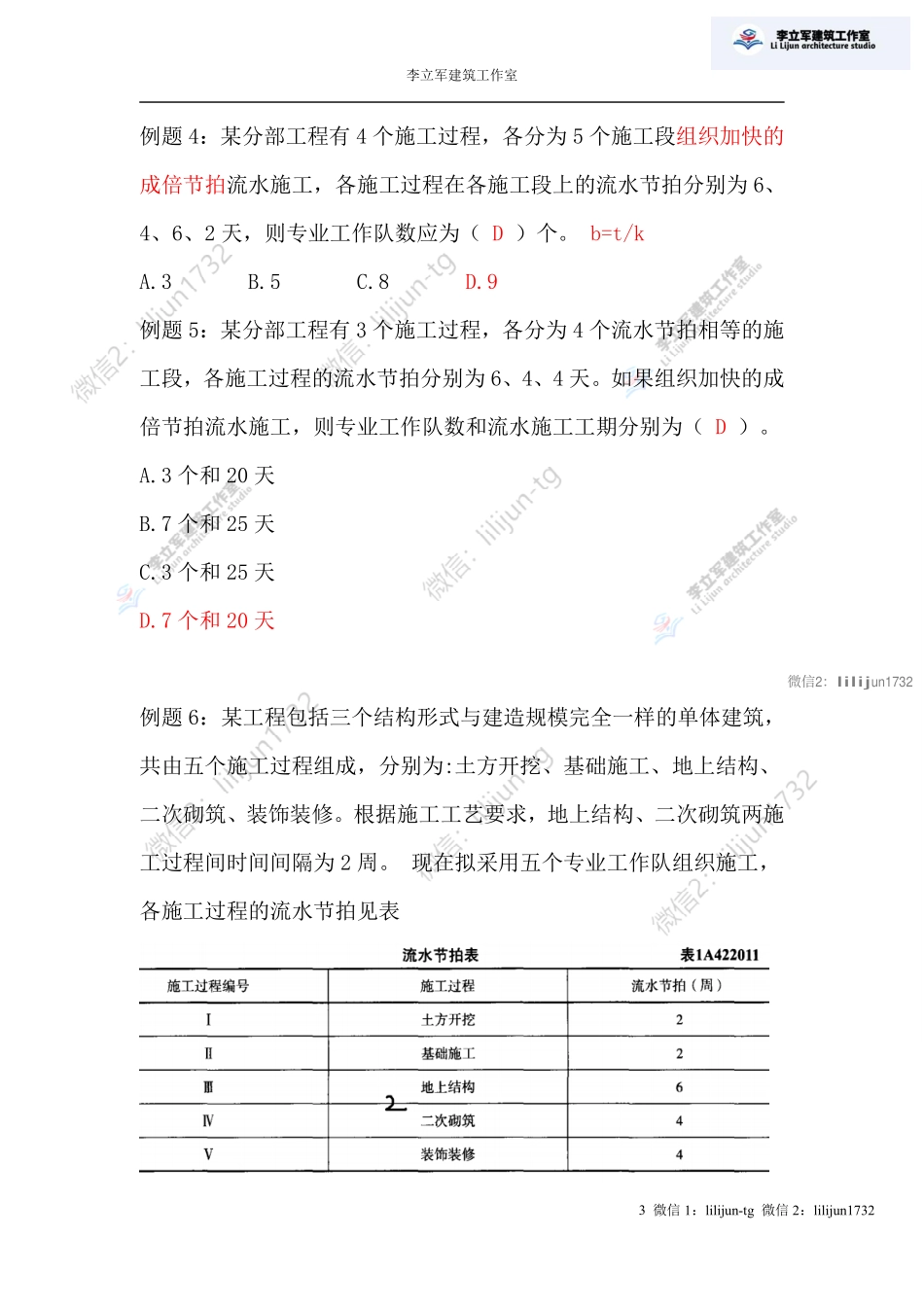

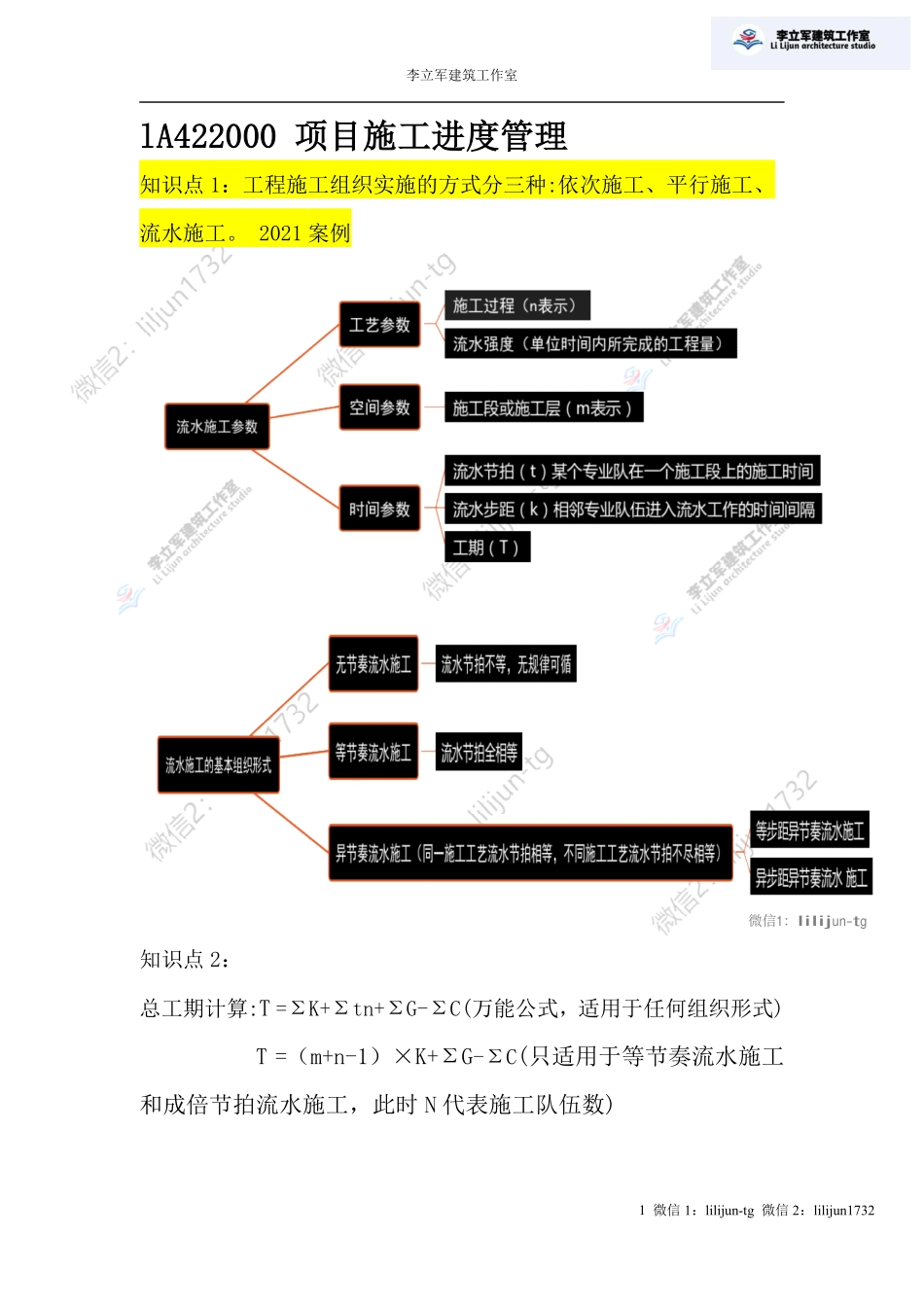

李立军建筑工作室1微信1:lilijun-tg微信2:lilijun1732lA422000项目施工进度管理知识点1:工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。2021案例知识点2:总工期计算:T=ΣK+Σtn+ΣG-ΣC(万能公式,适用于任何组织形式)T=(m+n-1)×K+ΣG-ΣC(只适用于等节奏流水施工和成倍节拍流水施工,此时N代表施工队伍数)微信1:lilijun-tg李立军建筑工作室2微信1:lilijun-tg微信2:lilijun1732例题1:某工程流水节拍如下图所示,单位(天)施工段施工过程1号楼2号楼3号楼4号楼基础3333主体3333装饰装修3333组织间歇和工艺间歇各1天,列式计算工期。并说明哪种组织形式。T=(m+n-1)×K+ΣG-ΣC=(4+3-1)×3+1+1=20天T=ΣK+Σtn+ΣG-ΣC=(3+3)+(3+3+3+3)+1+1=20天万能公式此工程为等节奏流水施工(全等节拍流水施工)例题2:某工程有三个施工过程,四个施工段,各个过程流水节拍分别是3天、5天、4天、3天,3天、4天、4天、2天,和4天、3天、3天、4天,则该工程流水施工的工期为(D),并说明哪种组织形式(无节奏流水施工)A16B19C21D23例题3:某建设工程划分为4个施工过程,3个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天、4天和2天,则流水步距为(A)天。A.2B.3C.4D.6李立军建筑工作室3微信1:lilijun-tg微信2:lilijun1732例题4:某分部工程有4个施工过程,各分为5个施工段组织加快的成倍节拍流水施工,各施工过程在各施工段上的流水节拍分别为6、4、6、2天,则专业工作队数应为(D)个。b=t/kA.3B.5C.8D.9例题5:某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4天。如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为(D)。A.3个和20天B.7个和25天C.3个和25天D.7个和20天例题6:某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表微信2:lilijun1732李立军建筑工作室4微信1:lilijun-tg微信2:lilijun1732问题:(1)上述五个专业工作队的流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工期。(1)答案:上述五个专业工作队的流水施工属于异节奏流水施工累加数列,错位相减,取大差法,计算流水步距:KⅠ-Ⅱ...
