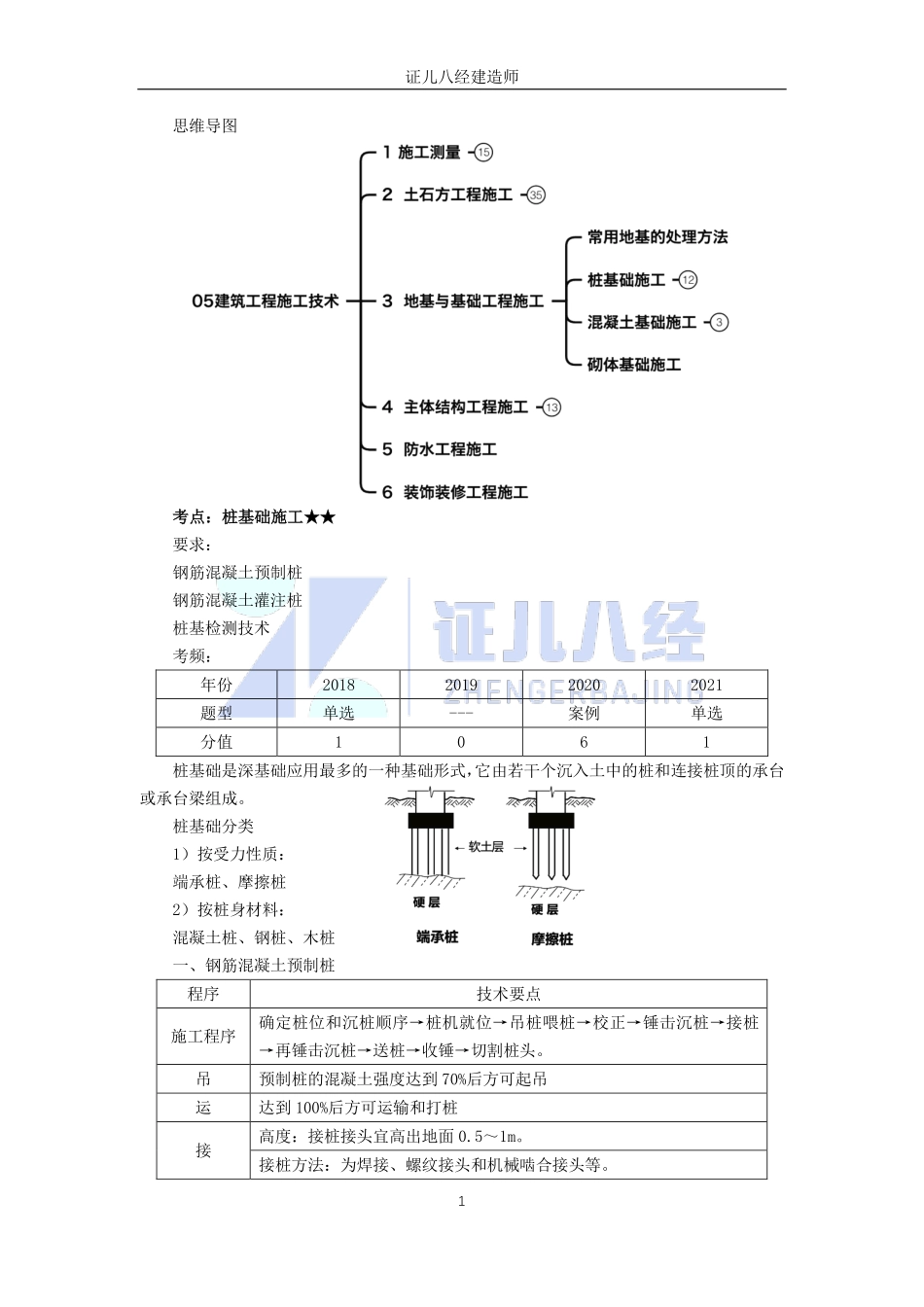

证儿八经建造师1思维导图考点:桩基础施工★★要求:钢筋混凝土预制桩钢筋混凝土灌注桩桩基检测技术考频:年份2018201920202021题型单选---案例单选分值1061桩基础是深基础应用最多的一种基础形式,它由若干个沉入土中的桩和连接桩顶的承台或承台梁组成。桩基础分类1)按受力性质:端承桩、摩擦桩2)按桩身材料:混凝土桩、钢桩、木桩一、钢筋混凝土预制桩程序技术要点施工程序确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收锤→切割桩头。吊预制桩的混凝土强度达到70%后方可起吊运达到100%后方可运输和打桩接高度:接桩接头宜高出地面0.5~1m。接桩方法:为焊接、螺纹接头和机械啮合接头等。证儿八经建造师2打沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序进行;对于密集桩群应控制沉桩速率,宜从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。控a)终止沉桩应以桩端标高控制为主,贯入度控制为辅,当桩终端达到坚硬,硬塑黏性土,中密以上粉土、砂土、碎石土及风化岩时,可以贯入度控制为主,桩端标高控制为辅;贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以确认。当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。证儿八经建造师3【2016年真题】采用锤击法进行混凝土预制桩施工时,宜采用()。A.低垂轻打B.重锤低击C.重锤高击D.低锤重打E.高锤重打【答案】BD(二)静力压桩法施工程序:测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→检查验收→转移桩机。(2)施工要求(20年选择)项目要点试压桩施工前进行,数量不少于3根桩接头焊接法、螺纹式(出地面0.5~1m)啮合式、卡扣式、抱箍式(1m~1.5m)顺序先深后浅、先长后短等,从中间向四周进行停歇密集群桩区的静压桩不宜24h连续作业,日停歇时间不宜少于8h。终止摩擦桩控制桩顶标高,端承桩应以终压力控制为主稳压压桩力不应小于终压力,稳压时间宜为5–10s。二、钢筋混凝土灌注桩(一)泥浆护壁灌注桩1.工艺流程场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆证儿八经建造师4循环、清除废浆、泥渣→清孔换浆→终孔验收→下钢筋笼和钢导管→二次清孔→验收→浇筑水下混凝土→成桩。2.施工要求项目要点试成孔应进行工艺性是试成孔,数量不少于2根。清孔方法...
