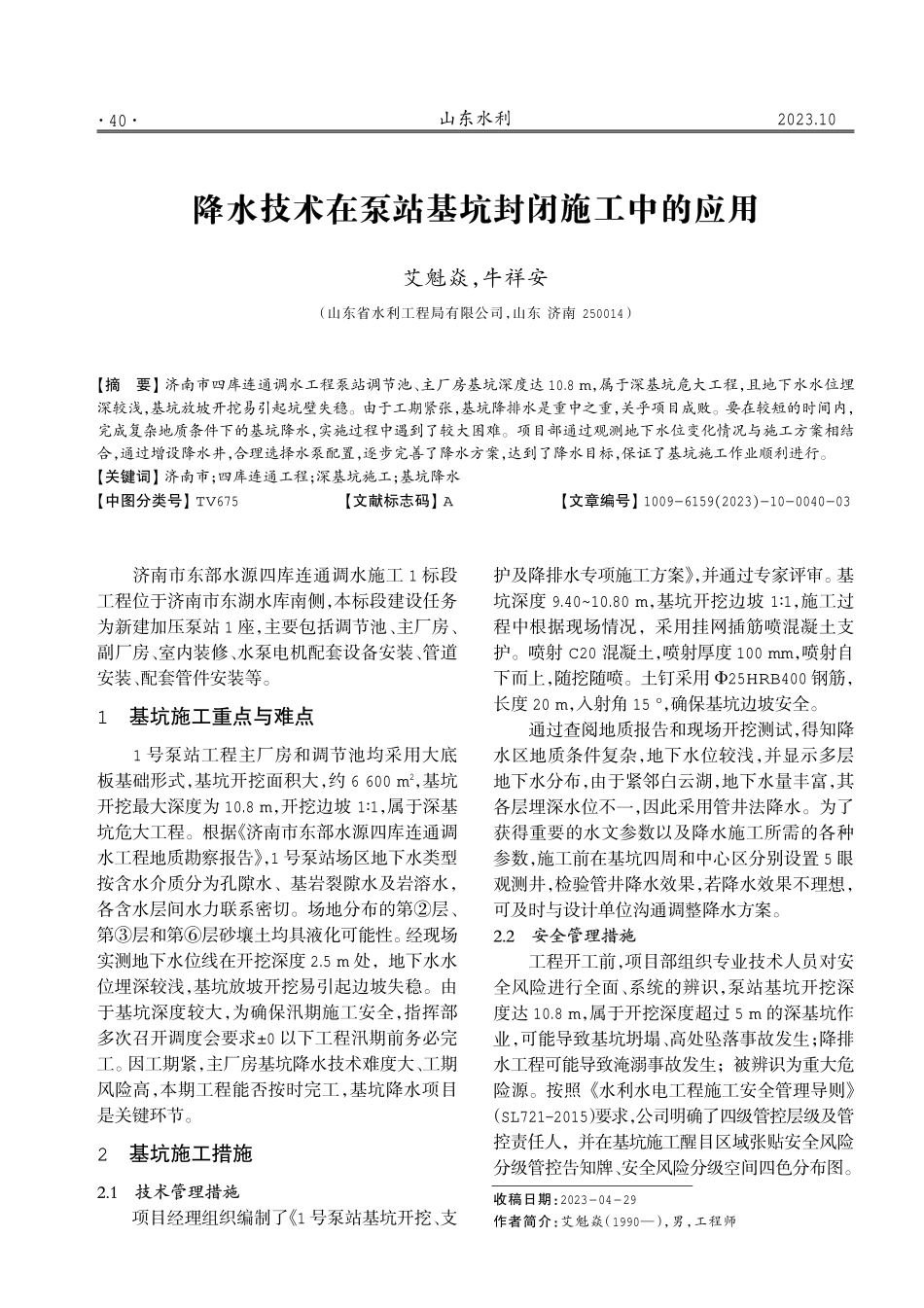

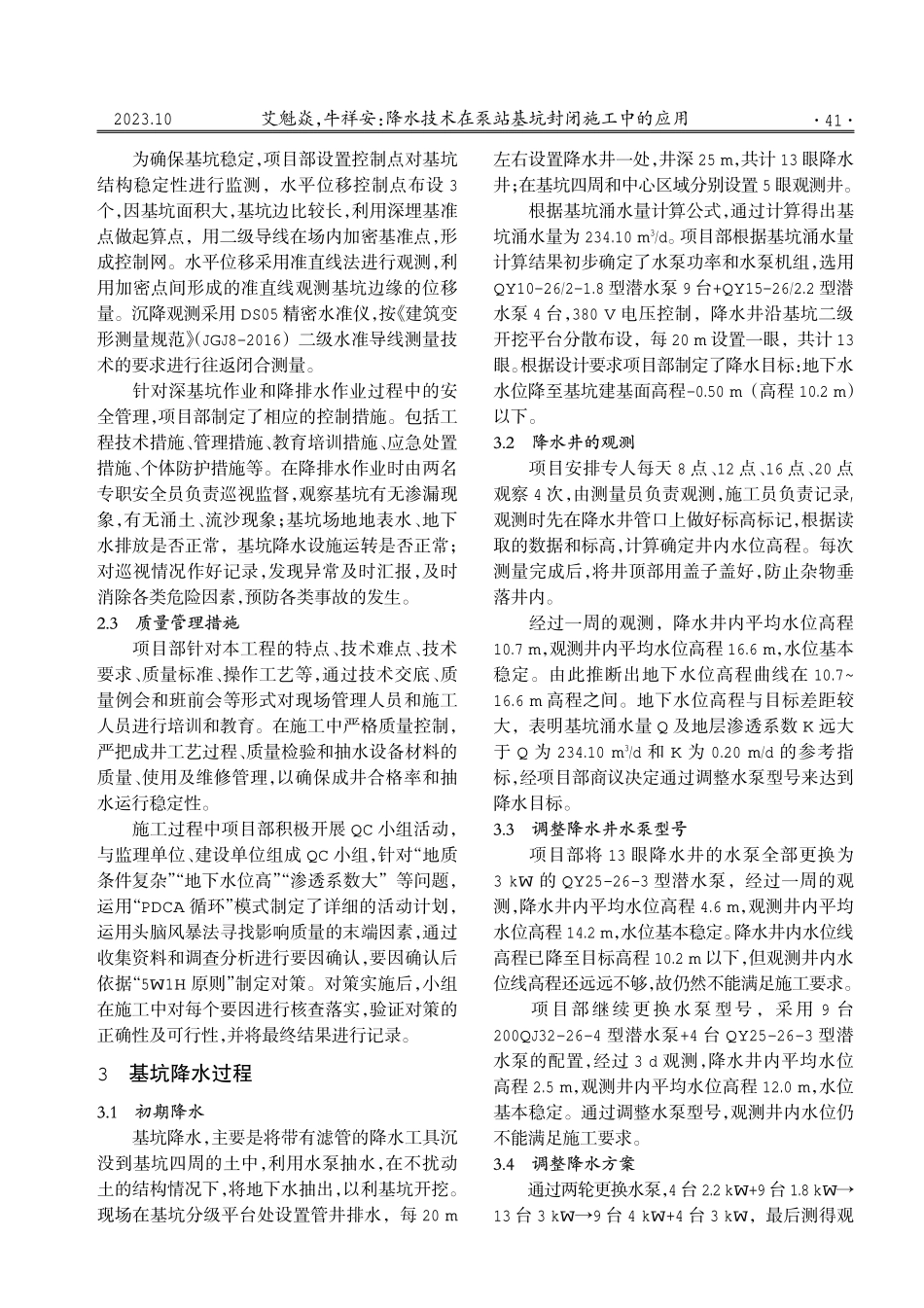

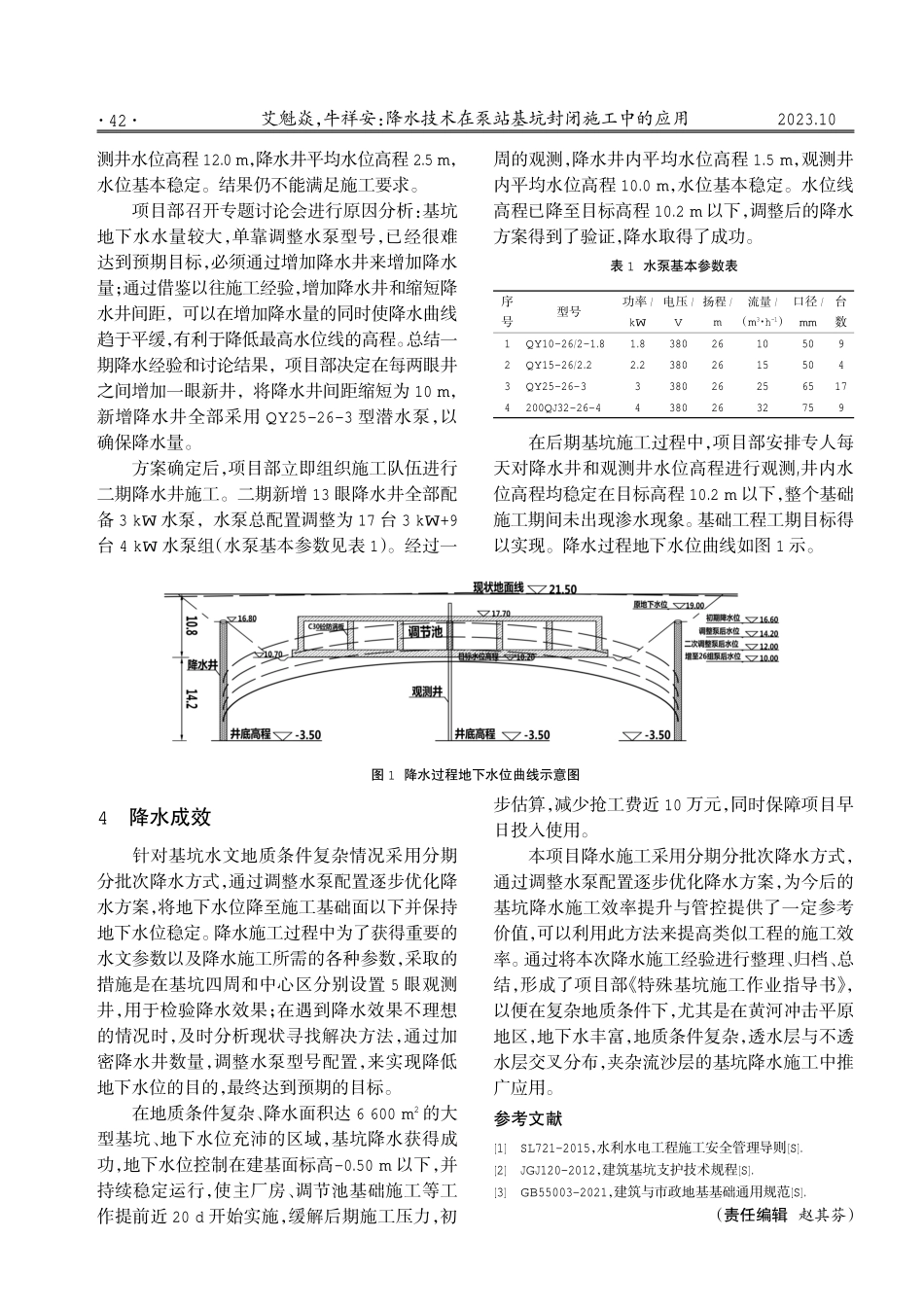

2023.10艾魁焱,牛祥安(山东省水利工程局有限公司,山东济南250014)揖摘要铱济南市四库连通调水工程泵站调节池、主厂房基坑深度达10.8m,属于深基坑危大工程,且地下水水位埋深较浅,基坑放坡开挖易引起坑壁失稳。由于工期紧张,基坑降排水是重中之重,关乎项目成败。要在较短的时间内,完成复杂地质条件下的基坑降水,实施过程中遇到了较大困难。项目部通过观测地下水位变化情况与施工方案相结合,通过增设降水井,合理选择水泵配置,逐步完善了降水方案,达到了降水目标,保证了基坑施工作业顺利进行。揖关键词铱济南市;四库连通工程;深基坑施工;基坑降水揖中图分类号铱TV675揖文献标志码铱A揖文章编号铱1009-6159渊2023冤-10-0040-03济南市东部水源四库连通调水施工1标段工程位于济南市东湖水库南侧,本标段建设任务为新建加压泵站1座,主要包括调节池、主厂房、副厂房、室内装修、水泵电机配套设备安装、管道安装、配套管件安装等。1基坑施工重点与难点1号泵站工程主厂房和调节池均采用大底板基础形式,基坑开挖面积大,约6600m2,基坑开挖最大深度为10.8m,开挖边坡1颐1,属于深基坑危大工程。根据《济南市东部水源四库连通调水工程地质勘察报告》,1号泵站场区地下水类型按含水介质分为孔隙水、基岩裂隙水及岩溶水,各含水层间水力联系密切。场地分布的第于层、第盂层和第愚层砂壤土均具液化可能性。经现场实测地下水位线在开挖深度2.5m处,地下水水位埋深较浅,基坑放坡开挖易引起边坡失稳。由于基坑深度较大,为确保汛期施工安全,指挥部多次召开调度会要求依0以下工程汛期前务必完工。因工期紧,主厂房基坑降水技术难度大、工期风险高,本期工程能否按时完工,基坑降水项目是关键环节。2基坑施工措施项目经理组织编制了《1号泵站基坑开挖、支护及降排水专项施工方案》,并通过专家评审。基坑深度9.40~10.80m,基坑开挖边坡1颐1,施工过程中根据现场情况,采用挂网插筋喷混凝土支护。喷射C20混凝土,喷射厚度100mm,喷射自下而上,随挖随喷。土钉采用椎25HRB400钢筋,长度20m,入射角15毅,确保基坑边坡安全。通过查阅地质报告和现场开挖测试,得知降水区地质条件复杂,地下水位较浅,并显示多层地下水分布,由于紧邻白云湖,地下水量丰富,其各层埋深水位不一,因此采用管井法降水。为了获得重要的水文参数以及降水施工所需的各种参数,施工前在基坑四周和中心区分别设置5眼观测井,检验管井降水效果,若降水效果不理想,可及时与设...
