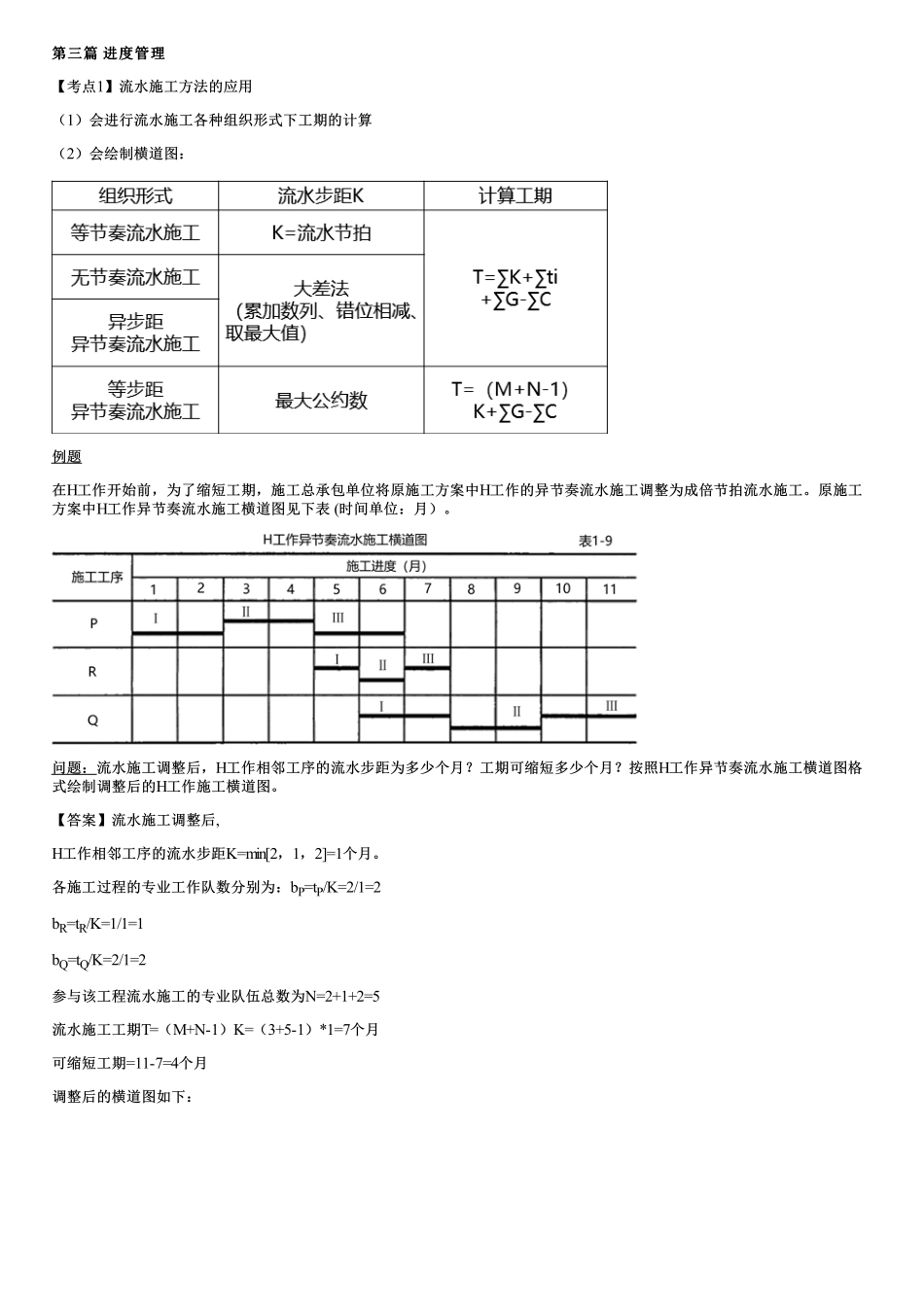

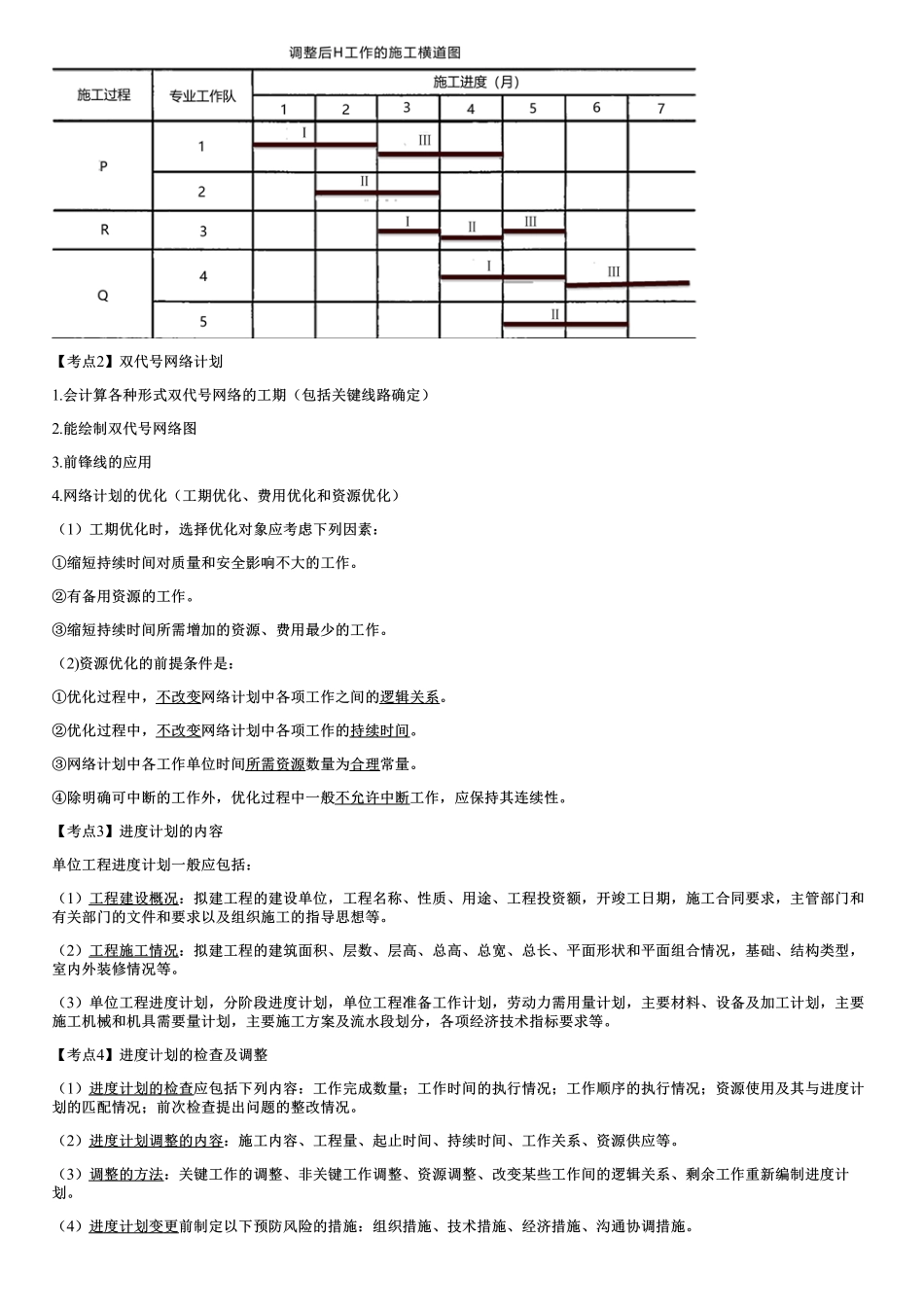

第三篇第三篇进度管理进度管理【考点1】流水施工方法的应用(1)会进行流水施工各种组织形式下工期的计算(2)会绘制横道图:例题在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。问题:流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照H工作异节奏流水施工横道图格式绘制调整后的H工作施工横道图。【答案】流水施工调整后,H工作相邻工序的流水步距K=min[2,1,2]=1个月。各施工过程的专业工作队数分别为:bP=tP/K=2/1=2bR=tR/K=1/1=1bQ=tQ/K=2/1=2参与该工程流水施工的专业队伍总数为N=2+1+2=5流水施工工期T=(M+N-1)K=(3+5-1)*1=7个月可缩短工期=11-7=4个月调整后的横道图如下:【考点2】双代号网络计划1.会计算各种形式双代号网络的工期(包括关键线路确定)2.能绘制双代号网络图3.前锋线的应用4.网络计划的优化(工期优化、费用优化和资源优化)(1)工期优化时,选择优化对象应考虑下列因素:①缩短持续时间对质量和安全影响不大的工作。②有备用资源的工作。③缩短持续时间所需增加的资源、费用最少的工作。(2)资源优化的前提条件是:①优化过程中,不改变网络计划中各项工作之间的逻辑关系。②优化过程中,不改变网络计划中各项工作的持续时间。③网络计划中各工作单位时间所需资源数量为合理常量。④除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。【考点3】进度计划的内容单位工程进度计划一般应包括:(1)工程建设概况:拟建工程的建设单位,工程名称、性质、用途、工程投资额,开竣工日期,施工合同要求,主管部门和有关部门的文件和要求以及组织施工的指导思想等。(2)工程施工情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。(3)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。【考点4】进度计划的检查及调整(1)进度计划的检查应包括下列内容:工作完成数量;工作时间的执行情况;工作顺序的执行情况;资源使用及其与进度计划的匹配情况;前次检查提出问题的整改情况。(2)进度计划调整的内容:施工内容、工程量、起止时间...
