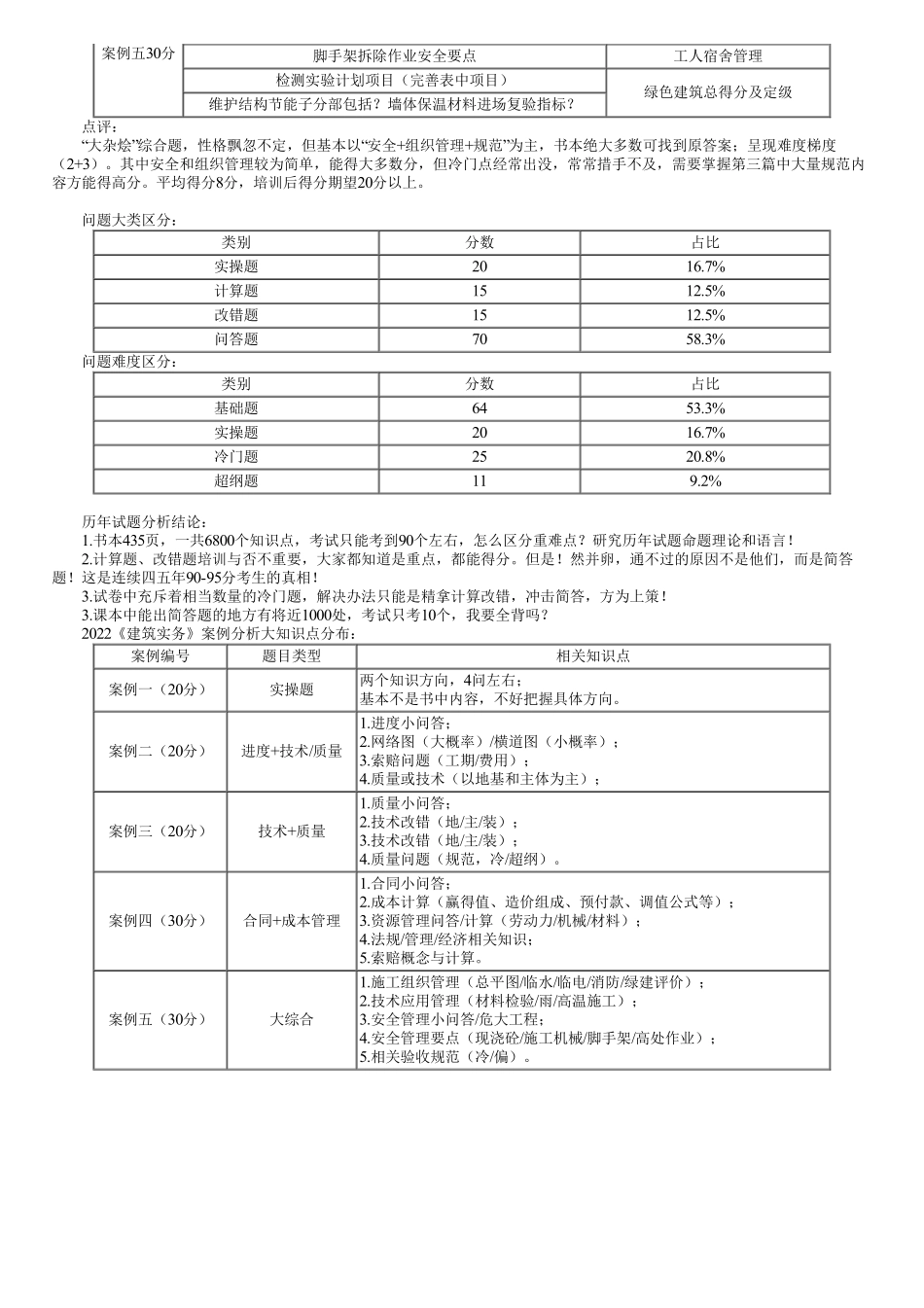

第一部分基本命题规律第二部分施工进度控制与索赔第三部分质量模块第四部分安全模块第五模块综合管理模块1.案例分析题为20×3+30×2=120分,一共4×3+5×2=22个小问题,平均每个小问题5-6分,一个小题可考察最多2个知识点,集中涉及课本中P168-P351的知识,考验记忆力,极其重要,认真对待!2.几大管理模块出题较为平均,“组织管理”、”质量管理“、”成本与资源管理“、”合同管理”四大模块占分超过60分,含金量最高!3.整张试卷中选择题最多3个超纲题,案例题120分满分,有90分左右能在书本上找到原话或原出处,剩下20-30分的内容(案例)体现在现行4-5本常用的规范中,并可能涉及一定的实操题目。4.书本是基础,案例是核心,一建实务考试必须要对历年试题出题风格进行深入研究,否则根本不可能通过考试!5.只复习大面的东西,30(选择)+30(计算、改错和逻辑)+30(简答)=90分,不过线!因此,想要通过考试,简答题才是关键!《建筑实务》试题设问:案例一20分20212020总包劳务用工管理施工现场主要防疫物资和场所生活区配套设施混凝土浇筑模板的材料种类隔离层材料列举模板与支架承载力计算内容项目的参与荷载项倒置式屋面构造模板支架剖面图中的错误之处点评:实操题,出题方向施工技术(规范)、施工现场组织管理;课本中无原答案,但并不是一点都写不出来。需要对书本知识加以现场应用方能做出来;平均4分,培训后能达8-12分。案例二20分20212020变形测量精度及基准点要求总进度计划编制说明包含?混凝土收缩裂缝产生原因总工期、关键线路、网络计划优化目标蒸压加气砌块灰缝及含水量要求进度事后控制瓷砖面层工艺及勾缝质量要求混凝土子分部和结构实体检验包括?点评:传统“进度+XX“综合题,可+技术、+质量、+安全,书本上可找到原答案;“进度”往往是概念与计算的组合,相对简单,+后考察的内容非常基础,必拿分;平均得分8分,培训后得分期望15分以上。案例三20分20212020流水施工时工艺参数和时间参数招标投标过程中的不妥总平面布置设计要点,塔吊布置参数施工索赔进度前锋线和双代号网络计划叠合板钢筋隐蔽验收检验?材料质量控制环节?主体质量验收条件和参加人员桩基施工顺序,二类桩特点(冷门)点评:传统“技术+质量“综合题,书本上可找到原答案;呈现难度梯度(3+1),对于工艺技术的考察相对简单,但对于质量的考察,常规以背书为主,但极易出一个冷门或超纲题,冷门题一般分布于第三篇”规范”中。平均得分6分,培训...
