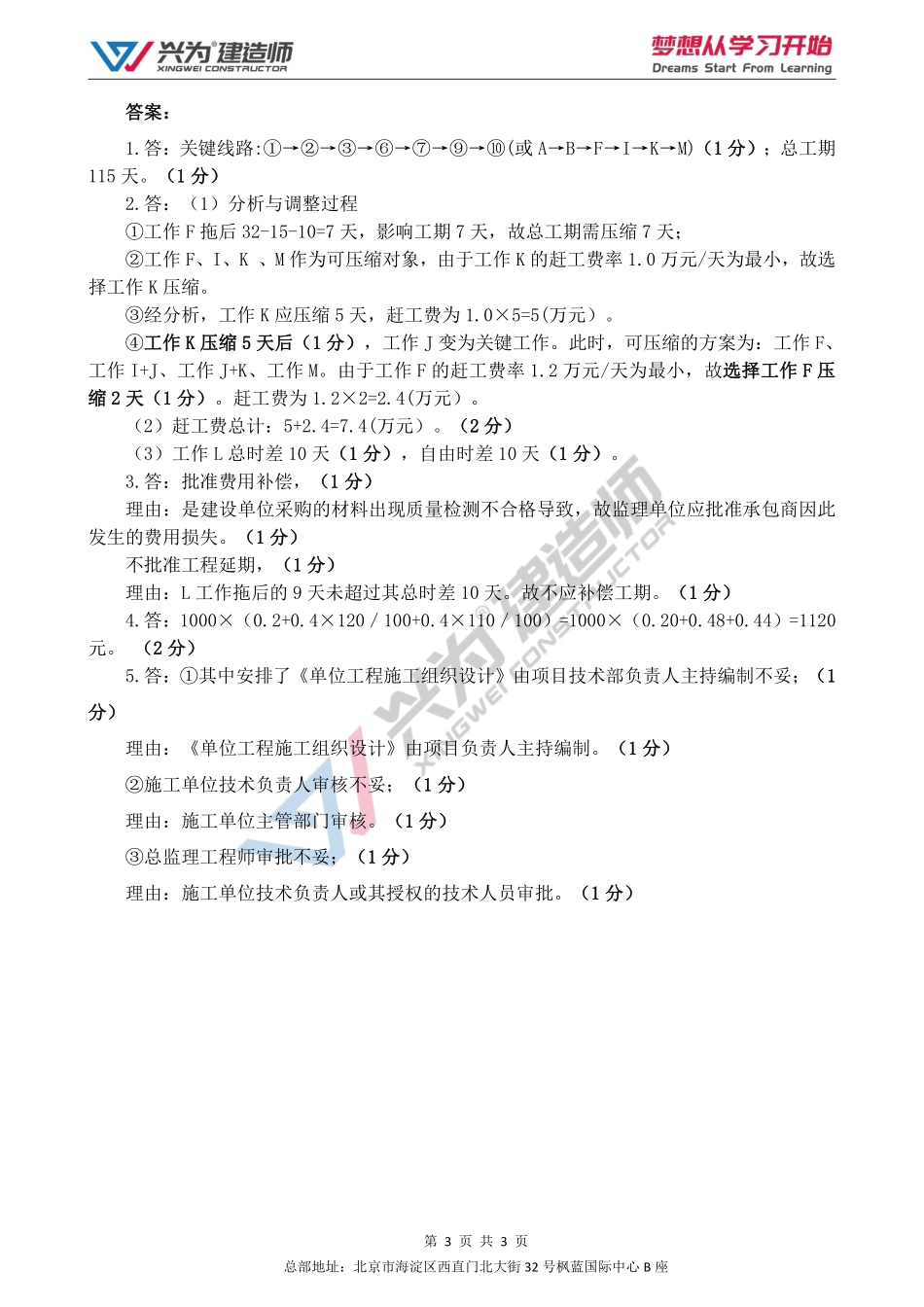

总部地址:北京市海淀区西直门北大街32号枫蓝国际中心B座第1页共3页案例标答专项训练第4日《建筑工程管理与实务》10月20日练习及答案(四)建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如下图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。施工过程中发生如下事件:事件1:A工作按计划时间完成,但是由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。事件2:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。事件3:2022年4月实际完成的某土方工程,按基准日期价格计算的已完成工程量的金额为1000元,该工程的定值权重为0.2,各可调因子的价格指数除人工费增长20%外,其他均增长了10%,人工费占可调值部分的50%,按调值公式法调价计算,事件4:施工单位项目负责人组织了项目部会议,其中安排了《单位工程施工组织设计》由项目技术部负责人主持编制,由施工单位技术负责人审核,总监理工程师审批。问题:1.指出网络图中所示施工总进度计划的关键线路和总工期。2.事件1中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?计划调整后工作L的总时差和自由时差为多少天?3.事件2中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。总部地址:北京市海淀区西直门北大街32号枫蓝国际中心B座第2页共3页4.列式计算事件3中土方工程需调整后实际结算价款。5.分别指出处事件4中的不妥之处,并分别说明理由。总部地址:北京市海淀区西直门北大街32号枫蓝国际中心B座第3页共3页答案:1.答:关键线路:①→②→③→⑥→⑦→⑨→⑩(或A→B→F→I→K→M)(1分);总工期115天。(1分)2.答:(1)分析与调整过程①工作F拖后32-15-10=7天,影响工期7天,故总工期需压缩7天;②工作F、I、K、M作为可压缩对象,由于工作K的赶工费率1.0万元/天为最小,故选择工作K压缩。③经分析,工作K应压缩5天,赶工费为1.0×5=5(万元)。④工作K压缩5天后(1分),工作J变为关键工作。此时,可压缩的方案...
