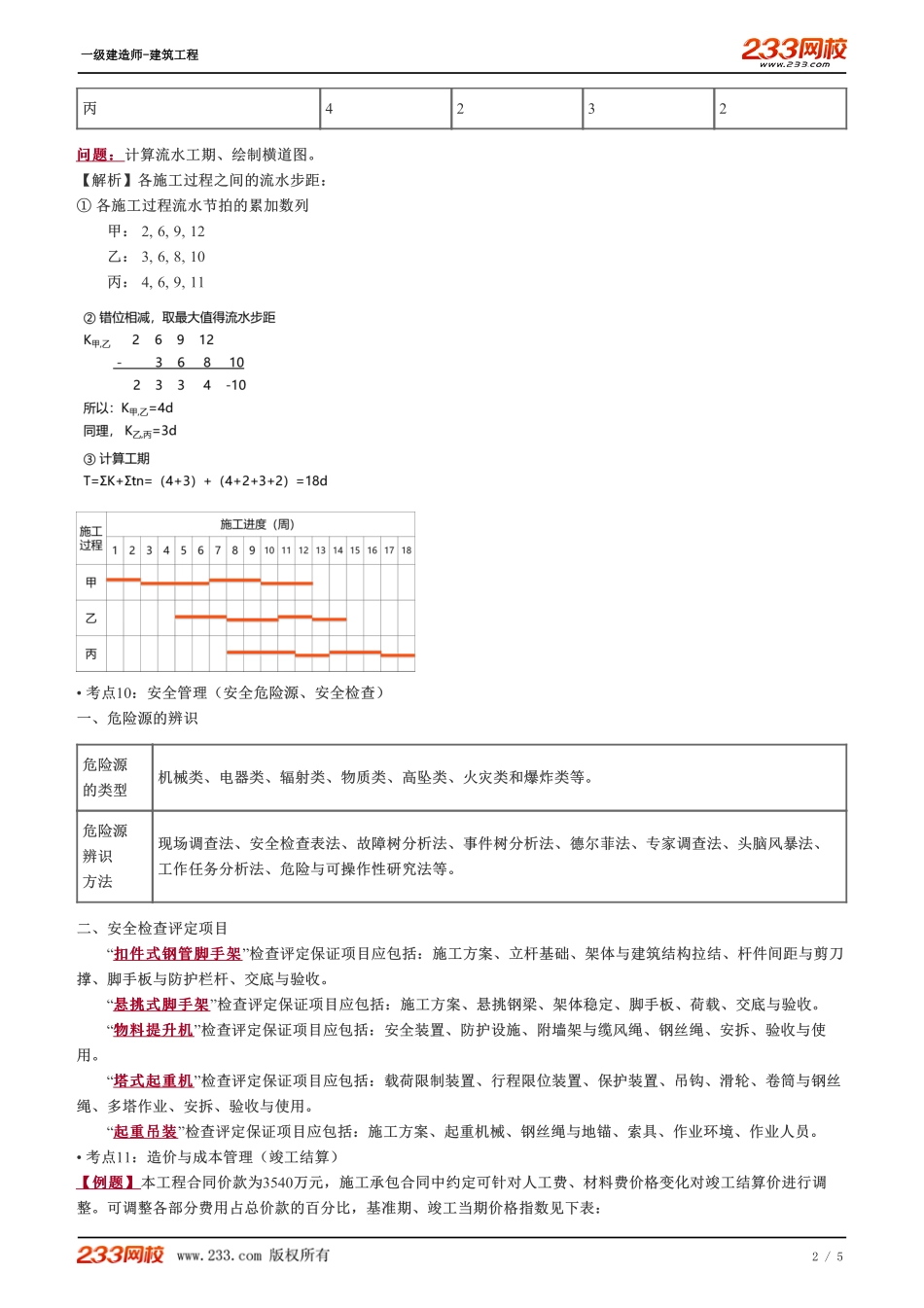

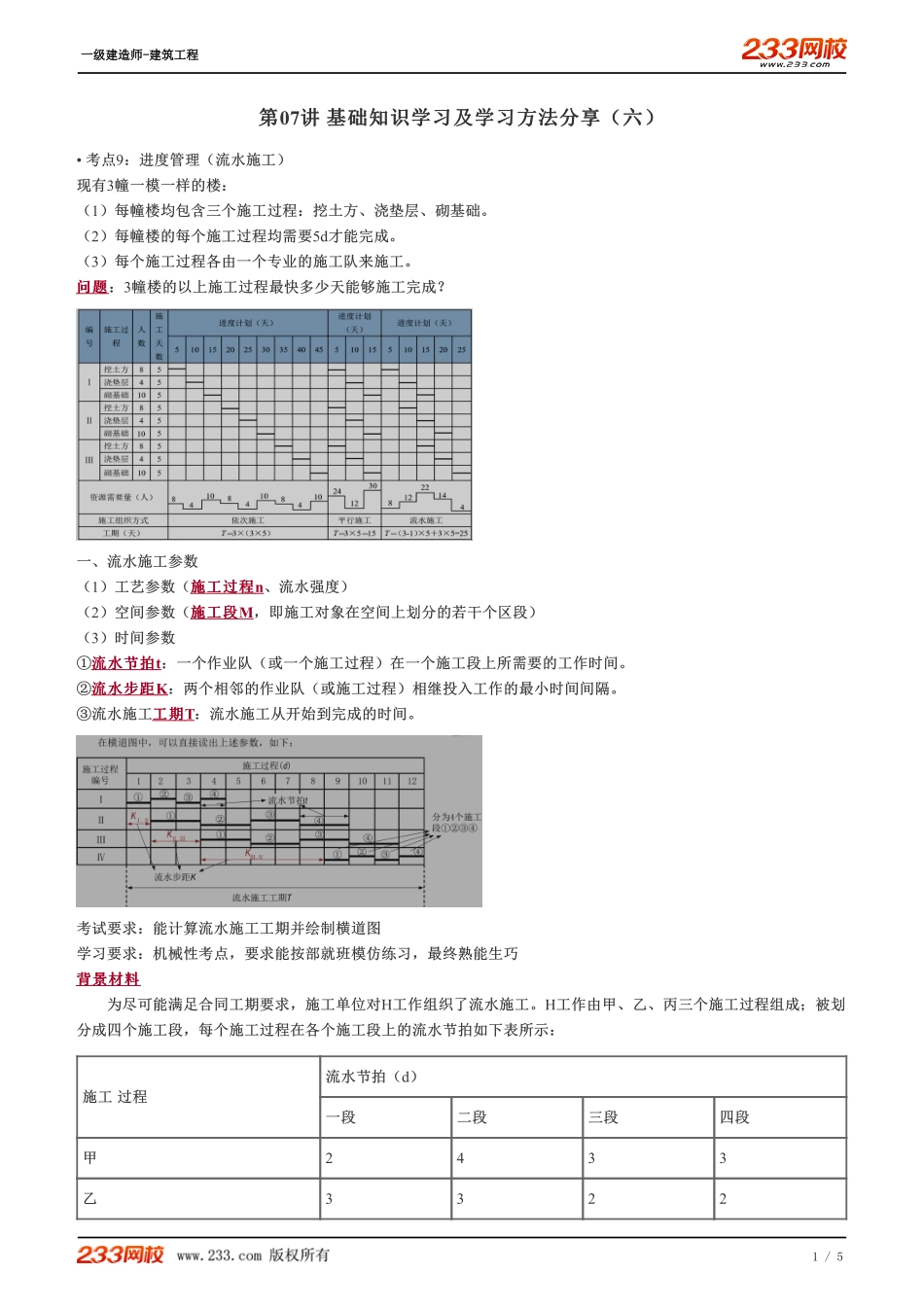

第第07讲讲基础知识学习及学习方法分享(六)基础知识学习及学习方法分享(六)•考点9:进度管理(流水施工)现有3幢一模一样的楼:(1)每幢楼均包含三个施工过程:挖土方、浇垫层、砌基础。(2)每幢楼的每个施工过程均需要5d才能完成。(3)每个施工过程各由一个专业的施工队来施工。问题问题:3幢楼的以上施工过程最快多少天能够施工完成?一、流水施工参数(1)工艺参数(施工过程施工过程n、流水强度)(2)空间参数(施工段施工段M,即施工对象在空间上划分的若干个区段)(3)时间参数①流水节拍流水节拍t:一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。②流水步距流水步距K:两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。③流水施工工期工期T:流水施工从开始到完成的时间。考试要求:能计算流水施工工期并绘制横道图学习要求:机械性考点,要求能按部就班模仿练习,最终熟能生巧背景材料背景材料为尽可能满足合同工期要求,施工单位对H工作组织了流水施工。H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如下表所示:施工过程流水节拍(d)一段二段三段四段甲2433乙3322一级建造师-建筑工程1/5丙4232问题:问题:计算流水工期、绘制横道图。【解析】各施工过程之间的流水步距:①各施工过程流水节拍的累加数列甲:2,6,9,12乙:3,6,8,10丙:4,6,9,11•考点10:安全管理(安全危险源、安全检查)一、危险源的辨识危险源的类型机械类、电器类、辐射类、物质类、高坠类、火灾类和爆炸类等。危险源辨识方法现场调查法、安全检查表法、故障树分析法、事件树分析法、德尔菲法、专家调查法、头脑风暴法、工作任务分析法、危险与可操作性研究法等。二、安全检查评定项目“扣件式钢管脚手架扣件式钢管脚手架”检查评定保证项目应包括:施工方案、立杆基础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收。“悬挑式脚手架悬挑式脚手架”检查评定保证项目应包括:施工方案、悬挑钢梁、架体稳定、脚手板、荷载、交底与验收。“物料提升机物料提升机”检查评定保证项目应包括:安全装置、防护设施、附墙架与缆风绳、钢丝绳、安拆、验收与使用。“塔式起重机塔式起重机”检查评定保证项目应包括:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用。“起重吊装起重吊装”检查评定保证项目应包括:...
