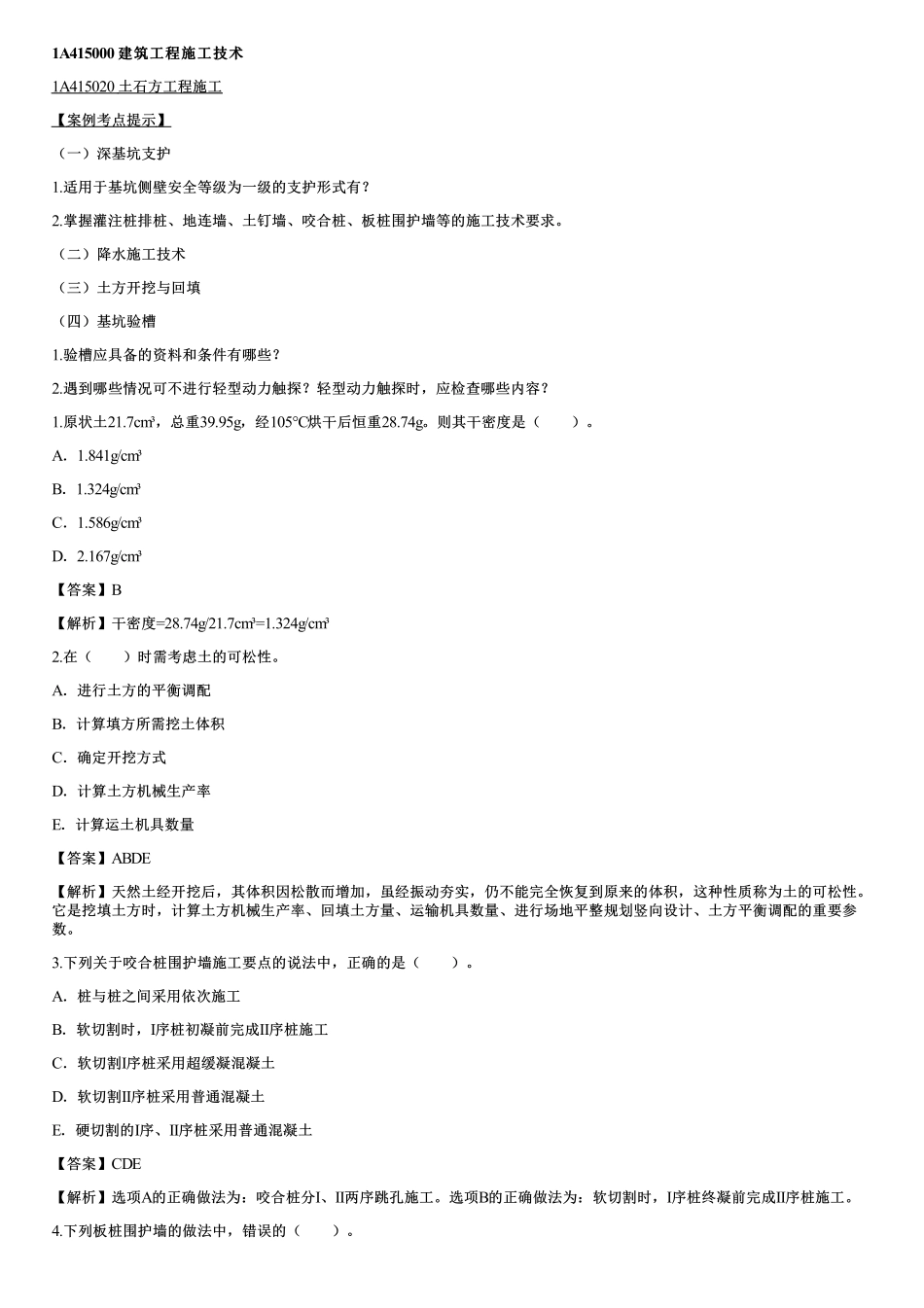

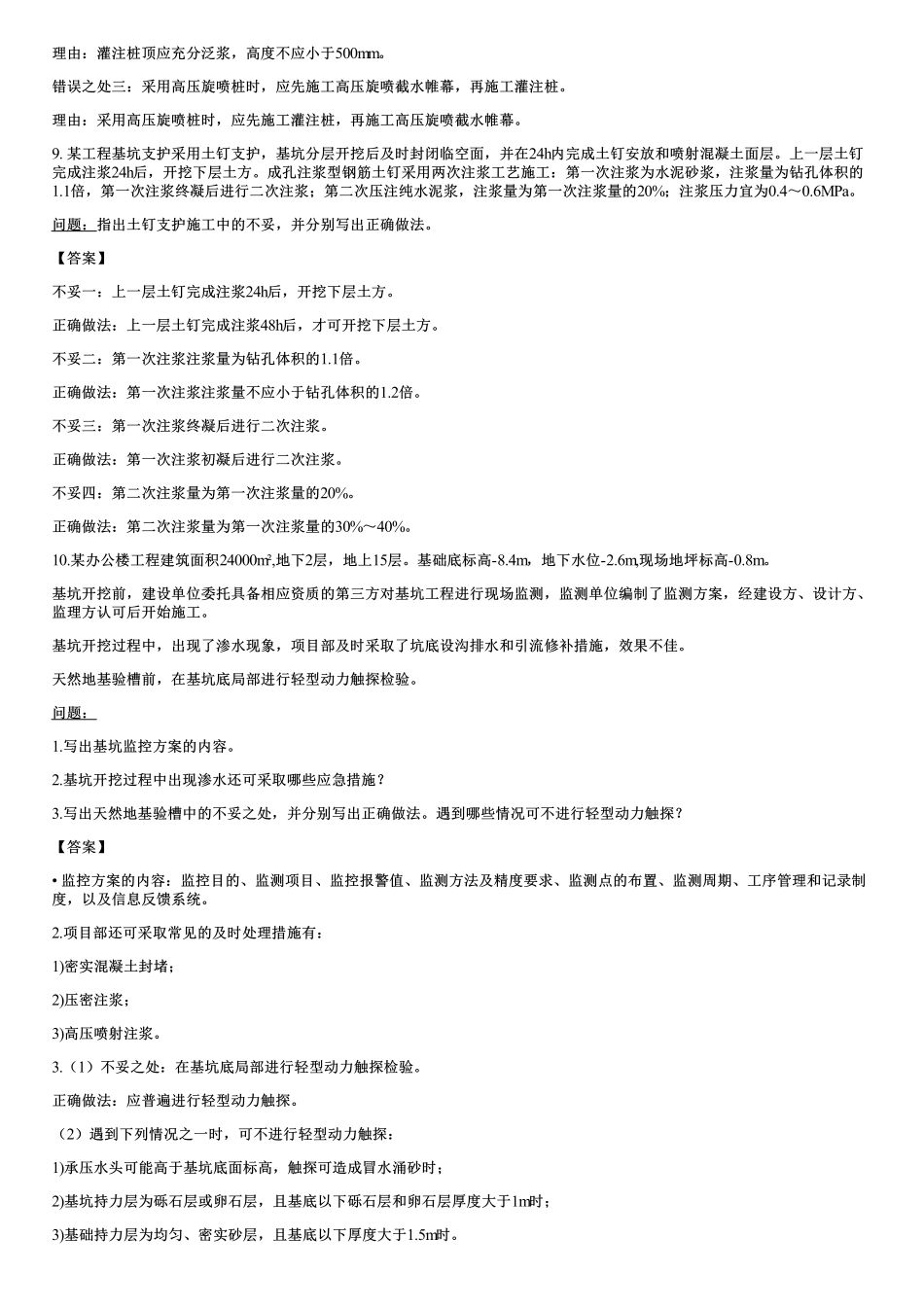

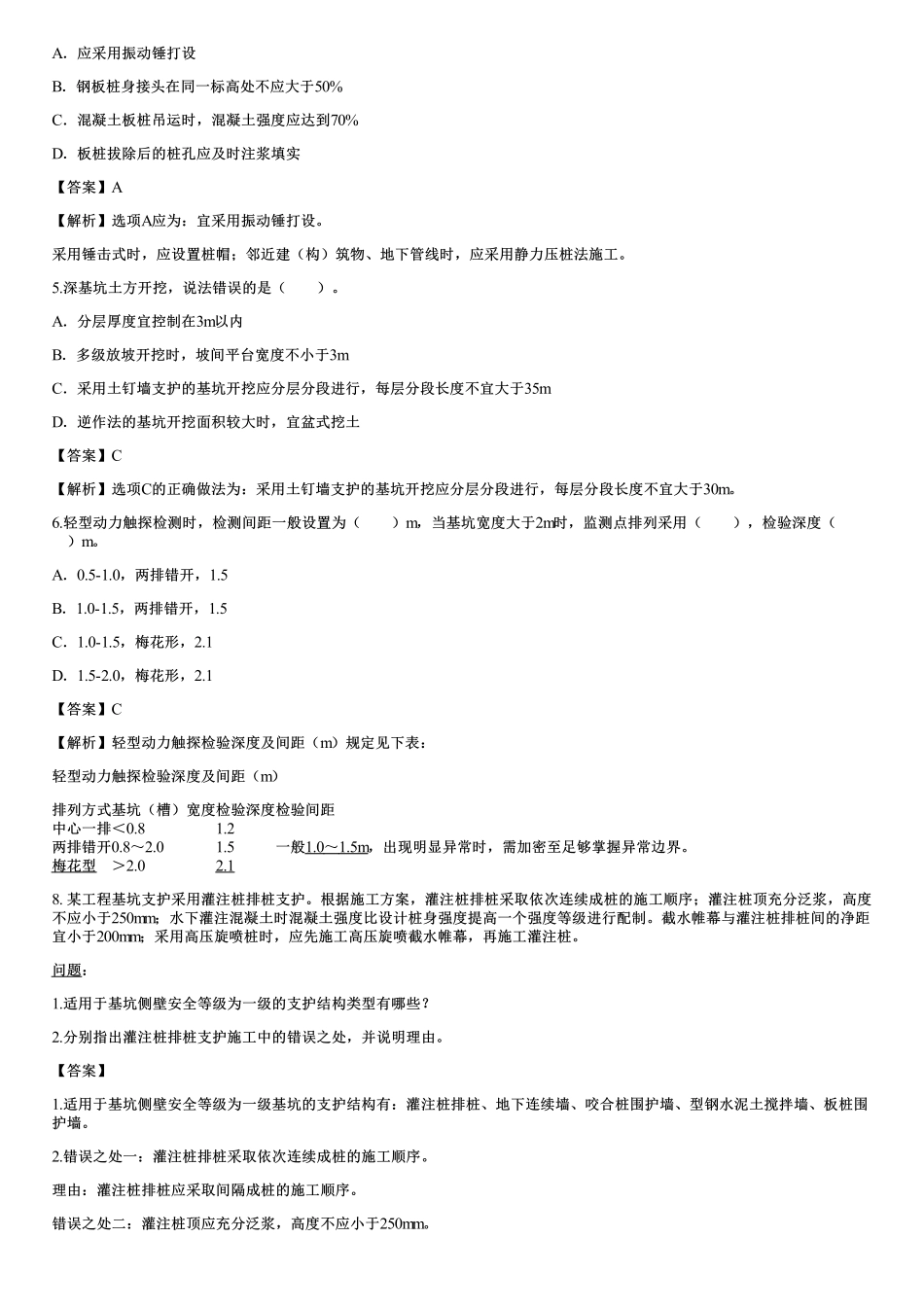

1A415000建筑工程施工技术建筑工程施工技术1A415020土石方工程施工【案例考点提示】(一)深基坑支护1.适用于基坑侧壁安全等级为一级的支护形式有?2.掌握灌注桩排桩、地连墙、土钉墙、咬合桩、板桩围护墙等的施工技术要求。(二)降水施工技术(三)土方开挖与回填(四)基坑验槽1.验槽应具备的资料和条件有哪些?2.遇到哪些情况可不进行轻型动力触探?轻型动力触探时,应检查哪些内容?1.原状土21.7cm³,总重39.95g,经105℃烘干后恒重28.74g。则其干密度是()。A.1.841g/cm³B.1.324g/cm³C.1.586g/cm³D.2.167g/cm³【答案】B【解析】干密度=28.74g/21.7cm³=1.324g/cm³2.在()时需考虑土的可松性。A.进行土方的平衡调配B.计算填方所需挖土体积C.确定开挖方式D.计算土方机械生产率E.计算运土机具数量【答案】ABDE【解析】天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍不能完全恢复到原来的体积,这种性质称为土的可松性。它是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整规划竖向设计、土方平衡调配的重要参数。3.下列关于咬合桩围护墙施工要点的说法中,正确的是()。A.桩与桩之间采用依次施工B.软切割时,I序桩初凝前完成II序桩施工C.软切割I序桩采用超缓凝混凝土D.软切割II序桩采用普通混凝土E.硬切割的I序、II序桩采用普通混凝土【答案】CDE【解析】选项A的正确做法为:咬合桩分I、II两序跳孔施工。选项B的正确做法为:软切割时,I序桩终凝前完成II序桩施工。4.下列板桩围护墙的做法中,错误的()。A.应采用振动锤打设B.钢板桩身接头在同一标高处不应大于50%C.混凝土板桩吊运时,混凝土强度应达到70%D.板桩拔除后的桩孔应及时注浆填实【答案】A【解析】选项A应为:宜采用振动锤打设。采用锤击式时,应设置桩帽;邻近建(构)筑物、地下管线时,应采用静力压桩法施工。5.深基坑土方开挖,说法错误的是()。A.分层厚度宜控制在3m以内B.多级放坡开挖时,坡间平台宽度不小于3mC.采用土钉墙支护的基坑开挖应分层分段进行,每层分段长度不宜大于35mD.逆作法的基坑开挖面积较大时,宜盆式挖土【答案】C【解析】选项C的正确做法为:采用土钉墙支护的基坑开挖应分层分段进行,每层分段长度不宜大于30m。6.轻型动力触探检测时,检测间距一般设置为()m,当基坑宽度大于2m时,监测点排列采用(),检验深度()m。A.0.5-1.0,两排错开,1.5B.1.0-1.5,两排错开,1.5C.1.0-1.5...
