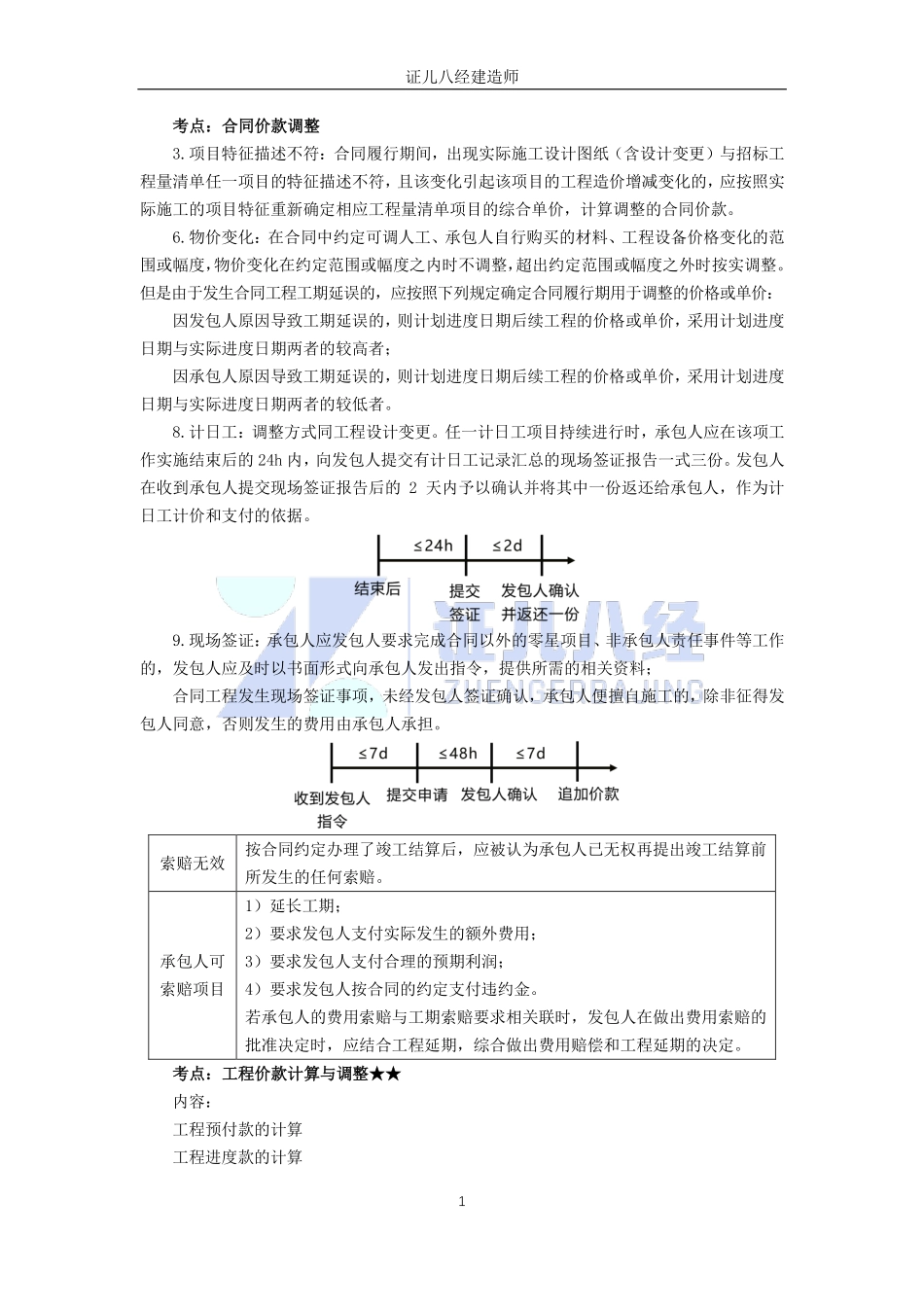

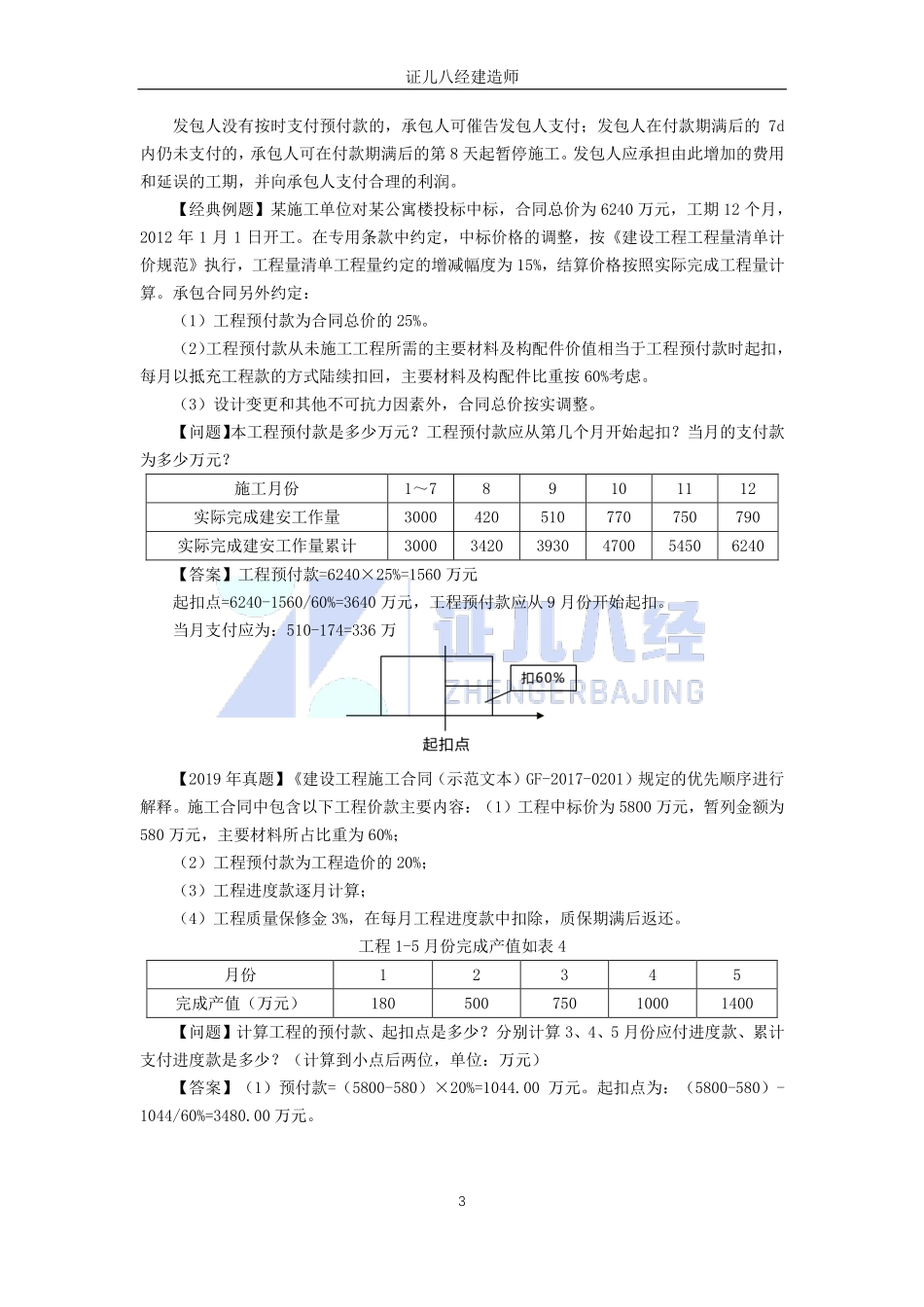

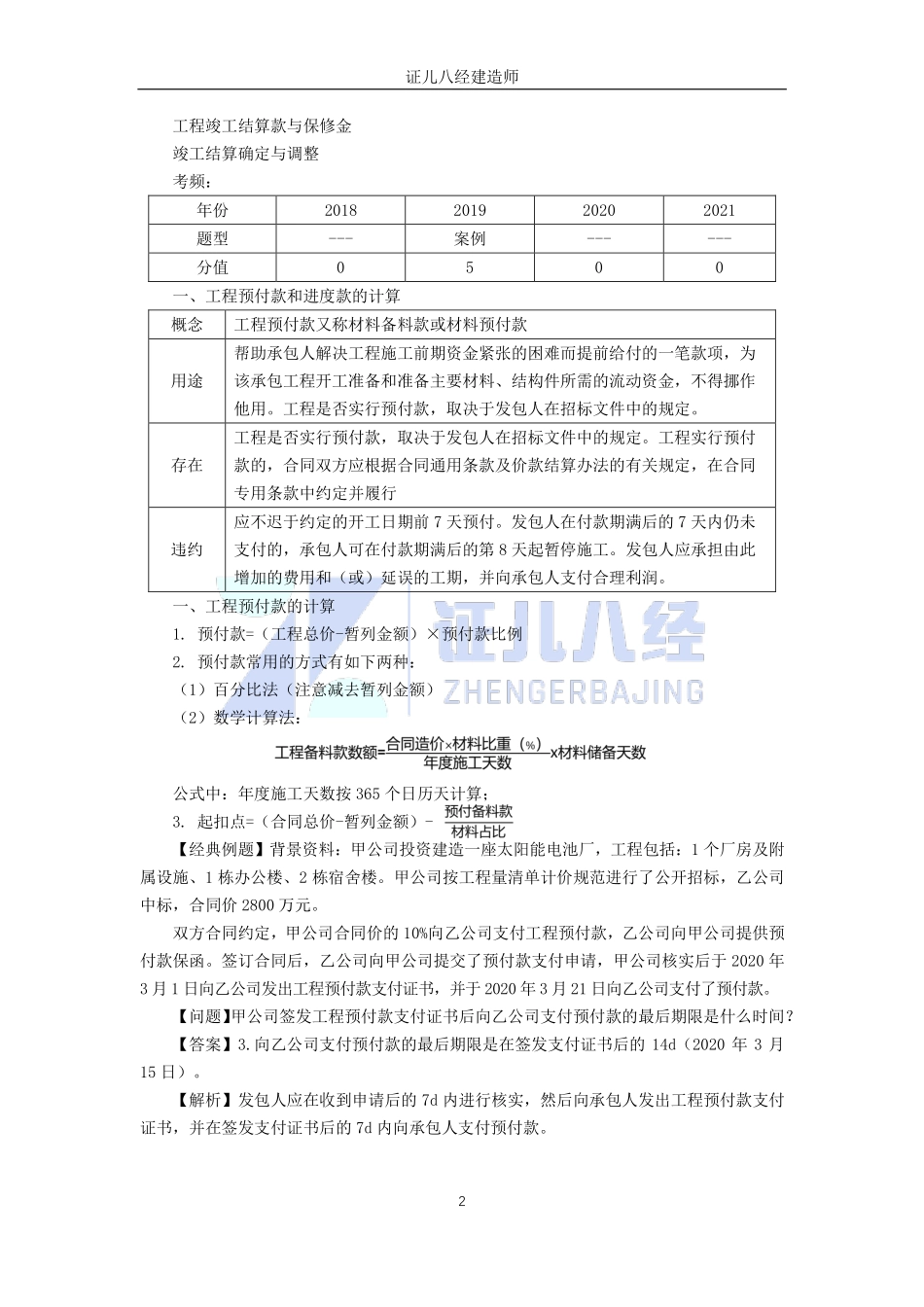

证儿八经建造师1考点:合同价款调整3.项目特征描述不符:合同履行期间,出现实际施工设计图纸(含设计变更)与招标工程量清单任一项目的特征描述不符,且该变化引起该项目的工程造价增减变化的,应按照实际施工的项目特征重新确定相应工程量清单项目的综合单价,计算调整的合同价款。6.物价变化:在合同中约定可调人工、承包人自行购买的材料、工程设备价格变化的范围或幅度,物价变化在约定范围或幅度之内时不调整,超出约定范围或幅度之外时按实调整。但是由于发生合同工程工期延误的,应按照下列规定确定合同履行期用于调整的价格或单价:因发包人原因导致工期延误的,则计划进度日期后续工程的价格或单价,采用计划进度日期与实际进度日期两者的较高者;因承包人原因导致工期延误的,则计划进度日期后续工程的价格或单价,采用计划进度日期与实际进度日期两者的较低者。8.计日工:调整方式同工程设计变更。任一计日工项目持续进行时,承包人应在该项工作实施结束后的24h内,向发包人提交有计日工记录汇总的现场签证报告一式三份。发包人在收到承包人提交现场签证报告后的2天内予以确认并将其中一份返还给承包人,作为计日工计价和支付的依据。9.现场签证:承包人应发包人要求完成合同以外的零星项目、非承包人责任事件等工作的,发包人应及时以书面形式向承包人发出指令,提供所需的相关资料;合同工程发生现场签证事项,未经发包人签证确认,承包人便擅自施工的,除非征得发包人同意,否则发生的费用由承包人承担。索赔无效按合同约定办理了竣工结算后,应被认为承包人已无权再提出竣工结算前所发生的任何索赔。承包人可索赔项目1)延长工期;2)要求发包人支付实际发生的额外费用;3)要求发包人支付合理的预期利润;4)要求发包人按合同的约定支付违约金。若承包人的费用索赔与工期索赔要求相关联时,发包人在做出费用索赔的批准决定时,应结合工程延期,综合做出费用赔偿和工程延期的决定。考点:工程价款计算与调整★★内容:工程预付款的计算工程进度款的计算证儿八经建造师2工程竣工结算款与保修金竣工结算确定与调整考频:年份2018201920202021题型---案例------分值0500一、工程预付款和进度款的计算概念工程预付款又称材料备料款或材料预付款用途帮助承包人解决工程施工前期资金紧张的困难而提前给付的一笔款项,为该承包工程开工准备和准备主要材料、结构件所需的流动资金,不得挪作他用。工程是否实行预付款,取决于发包人在招标文...
