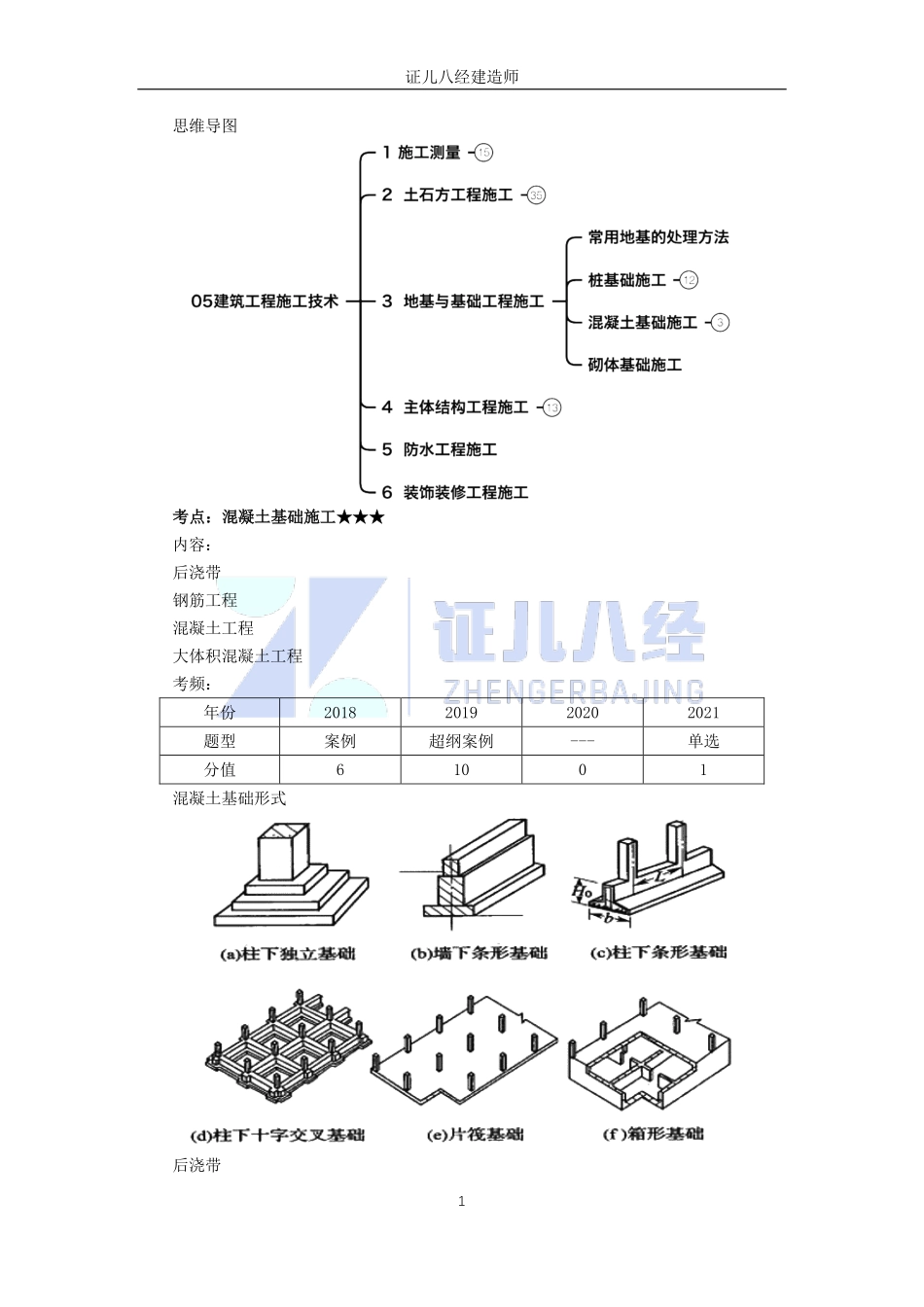

证儿八经建造师1思维导图考点:混凝土基础施工★★★内容:后浇带钢筋工程混凝土工程大体积混凝土工程考频:年份2018201920202021题型案例超纲案例---单选分值61001混凝土基础形式后浇带证儿八经建造师2高层建筑筏形基础和箱形基础长度超过40m时宜设置贯通的后浇施工缝(后浇带),后浇带宽不宜小于80cm,在后浇施工缝处,钢筋必须贯通。【经典真题】后浇带施工专项方案″中确定:模板独立支设;剔除模板用钢丝网;因设计无要求,基础底板后浇带10d后封闭等。【问题】指出“后浇带专项方案”中的不妥之处?写出后浇带混凝土施工的主要技术措施。【答案】(1)不妥之处:基础底板后浇带10d后封闭。(2)将已硬化的混凝土表面接茬处清理干净,并加以充分湿润和冲洗干净;再铺一层与混凝土内成分相同的水泥砂浆;采用提高一个强度等级和抗渗等级的微膨胀混凝土浇筑,并细致振捣,养护至少14d(防水后浇带28d)。二、钢筋工程(一)施工工艺(70%强度)(1)工艺流程:钢筋放样→钢筋制作→钢筋半成品运输→基础垫层→弹钢筋定位线→钢筋绑扎→钢筋验收、隐蔽。(5)由监理工程师(建设单位项目负责人)组织施工单位项目专业技术负责人进行行验收。有混凝土垫层基础钢筋保护层厚度可以由70mm减少为40mm。(二)施工技术要求证儿八经建造师3(1)钢筋网的绑扎。四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢;双向主筋的钢筋网,则须将全部钢筋相交点扎牢;绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。(2)基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。(3)钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。(4)双层钢筋网的上层钢筋弯钩应朝下。【2017年真题节选】结构筏板基础混凝土强度等级为C30,内配双层钢筋网,主筋为HRB400φ20螺纹钢。基础筏板下三七灰土夯实,无混凝土垫层。项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹连接接长,钢筋交叉点按照相隔交错扎牢,绑扎点的绑扎方向要求一致;上、下层钢筋网之间的拉钩要绑扎牢固,以保证上、下层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。【问题1】写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。【答案】不妥1:钢筋保护层厚度控制在40mm。理由:基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且≥40mm;当无垫...
