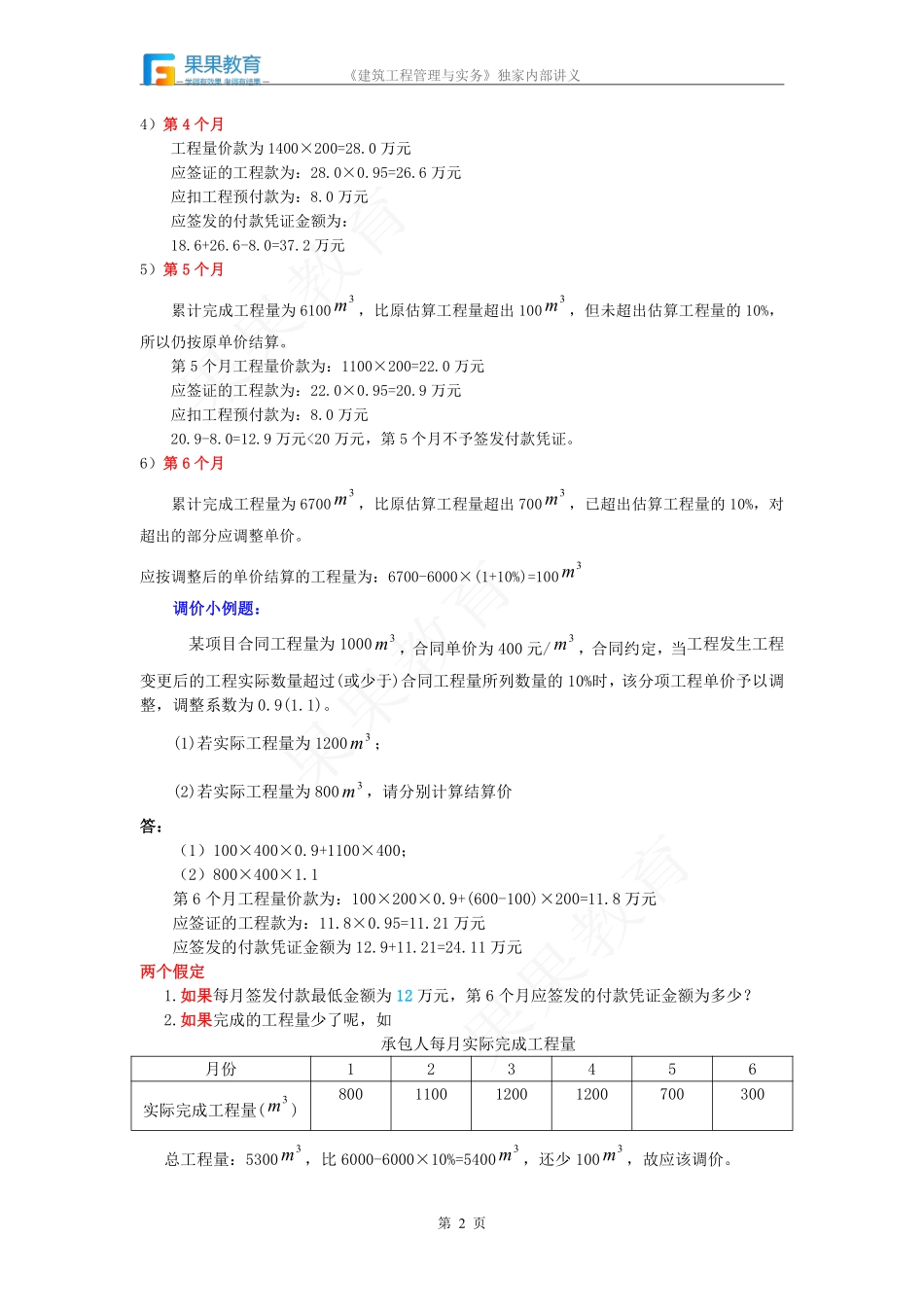

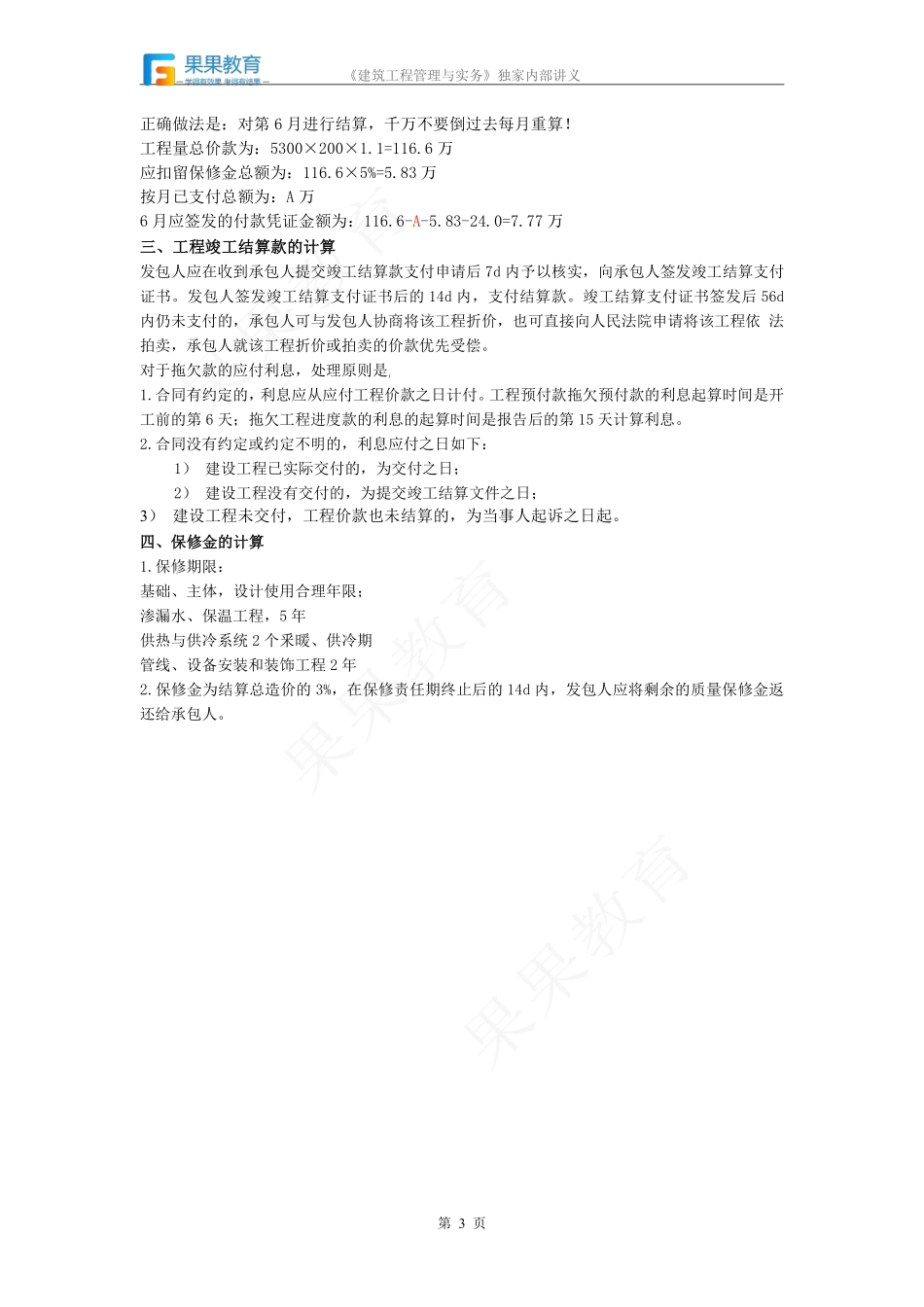

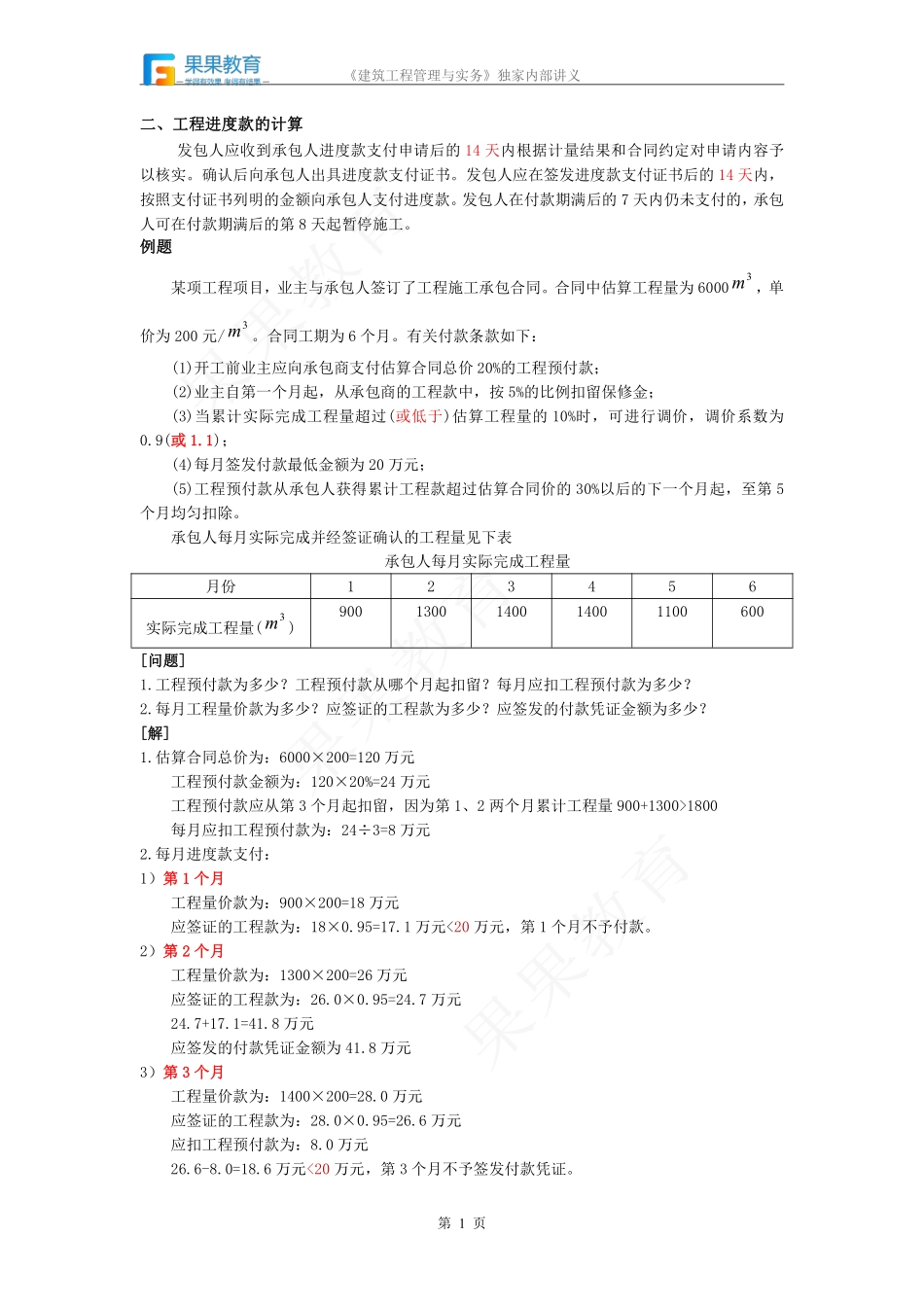

《建筑工程管理与实务》独家内部讲义第1页二、工程进度款的计算发包人应收到承包人进度款支付申请后的14天内根据计量结果和合同约定对申请内容予以核实。确认后向承包人出具进度款支付证书。发包人应在签发进度款支付证书后的14天内,按照支付证书列明的金额向承包人支付进度款。发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。例题某项工程项目,业主与承包人签订了工程施工承包合同。合同中估算工程量为60003m,单价为200元/3m。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为20万元;(5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包人每月实际完成并经签证确认的工程量见下表承包人每月实际完成工程量月份123456实际完成工程量(3m)9001300140014001100600[问题]1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?2.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?[解]1.估算合同总价为:6000×200=120万元工程预付款金额为:120×20%=24万元工程预付款应从第3个月起扣留,因为第1、2两个月累计工程量900+1300>1800每月应扣工程预付款为:24÷3=8万元2.每月进度款支付:1)第1个月工程量价款为:900×200=18万元应签证的工程款为:18×0.95=17.1万元<20万元,第1个月不予付款。2)第2个月工程量价款为:1300×200=26万元应签证的工程款为:26.0×0.95=24.7万元24.7+17.1=41.8万元应签发的付款凭证金额为41.8万元3)第3个月工程量价款为:1400×200=28.0万元应签证的工程款为:28.0×0.95=26.6万元应扣工程预付款为:8.0万元26.6-8.0=18.6万元<20万元,第3个月不予签发付款凭证。《建筑工程管理与实务》独家内部讲义第2页4)第4个月工程量价款为1400×200=28.0万元应签证的工程款为:28.0×0.95=26.6万元应扣工程预付款为:8.0万元应签发的付款凭证金额为:18.6+26.6-8.0=37.2万元5)第5个月累计完成工程量为61003m,比原估算工程量超出1003m,但未超出估算工程量的10%,所以仍按原单价结算。第5个月工程量价款为:1100×200=22.0万元应签证的工程款为:22.0×0.95=...
