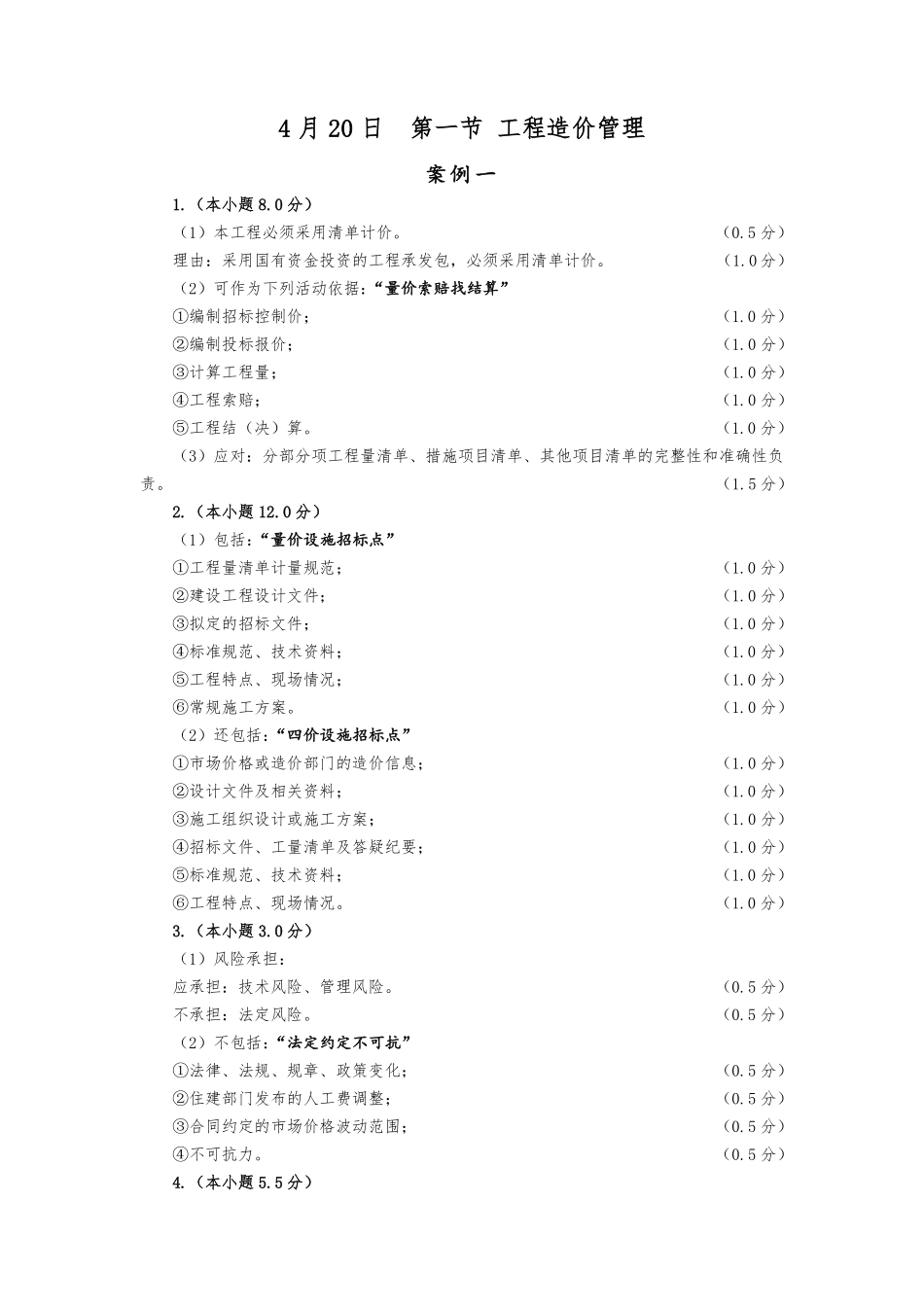

4月20日第一节工程造价管理案例一1.(本小题8.0分)(1)本工程必须采用清单计价。(0.5分)理由:采用国有资金投资的工程承发包,必须采用清单计价。(1.0分)(2)可作为下列活动依据:“量价索赔找结算”①编制招标控制价;(1.0分)②编制投标报价;(1.0分)③计算工程量;(1.0分)④工程索赔;(1.0分)⑤工程结(决)算。(1.0分)(3)应对:分部分项工程量清单、措施项目清单、其他项目清单的完整性和准确性负责。(1.5分)2.(本小题12.0分)(1)包括:“量价设施招标点”①工程量清单计量规范;(1.0分)②建设工程设计文件;(1.0分)③拟定的招标文件;(1.0分)④标准规范、技术资料;(1.0分)⑤工程特点、现场情况;(1.0分)⑥常规施工方案。(1.0分)(2)还包括:“四价设施招标点”①市场价格或造价部门的造价信息;(1.0分)②设计文件及相关资料;(1.0分)③施工组织设计或施工方案;(1.0分)④招标文件、工量清单及答疑纪要;(1.0分)⑤标准规范、技术资料;(1.0分)⑥工程特点、现场情况。(1.0分)3.(本小题3.0分)(1)风险承担:应承担:技术风险、管理风险。(0.5分)不承担:法定风险。(0.5分)(2)不包括:“法定约定不可抗”①法律、法规、规章、政策变化;(0.5分)②住建部门发布的人工费调整;(0.5分)③合同约定的市场价格波动范围;(0.5分)④不可抗力。(0.5分)4.(本小题5.5分)(1)规范性:“四价一量一风险”①计价表格;(0.5分)②招标控制价编制与复核;(0.5分)③投标报价编制与复核;(0.5分)④合同价款调整;(0.5分)⑤工程量清单编制;(0.5分)(2)强制性:“量价风险竞争范”①工程量计算规则;(0.5分)②工程量清单编制方法;(0.5分)③计价方式;(0.5分)④风险处理;(0.5分)⑤费用竞争;(0.5分)⑥使用范围。(0.5分)案例二1.(本小题6.5分)(1)与招标人提供一致:①项目编码;(1.0分)②项目名称;(1.0分)③项目特征;(1.0分)④计量单位;(1.0分)⑤工程数量。(1.0分)(2)安全文明施工费;规费;税金(1.5分)2.(本小问3.0分)(1)厨房地面:工程费:5000×89=445000元。(0.5分)(2)厨房墙面:工程费:8000×98=784000元。(0.5分)合计分部分项工程费:445000+784000=1229000元。(0.5分)(2)不合理;(0.5分)理由:施工过程中,发现招标工程量清单漏项的,承包方应及时向监理单位提出,经监理审核并经业主审批后,承包方方可采购和安装。(1.0...
